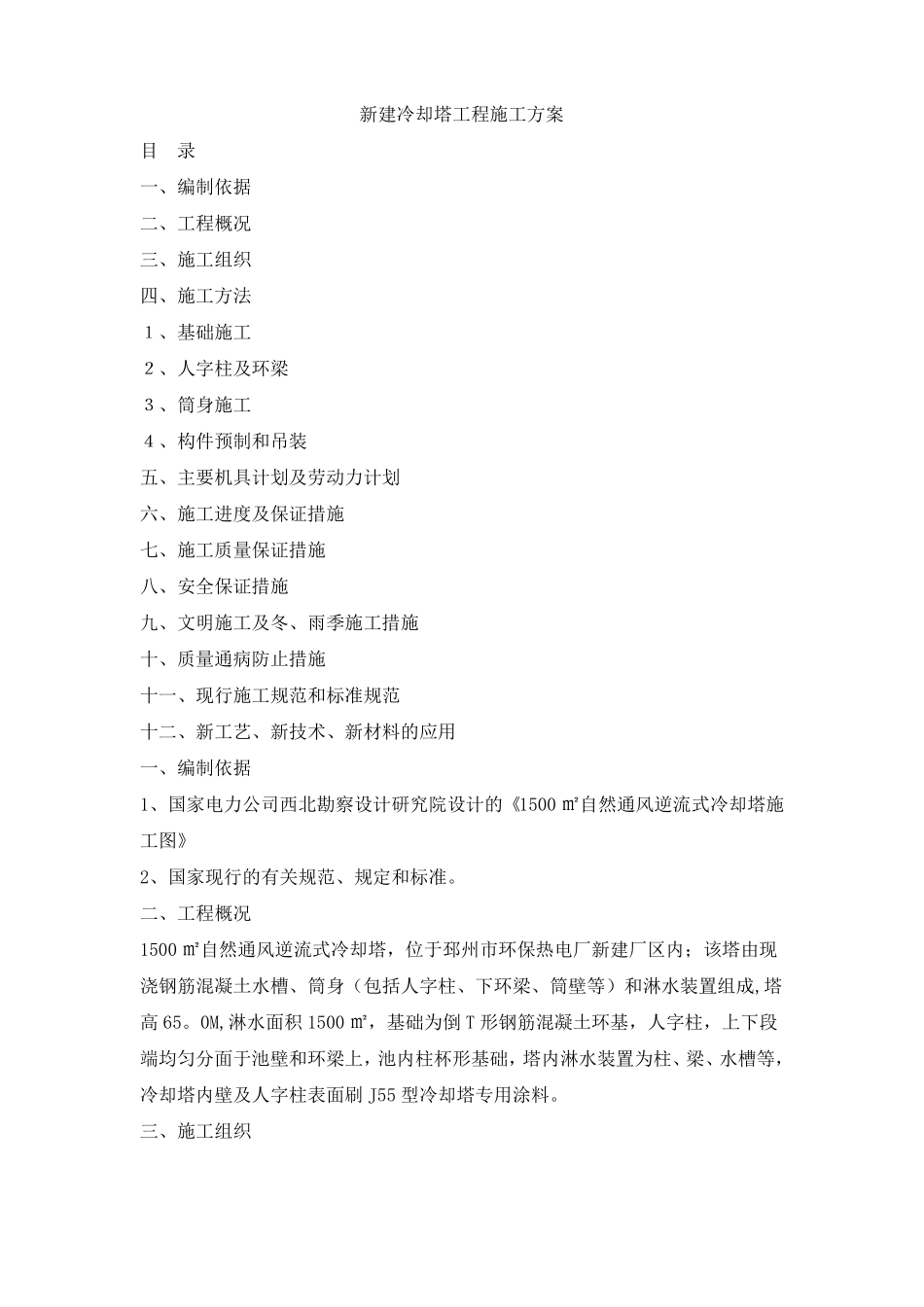

新建冷却塔工程施工方案目录一、编制依据二、工程概况三、施工组织四、施工方法1、基础施工2、人字柱及环梁3、筒身施工4、构件预制和吊装五、主要机具计划及劳动力计划六、施工进度及保证措施七、施工质量保证措施八、安全保证措施九、文明施工及冬、雨季施工措施十、质量通病防止措施十一、现行施工规范和标准规范十二、新工艺、新技术、新材料的应用一、编制依据1、国家电力公司西北勘察设计研究院设计的《1500㎡自然通风逆流式冷却塔施工图》2、国家现行的有关规范、规定和标准
二、工程概况1500㎡自然通风逆流式冷却塔,位于邳州市环保热电厂新建厂区内;该塔由现浇钢筋混凝土水槽、筒身(包括人字柱、下环梁、筒壁等)和淋水装置组成,塔高65
0M,淋水面积1500㎡,基础为倒T形钢筋混凝土环基,人字柱,上下段端均匀分面于池壁和环梁上,池内柱杯形基础,塔内淋水装置为柱、梁、水槽等,冷却塔内壁及人字柱表面刷J55型冷却塔专用涂料

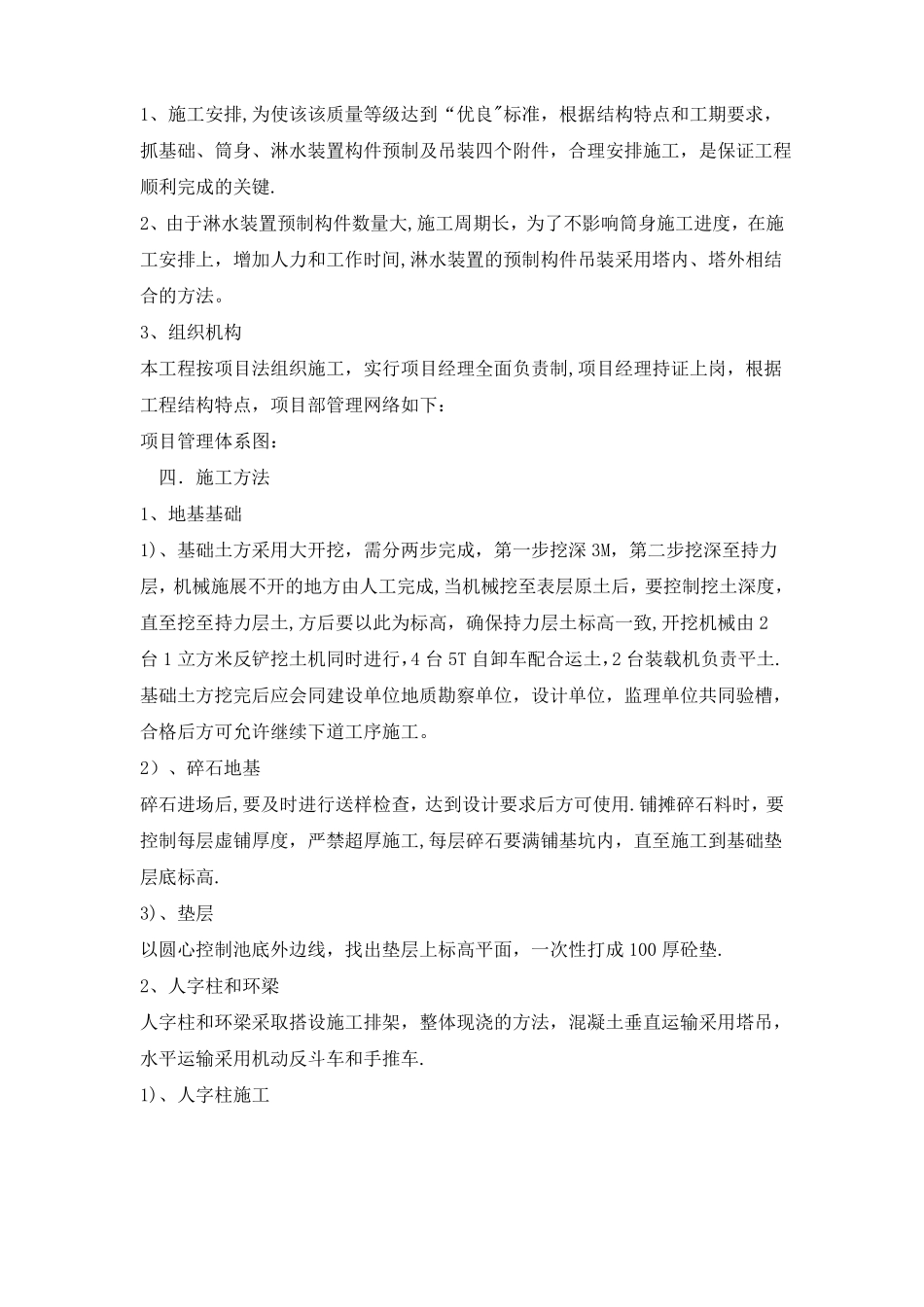

三、施工组织1、施工安排,为使该该质量等级达到“优良"标准,根据结构特点和工期要求,抓基础、筒身、淋水装置构件预制及吊装四个附件,合理安排施工,是保证工程顺利完成的关键
2、由于淋水装置预制构件数量大,施工周期长,为了不影响筒身施工进度,在施工安排上,增加人力和工作时间,淋水装置的预制构件吊装采用塔内、塔外相结合的方法
3、组织机构本工程按项目法组织施工,实行项目经理全面负责制,项目经理持证上岗,根据工程结构特点,项目部管理网络如下:项目管理体系图:四.施工方法1、地基基础1)、基础土方采用大开挖,需分两步完成,第一步挖深3M,第二步挖深至持力层,机械施展不开的地方由人工完成,当机械挖至表层原土后,要控制挖土深度,直至挖至持力层土,方后要以此为标高,确保持力层土标高一致,开挖机械由2台1立方米反铲挖土机同时进行,4台5T自卸车配合运土,2台装载机负责平土

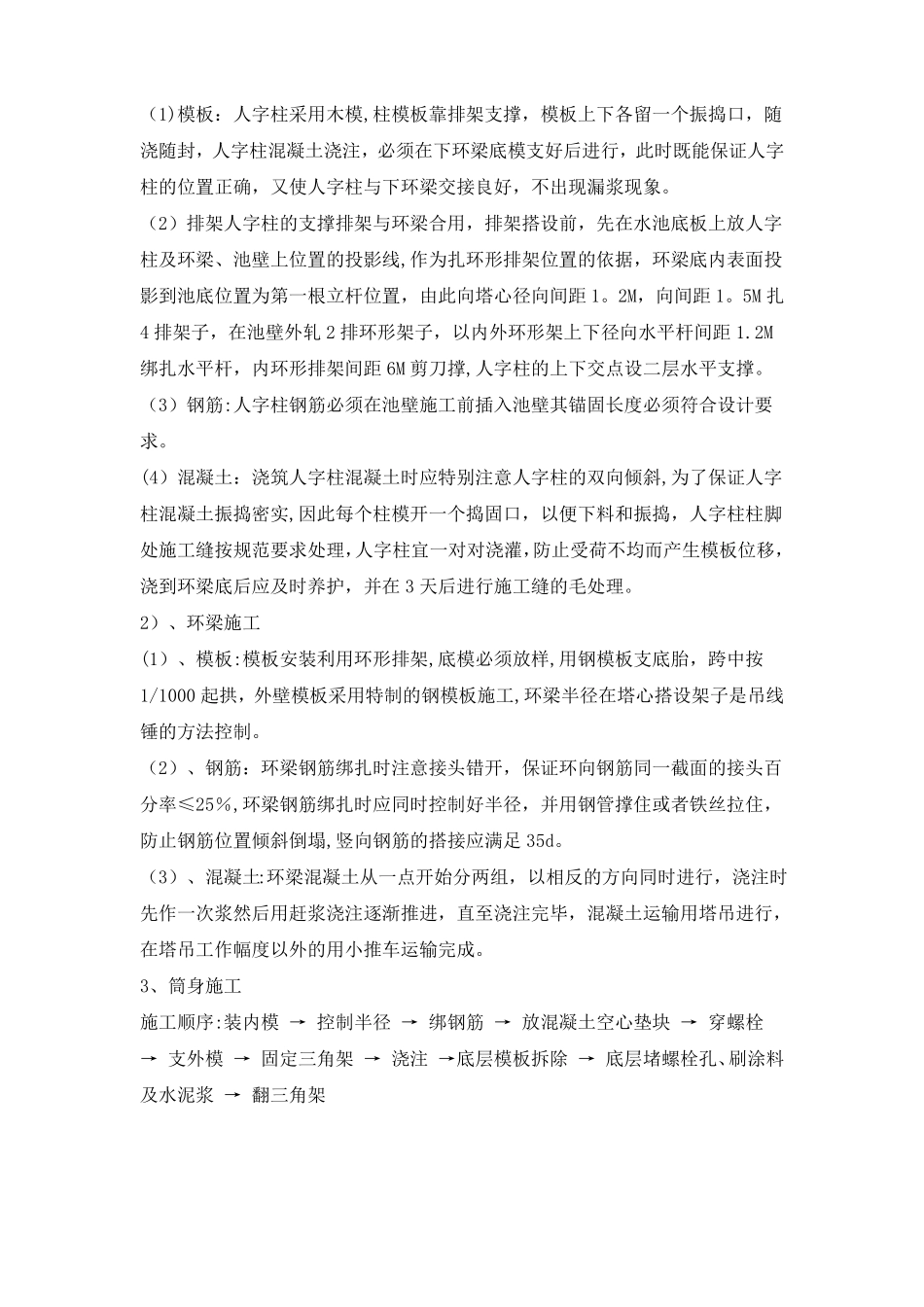

基础土方挖完后应会同建设单
