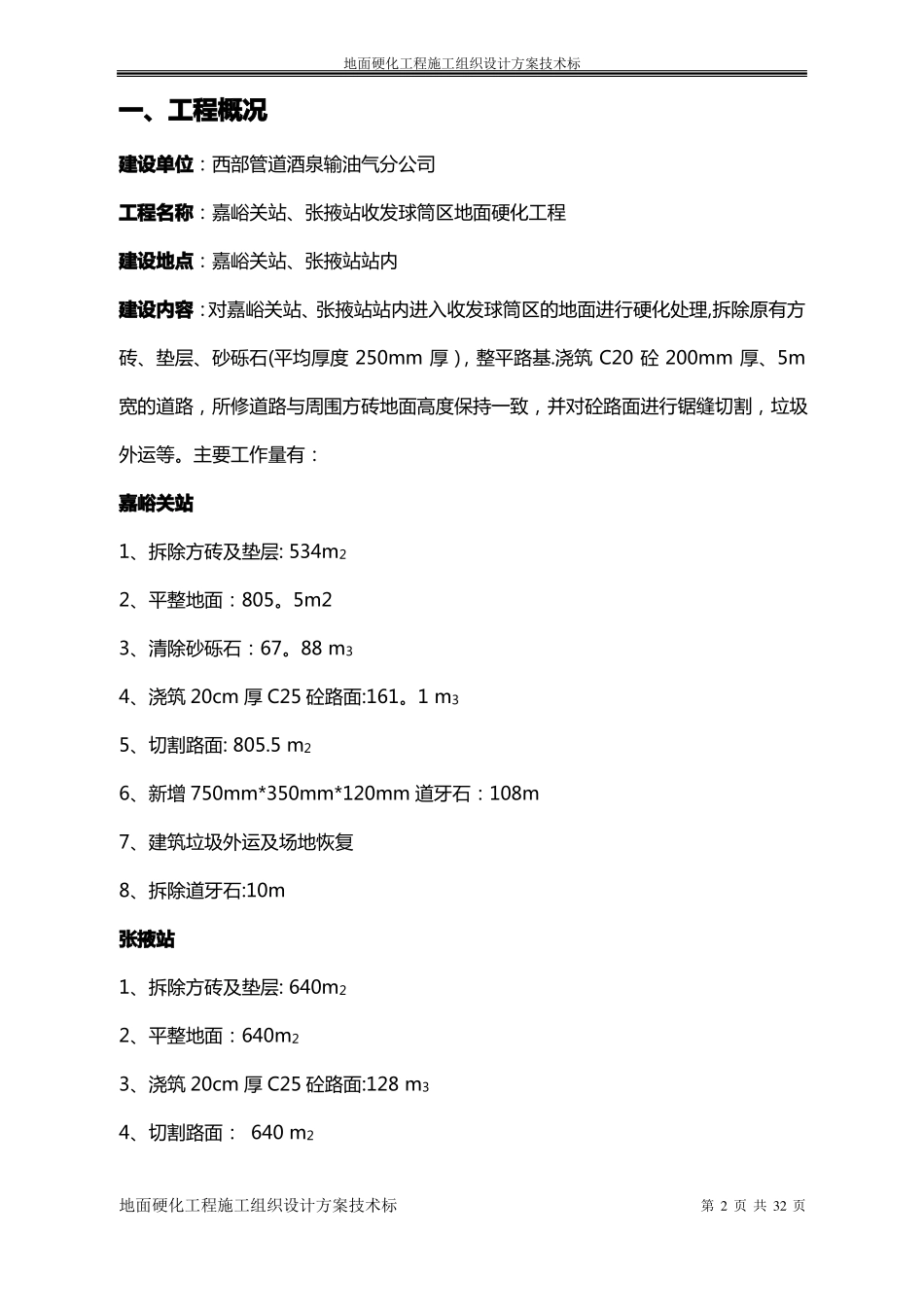

地面硬化工程施工组织设计方案技术标地面硬化工程施工组织设计方案技术标地面硬化工程施工组织设计方案技术标第1页共32页地面硬化工程施工组织设计方案技术标一、工程概况建设单位:西部管道酒泉输油气分公司工程名称:嘉峪关站、张掖站收发球筒区地面硬化工程建设地点:嘉峪关站、张掖站站内建设内容:对嘉峪关站、张掖站站内进入收发球筒区的地面进行硬化处理,拆除原有方砖、垫层、砂砾石(平均厚度250mm厚),整平路基

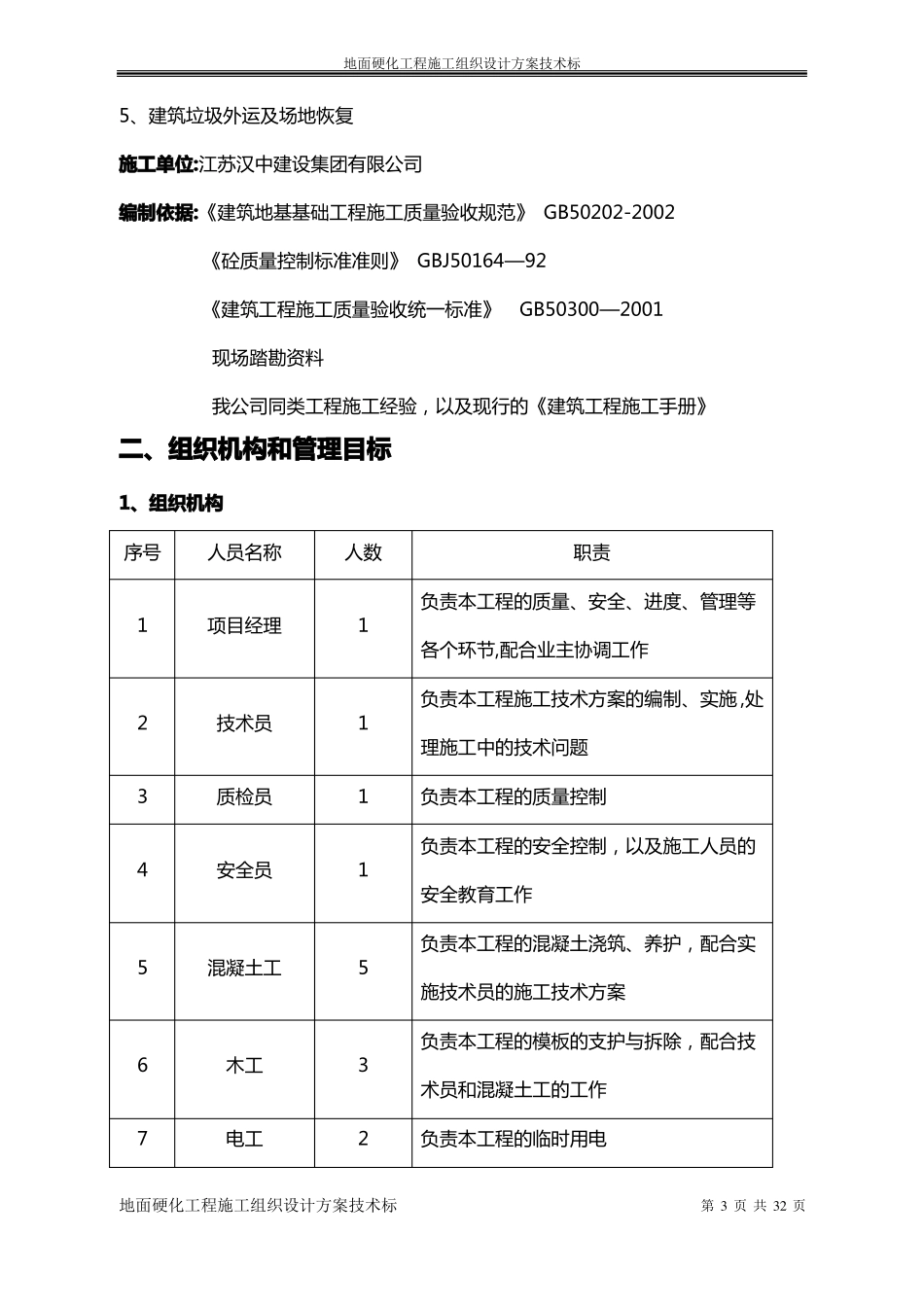

浇筑C20砼200mm厚、5m宽的道路,所修道路与周围方砖地面高度保持一致,并对砼路面进行锯缝切割,垃圾外运等
主要工作量有:嘉峪关站1、拆除方砖及垫层:534m22、平整地面:805
5m23、清除砂砾石:67
88m34、浇筑20cm厚C25砼路面:161
1m35、切割路面:805
5m26、新增750mm*350mm*120mm道牙石:108m7、建筑垃圾外运及场地恢复8、拆除道牙石:10m张掖站1、拆除方砖及垫层:640m22、平整地面:640m23、浇筑20cm厚C25砼路面:128m34、切割路面:640m2地面硬化工程施工组织设计方案技术标第2页共32页地面硬化工程施工组织设计方案技术标5、建筑垃圾外运及场地恢复施工单位:江苏汉中建设集团有限公司编制依据:《建筑地基基础工程施工质量验收规范》GB50202-2002《砼质量控制标准准则》GBJ50164—92《建筑工程施工质量验收统一标准》GB50300—2001现场踏勘资料我公司同类工程施工经验,以及现行的《建筑工程施工手册》二、组织机构和管理目标1、组织机构序号人员名称人数职责负责本工程的质量、安全、进度、管理等各个环节,配合业主协调工作负责本工程施工技术方案的编制、实施,处理施工中的技术问题负责本工程的质量控制负责本工程的安全控制,以及施工人员的安全教育工作负责本工程的混凝土浇筑、养护,配合实施技术员的施工技
