库岸边坡安全监测技术依据有关技术规范、以往类似工程及相关观测项目成功的实施经验,结合招标文件在仪器选型、系统配置、目前国内外安全监测技术的发展趋势、技术工艺等方面进行认真的比选和研究,制定安全监测的实施技术方案
【關键词】水利工程;库岸边坡;安全监测前言库岸治理安全监测工程主要工作项目包括(但不限于):(1)安全监测系统仪器设备的采购、检验率定、保管(2)观测仪器埋设工程;(3)施工期观测及资料整编分析
(1)库岸变形监测:库岸变形监测主要针对库岸区域进行监测,主要的监测项目包括边坡变形、地下水位、渗透压力等,采用的监测仪器主要为钻孔测斜仪、电测水位计、渗压计等
(2)抗滑桩应力监测:抗滑桩应力监测主要针对抗滑桩内的钢筋应力进行监测,采用的监测仪器主要为钢筋计
工作内容工作内容包括(但不限于):(1)监测仪器设备的采购、检验和率定
(2)监测仪器设备的安装和埋设及与此相关的土建工程
与监测仪器设备的安装和埋设相关的土建工程工作内容包括(但不限于):1)钻孔;2)钻孔回填;3)混凝土浇筑;(3)合同期监测;(4)监测资料整编、分析与安全评价
(5)完工移交

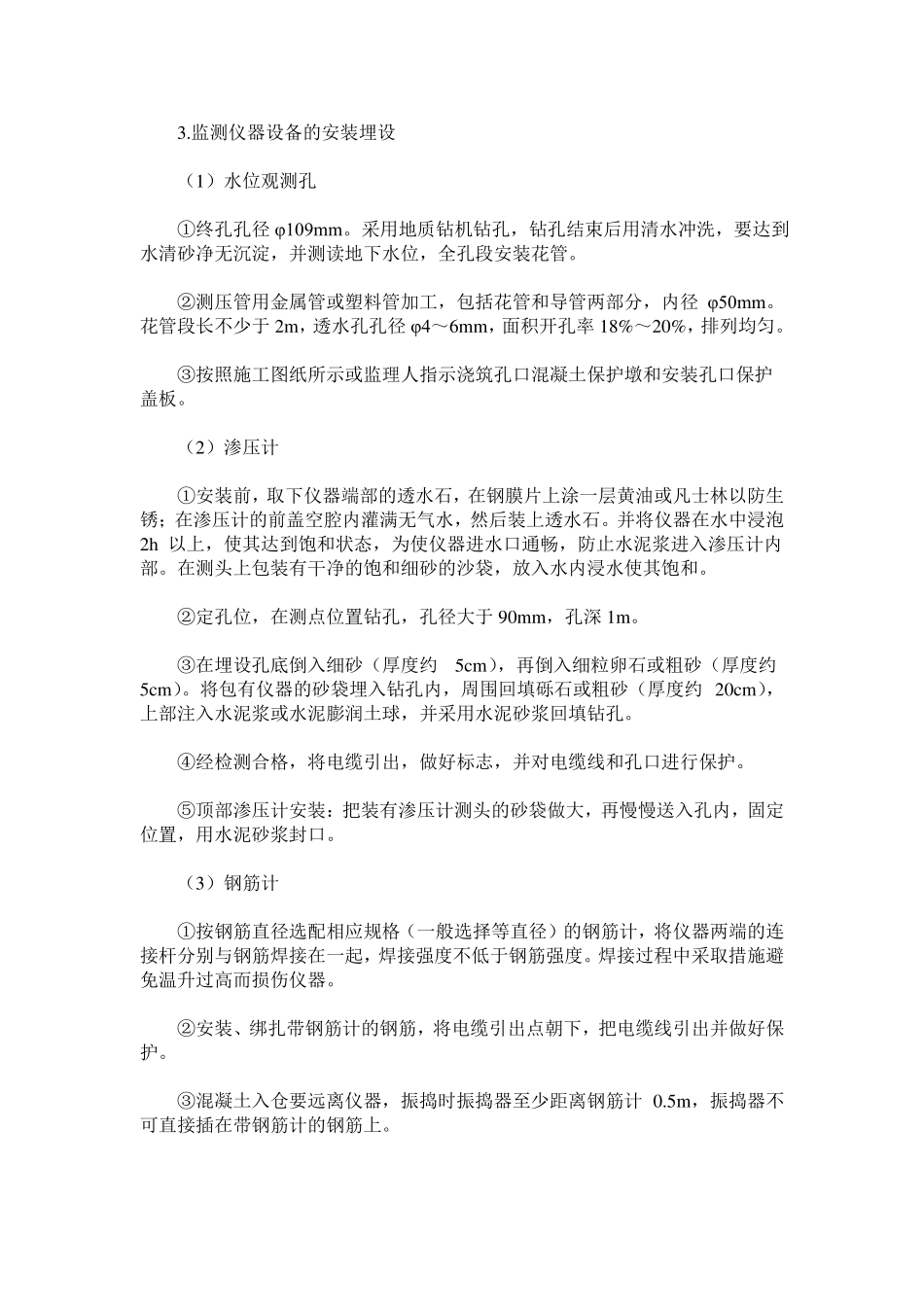

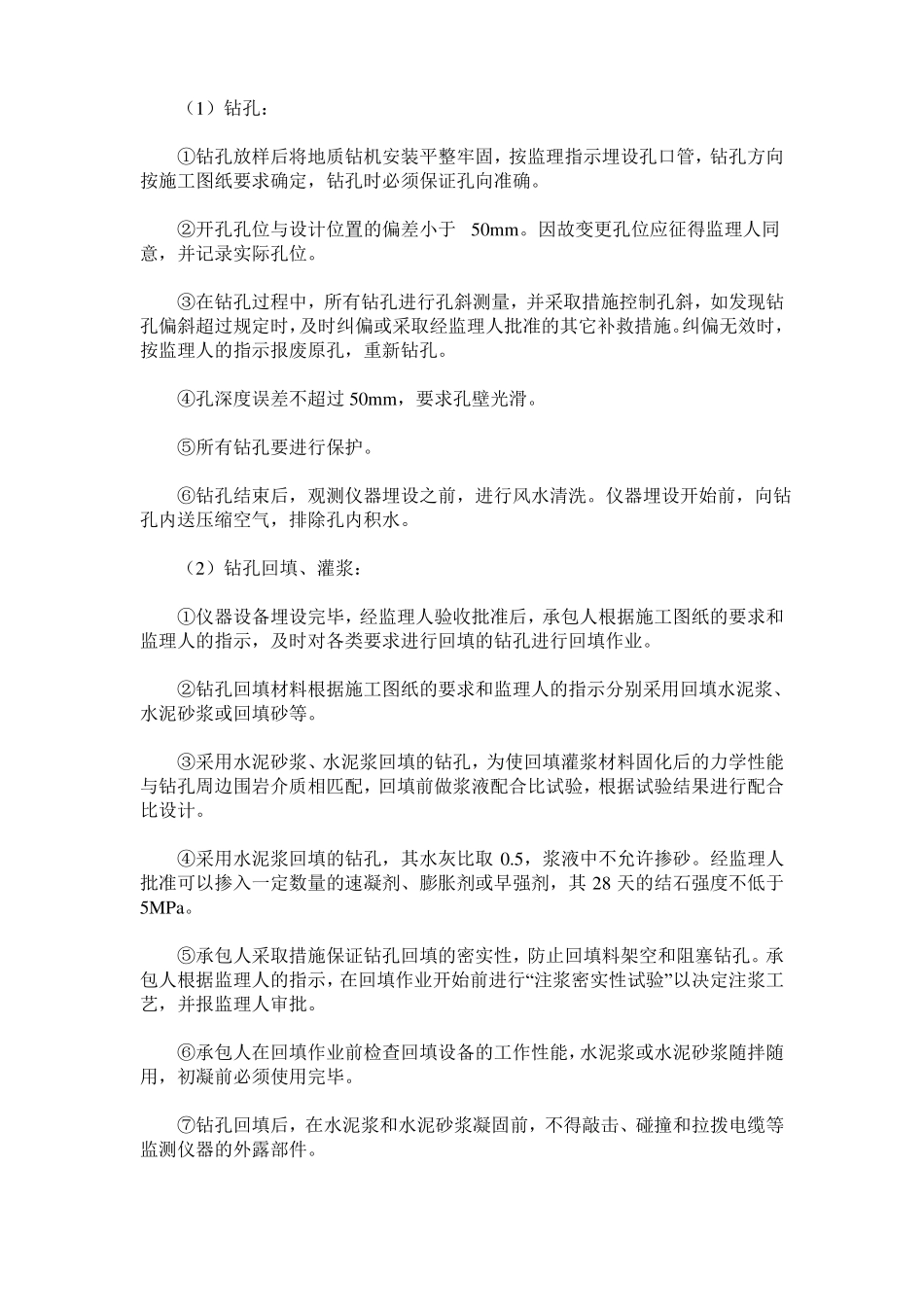

监测仪器设备土建施工(1)钻孔:①钻孔放样后将地质钻机安装平整牢固,按监理指示埋设孔口管,钻孔方向按施工图纸要求确定,钻孔时必须保证孔向准确
②开孔孔位与设计位置的偏差小于50mm
因故变更孔位应征得监理人同意,并记录实际孔位
③在钻孔过程中,所有钻孔进行孔斜测量,并采取措施控制孔斜,如发现钻孔偏斜超过规定时,及时纠偏或采取经监理人批准的其它补救措施
纠偏无效时,按监理人的指示报废原孔,重新钻孔
④孔深度误差不超过50mm,要求孔壁光滑
⑤所有钻孔要进行保护
⑥钻孔结束后,观测仪器埋设之前,进行风水清洗
仪器埋设开始前,向钻孔内送压缩空气,排除孔内积水
(2)钻孔回填、灌浆:①仪器设备埋设完毕,经监理人验收批准后,
