酒店装修工程施工进度计划及保证措施一、工期目标及施工进度计划编制说明1、工期目标:本装饰工程总施工期为118日历天
本公司尽量进行合理、紧凑安排,力争提前竣工
2、施工进度计划编制说明:1)本施工进度计划编制依据为现有招标文件,经过审定的有关图纸、文件,开竣工日期;有关预算文件、劳动定额;主要分部分项工程施工方案;现场施工条件;预先外加工的成品、半成品情况
2)本施工进度计划安排主要考虑:本工程工程量大,工艺多,所要投入的劳动力、材料、机具多而且期时间较短,为了便于有效管理,将本工程划分为两个施工段进行管理施工,各段施工各自独立,段内自行流水施工
3)交叉施工配合的原则,先整体、后局部,实行区段的划分,同一区段内空间内,由上而下;由内而外区分重点和普通区域,先保重点施工进展,再兼顾普通区域的施工;先结构后装饰,先湿后干,先大面后小面,先隐蔽再饰面,确保工序搭接顺利,流水施工节奏合理,工序穿插互不影响,成品保护仔细周到
3、施工进度计划管理1)、我公司针对特殊环境,在计划编制中周密考虑、合理安排,提前做好各种生产要素的准备和协调工作,使各项工作有序展开
2)、本工程在总体计划安排中,形成多工种、多专业立体交叉施工
在计划安排的实施过程中,生产要素要根据不同施工阶段配套齐全

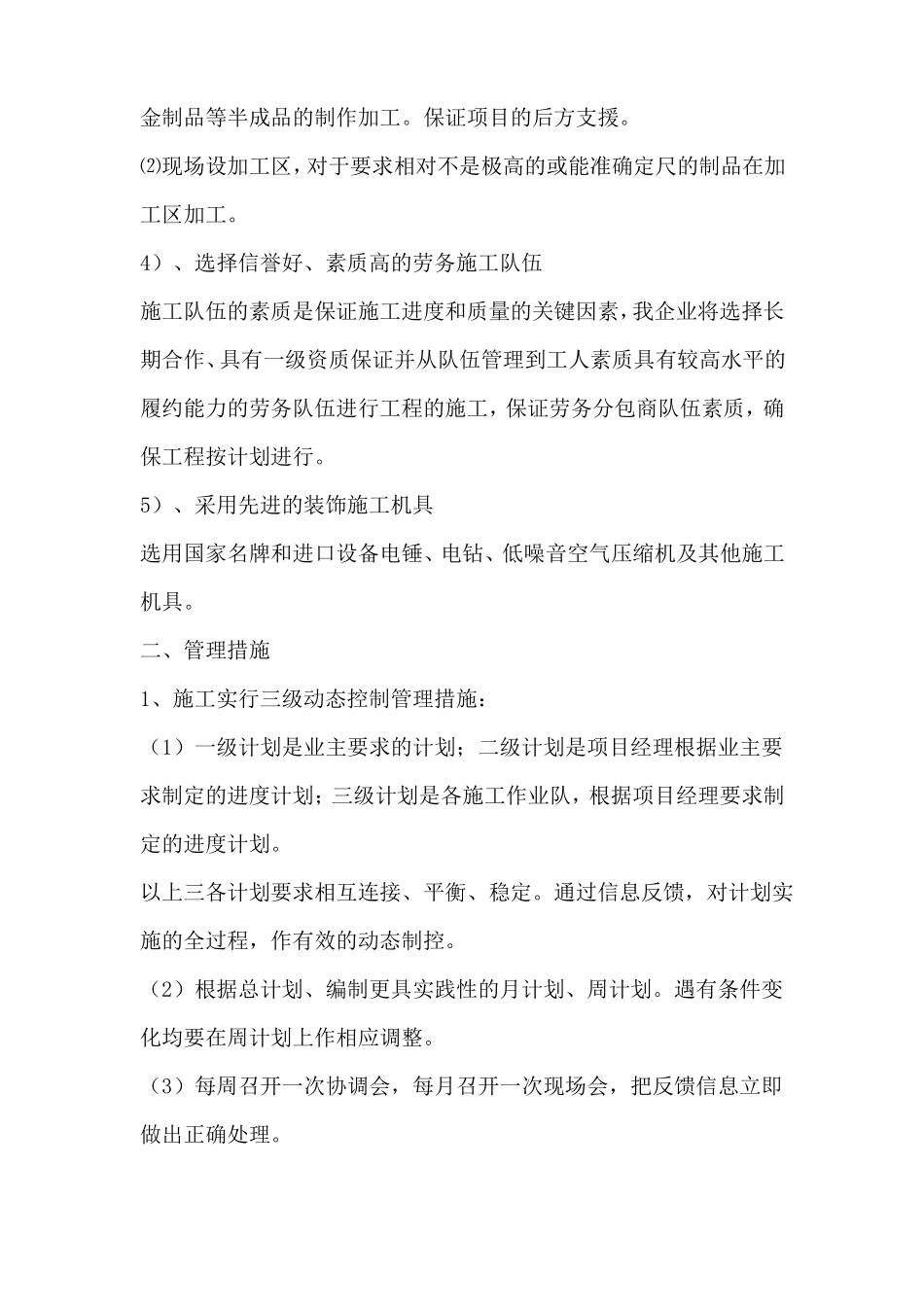

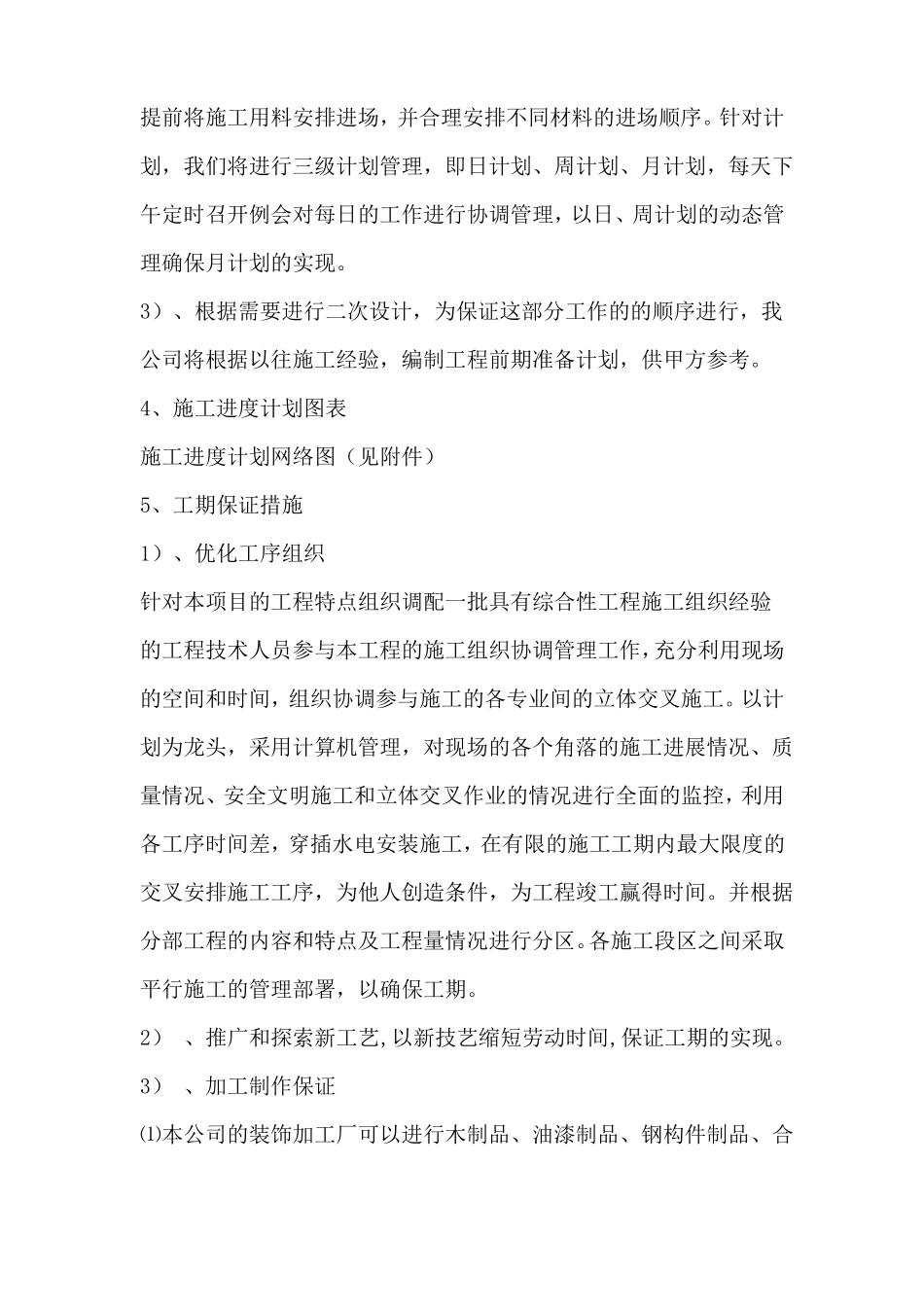

提前将施工用料安排进场,并合理安排不同材料的进场顺序
针对计划,我们将进行三级计划管理,即日计划、周计划、月计划,每天下午定时召开例会对每日的工作进行协调管理,以日、周计划的动态管理确保月计划的实现
3)、根据需要进行二次设计,为保证这部分工作的的顺序进行,我公司将根据以往施工经验,编制工程前期准备计划,供甲方参考
4、施工进度计划图表施工进度计划网络图(见附件)5、工期保证措施1)、优化工序组织针对本项目的工程特点组织调配一批具有综合性工程施工组织经验的工程技术人员参与本工程的施工组织协调管理工作,充分利
