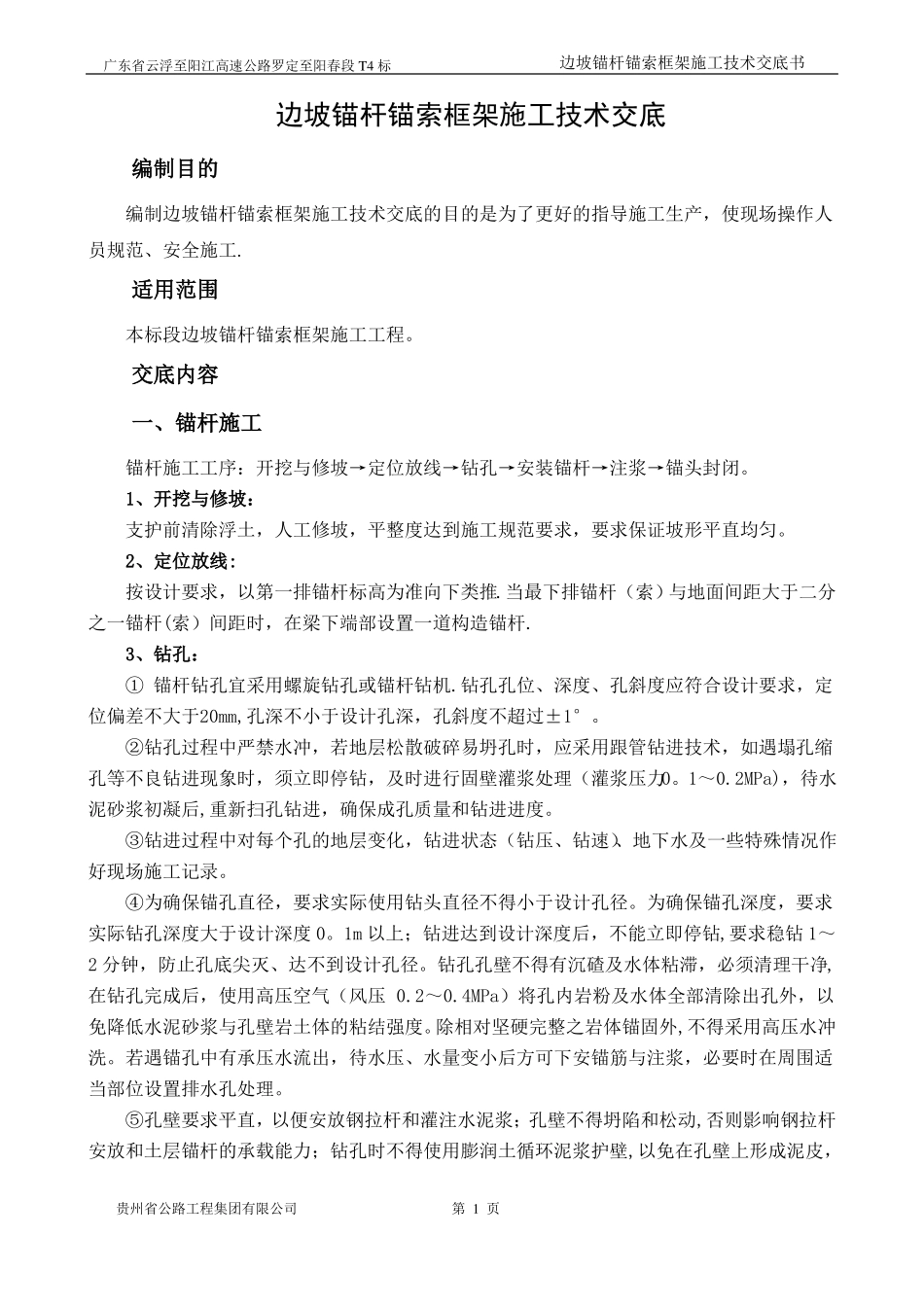

广东省云浮至阳江高速公路罗定至阳春段T4标边坡锚杆锚索框架施工技术交底书边坡锚杆锚索框架施工技术交底编制目的编制边坡锚杆锚索框架施工技术交底的目的是为了更好的指导施工生产,使现场操作人员规范、安全施工
适用范围本标段边坡锚杆锚索框架施工工程
交底内容一、锚杆施工锚杆施工工序:开挖与修坡→定位放线→钻孔→安装锚杆→注浆→锚头封闭
1、开挖与修坡:支护前清除浮土,人工修坡,平整度达到施工规范要求,要求保证坡形平直均匀
2、定位放线:按设计要求,以第一排锚杆标高为准向下类推
当最下排锚杆(索)与地面间距大于二分之一锚杆(索)间距时,在梁下端部设置一道构造锚杆
3、钻孔:①锚杆钻孔宜采用螺旋钻孔或锚杆钻机
钻孔孔位、深度、孔斜度应符合设计要求,定位偏差不大于20mm,孔深不小于设计孔深,孔斜度不超过±1°
②钻孔过程中严禁水冲,若地层松散破碎易坍孔时,应采用跟管钻进技术,如遇塌孔缩孔等不良钻进现象时,须立即停钻,及时进行固壁灌浆处理(灌浆压力0
2MPa),待水泥砂浆初凝后,重新扫孔钻进,确保成孔质量和钻进进度
③钻进过程中对每个孔的地层变化,钻进状态(钻压、钻速)、地下水及一些特殊情况作好现场施工记录
④为确保锚孔直径,要求实际使用钻头直径不得小于设计孔径
为确保锚孔深度,要求实际钻孔深度大于设计深度0
1m以上;钻进达到设计深度后,不能立即停钻,要求稳钻1~2分钟,防止孔底尖灭、达不到设计孔径
钻孔孔壁不得有沉碴及水体粘滞,必须清理干净,在钻孔完成后,使用高压空气(风压0
4MPa)将孔内岩粉及水体全部清除出孔外,以免降低水泥砂浆与孔壁岩土体的粘结强度
除相对坚硬完整之岩体锚固外,不得采用高压水冲洗
若遇锚孔中有承压水流出,待水压、水量变小后方可下安锚筋与注浆,必要时在周围适当部位设置排水孔处理

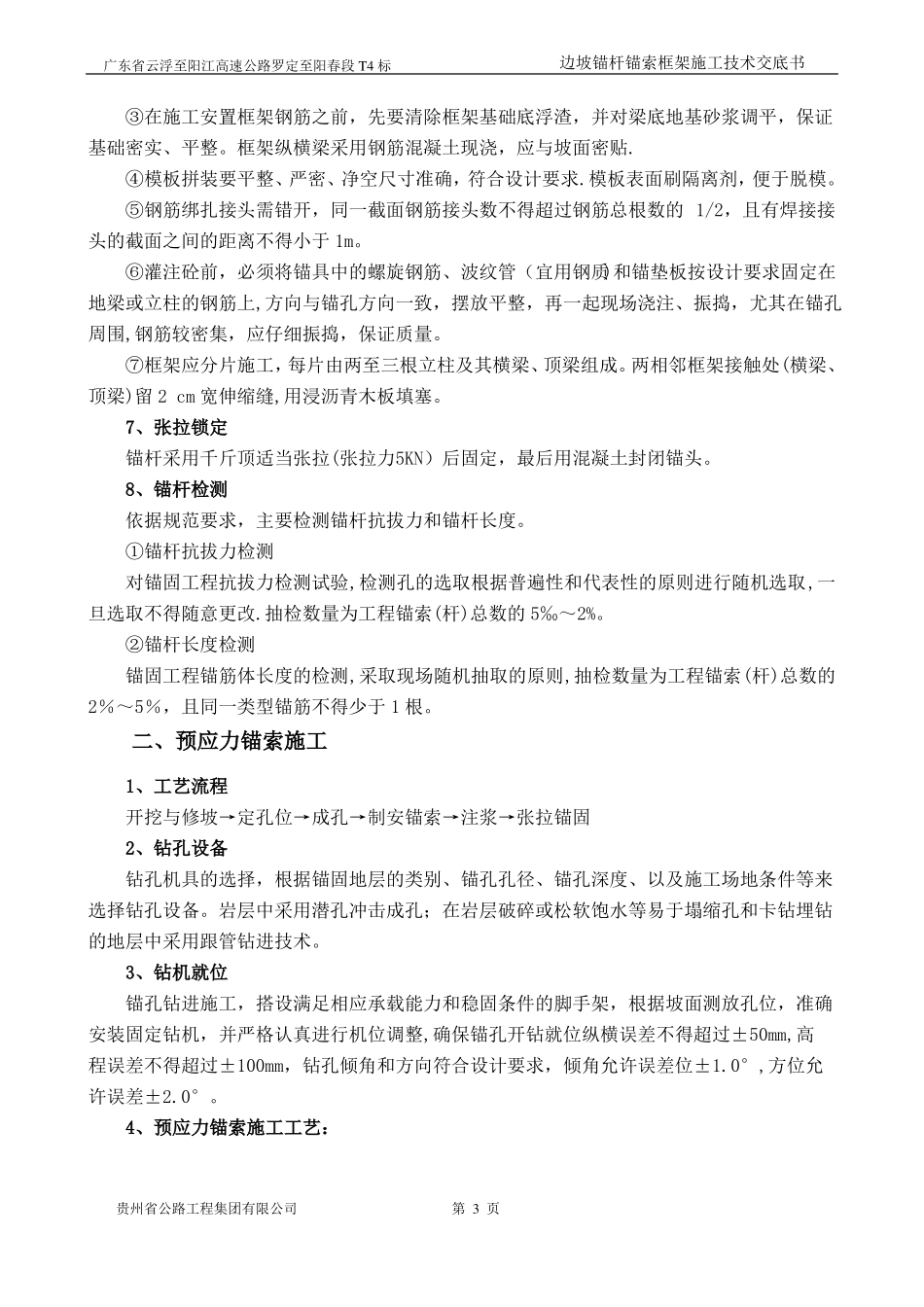

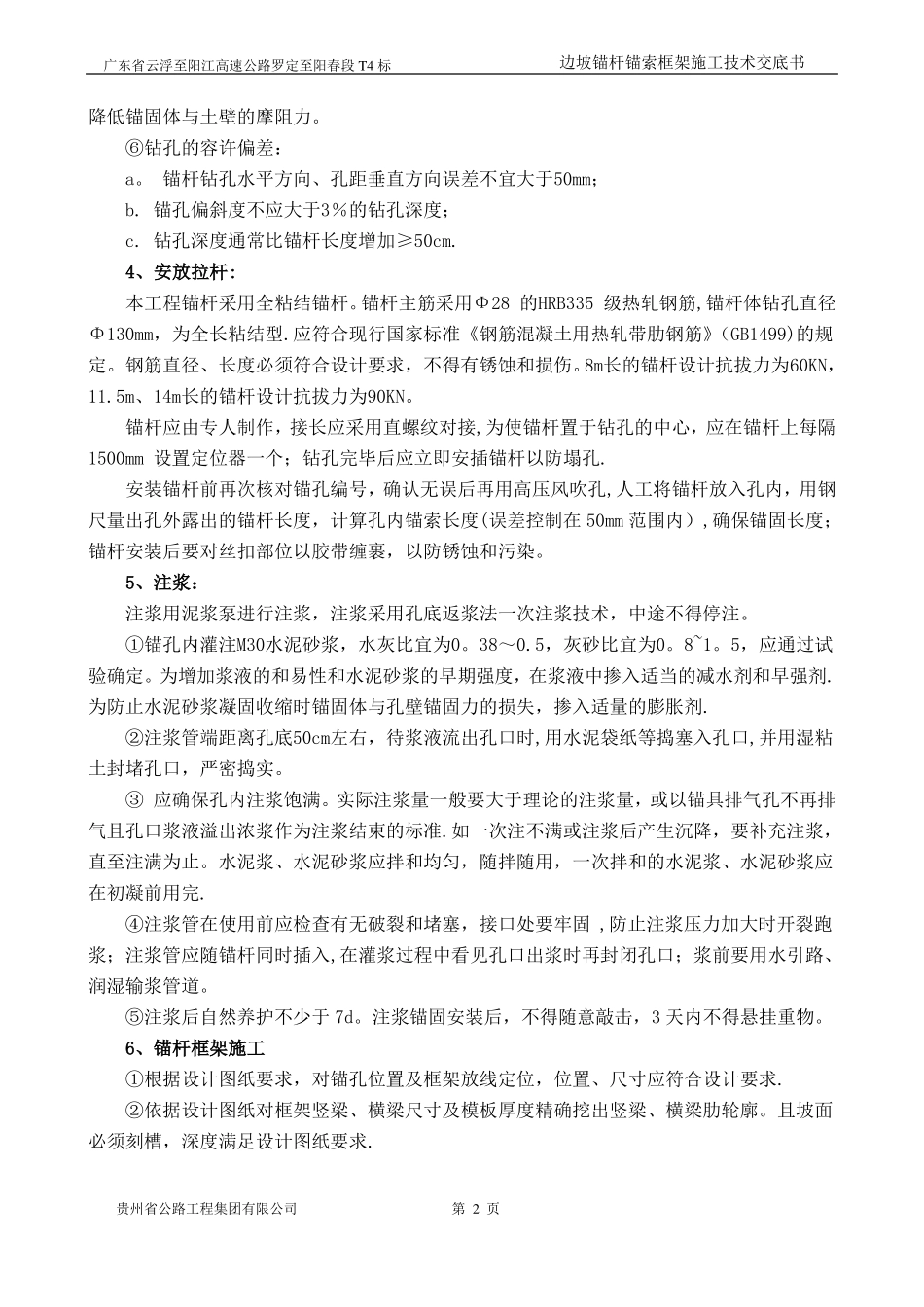

⑤孔壁要求平直,以便安放钢拉杆和灌注水泥浆;孔壁不得坍陷和松动,否
