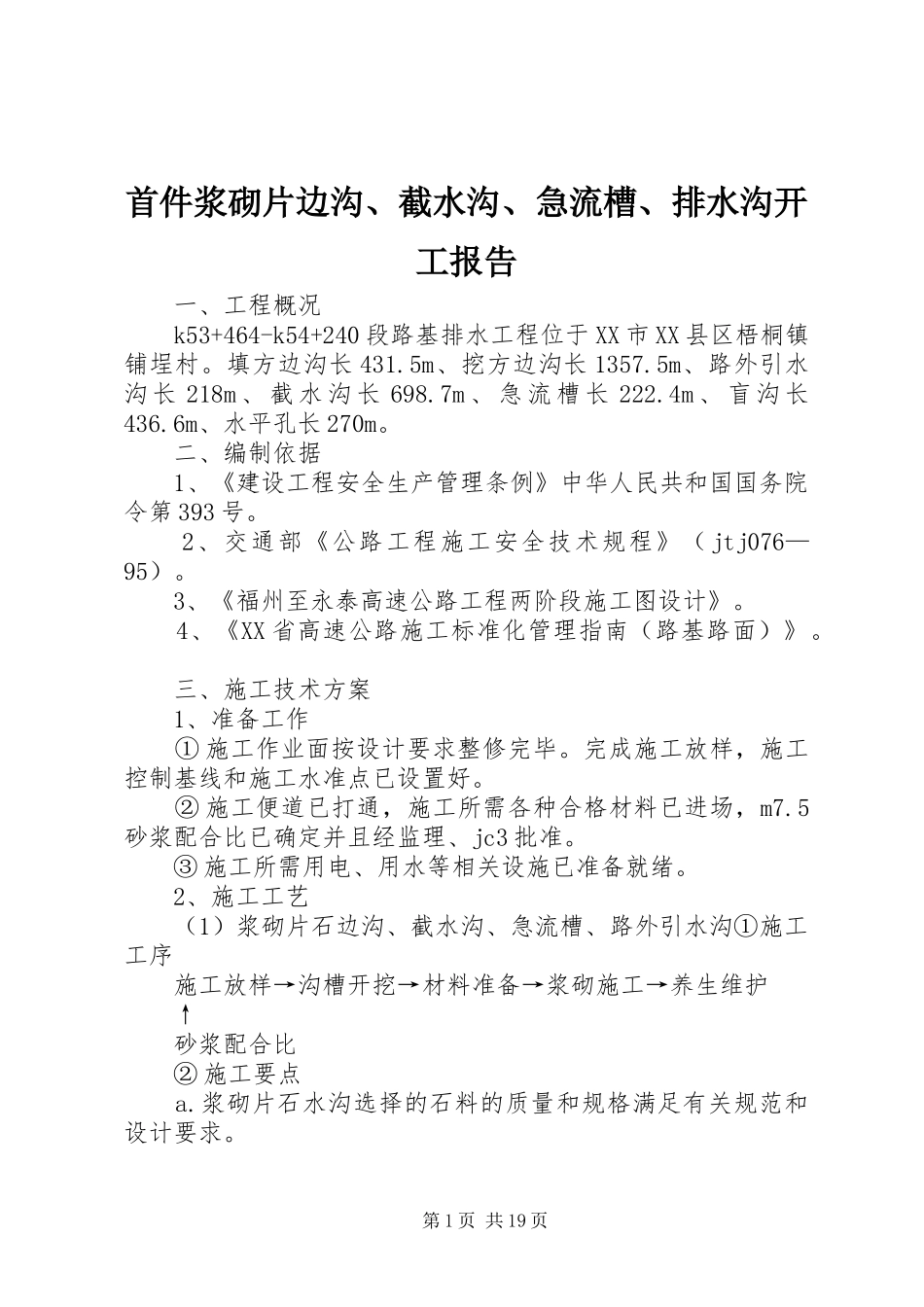

首件浆砌片边沟、截水沟、急流槽、排水沟开工报告一、工程概况k53+464-k54+240段路基排水工程位于XX市XX县区梧桐镇铺埕村
填方边沟长431
5m、挖方边沟长1357
5m、路外引水沟长218m、截水沟长698
7m、急流槽长222
4m、盲沟长436
6m、水平孔长270m
二、编制依据1、《建设工程安全生产管理条例》中华人民共和国国务院令第393号
2、交通部《公路工程施工安全技术规程》(jtj076—95)
3、《福州至永泰高速公路工程两阶段施工图设计》
4、《XX省高速公路施工标准化管理指南(路基路面)》
三、施工技术方案1、准备工作①施工作业面按设计要求整修完毕
完成施工放样,施工控制基线和施工水准点已设置好
②施工便道已打通,施工所需各种合格材料已进场,m7
5砂浆配合比已确定并且经监理、jc3批准
③施工所需用电、用水等相关设施已准备就绪

2、施工工艺(1)浆砌片石边沟、截水沟、急流槽、路外引水沟①施工工序施工放样→沟槽开挖→材料准备→浆砌施工→养生维护↑砂浆配合比②施工要点a
浆砌片石水沟选择的石料的质量和规格满足有关规范和设计要求
第1页共19页b
每个施工段落采用拌和机拌和砂浆,砂浆保持适宜的和易性和流动性,满足相关要求,随拌随用
砂、水泥、片石进场后必须经监理和jc3检验合格方可使用
片石敲去其尖锐突部分,分层错缝搭接砌筑、石块相互咬紧,砌筑时石块坐浆挤紧,嵌填饱满密实,不得有空洞现象,水沟外漏面选用较整齐大块石块
待强度达75%以上时,方可回填填料
水沟外漏表面勾成凸缝
以防止雨水参漏,确保砌体表面平整,砌缝完好、无开裂现象、勾缝平顺、无脱漏现象,以增加墙面的美观
勾缝采用水泥砂浆,其强度等级比砌筑砂浆高一个等级
勾缝完成后应注意养生
养生期间,砂浆在强度尚未达至2
5mpa前,不得使其承受行人、运输工具、支架等荷载
