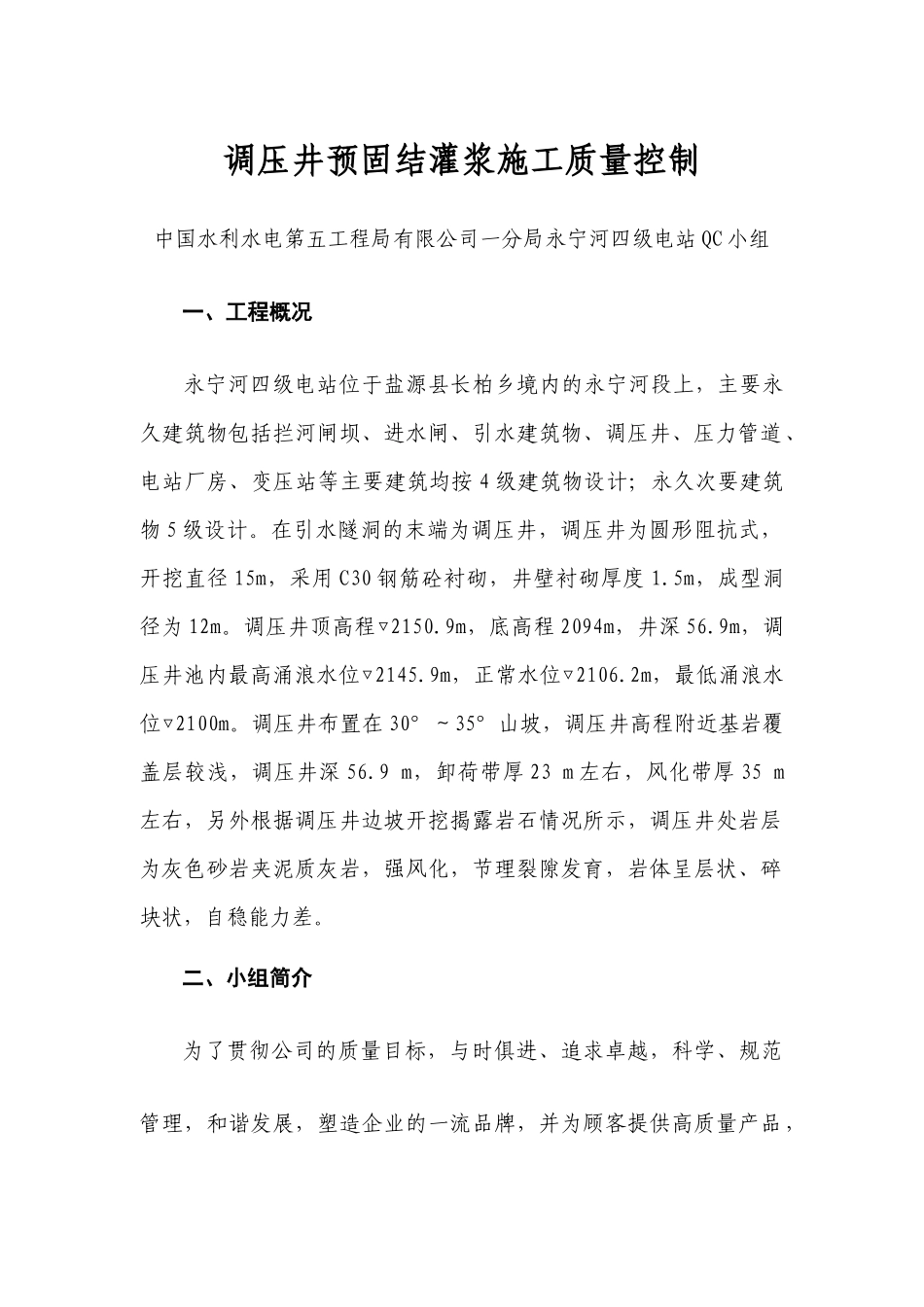

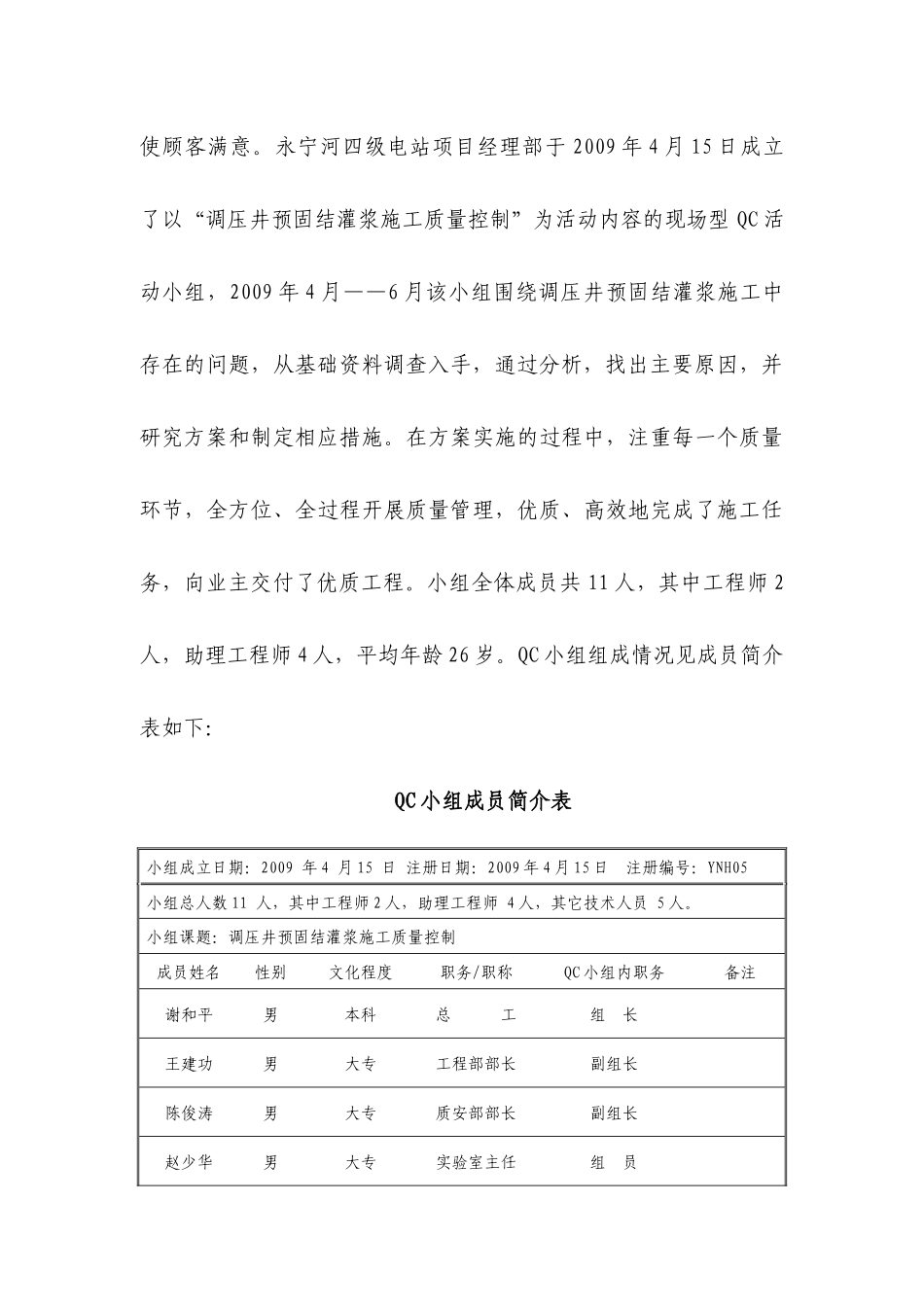

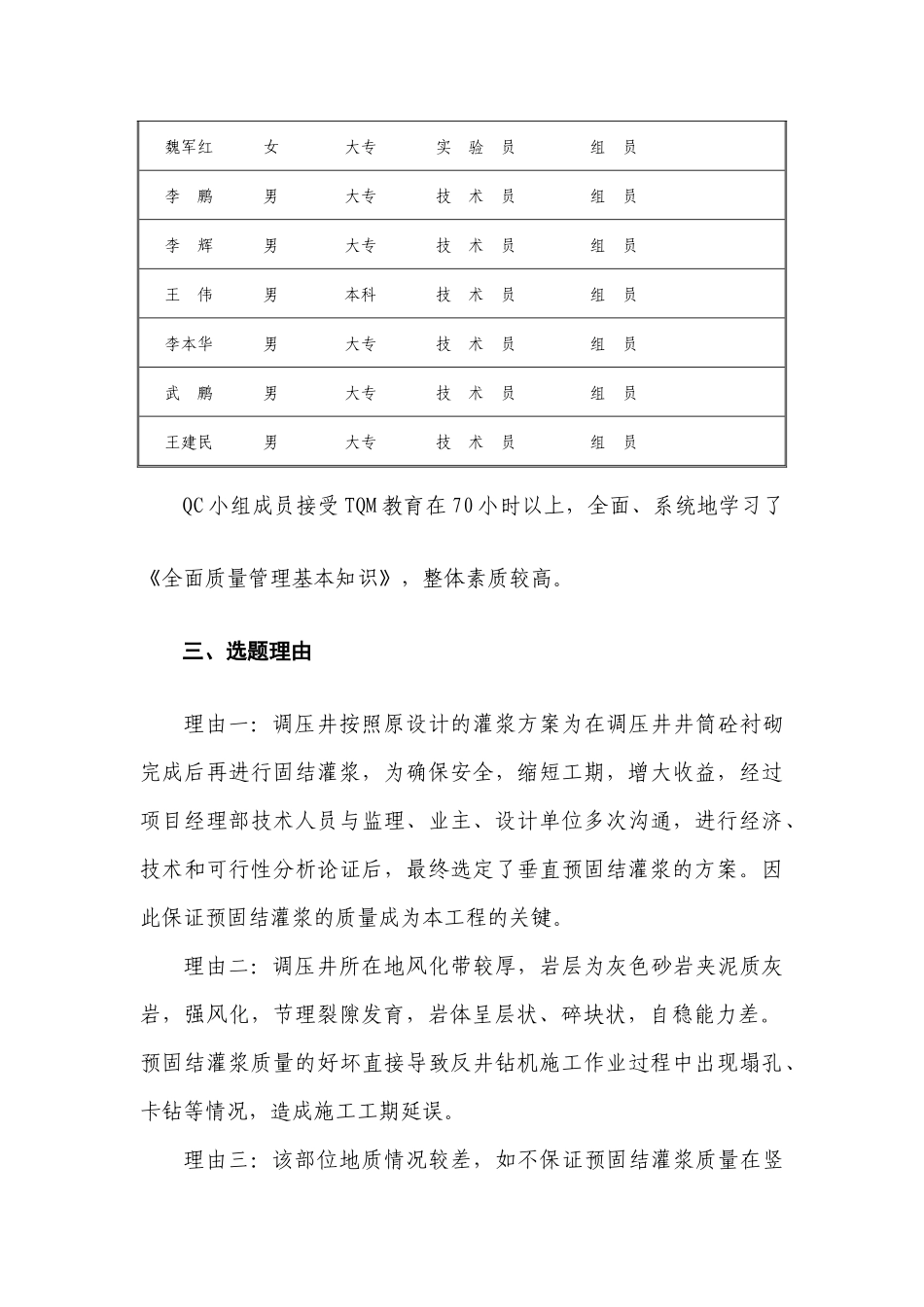

调压井预固结灌浆施工质量控制中国水利水电第五工程局有限公司一分局永宁河四级电站QC小组一、工程概况永宁河四级电站位于盐源县长柏乡境内的永宁河段上,主要永久建筑物包括拦河闸坝、进水闸、引水建筑物、调压井、压力管道、电站厂房、变压站等主要建筑均按4级建筑物设计;永久次要建筑物5级设计。在引水隧洞的末端为调压井,调压井为圆形阻抗式,开挖直径15m,采用C30钢筋砼衬砌,井壁衬砌厚度1.5m,成型洞径为12m。调压井顶高程▽2150.9m,底高程2094m,井深56.9m,调压井池内最高涌浪水位▽2145.9m,正常水位▽2106.2m,最低涌浪水位▽2100m。调压井布置在30°~35°山坡,调压井高程附近基岩覆盖层较浅,调压井深56.9m,卸荷带厚23m左右,风化带厚35m左右,另外根据调压井边坡开挖揭露岩石情况所示,调压井处岩层为灰色砂岩夹泥质灰岩,强风化,节理裂隙发育,岩体呈层状、碎块状,自稳能力差。二、小组简介为了贯彻公司的质量目标,与时俱进、追求卓越,科学、规范管理,和谐发展,塑造企业的一流品牌,并为顾客提供高质量产品,使顾客满意。永宁河四级电站项目经理部于2009年4月15日成立了以“调压井预固结灌浆施工质量控制”为活动内容的现场型QC活动小组,2009年4月——6月该小组围绕调压井预固结灌浆施工中存在的问题,从基础资料调查入手,通过分析,找出主要原因,并研究方案和制定相应措施。在方案实施的过程中,注重每一个质量环节,全方位、全过程开展质量管理,优质、高效地完成了施工任务,向业主交付了优质工程。小组全体成员共11人,其中工程师2人,助理工程师4人,平均年龄26岁。QC小组组成情况见成员简介表如下:QC小组成员简介表小组成立日期:2009年4月15日注册日期:2009年4月15日注册编号:YNH05小组总人数11人,其中工程师2人,助理工程师4人,其它技术人员5人。小组课题:调压井预固结灌浆施工质量控制成员姓名性别文化程度职务/职称QC小组内职务备注谢和平男本科总工组长王建功男大专工程部部长副组长陈俊涛男大专质安部部长副组长赵少华男大专实验室主任组员魏军红女大专实验员组员李鹏男大专技术员组员李辉男大专技术员组员王伟男本科技术员组员李本华男大专技术员组员武鹏男大专技术员组员王建民男大专技术员组员QC小组成员接受TQM教育在70小时以上,全面、系统地学习了《全面质量管理基本知识》,整体素质较高。三、选题理由理由一:调压井按照原设计的灌浆方案为在调压井井筒砼衬砌完成后再进行固结灌浆,为确保安全,缩短工期,增大收益,经过项目经理部技术人员与监理、业主、设计单位多次沟通,进行经济、技术和可行性分析论证后,最终选定了垂直预固结灌浆的方案。因此保证预固结灌浆的质量成为本工程的关键。理由二:调压井所在地风化带较厚,岩层为灰色砂岩夹泥质灰岩,强风化,节理裂隙发育,岩体呈层状、碎块状,自稳能力差。预固结灌浆质量的好坏直接导致反井钻机施工作业过程中出现塌孔、卡钻等情况,造成施工工期延误。理由三:该部位地质情况较差,如不保证预固结灌浆质量在竖井开挖过程中将会存在较大的安全隐患。为了使优化变更后的预固结灌浆能够达到确保安全、缩短工期,增加收益的目的,经过本小组集体讨论,将“调压井预固结灌浆施工质量控制”作为本QC小组的选题。四、现状调查QC小组成员经过对2009年4月15日——2009年4月30日施工的预固结灌浆的施工质量进行现状调查和统计分析。共抽取18个预固结灌浆孔,采取施工跟踪、现场检查和对照预固结灌浆施工质量控制标准的方法进行现状调查,结果显示该段时间完成的预固结灌浆孔的优良率仅有72.2%。1、根据现状现状调查结果,小组成员从预固结灌浆中存在的问题入手,并利用数理统计的方法进行了统计分析,主要问题统计分析结果详见调查表(下表)。调压井预固结灌浆质量调查表序号项目频数点(个)频率(%)累计频率(%)1固结灌浆施工过程控制3774742浆液配比816903原材料36964其他24100合计501002、根据调查表,作出排列图如下:制图:陈俊涛日期:2009年4月20日通过作出的排列图分析可知:预固结灌浆施工过程控制的累计频率占75%,浆液配比的累计频率占16%,原材料的累计频率占6%...
