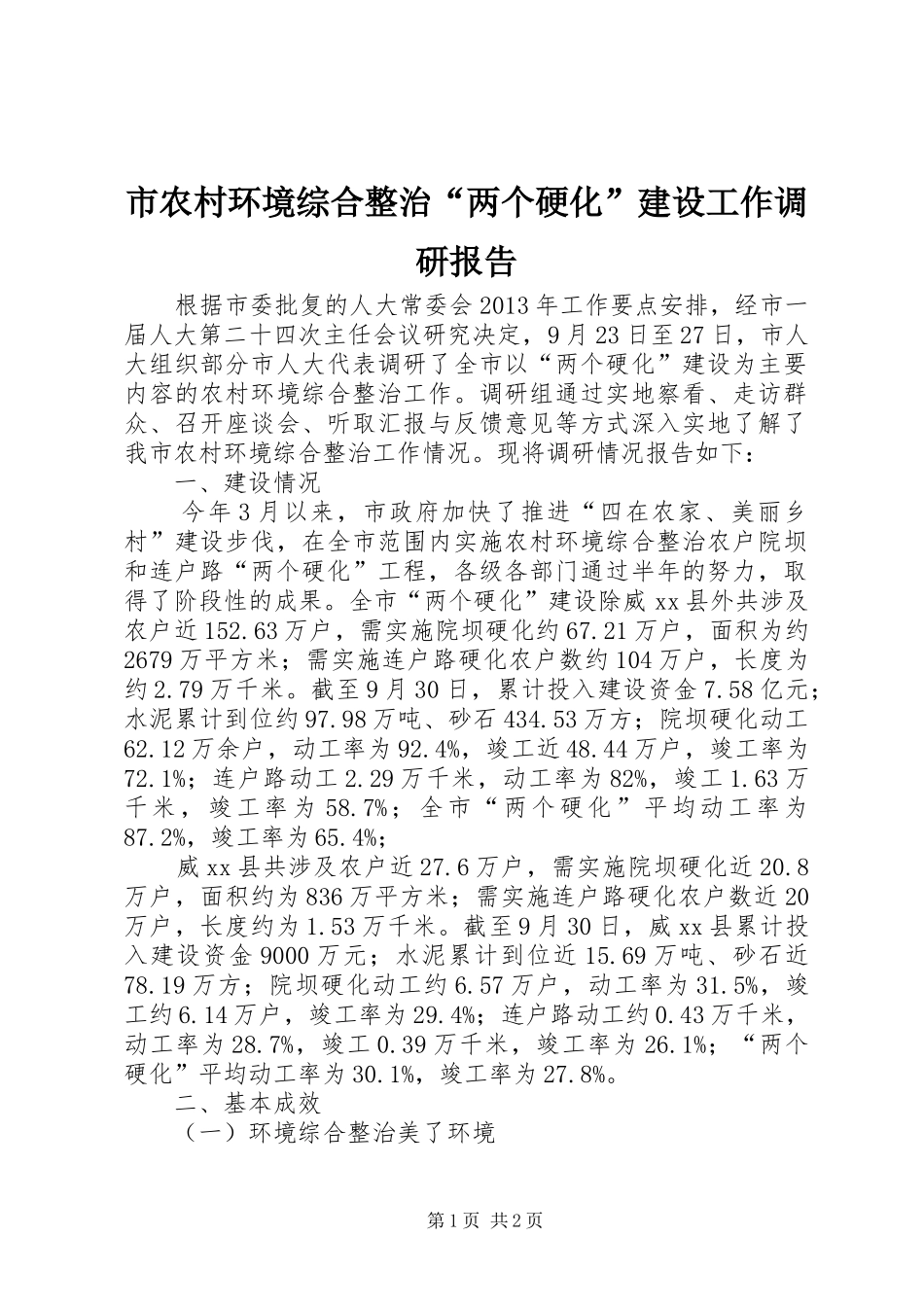

市农村环境综合整治“两个硬化”建设工作调研报告根据市委批复的人大常委会2013年工作要点安排,经市一届人大第二十四次主任会议研究决定,9月23日至27日,市人大组织部分市人大代表调研了全市以“两个硬化”建设为主要内容的农村环境综合整治工作
调研组通过实地察看、走访群众、召开座谈会、听取汇报与反馈意见等方式深入实地了解了我市农村环境综合整治工作情况
现将调研情况报告如下:一、建设情况今年3月以来,市政府加快了推进“四在农家、美丽乡村”建设步伐,在全市范围内实施农村环境综合整治农户院坝和连户路“两个硬化”工程,各级各部门通过半年的努力,取得了阶段性的成果
全市“两个硬化”建设除威xx县外共涉及农户近152
63万户,需实施院坝硬化约67
21万户,面积为约2679万平方米;需实施连户路硬化农户数约104万户,长度为约2
截至9月30日,累计投入建设资金7
58亿元;水泥累计到位约97
98万吨、砂石434
53万方;院坝硬化动工62
12万余户,动工率为92
4%,竣工近48
44万户,竣工率为72
1%;连户路动工2
29万千米,动工率为82%,竣工1
63万千米,竣工率为58
7%;全市“两个硬化”平均动工率为87
2%,竣工率为65
4%;威xx县共涉及农户近27
6万户,需实施院坝硬化近20
8万户,面积约为836万平方米;需实施连户路硬化农户数近20万户,长度约为1
截至9月30日,威xx县累计投入建设资金9000万元;水泥累计到位近15
69万吨、砂石近78
19万方;院坝硬化动工约6
57万户,动工率为31
5%,竣工约6
14万户,竣工率为29
4%;连户路动工约0
43万千米,动工率为28
7%,竣工0
39万千米,竣工率为26
1%;“两个硬化”平均动工率为30

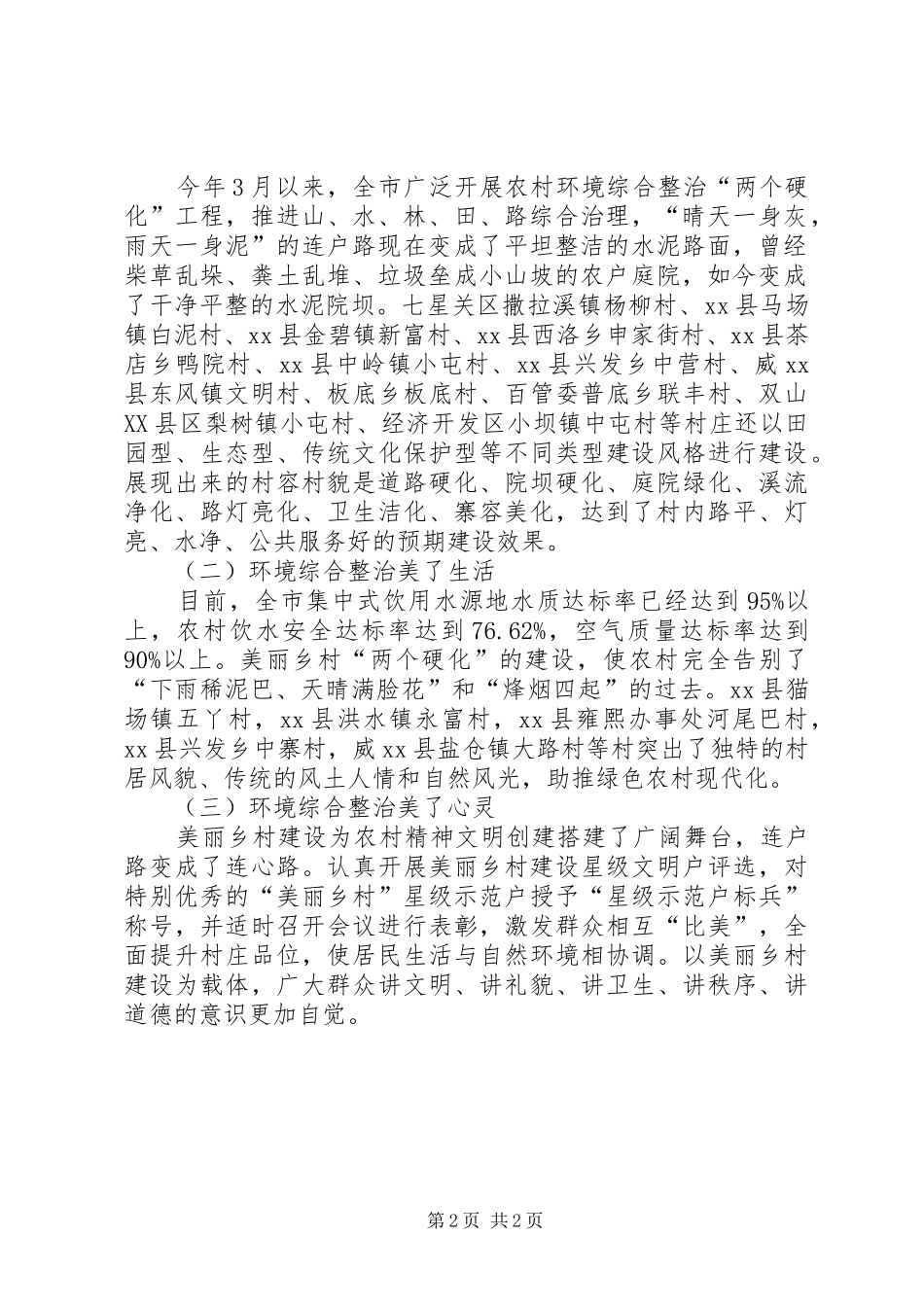

1%,竣工率为27
