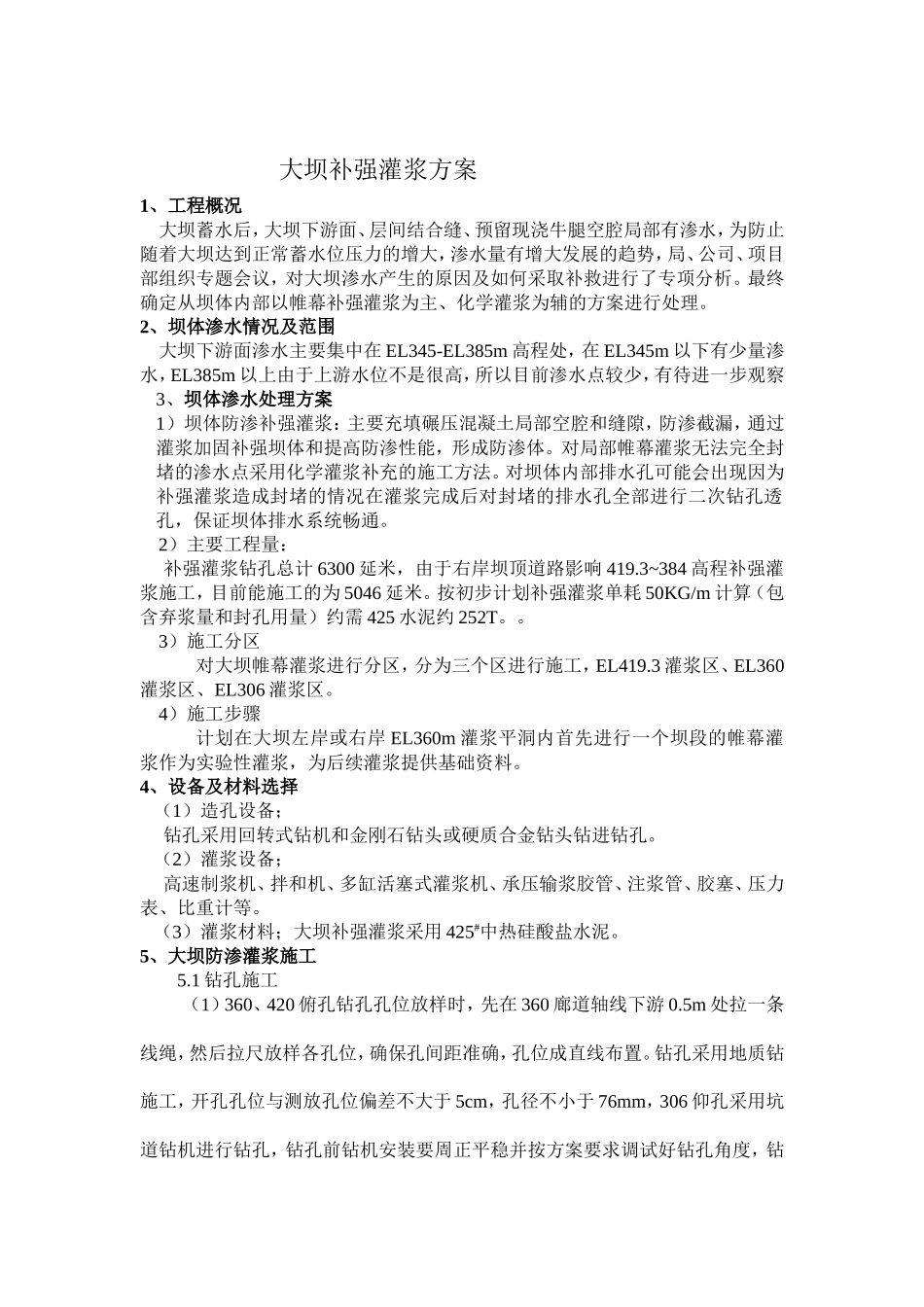

大坝补强灌浆方案1、工程概况大坝蓄水后,大坝下游面、层间结合缝、预留现浇牛腿空腔局部有渗水,为防止随着大坝达到正常蓄水位压力的增大,渗水量有增大发展的趋势,局、公司、项目部组织专题会议,对大坝渗水产生的原因及如何采取补救进行了专项分析
最终确定从坝体内部以帷幕补强灌浆为主、化学灌浆为辅的方案进行处理
2、坝体渗水情况及范围大坝下游面渗水主要集中在EL345-EL385m高程处,在EL345m以下有少量渗水,EL385m以上由于上游水位不是很高,所以目前渗水点较少,有待进一步观察3、坝体渗水处理方案1)坝体防渗补强灌浆:主要充填碾压混凝土局部空腔和缝隙,防渗截漏,通过灌浆加固补强坝体和提高防渗性能,形成防渗体
对局部帷幕灌浆无法完全封堵的渗水点采用化学灌浆补充的施工方法
对坝体内部排水孔可能会出现因为补强灌浆造成封堵的情况在灌浆完成后对封堵的排水孔全部进行二次钻孔透孔,保证坝体排水系统畅通
2)主要工程量:补强灌浆钻孔总计6300延米,由于右岸坝顶道路影响419
3~384高程补强灌浆施工,目前能施工的为5046延米
按初步计划补强灌浆单耗50KG/m计算(包含弃浆量和封孔用量)约需425水泥约252T
3)施工分区对大坝帷幕灌浆进行分区,分为三个区进行施工,EL419
3灌浆区、EL360灌浆区、EL306灌浆区
4)施工步骤计划在大坝左岸或右岸EL360m灌浆平洞内首先进行一个坝段的帷幕灌浆作为实验性灌浆,为后续灌浆提供基础资料
4、设备及材料选择(1)造孔设备;钻孔采用回转式钻机和金刚石钻头或硬质合金钻头钻进钻孔
(2)灌浆设备;高速制浆机、拌和机、多缸活塞式灌浆机、承压输浆胶管、注浆管、胶塞、压力表、比重计等
(3)灌浆材料;大坝补强灌浆采用425#中热硅酸盐水泥
5、大坝防渗灌浆施工5

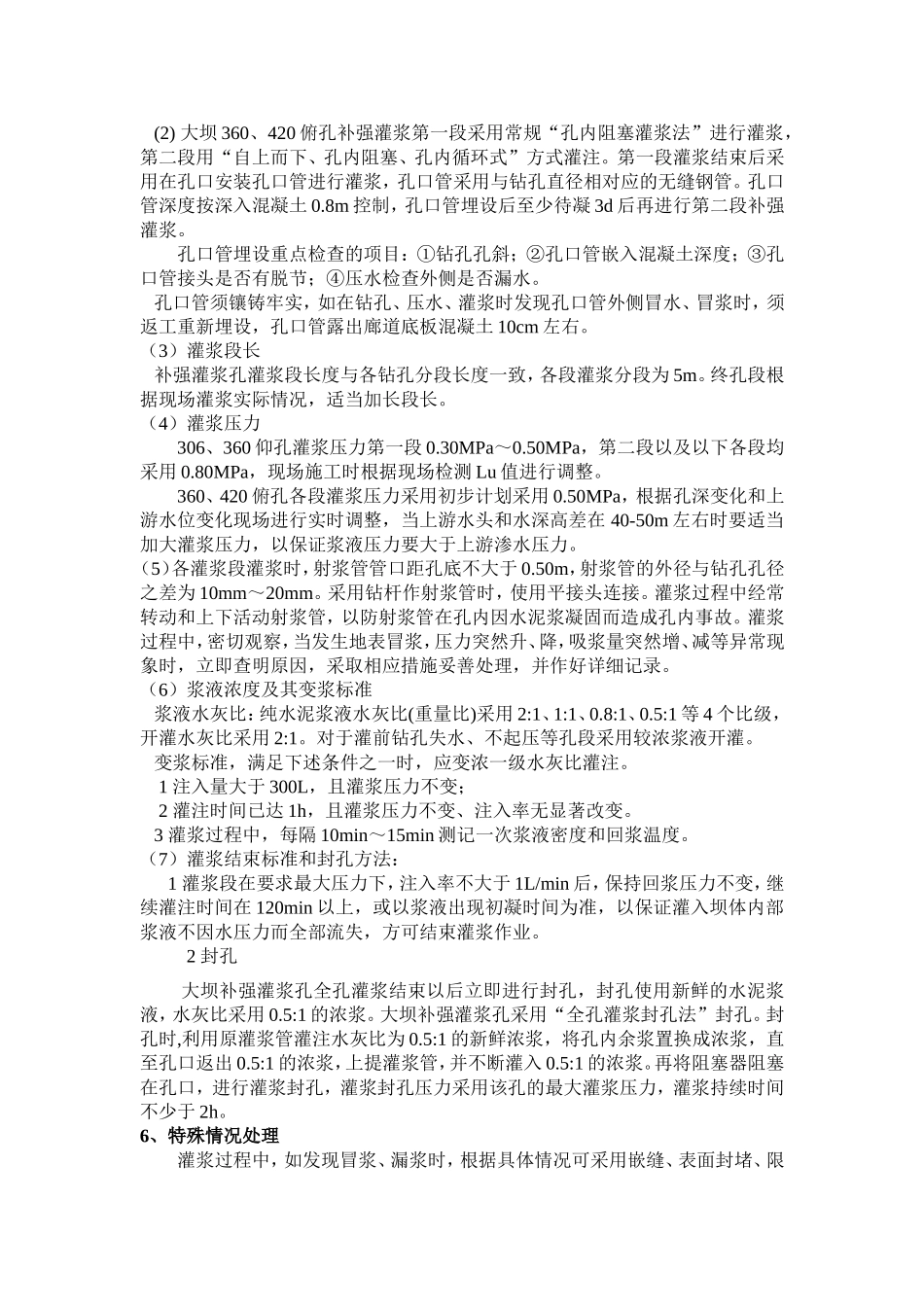

1钻孔施工(1)360、420俯孔钻孔孔位放样时,先在360廊道轴线下游0
