大型复杂群体项目分解结构(PBS)概念与方法研究0引言长期以来,项目管理几乎都是从工作分解结构(WorkBreakdownStructure,WBS)开始的
项目管理协会(ProjectManagementInstitute,PMI)在其出版的《项目管理知识体系指南》(PMBOK)中将WBS置于项目范围管理中,作为项目管理的首要工作
WBS被给予了很多的关注和重视,但其概念却常常被误解
WBS概念最初是在20世纪60年代由美国国防部和航天局提出的,此后被广泛应用于项目管理的计划评审技术(PERT)中[4]
在PMBOK中,WBS被定义为一种面向可交付成果的项目元素分组,是以可交付成果为导向的工作层级分解,其分解的对象是项目团队为实现项目目标、提交所需可交付成果而实施的工作
这一定义本身是清楚的,说明WBS所分解的是工作包(WorkPackage),包含动词的含义
然而WBS在长期实践应用中往往不仅包含工作任务分解,还包含项目实体对象的分解,不仅由动词构成,还由项目构成部位(元素)的名词构成,这事实上背离了WBS的初衷,也给项目管理者思想上造成困惑
例如在工程建设项目中,WBS往往被分解成上层是工程实体对象、下层为工作包,这种方式在简单的工程建设项目中是可行的,但是在大型复杂群体项目中,项目对象分解本身就很复杂,应先对项目实体对象进行分解,建立项目分解结构(ProjectBreakdownStructure,PBS)体系,再进行工作任务分解,建立WBS,将PBS和WBS在大型复杂群体项目中区别开来是很有必的

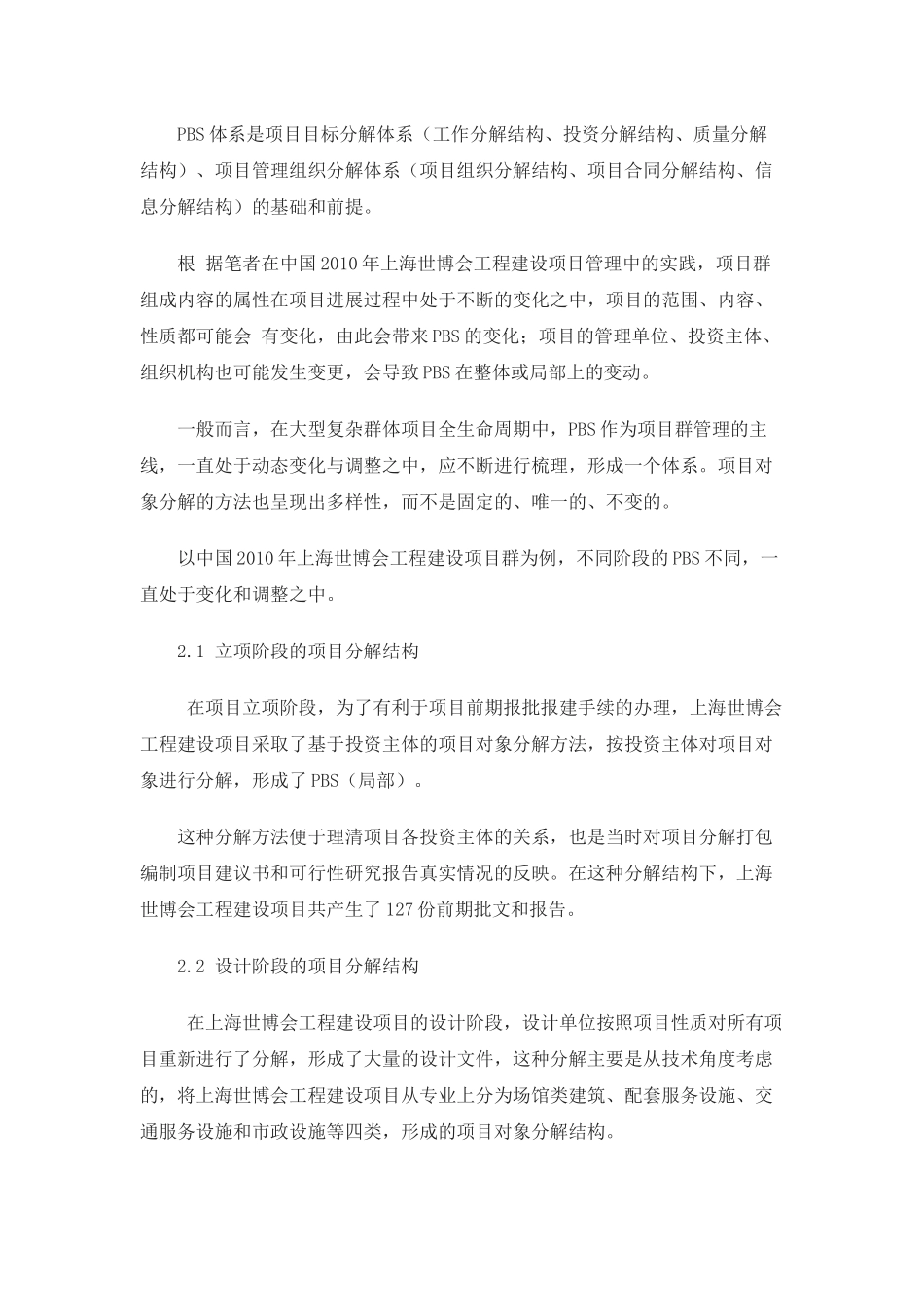

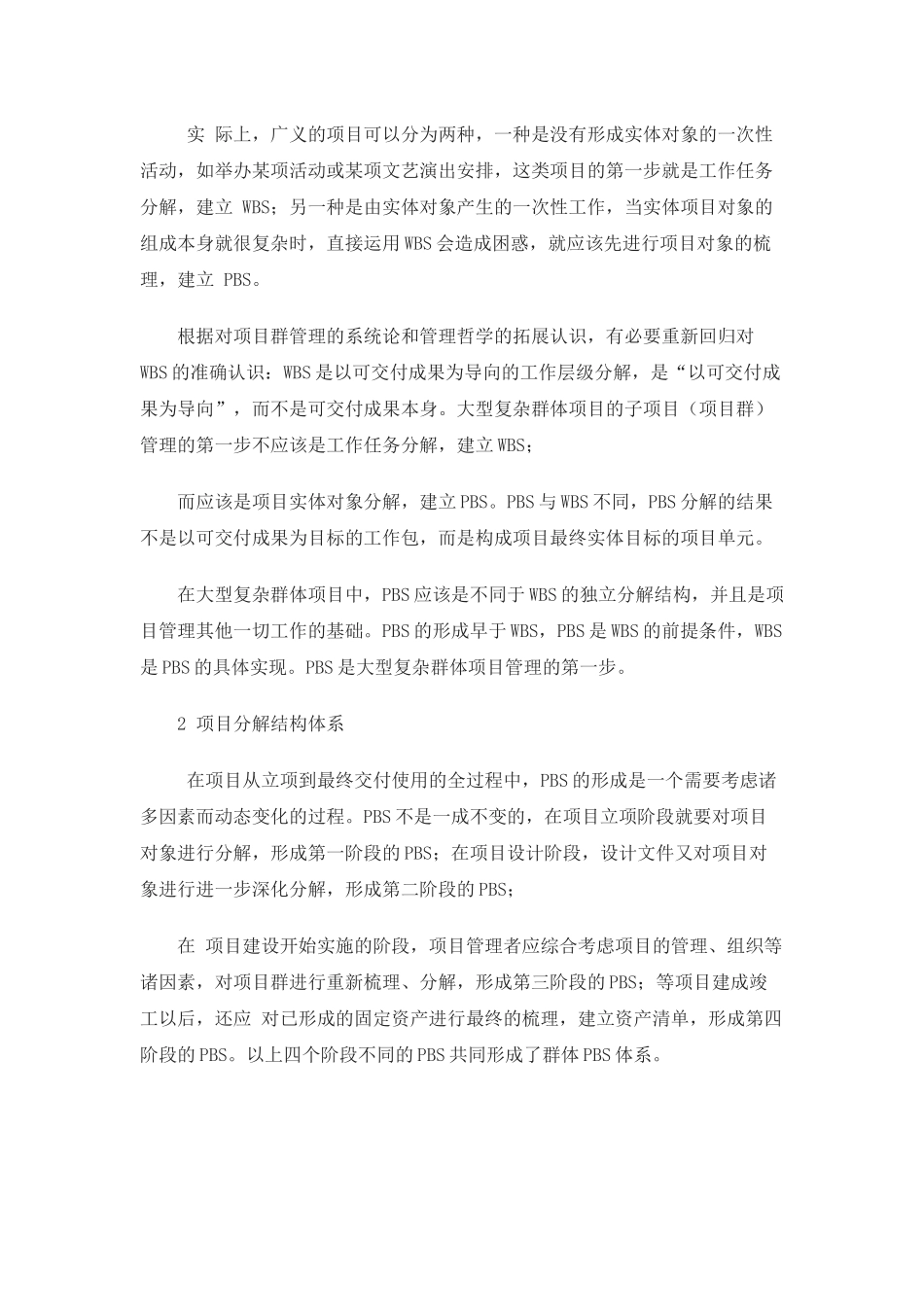

1项目分解结构的概念实际上,广义的项目可以分为两种,一种是没有形成实体对象的一次性活动,如举办某项活动或某项文艺演出安排,这类项目的第一步就是工作任务分解,建立WBS;另一种是由实体对象产生的一次性工作,当实体项目对象的组成本身就很复杂时,直接运用WBS会造成困惑,就应该
