高压摆喷防渗施工方法、施工范围高压摆喷防渗施工轴线布置在左右副坝上游坝脚滩地上,高压摆喷底高程,顶高程,灌浆孔单排布置,孔距
、施工工艺原理本工程拟采用三重管法施工工艺,高压水、气对地层土、砂石进行冲击破坏,同时携带水泥浆与原地层掺搅,形成一道连续的防渗帷幕
本工程采用摆喷施工Z方^案
、施工设备选型本工程施工计划配置两台套设备,每台套设备主要有一台钻机(XY-2),两台搅灌(浆)机(WJG),—台高喷台车(GYP-50)和其它必要的设备组成
1、钻机:选用Y-2型地质钻机,该机稳定性好,搬迁灵活,适用金刚石和合金、牙轮钻头钻进,回转和跟进均为全液压式控制,操作十分方便,最大钻探300m
2、搅拌机:选用我公司生产的搅拌机,可搅泥浆、水泥浆等
该机拌合能力强,出浆均匀度好,具连续作用的特点
3、高喷台车:选用GPY-50新型高压喷射液压台车
该机为液压步履式底架,具有纵向、横向移动,对孔就位迅速,机动性强,结构紧凑,起落迅速,安全可靠等特点
可进行单管、双管、三管法高喷施工,达到国内领先水平
4、送浆泵:选用HB-80/10型灌浆泵
该机可输送灰浆、水泥浆等
5、高压水泵:选用3XZ型三缸往复式泵,该机压力平稳,运行状态好
6、空气压缩机:选用YV-6/8型空气压缩机,该机具有运行状态好,移动方便特点

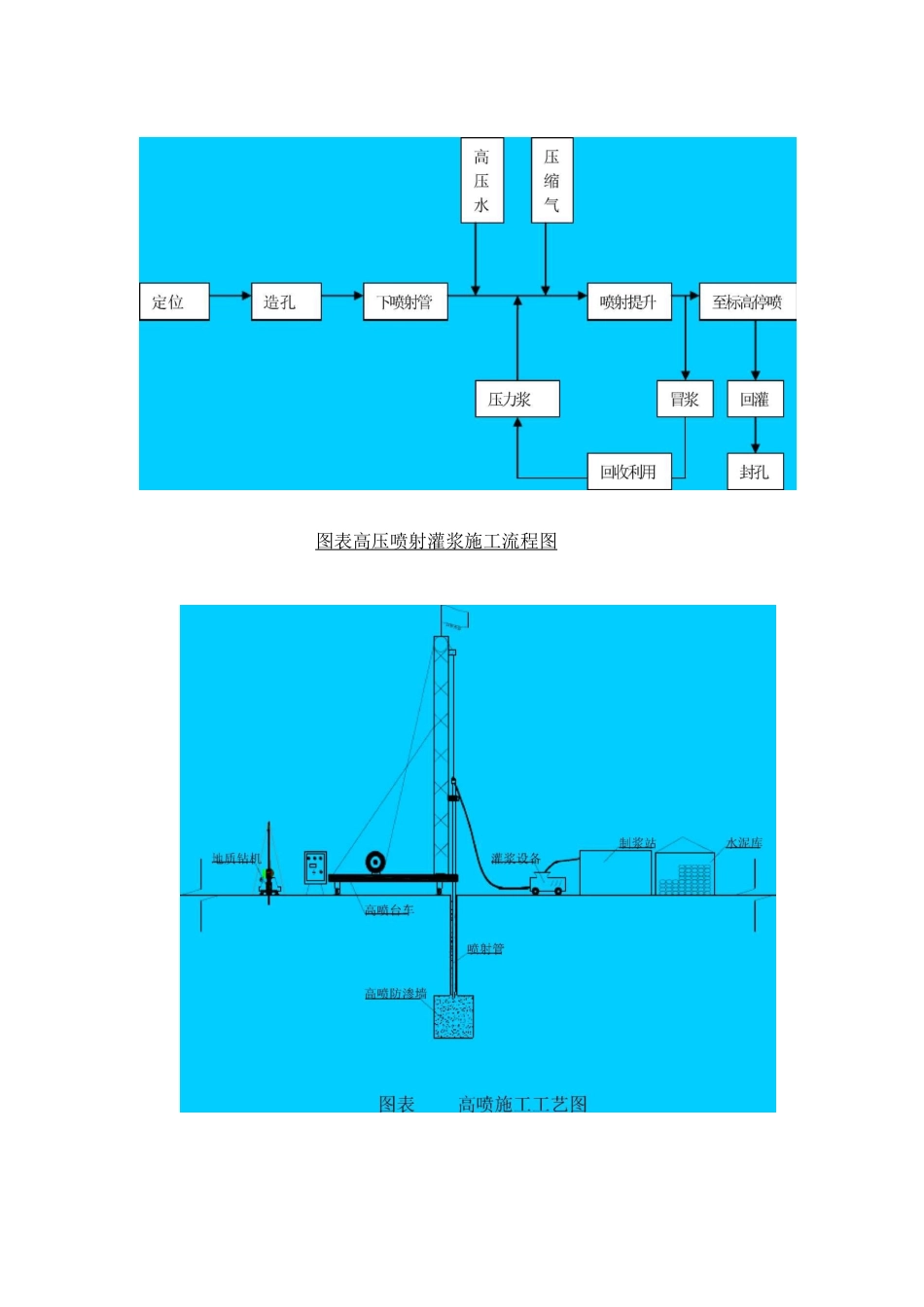

、施工工艺流程图示高喷施工工艺及流程详见图表及图表

图表高压喷射灌浆施工流程图1DDD1300m、施工技术参数、高压喷射灌浆轴线位置依据施工图纸要求布置;、根据设计要求,孔间距,孔斜率小于%
,采取高压摆喷,摆喷角度、水压〜,流量〜
、气压不小于,流量;、水灰比:,密度为〜;、摆角
、提升速度:摆喷〜;、浆液压力:,供浆量:〜;、摆动速度:次
、高喷帷幕灌浆墙体搭接型式高压摆喷墙体搭接型式如图表所示:图表高压摆喷墙体搭接型式图、施工方法说明及质量控制
