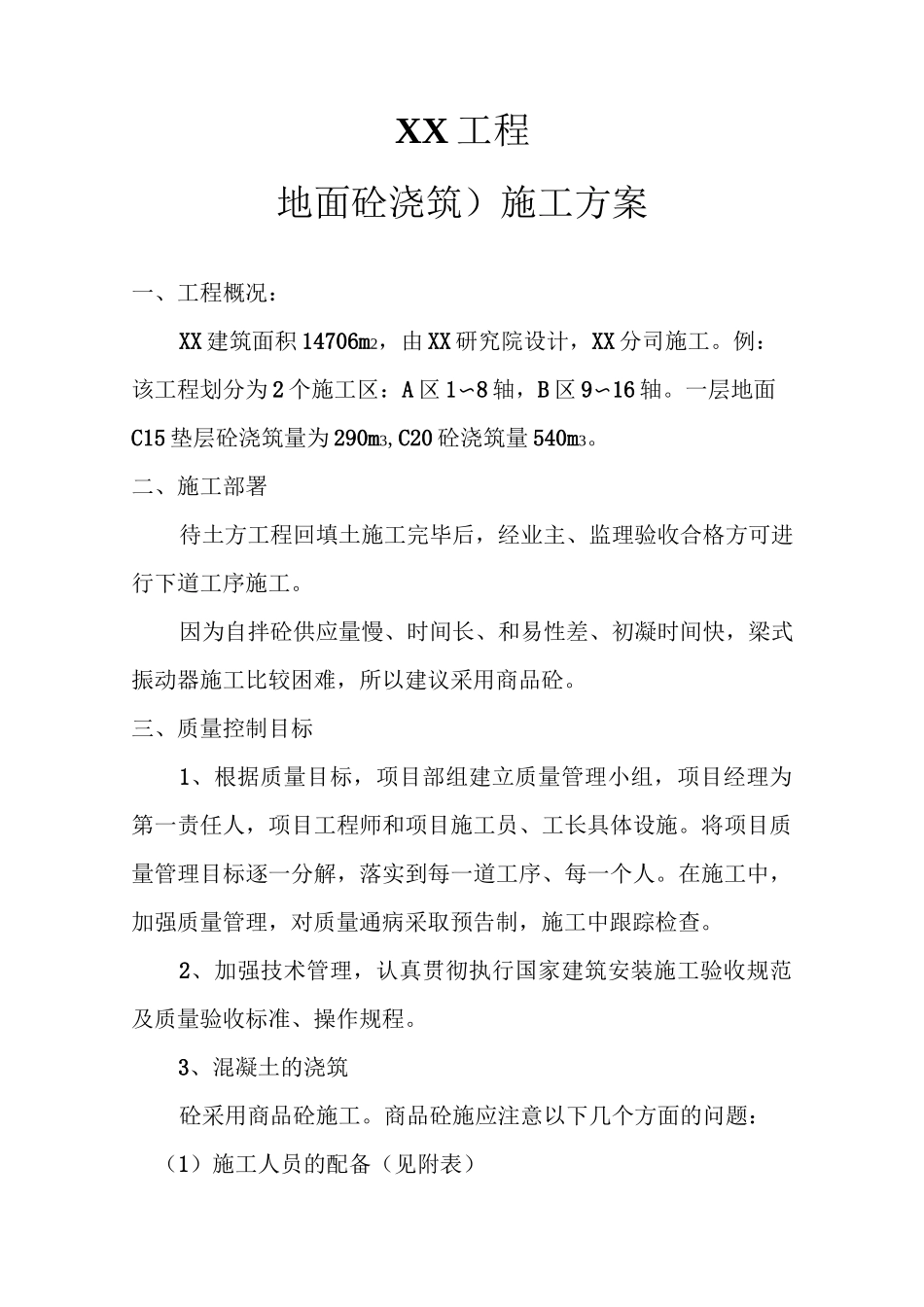

XX工程地面砼浇筑)施工方案一、工程概况:XX建筑面积14706m2,由XX研究院设计,XX分司施工
例:该工程划分为2个施工区:A区1〜8轴,B区9〜16轴
一层地面C15垫层砼浇筑量为290m3,C20砼浇筑量540m3
二、施工部署待土方工程回填土施工完毕后,经业主、监理验收合格方可进行下道工序施工
因为自拌砼供应量慢、时间长、和易性差、初凝时间快,梁式振动器施工比较困难,所以建议采用商品砼
三、质量控制目标1、根据质量目标,项目部组建立质量管理小组,项目经理为第一责任人,项目工程师和项目施工员、工长具体设施
将项目质量管理目标逐一分解,落实到每一道工序、每一个人
在施工中,加强质量管理,对质量通病采取预告制,施工中跟踪检查
2、加强技术管理,认真贯彻执行国家建筑安装施工验收规范及质量验收标准、操作规程
3、混凝土的浇筑砼采用商品砼施工

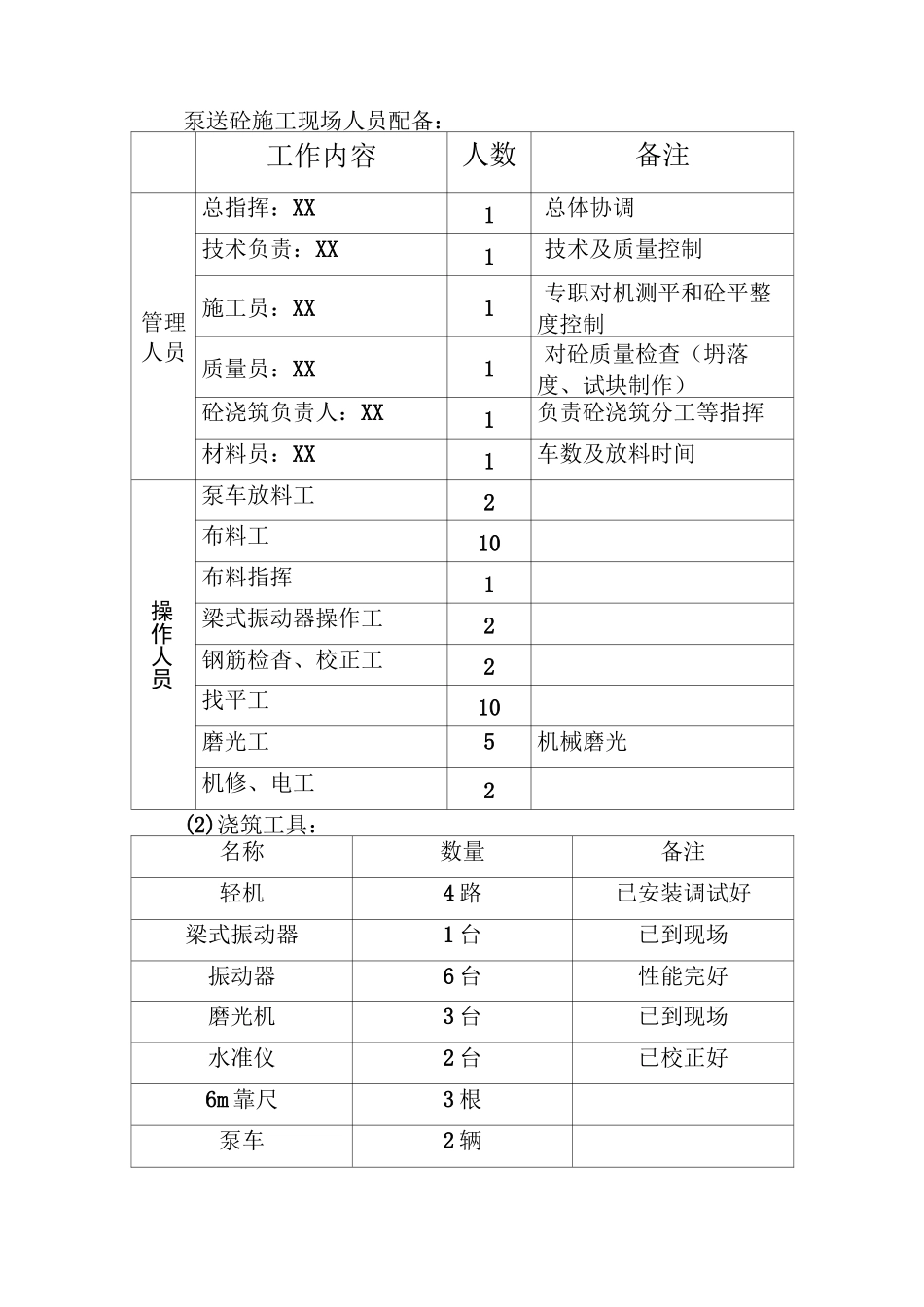

商品砼施应注意以下几个方面的问题:(1)施工人员的配备(见附表)泵送砼施工现场人员配备:工作内容人数备注管理人员总指挥:XX1总体协调技术负责:XX1技术及质量控制施工员:XX1专职对机测平和砼平整度控制质量员:XX1对砼质量检查(坍落度、试块制作)砼浇筑负责人:XX1负责砼浇筑分工等指挥材料员:XX1车数及放料时间操作人员泵车放料工2布料工10布料指挥1梁式振动器操作工2钢筋检杳、校正工2找平工10磨光工5机械磨光机修、电工2(2)浇筑工具:名称数量备注轻机4路已安装调试好梁式振动器1台已到现场振动器6台性能完好磨光机3台已到现场水准仪2台已校正好6m靠尺3根泵车2辆2、当第一车砼送到工地时,工地质量员首先查验商品砼质保书、商品砼配合比、商品砼的塌落度是否符合要求,以及水泥质保书、复试报告,添加剂合格证书

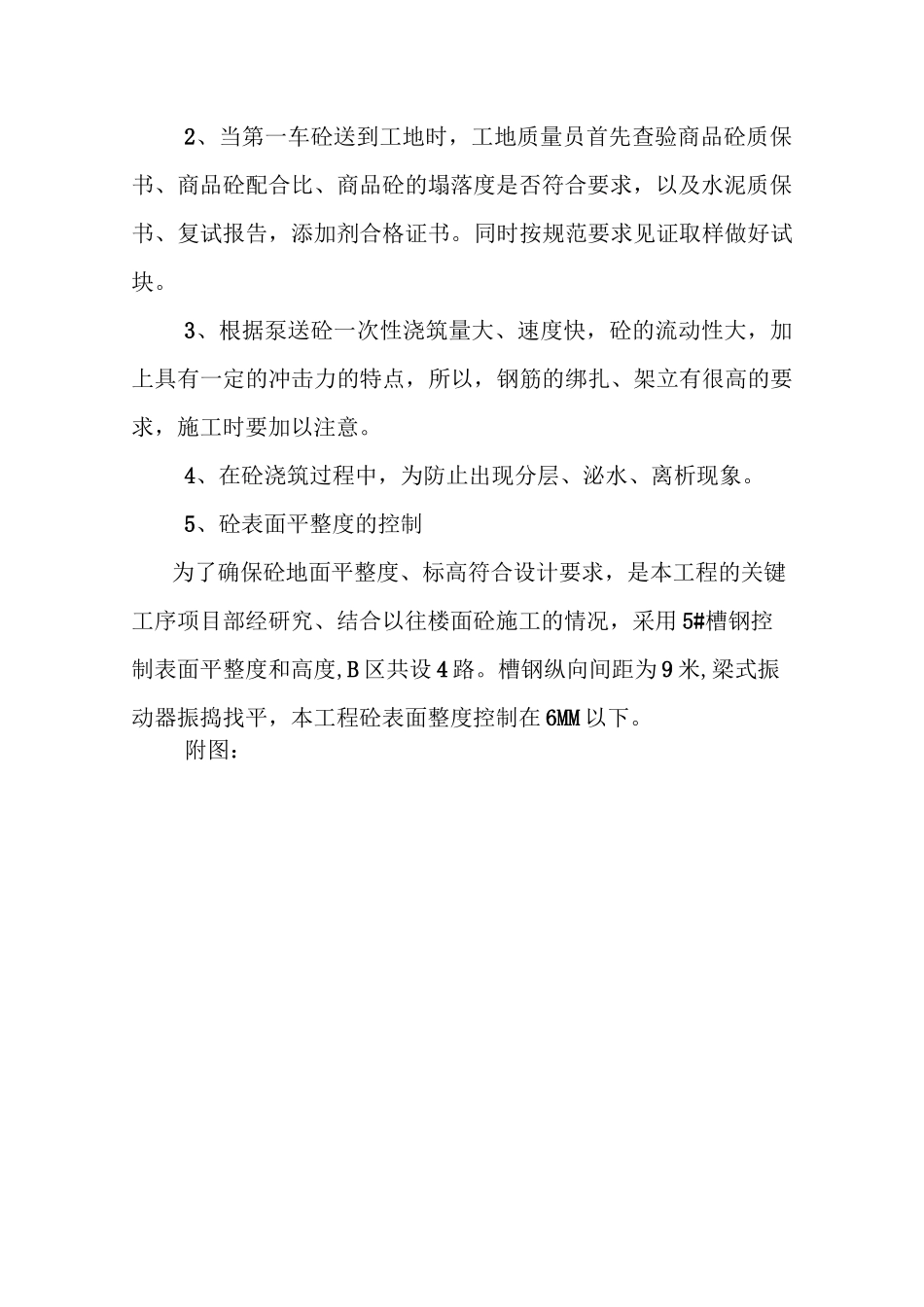

同时按规范要求见证取样做好试块
3、根据泵送砼一次性浇筑量大、速度快,砼的流动性大,加上具有一定的冲击力的特点,所以,钢筋的绑扎
