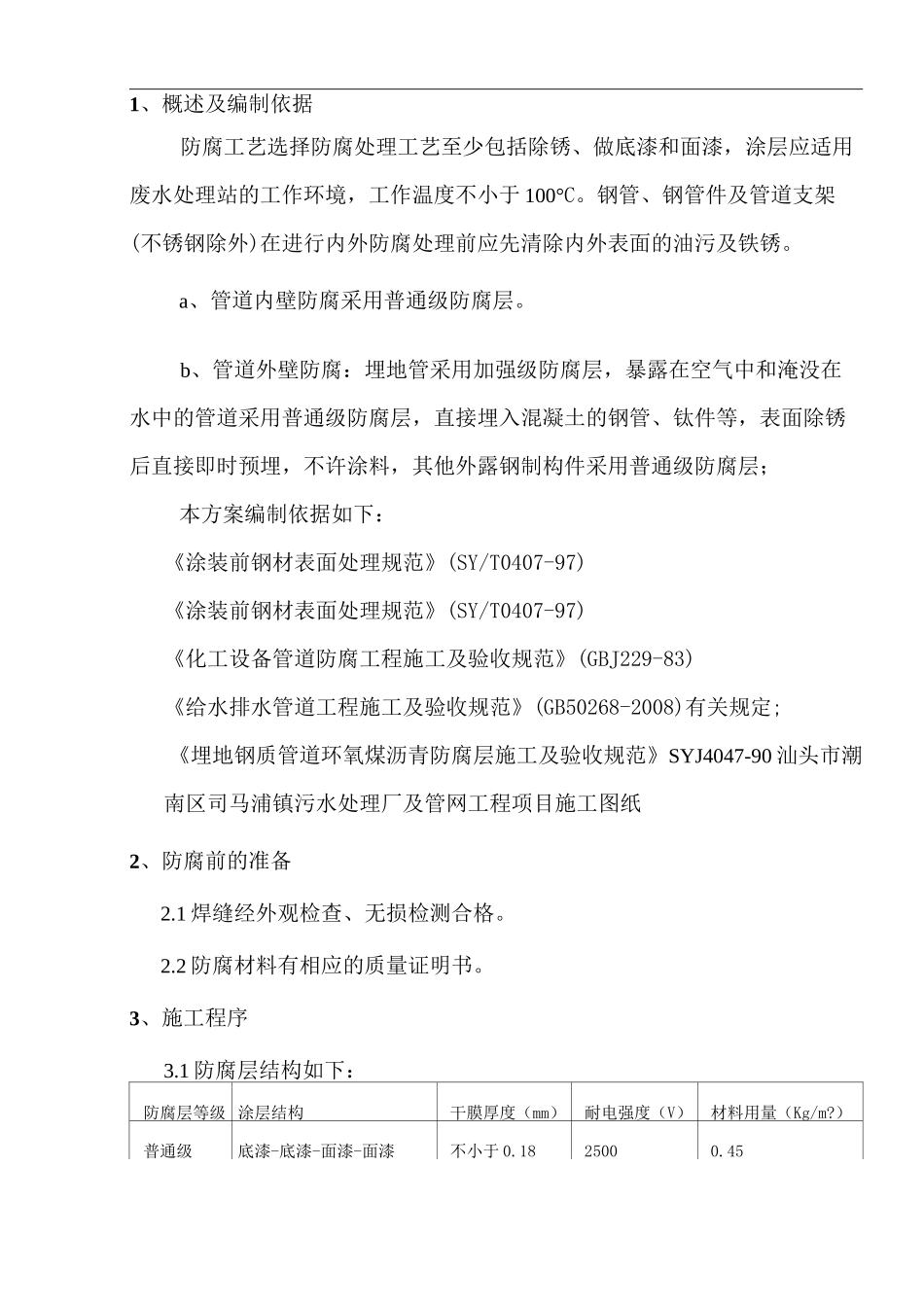

番禺区钟村污水处理厂改扩建二期工程设计-采购-施工总承包(EPC)项目厂区管道防腐施工方案编制人:审核人:审批人:北京久安建设投资集团有限公司广州市番禺区钟村污水处理厂改扩建二期工程项目经理部2017年5月1、概述及编制依据12、防腐前的准备13、施工程序14、防腐层质量检验45、施工进度计划及劳动力安排56、主要施工机具57、安全技术措施61、概述及编制依据防腐工艺选择防腐处理工艺至少包括除锈、做底漆和面漆,涂层应适用废水处理站的工作环境,工作温度不小于100°C
钢管、钢管件及管道支架(不锈钢除外)在进行内外防腐处理前应先清除内外表面的油污及铁锈
a、管道内壁防腐采用普通级防腐层
b、管道外壁防腐:埋地管采用加强级防腐层,暴露在空气中和淹没在水中的管道采用普通级防腐层,直接埋入混凝土的钢管、钛件等,表面除锈后直接即时预埋,不许涂料,其他外露钢制构件采用普通级防腐层;本方案编制依据如下:《涂装前钢材表面处理规范》(SY/T0407-97)《涂装前钢材表面处理规范》(SY/T0407-97)《化工设备管道防腐工程施工及验收规范》(GBJ229-83)《给水排水管道工程施工及验收规范》(GB50268-2008)有关规定;《埋地钢质管道环氧煤沥青防腐层施工及验收规范》SYJ4047-90汕头市潮南区司马浦镇污水处理厂及管网工程项目施工图纸2、防腐前的准备2
1焊缝经外观检查、无损检测合格
2防腐材料有相应的质量证明书
3、施工程序3
1防腐层结构如下:防腐层等级涂层结构干膜厚度(mm)耐电强度(V)材料用量(Kg/m
)普通级底漆-底漆-面漆-面漆不小于0
1825000
45加强级底漆-底漆-玻璃布-面漆-面漆不小于0
430000
2钢管外壁除锈前应进行表面预处理,将外表面的油垢、泥土、杂物清理干净,焊缝的焊接飞溅物及焊瘤打磨掉,要求无棱角、无毛刺,保证外壁及焊
