某县某镇污水处理一体化埋地式处理设备项目(处理量1000T/D)调试方案*****环保工程有限公司二o—七年四月目录第一章:概述市镇领导十分重视环境保护,本着经济建设和环境保护同时进行的原则来治理污水处理工程
我公司在城镇生活污水处理工程成功经验的基础上,根据污水处理厂的工艺及现场实际情况编制以下调试方案,来进行污水处理厂的调试工作进水及出水水质要求进水水质进水水质COD/crW300mg/LCOD/crW60mg/LB0D/5W150mg/LBOD/5W2Omg/LSSW150mg/LSSW20mg/LNH/3-NW25mg/LNH/3-NW8mg/LTPWLTPWL注:出水水质达到《城镇污水处理厂污染物排放标准》(GB18918-2002)1级B标准
工艺流程工艺流程:生活污水格栅调节池缺氧池接触氧化池沉淀池消毒池巴氏计量槽达标排放污泥污泥干化池外运第二章:调试步骤单机调试目的:检验各个构筑物中细部结构尺寸、闭水情况、熟悉各部位功能,测定构筑物及其设备的性能

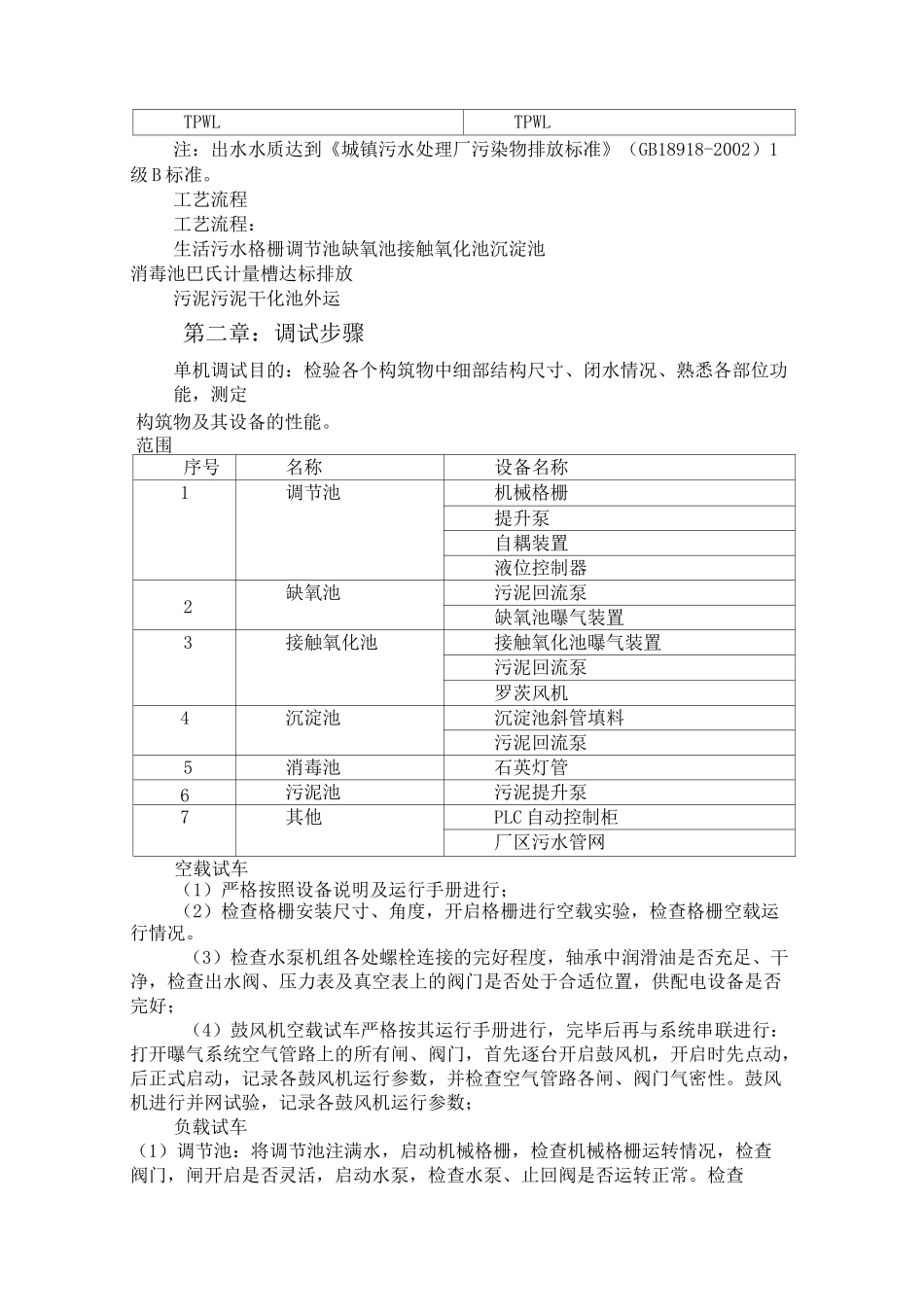

范围序号名称设备名称1调节池机械格栅提升泵自耦装置液位控制器2缺氧池污泥回流泵缺氧池曝气装置3接触氧化池接触氧化池曝气装置污泥回流泵罗茨风机4沉淀池沉淀池斜管填料污泥回流泵5消毒池石英灯管6污泥池污泥提升泵7其他PLC自动控制柜厂区污水管网空载试车(1)严格按照设备说明及运行手册进行;(2)检查格栅安装尺寸、角度,开启格栅进行空载实验,检查格栅空载运行情况
(3)检查水泵机组各处螺栓连接的完好程度,轴承中润滑油是否充足、干净,检查出水阀、压力表及真空表上的阀门是否处于合适位置,供配电设备是否完好;(4)鼓风机空载试车严格按其运行手册进行,完毕后再与系统串联进行:打开曝气系统空气管路上的所有闸、阀门,首先逐台开启鼓风机,开启时先点动,后正式启动,记录各鼓风机运行参数,并检查空气管路各闸、阀门气密性
鼓风机进行并网试验
