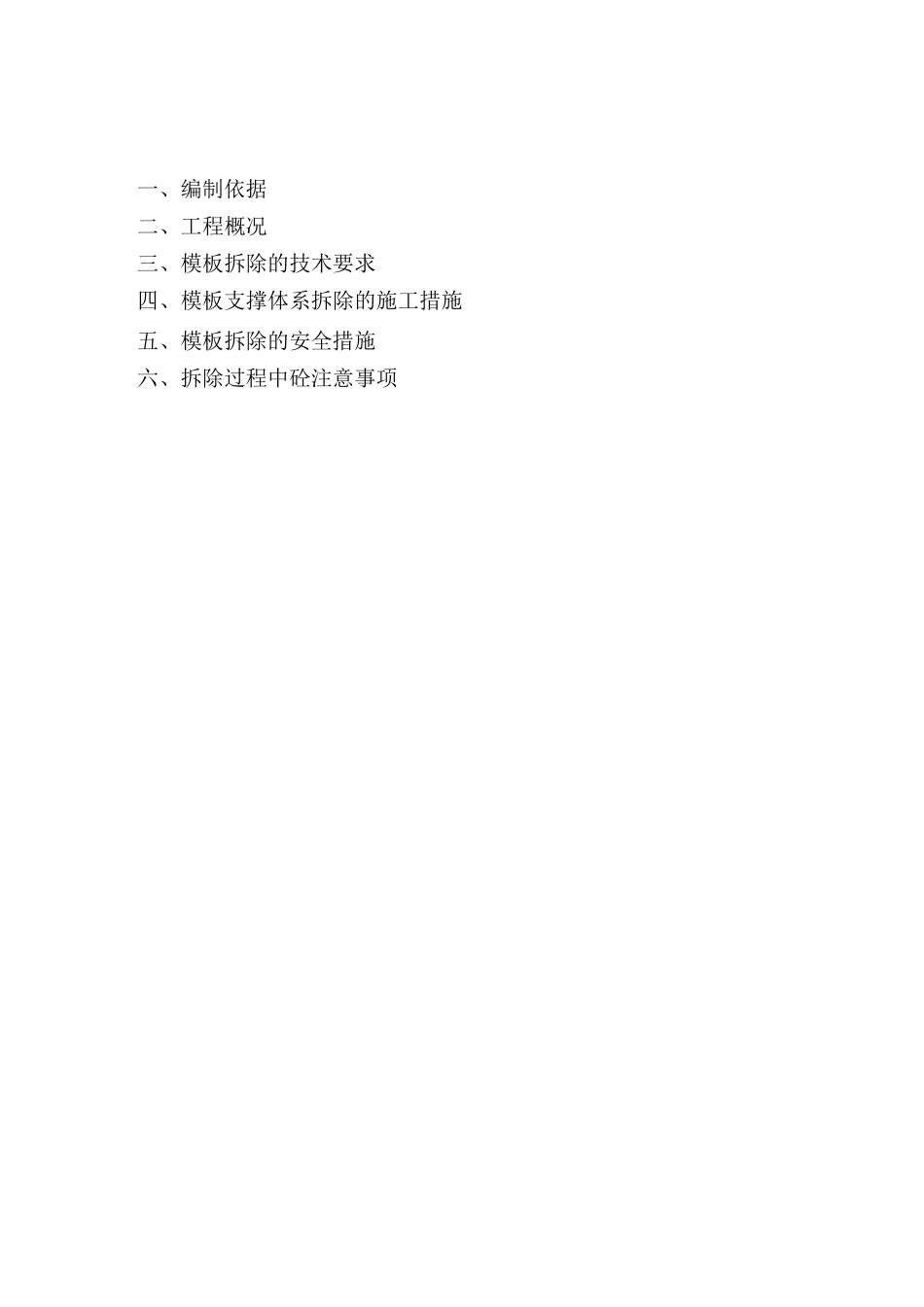

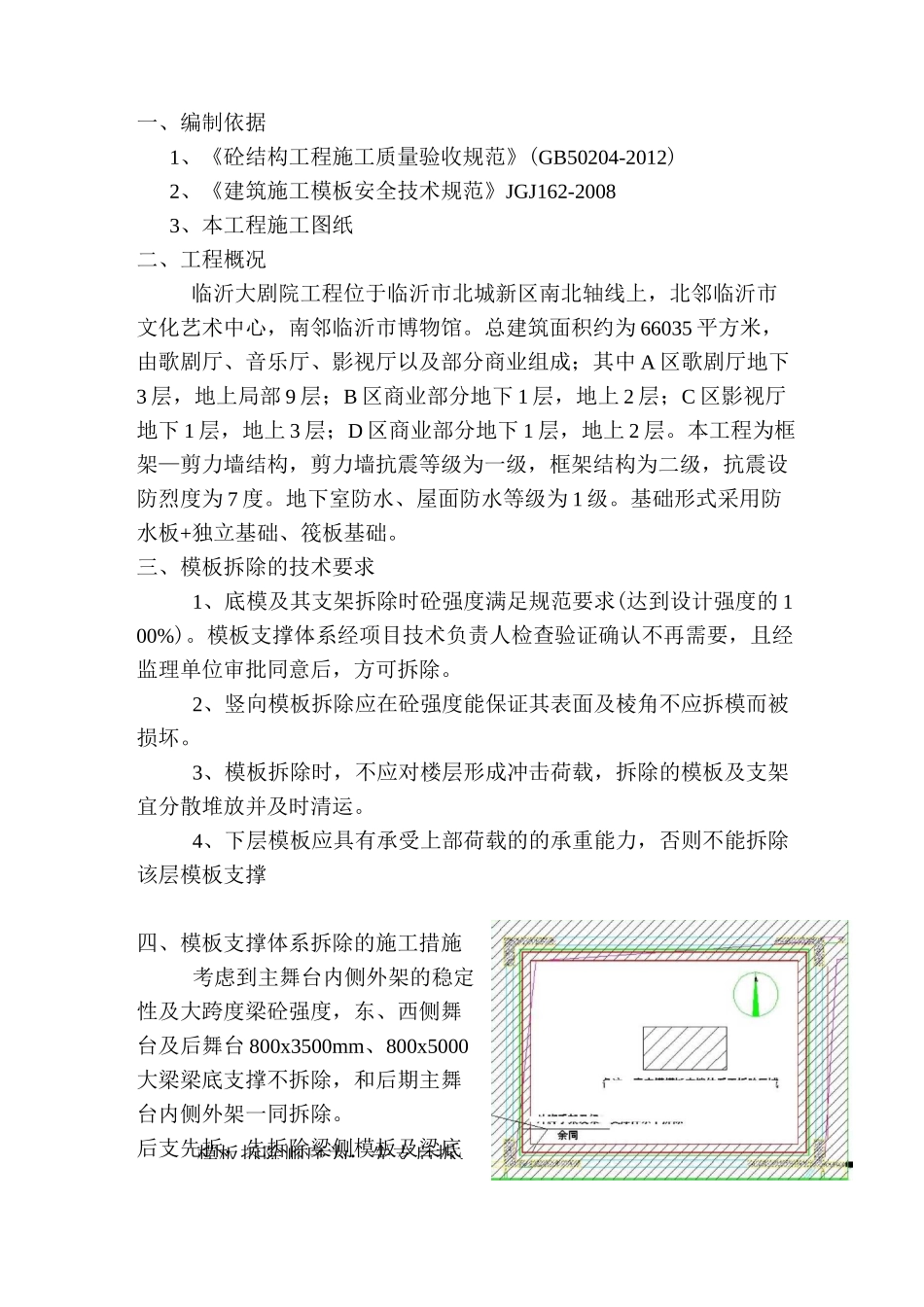

临沂大剧院工程高支模拆模施工方案天元建设集团有限公司2013年6月一、编制依据二、工程概况三、模板拆除的技术要求四、模板支撑体系拆除的施工措施五、模板拆除的安全措施六、拆除过程中砼注意事项备注:高支模模檢支撑体系不拆除区外脚手架模板拆除顺序为:先支后拆、一、编制依据1、《砼结构工程施工质量验收规范》(GB50204-2012)2、《建筑施工模板安全技术规范》JGJ162-20083、本工程施工图纸二、工程概况临沂大剧院工程位于临沂市北城新区南北轴线上,北邻临沂市文化艺术中心,南邻临沂市博物馆
总建筑面积约为66035平方米,由歌剧厅、音乐厅、影视厅以及部分商业组成;其中A区歌剧厅地下3层,地上局部9层;B区商业部分地下1层,地上2层;C区影视厅地下1层,地上3层;D区商业部分地下1层,地上2层
本工程为框架—剪力墙结构,剪力墙抗震等级为一级,框架结构为二级,抗震设防烈度为7度
地下室防水、屋面防水等级为1级
基础形式采用防水板+独立基础、筏板基础
三、模板拆除的技术要求1、底模及其支架拆除时砼强度满足规范要求(达到设计强度的100%)
模板支撑体系经项目技术负责人检查验证确认不再需要,且经监理单位审批同意后,方可拆除
2、竖向模板拆除应在砼强度能保证其表面及棱角不应拆模而被损坏
3、模板拆除时,不应对楼层形成冲击荷载,拆除的模板及支架宜分散堆放并及时清运
4、下层模板应具有承受上部荷载的的承重能力,否则不能拆除该层模板支撑四、模板支撑体系拆除的施工措施考虑到主舞台内侧外架的稳定性及大跨度梁砼强度,东、西侧舞台及后舞台800x3500mm、800x5000大梁梁底支撑不拆除,和后期主舞台内侧外架一同拆除
后支先拆,先拆除梁侧模板及梁底模板,再拆除现浇板模板
自上而下,先拆除侧向支撑、后拆除竖向支撑;拆除中应注意产品的保护
特别是梁柱棱角(阳角)及梁柱接头节点处,保证一次拆除干
