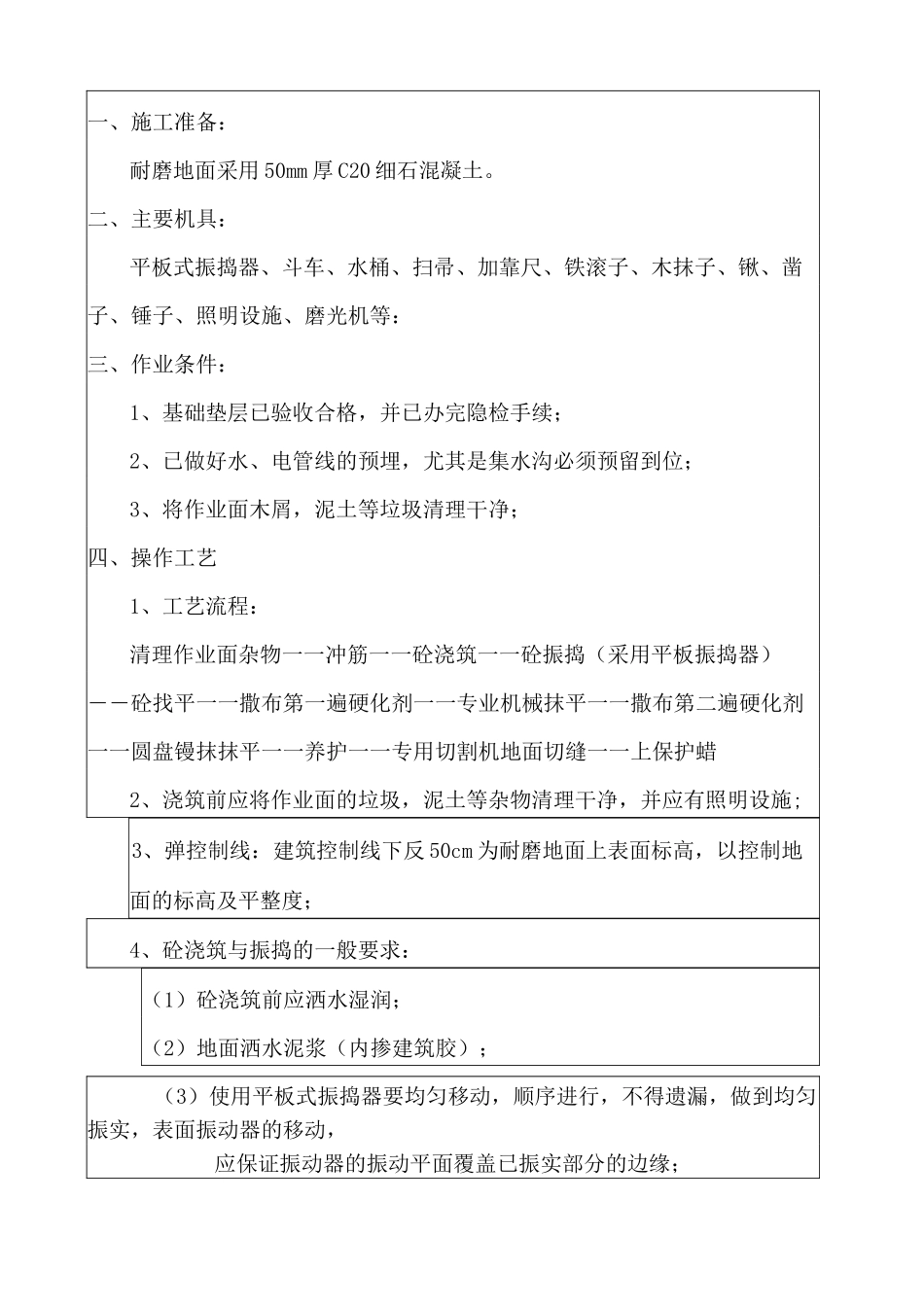

技术交底记录表C3T编号01工程名称立水桥110kV变电站及附属设施工程交底日期2014年11月14日施工单位中国建筑第五工程局有限公司分项工程名称耐磨地面交底提要地下车库耐磨的面一、施工准备:耐磨地面采用50mm厚C20细石混凝土
二、主要机具:平板式振捣器、斗车、水桶、扫帚、加靠尺、铁滚子、木抹子、锹、凿子、锤子、照明设施、磨光机等:三、作业条件:1、基础垫层已验收合格,并已办完隐检手续;2、已做好水、电管线的预埋,尤其是集水沟必须预留到位;3、将作业面木屑,泥土等垃圾清理干净;四、操作工艺1、工艺流程:清理作业面杂物一一冲筋一一砼浇筑一一砼振捣(采用平板振捣器)――砼找平一一撒布第一遍硬化剂一一专业机械抹平一一撒布第二遍硬化剂一一圆盘镘抹抹平一一养护一一专用切割机地面切缝一一上保护蜡2、浇筑前应将作业面的垃圾,泥土等杂物清理干净,并应有照明设施;3、弹控制线:建筑控制线下反50cm为耐磨地面上表面标高,以控制地面的标高及平整度;4、砼浇筑与振捣的一般要求:(1)砼浇筑前应洒水湿润;(2)地面洒水泥浆(内掺建筑胶);(3)使用平板式振捣器要均匀移动,顺序进行,不得遗漏,做到均匀振实,表面振动器的移动,应保证振动器的振动平面覆盖已振实部分的边缘;审核人交底人接受交底人1.本表由施工单位填写,交底单位与接受交底单位各保存一份

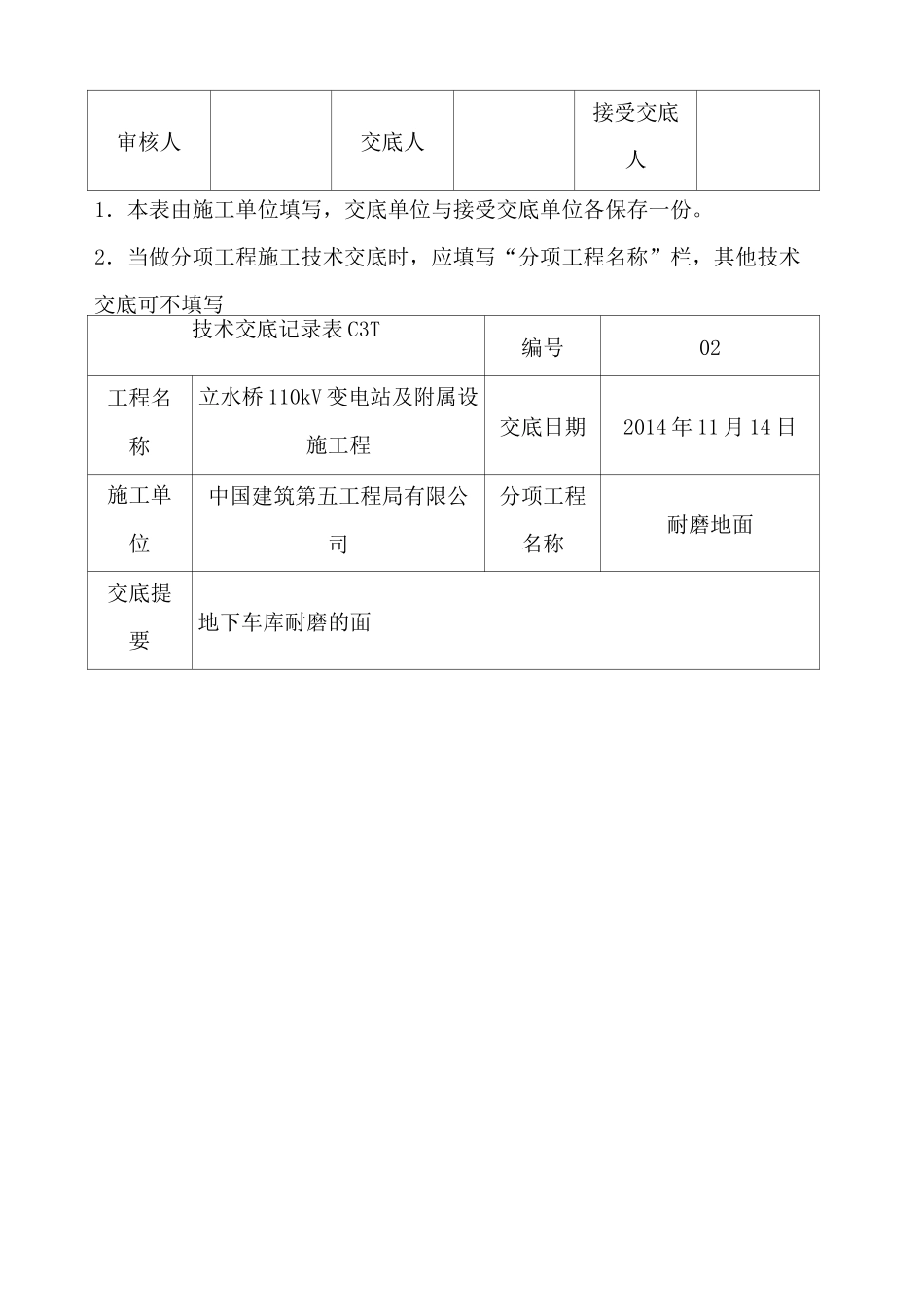

2.当做分项工程施工技术交底时,应填写“分项工程名称”栏,其他技术交底可不填写技术交底记录表C3T编号02工程名称立水桥110kV变电站及附属设施工程交底日期2014年11月14日施工单位中国建筑第五工程局有限公司分项工程名称耐磨地面交底提要地下车库耐磨的面(4)耐磨地面浇筑砼应连续进行,如必须间歇,其间歇时间应尽量缩短,并应在前层砼凝结之前,将次层砼浇筑完毕,间歇的最长时间应按所用的水泥品种气温及砼凝结条件确定,一般超过2h应按施工缝处理
