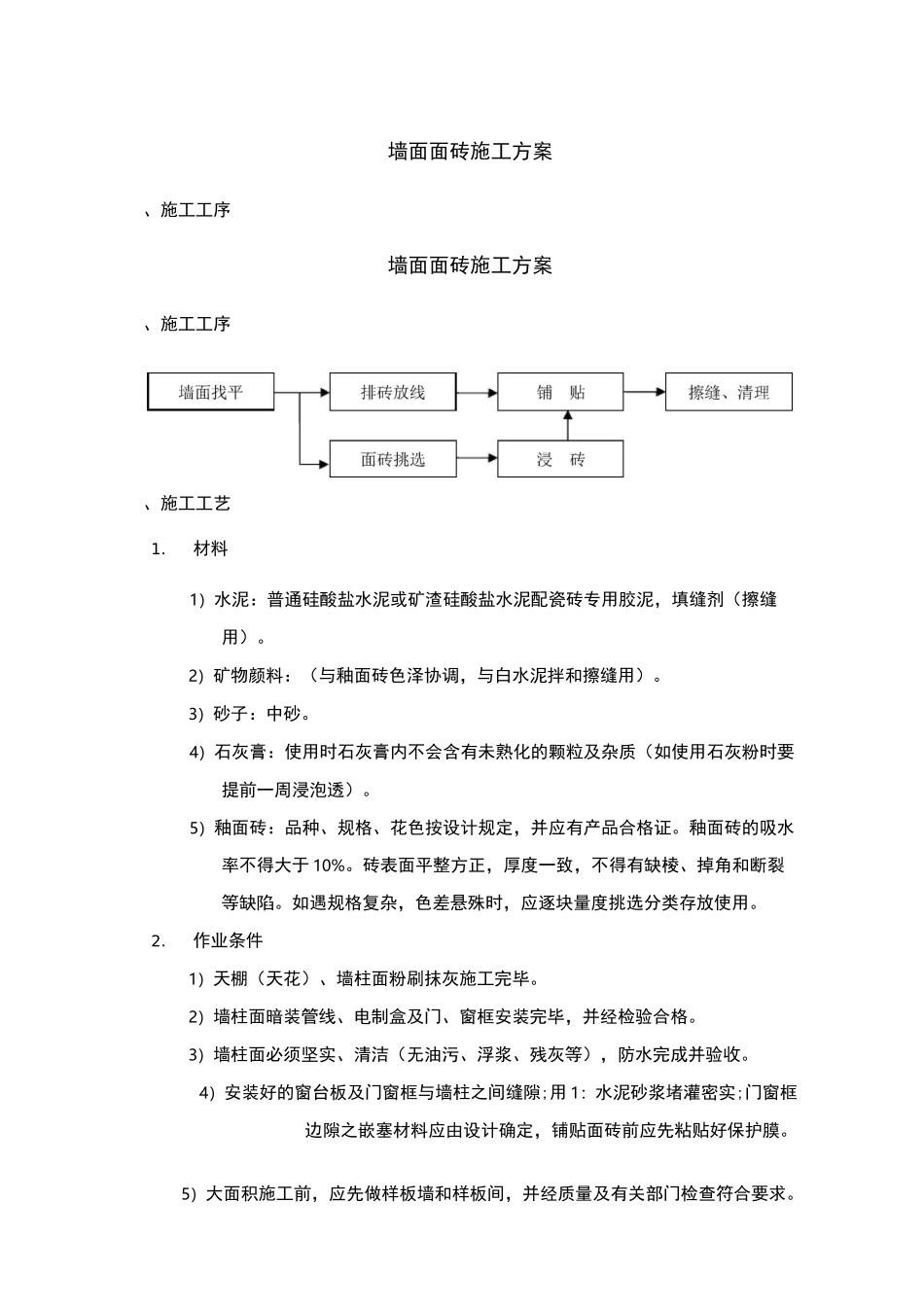

墙面面砖施工方案、施工工序墙面面砖施工方案、施工工序、施工工艺1
材料1)水泥:普通硅酸盐水泥或矿渣硅酸盐水泥配瓷砖专用胶泥,填缝剂(擦缝用)
2)矿物颜料:(与釉面砖色泽协调,与白水泥拌和擦缝用)
3)砂子:中砂
4)石灰膏:使用时石灰膏内不会含有未熟化的颗粒及杂质(如使用石灰粉时要提前一周浸泡透)
5)釉面砖:品种、规格、花色按设计规定,并应有产品合格证
釉面砖的吸水率不得大于10%
砖表面平整方正,厚度一致,不得有缺棱、掉角和断裂等缺陷
如遇规格复杂,色差悬殊时,应逐块量度挑选分类存放使用
作业条件1)天棚(天花)、墙柱面粉刷抹灰施工完毕
2)墙柱面暗装管线、电制盒及门、窗框安装完毕,并经检验合格
3)墙柱面必须坚实、清洁(无油污、浮浆、残灰等),防水完成并验收
4)安装好的窗台板及门窗框与墙柱之间缝隙;用1:水泥砂浆堵灌密实;门窗框边隙之嵌塞材料应由设计确定,铺贴面砖前应先粘贴好保护膜
5)大面积施工前,应先做样板墙和样板间,并经质量及有关部门检查符合要求
操作方法1)选砖:面砖一般按1mm差距分类选出若干个规格,选好后根据墙柱面积,房间大小分批类计划用料
选砖要求方正、平整,楞角完好
同一规格的面砖,力求颜色均匀
2)基层处理和抹底子灰a
对光滑表面基层,应先打毛,并用钢丝刷满刷一遍,再浇水湿润
对表面很光滑的基层应进行“毛化处理”
即将表面尘土、污垢清理干净(油污可用10%火碱水清刷后,再用清水将碱液冲洗干净);浇水湿润,用1:1水泥细砂浆,喷洒或用毛刷(横扫)将砂浆甩到光滑基面上
甩点要均匀,终凝后再浇水养护,直至水泥水泥疙瘩有较高的强度,用手扳不动为止
专墙面基层:提前二天浇水湿润
3)抹底子灰:a
吊垂直,找规格,贴灰饼(打墩),冲筋(打栏)
吊垂直,找规矩时,应与墙面的窗台、腰线、阳角立边等部位面砖贴面排列方法对称性以及室内地台块料铺贴方
