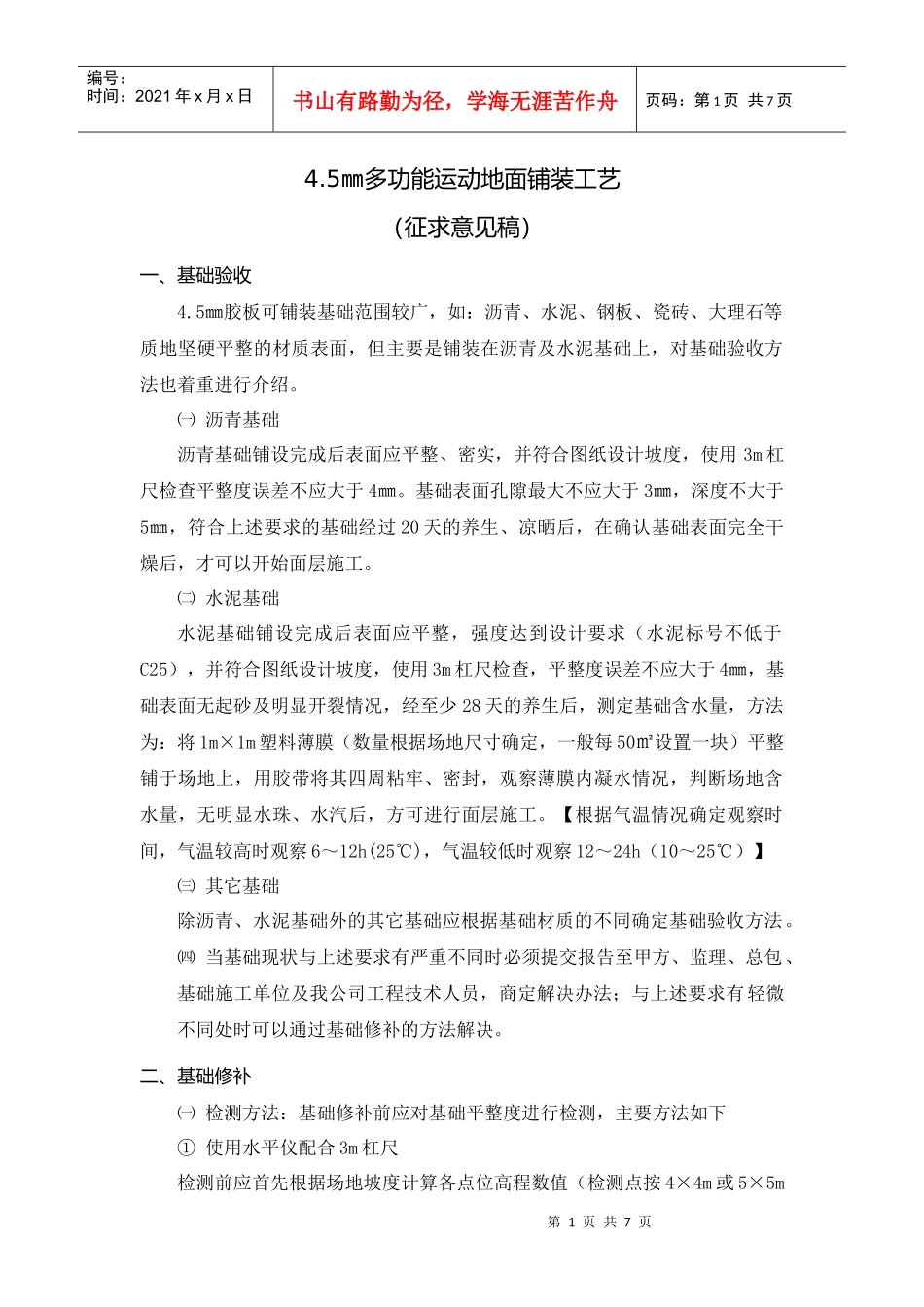

5㎜多功能运动地面铺装工艺(征求意见稿)一、基础验收4
5㎜胶板可铺装基础范围较广,如:沥青、水泥、钢板、瓷砖、大理石等质地坚硬平整的材质表面,但主要是铺装在沥青及水泥基础上,对基础验收方法也着重进行介绍
㈠沥青基础沥青基础铺设完成后表面应平整、密实,并符合图纸设计坡度,使用3m杠尺检查平整度误差不应大于4㎜
基础表面孔隙最大不应大于3㎜,深度不大于5㎜,符合上述要求的基础经过20天的养生、凉晒后,在确认基础表面完全干燥后,才可以开始面层施工
㈡水泥基础水泥基础铺设完成后表面应平整,强度达到设计要求(水泥标号不低于C25),并符合图纸设计坡度,使用3m杠尺检查,平整度误差不应大于4㎜,基础表面无起砂及明显开裂情况,经至少28天的养生后,测定基础含水量,方法为:将1m×1m塑料薄膜(数量根据场地尺寸确定,一般每50㎡设置一块)平整铺于场地上,用胶带将其四周粘牢、密封,观察薄膜内凝水情况,判断场地含水量,无明显水珠、水汽后,方可进行面层施工
【根据气温情况确定观察时间,气温较高时观察6~12h(25℃),气温较低时观察12~24h(10~25℃)】㈢其它基础除沥青、水泥基础外的其它基础应根据基础材质的不同确定基础验收方法
㈣当基础现状与上述要求有严重不同时必须提交报告至甲方、监理、总包、基础施工单位及我公司工程技术人员,商定解决办法;与上述要求有轻微不同处时可以通过基础修补的方法解决

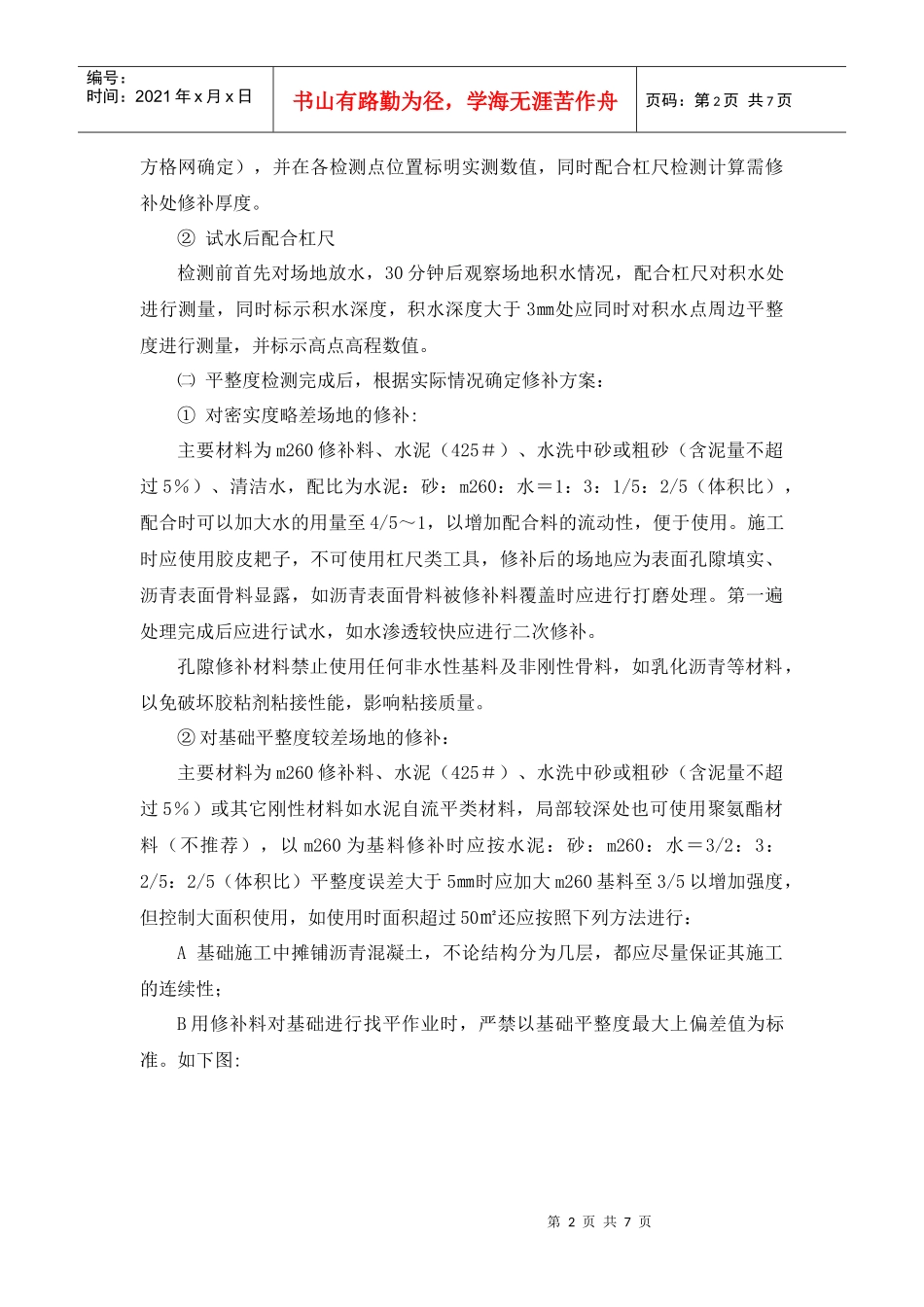

二、基础修补㈠检测方法:基础修补前应对基础平整度进行检测,主要方法如下①使用水平仪配合3m杠尺检测前应首先根据场地坡度计算各点位高程数值(检测点按4×4m或5×5m第2页共7页第1页共7页编号:时间:2021年x月x日书山有路勤为径,学海无涯苦作舟页码:第2页共7页方格网确定),并在各检测点位置标明实测数
