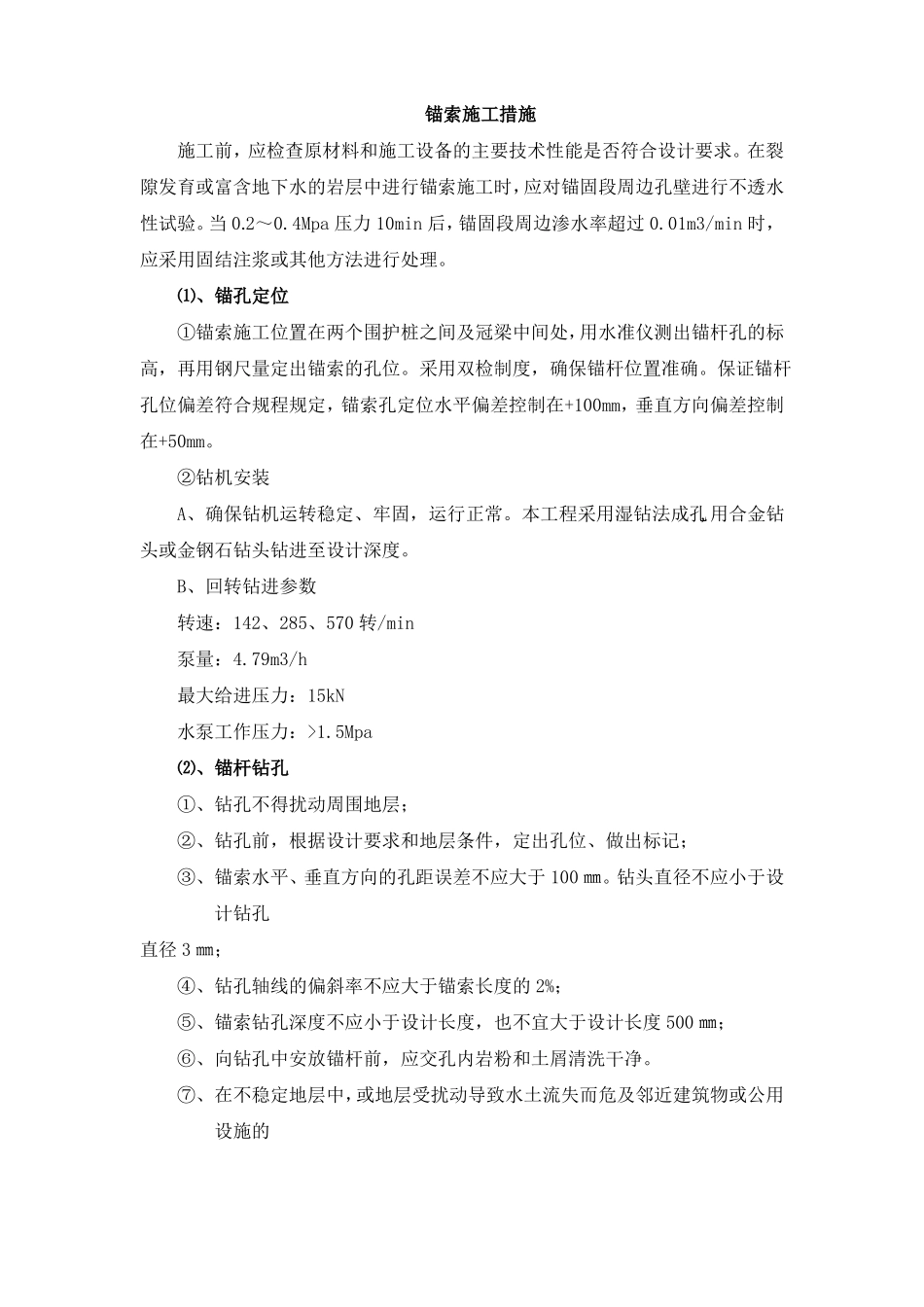

锚索施工措施施工前,应检查原材料和施工设备的主要技术性能是否符合设计要求
在裂隙发育或富含地下水的岩层中进行锚索施工时,应对锚固段周边孔壁进行不透水性试验
4Mpa压力10min后,锚固段周边渗水率超过0
01m3/min时,应采用固结注浆或其他方法进行处理
⑴、锚孔定位①锚索施工位置在两个围护桩之间及冠梁中间处,用水准仪测出锚杆孔的标高,再用钢尺量定出锚索的孔位
采用双检制度,确保锚杆位置准确
保证锚杆孔位偏差符合规程规定,锚索孔定位水平偏差控制在+100mm,垂直方向偏差控制在+50mm
②钻机安装A、确保钻机运转稳定、牢固,运行正常
本工程采用湿钻法成孔,用合金钻头或金钢石钻头钻进至设计深度
B、回转钻进参数转速:142、285、570转/min泵量:4
79m3/h最大给进压力:15kN水泵工作压力:>1
5Mpa⑵、锚杆钻孔①、钻孔不得扰动周围地层;②、钻孔前,根据设计要求和地层条件,定出孔位、做出标记;③、锚索水平、垂直方向的孔距误差不应大于100㎜

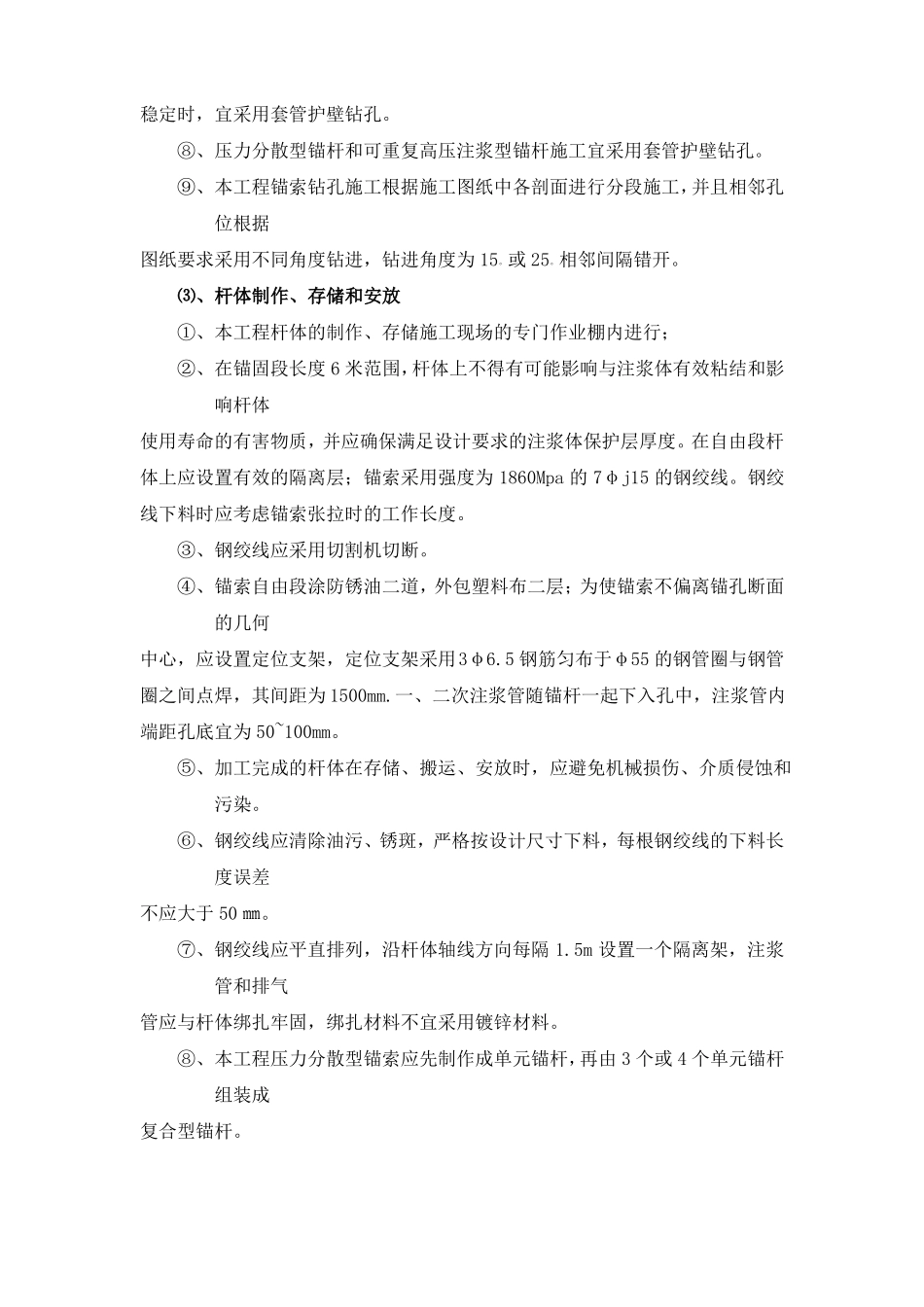

钻头直径不应小于设计钻孔直径3㎜;④、钻孔轴线的偏斜率不应大于锚索长度的2%;⑤、锚索钻孔深度不应小于设计长度,也不宜大于设计长度500㎜;⑥、向钻孔中安放锚杆前,应交孔内岩粉和土屑清洗干净
⑦、在不稳定地层中,或地层受扰动导致水土流失而危及邻近建筑物或公用设施的稳定时,宜采用套管护壁钻孔
⑧、压力分散型锚杆和可重复高压注浆型锚杆施工宜采用套管护壁钻孔
⑨、本工程锚索钻孔施工根据施工图纸中各剖面进行分段施工,并且相邻孔位根据图纸要求采用不同角度钻进,钻进角度为15
相邻间隔错开

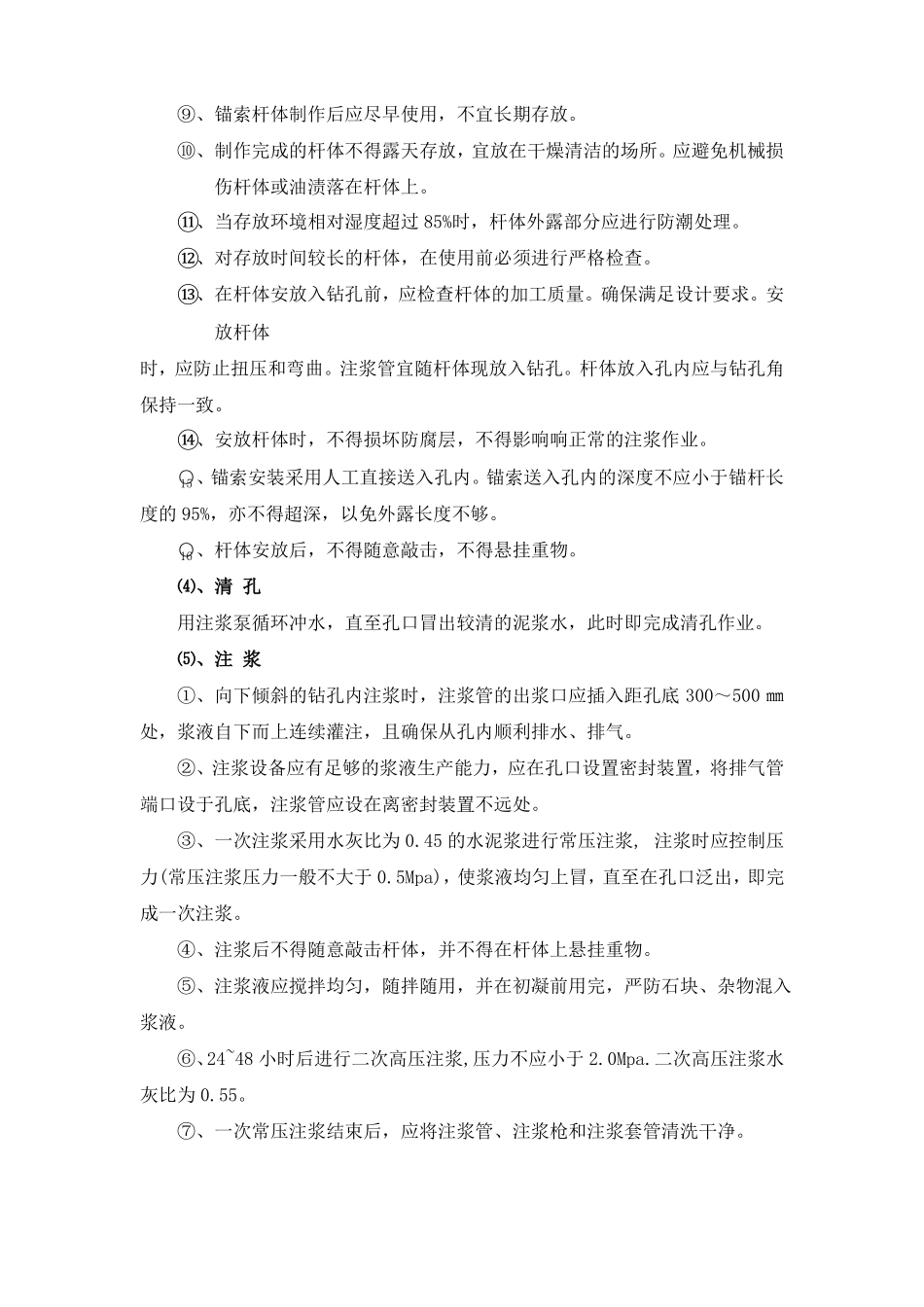

⑶、杆体制作、存储和安放①、本工程杆体的制作、存储施工现场的专门作业棚内进行;②、在锚固段长度6米范围,杆体上不得有可能影响与注浆体有效粘结和影响杆体使用寿命的有害物质,并应确保满足设计要求的注浆体保护层厚度
