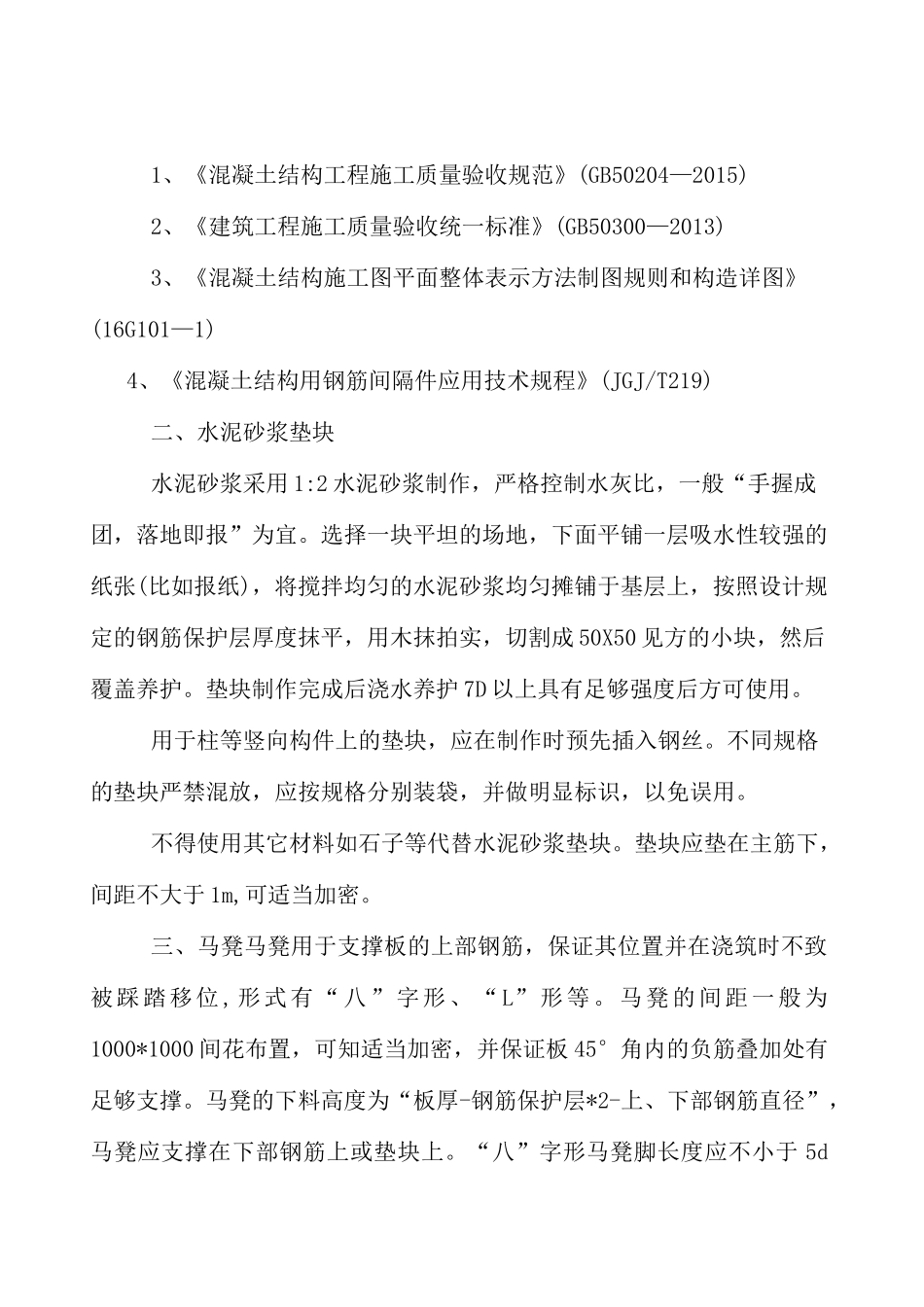

混凝土钢筋保护层及现浇板厚度控制专项施工方案1、《混凝土结构工程施工质量验收规范》(GB50204—2015)2、《建筑工程施工质量验收统一标准》(GB50300—2013)3、《混凝土结构施工图平面整体表示方法制图规则和构造详图》(16G101—1)4、《混凝土结构用钢筋间隔件应用技术规程》(JGJ/T219)二、水泥砂浆垫块水泥砂浆采用1:2水泥砂浆制作,严格控制水灰比,一般“手握成团,落地即报”为宜
选择一块平坦的场地,下面平铺一层吸水性较强的纸张(比如报纸),将搅拌均匀的水泥砂浆均匀摊铺于基层上,按照设计规定的钢筋保护层厚度抹平,用木抹拍实,切割成50X50见方的小块,然后覆盖养护
垫块制作完成后浇水养护7D以上具有足够强度后方可使用
用于柱等竖向构件上的垫块,应在制作时预先插入钢丝
不同规格的垫块严禁混放,应按规格分别装袋,并做明显标识,以免误用
不得使用其它材料如石子等代替水泥砂浆垫块
垫块应垫在主筋下,间距不大于1m,可适当加密
三、马凳马凳用于支撑板的上部钢筋,保证其位置并在浇筑时不致被踩踏移位,形式有“八”字形、“L”形等
马凳的间距一般为1000*1000间花布置,可知适当加密,并保证板45°角内的负筋叠加处有足够支撑
马凳的下料高度为“板厚-钢筋保护层*2-上、下部钢筋直径”,马凳应支撑在下部钢筋上或垫块上

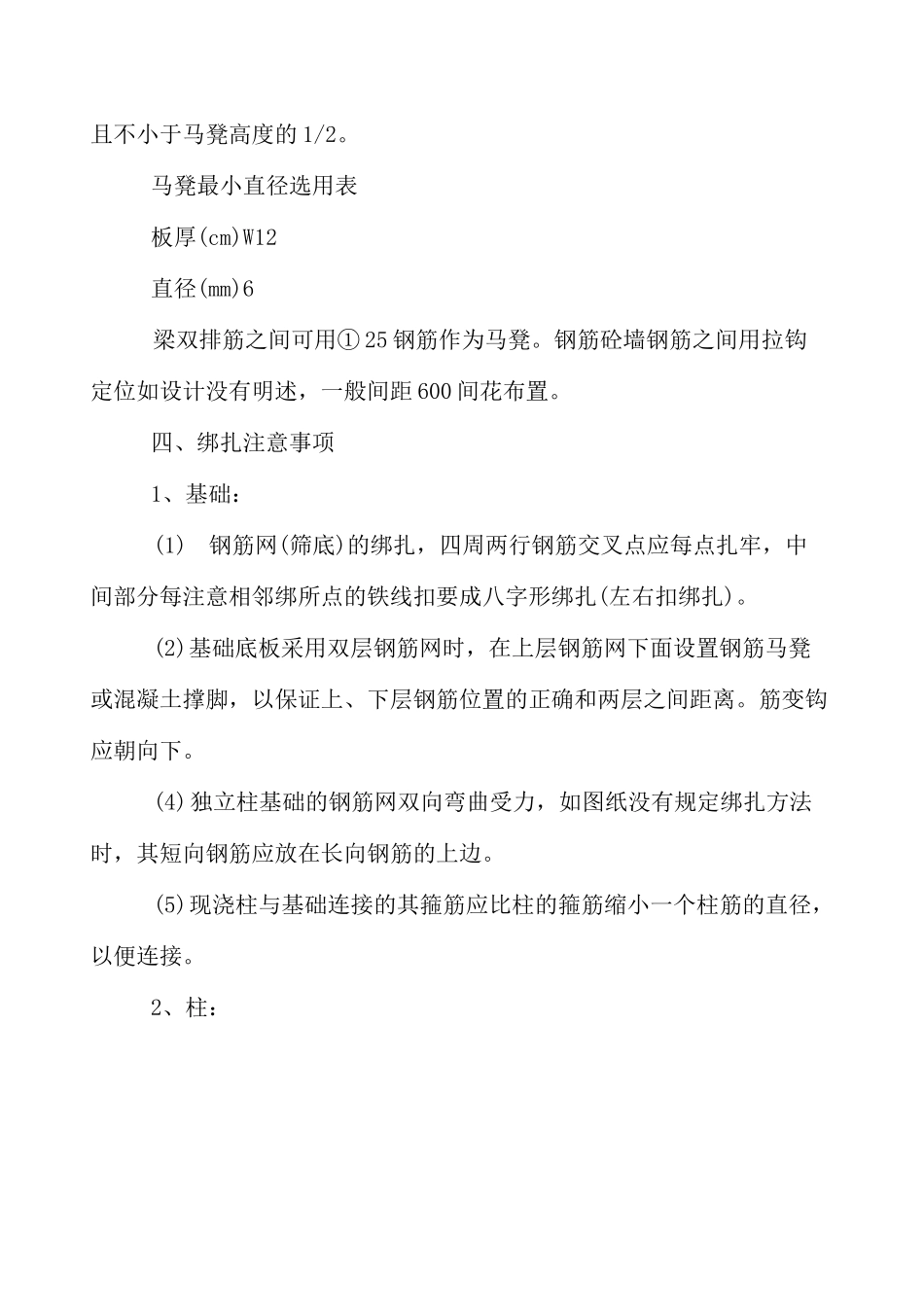

“八”字形马凳脚长度应不小于5d且不小于马凳高度的1/2
马凳最小直径选用表板厚(cm)W12直径(mm)6梁双排筋之间可用①25钢筋作为马凳
钢筋砼墙钢筋之间用拉钩定位如设计没有明述,一般间距600间花布置
四、绑扎注意事项1、基础:(1)钢筋网(筛底)的绑扎,四周两行钢筋交叉点应每点扎牢,中间部分每注意相邻绑所点的铁线扣要成八字形绑扎(左右扣绑扎)
(2)基础底板采用双层钢筋网时,在上层钢筋网下面设置钢筋马凳或混凝土撑脚,以保证上、下层钢筋位置
