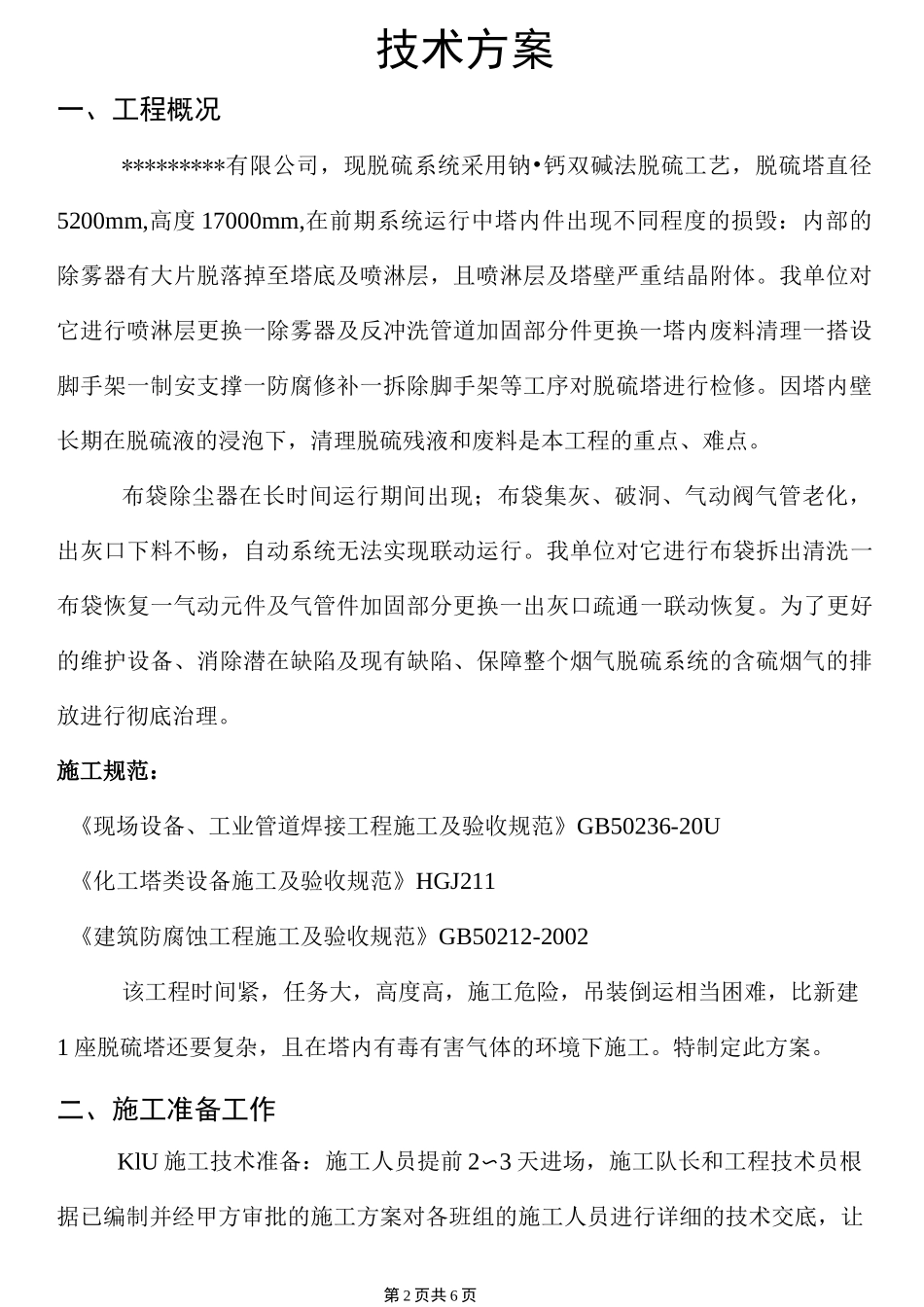

第1页共6页************有限公司70MW热水锅炉烟气脱硝工程布袋更换及脱硫设施升级改造工程检修方案编制审核批准施工单位:2018-11-13第2页共6页技术方案一、工程概况*********有限公司,现脱硫系统采用钠•钙双碱法脱硫工艺,脱硫塔直径5200mm,高度17000mm,在前期系统运行中塔内件出现不同程度的损毁:内部的除雾器有大片脱落掉至塔底及喷淋层,且喷淋层及塔壁严重结晶附体
我单位对它进行喷淋层更换一除雾器及反冲洗管道加固部分件更换一塔内废料清理一搭设脚手架一制安支撑一防腐修补一拆除脚手架等工序对脱硫塔进行检修
因塔内壁长期在脱硫液的浸泡下,清理脱硫残液和废料是本工程的重点、难点
布袋除尘器在长时间运行期间出现;布袋集灰、破洞、气动阀气管老化,出灰口下料不畅,自动系统无法实现联动运行
我单位对它进行布袋拆出清洗一布袋恢复一气动元件及气管件加固部分更换一出灰口疏通一联动恢复
为了更好的维护设备、消除潜在缺陷及现有缺陷、保障整个烟气脱硫系统的含硫烟气的排放进行彻底治理
施工规范:《现场设备、工业管道焊接工程施工及验收规范》GB50236-20U《化工塔类设备施工及验收规范》HGJ211《建筑防腐蚀工程施工及验收规范》GB50212-2002该工程时间紧,任务大,高度高,施工危险,吊装倒运相当困难,比新建1座脱硫塔还要复杂,且在塔内有毒有害气体的环境下施工
特制定此方案
二、施工准备工作KlU施工技术准备:施工人员提前2〜3天进场,施工队长和工程技术员根据已编制并经甲方审批的施工方案对各班组的施工人员进行详细的技术交底,让第3页共6页施工人员事先了解到整个工程的施工工序和每个班组施工部位的施工工序
K23施工机具及现场人员组织:施工机具3t手动倒链4台交流电焊机2套磨光机6个16T千斤顶2个25吨汽车吊1台现场人员组织总计需要人员16人施工队长1名工程技术
