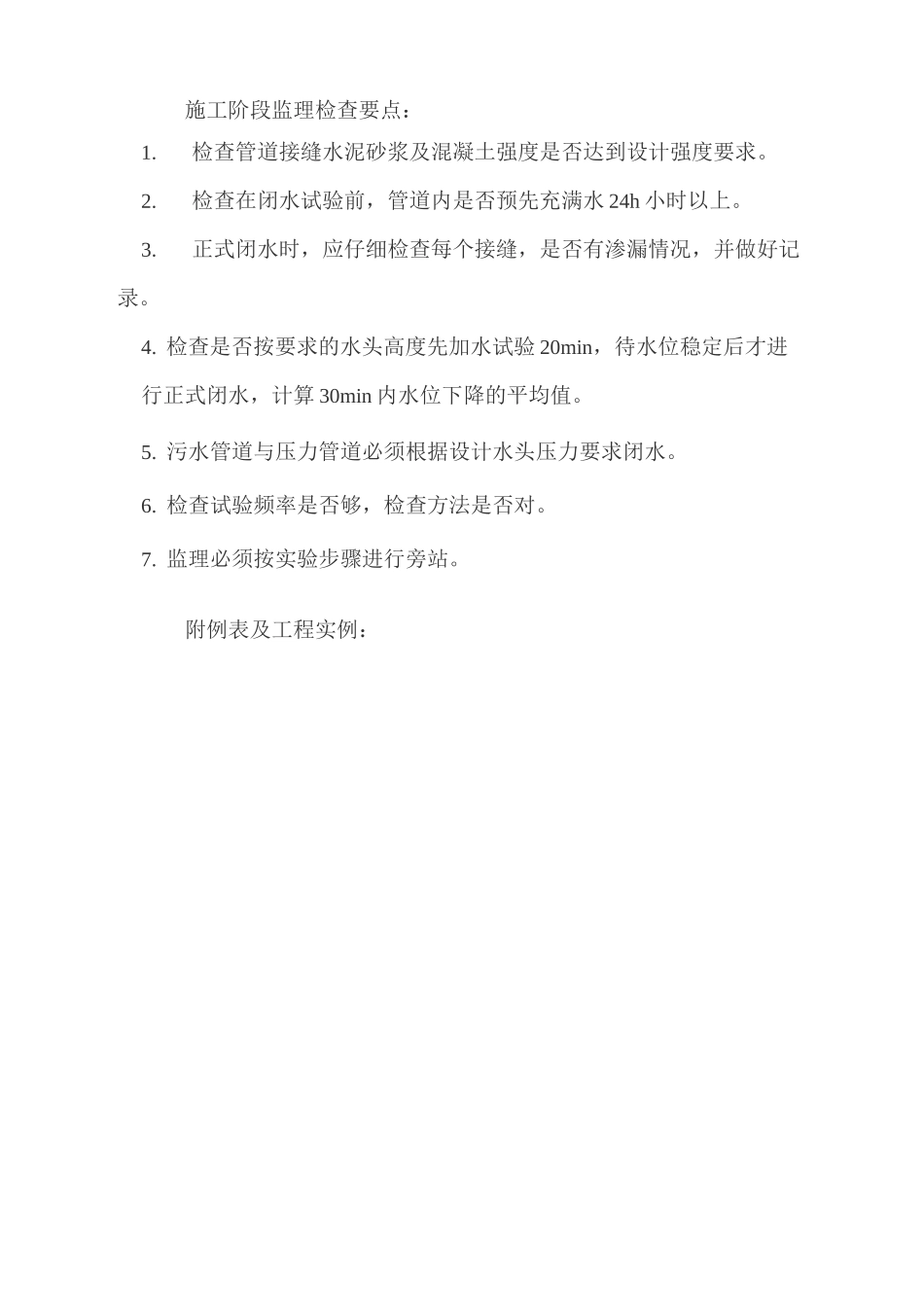

污水管道闭水试验施工浅谈佘大旺2009.8.6污水管道闭水试验应在管道回填土前,并先检查和清理管内壁,再检查管道接口和抹带(砼管),这里谈谈D600钢筋砼管W2〜W3两井之间的闭水试验,如图示:W1L=25W2L=25W3L=25W49*99*99*99*9砖砌圭寸头1砖砌封头2在确定管内壁和接口抹带没有问题后,在W2、W3两井处用砖砌筑封头,如图示;在确定闭水试验时间后,应提前24h往管道内注水,使管道充分吸收。闭水试验水位,应为试验段上游管道内顶以上2m。如上游管内顶至检查口的高度小于2m时,闭水试验水位可至井口为止。当试验水位达到规定水位时开始计时,观测管道的渗水量并检查管外壁及接口、抹带处,直至观测结束时,应不断地向试验管段内补水,保持试验水头恒定。渗水量的观测时间不得小于30min;实测渗水量应按下式计算:q=W/T・L(B.0.1)式中q实测渗水量(L/(min•m));W——补水量(L);T——实测渗水量观测时间(min);L试验管段的长度(m)。允许渗水量计算公式:Q=1.25*d*L/24h式中:Q允许渗水量d管内径(m)24h观测时间(min);L试验管段的长度(km)。如上游管内顶水位由于井室限制小于2m(但不得小于0・5m)时,其允许渗水量可按下式折减:允许渗水量=(H/2)八(1/2)x表中的允许渗水量;式中H为上游管内顶至试验水位的高度(单位为m);不同管材其允许渗水量计算公式也不同,如PVC管和HDPE管型材闭水试验和砼管公式有区别的;允许渗水量:Q=0.0046D经检查验收,实测渗水量小于允许渗水量时,经监理同意验收合格可进行下道工序抽水土方回填工作。为施工便利,可考虑在下游封头处设置一泄水阀门,便于排水。最后一道工序勿忘,及时安排人员进行管道封头拆除清理工作。施工阶段监理检查要点:1.检查管道接缝水泥砂浆及混凝土强度是否达到设计强度要求。2.检查在闭水试验前,管道内是否预先充满水24h小时以上。3.正式闭水时,应仔细检查每个接缝,是否有渗漏情况,并做好记录。4.检查是否按要求的水头高度先加水试验20min,待水位稳定后才进行正式闭水,计算30min内水位下降的平均值。5.污水管道与压力管道必须根据设计水头压力要求闭水。6.检查试验频率是否够,检查方法是否对。7.监理必须按实验步骤进行旁站。附例表及工程实例:排水管道闭水试验记录工程名称:施工单位:试验日期:天气:试验井段简图:应注明井号、管径、井段长度和封头位置管材:D600钢筋砼管接口作法:橡胶圈接口试验水头(m)高于上游管道内顶(m):2.0测试时间(h):0.5各井井身尺寸(dm)9*9;9*9水位下降(dm):0・1实测渗水量(L)9*9*2*0.1=16・2允许渗水量管径mm20030040050060070080010001200L/h.m0.81.11.31.51.71.82.02.42.9测段允许渗水量(L)25*1・7*0.5=21.3目测渗水情况安管较顺直,无渗漏。井和管道内水连接情况连接畅通,W2抽水,W3井水位下降。鉴定意见闭水合格施工单位监理单位监督站参检单位说明:测试应在管道灌满水经24h和填土前进行,水头应为2m,上游管内顶至井口的高度小于2m时,水位可至井口。测试时间不少于0.5h。闭水合格后方可分层压实。施工单位并必须与建设(监理)单位及时做好拆除封头记录。排水管闭水试验后拆封记录表工程名称:闭水试验井段##排水管径(mm)封头拆封情况拆封见证人签名备注型号井号日期情况工地施工技术负责人公司质检人员建设方监理工程师W2〜W3D600砖砌W2拆除干净
