word格式-可编辑-感谢下载支持目录一、抹灰工程二、砌筑工程三、墙面贴石材施工工艺四、墙面干挂石材施工工艺五、墙面瓷砖施工工艺六、金属饰面施工工艺七、裱糊工程八、轻钢龙骨石膏板隔断施工工艺九、玻璃隔断施工工艺十、装饰板墙面施工工艺墙面施工方案word格式-可编辑-感谢下载支持本工程墙面主要内容为:墙面抹灰、砌筑工程、墙面石材、墙面砖、墙面金属饰面、木饰面墙板、墙面装饰板、刮腻子乳胶漆墙面、油漆工程、饰面玻璃,壁纸、石膏板隔断、玻璃隔断、成品隔断

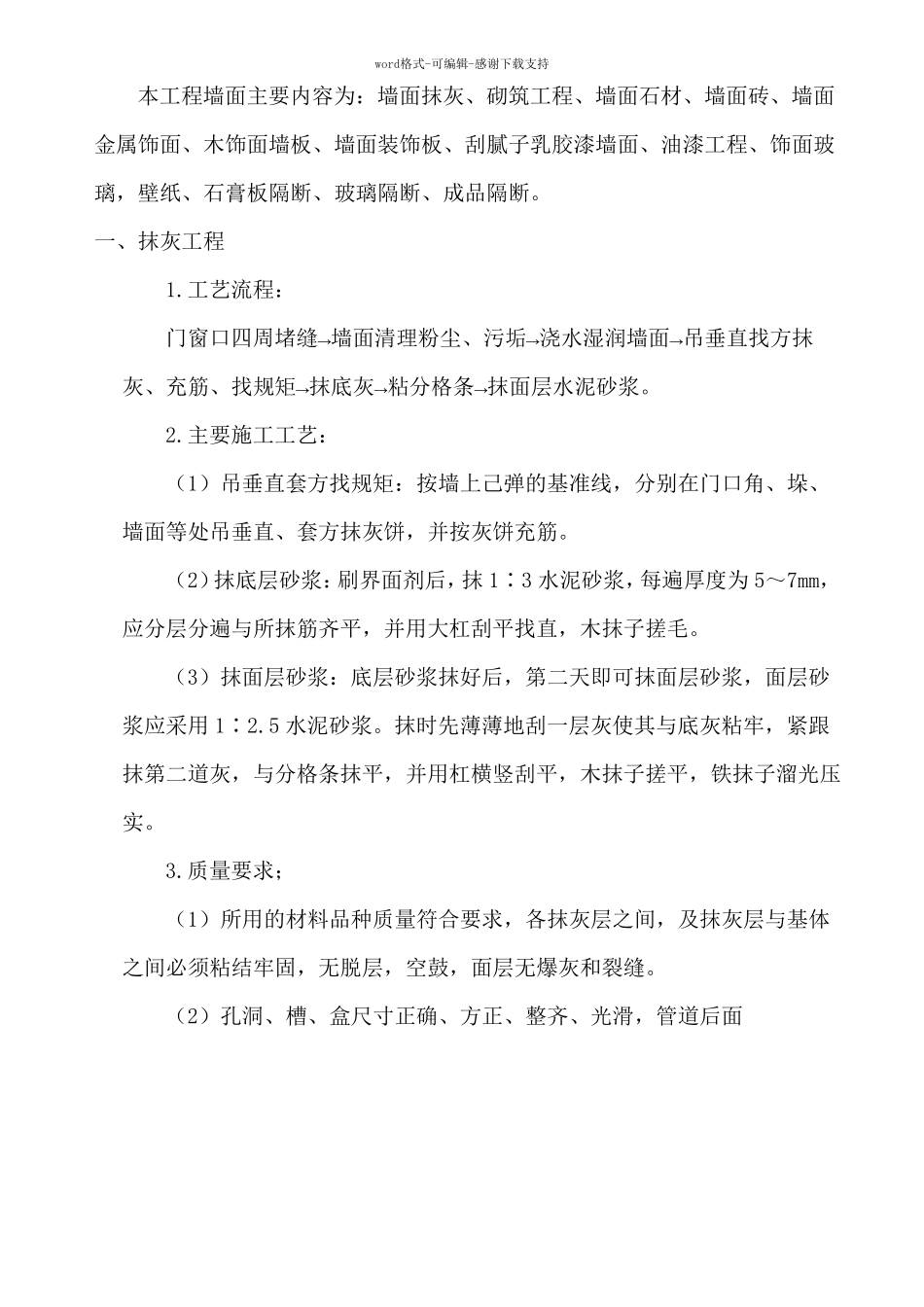

一、抹灰工程1
工艺流程:门窗口四周堵缝→墙面清理粉尘、污垢→浇水湿润墙面→吊垂直找方抹灰、充筋、找规矩→抹底灰→粘分格条→抹面层水泥砂浆
主要施工工艺:(1)吊垂直套方找规矩:按墙上己弹的基准线,分别在门口角、垛、墙面等处吊垂直、套方抹灰饼,并按灰饼充筋
(2)抹底层砂浆:刷界面剂后,抹1∶3水泥砂浆,每遍厚度为5~7mm,应分层分遍与所抹筋齐平,并用大杠刮平找直,木抹子搓毛
(3)抹面层砂浆:底层砂浆抹好后,第二天即可抹面层砂浆,面层砂浆应采用1∶2
抹时先薄薄地刮一层灰使其与底灰粘牢,紧跟抹第二道灰,与分格条抹平,并用杠横竖刮平,木抹子搓平,铁抹子溜光压实
质量要求;(1)所用的材料品种质量符合要求,各抹灰层之间,及抹灰层与基体之间必须粘结牢固,无脱层,空鼓,面层无爆灰和裂缝

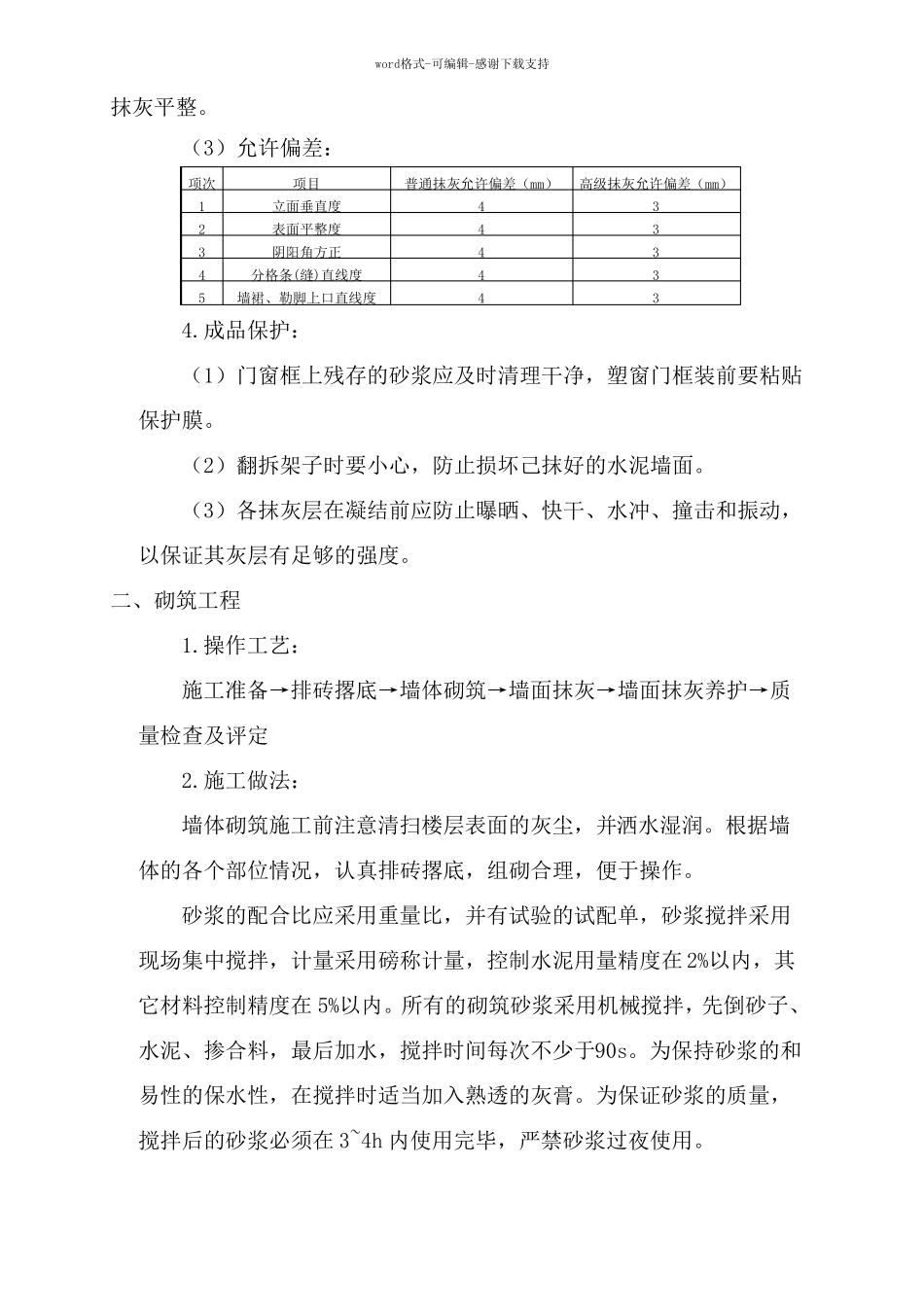

(2)孔洞、槽、盒尺寸正确、方正、整齐、光滑,管道后面word格式-可编辑-感谢下载支持抹灰平整
(3)允许偏差:项次12345项目立面垂直度表面平整度阴阳角方正分格条(缝)直线度墙裙、勒脚上口直线度普通抹灰允许偏差(mm)44444高级抹灰允许偏差(mm)333334
成品保护:(1)门窗框上残存的砂浆应及时清理干净,塑窗门框装前要粘贴保护膜
(2)翻拆架子时要小心,防止损坏己抹好的水泥墙面
(3)各抹灰层在凝结前应防止曝晒、快干
