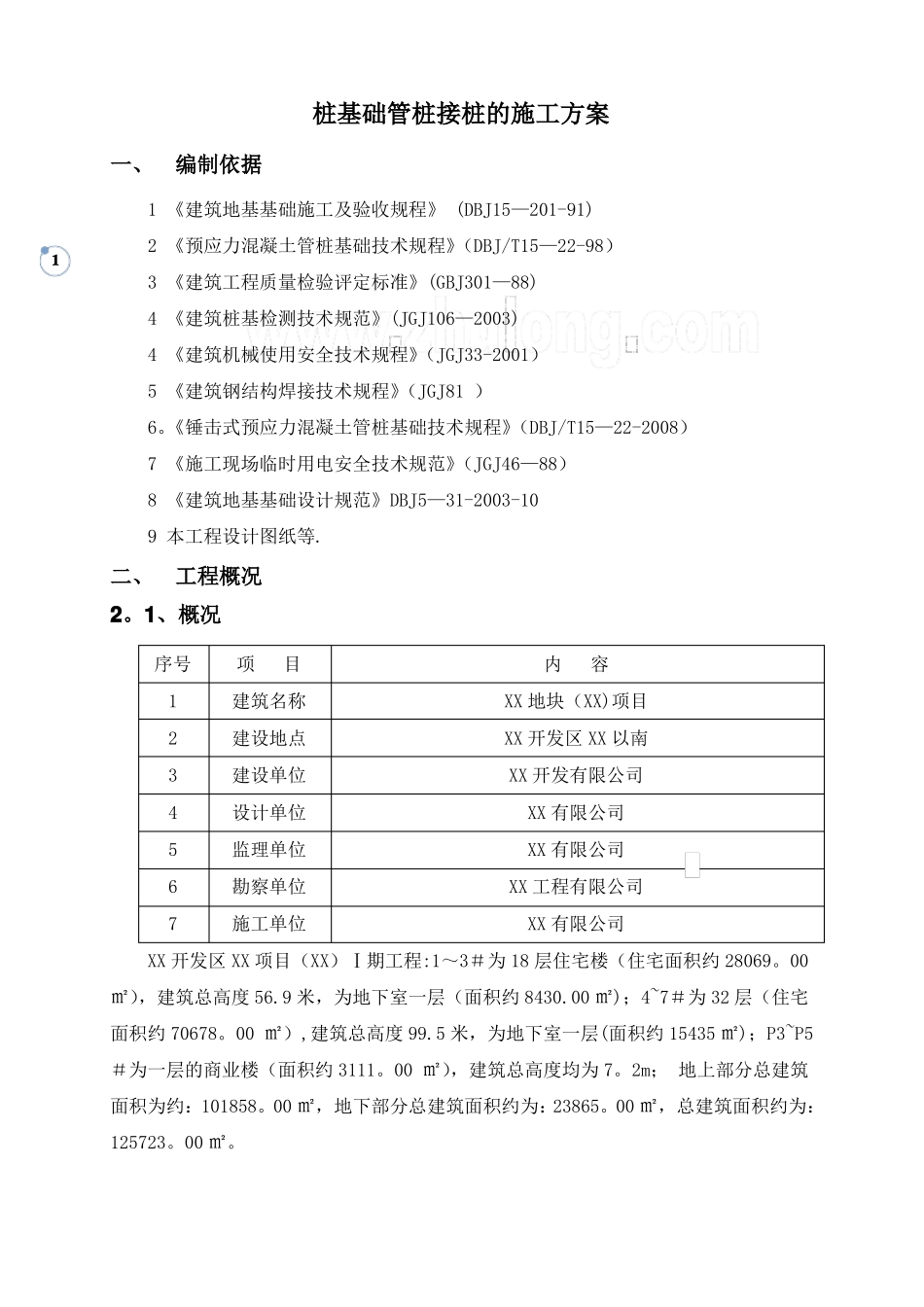

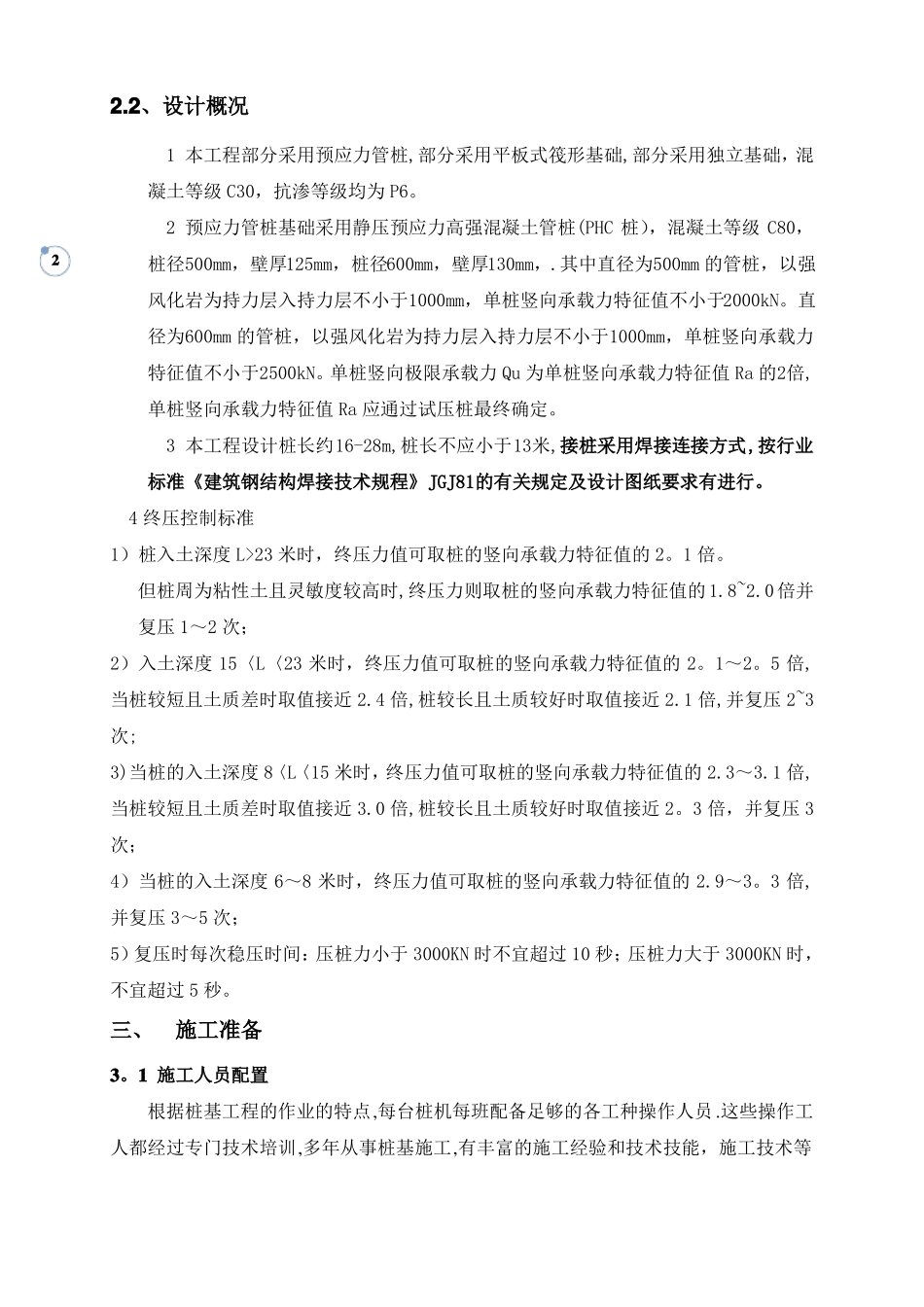

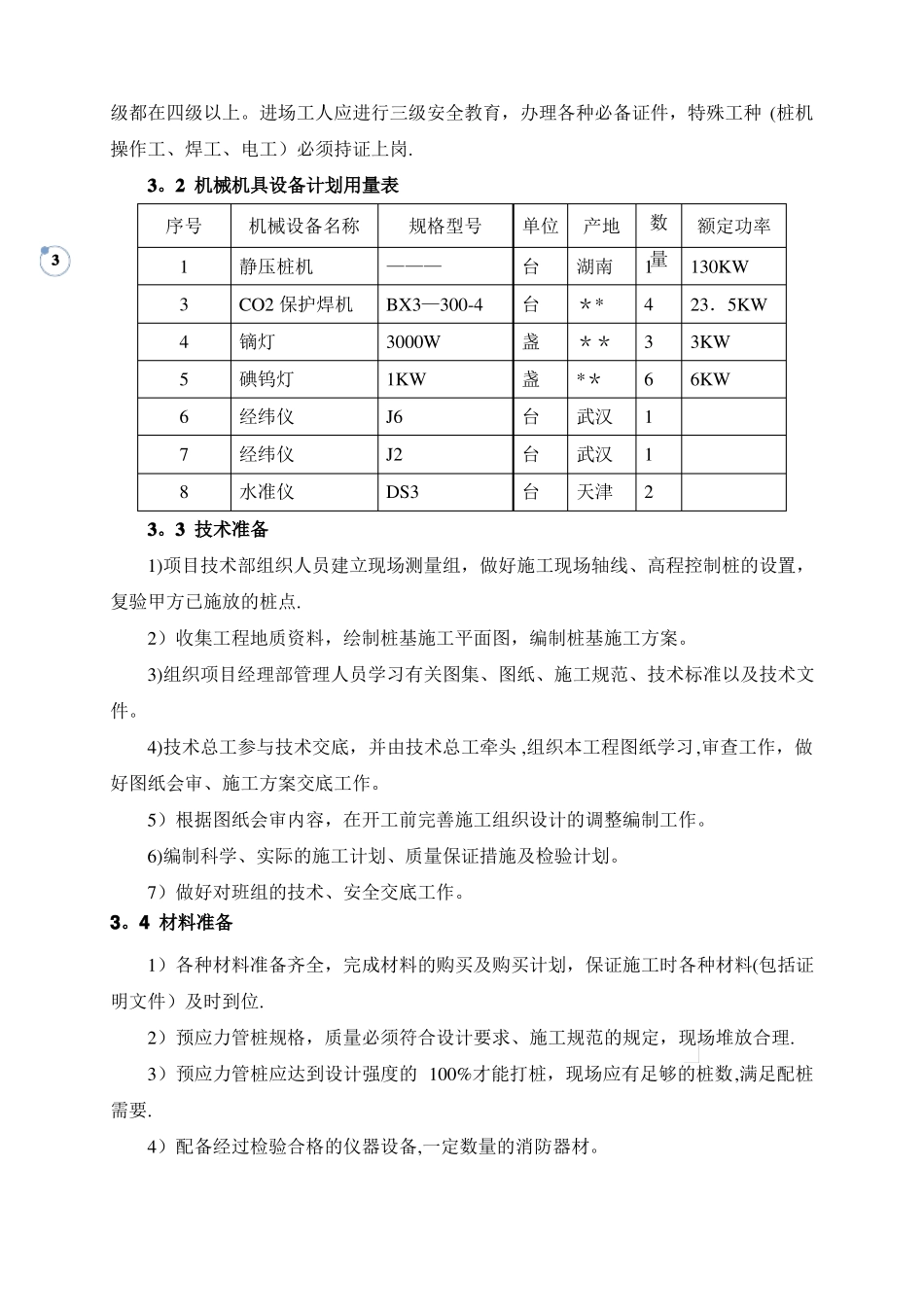

桩基础管桩接桩的施工方案一、编制依据1《建筑地基基础施工及验收规程》(DBJ15—201-91)12《预应力混凝土管桩基础技术规程》(DBJ/T15—22-98)3《建筑工程质量检验评定标准》(GBJ301—88)4《建筑桩基检测技术规范》(JGJ106—2003)4《建筑机械使用安全技术规程》(JGJ33-2001)5《建筑钢结构焊接技术规程》(JGJ81)6。《锤击式预应力混凝土管桩基础技术规程》(DBJ/T15—22-2008)7《施工现场临时用电安全技术规范》(JGJ46—88)8《建筑地基基础设计规范》DBJ5—31-2003-109本工程设计图纸等.二、工程概况2。1、概况序号1234567项目建筑名称建设地点建设单位设计单位监理单位勘察单位施工单位内容XX地块(XX)项目XX开发区XX以南XX开发有限公司XX有限公司XX有限公司XX工程有限公司XX有限公司XX开发区XX项目(XX)Ⅰ期工程:1~3#为18层住宅楼(住宅面积约28069。00㎡),建筑总高度56.9米,为地下室一层(面积约8430.00㎡);4~7#为32层(住宅面积约70678。00㎡),建筑总高度99.5米,为地下室一层(面积约15435㎡);P3~P5#为一层的商业楼(面积约3111。00㎡),建筑总高度均为7。2m;地上部分总建筑面积为约:101858。00㎡,地下部分总建筑面积约为:23865。00㎡,总建筑面积约为:125723。00㎡。2.2、设计概况1本工程部分采用预应力管桩,部分采用平板式筏形基础,部分采用独立基础,混凝土等级C30,抗渗等级均为P6。2预应力管桩基础采用静压预应力高强混凝土管桩(PHC桩),混凝土等级C80,2桩径500mm,壁厚125mm,桩径600mm,壁厚130mm,.其中直径为500mm的管桩,以强风化岩为持力层入持力层不小于1000mm,单桩竖向承载力特征值不小于2000kN。直径为600mm的管桩,以强风化岩为持力层入持力层不小于1000mm,单桩竖向承载力特征值不小于2500kN。单桩竖向极限承载力Qu为单桩竖向承载力特征值Ra的2倍,单桩竖向承载力特征值Ra应通过试压桩最终确定。3本工程设计桩长约16-28m,桩长不应小于13米,接桩采用焊接连接方式,按行业标准《建筑钢结构焊接技术规程》JGJ81的有关规定及设计图纸要求有进行。4终压控制标准1)桩入土深度L>23米时,终压力值可取桩的竖向承载力特征值的2。1倍。但桩周为粘性土且灵敏度较高时,终压力则取桩的竖向承载力特征值的1.8~2.0倍并复压1~2次;2)入土深度15〈L〈23米时,终压力值可取桩的竖向承载力特征值的2。1~2。5倍,当桩较短且土质差时取值接近2.4倍,桩较长且土质较好时取值接近2.1倍,并复压2~3次;3)当桩的入土深度8〈L〈15米时,终压力值可取桩的竖向承载力特征值的2.3~3.1倍,当桩较短且土质差时取值接近3.0倍,桩较长且土质较好时取值接近2。3倍,并复压3次;4)当桩的入土深度6~8米时,终压力值可取桩的竖向承载力特征值的2.9~3。3倍,并复压3~5次;5)复压时每次稳压时间:压桩力小于3000KN时不宜超过10秒;压桩力大于3000KN时,不宜超过5秒。三、施工准备3。1施工人员配置根据桩基工程的作业的特点,每台桩机每班配备足够的各工种操作人员.这些操作工人都经过专门技术培训,多年从事桩基施工,有丰富的施工经验和技术技能,施工技术等级都在四级以上。进场工人应进行三级安全教育,办理各种必备证件,特殊工种(桩机操作工、焊工、电工)必须持证上岗.3。2机械机具设备计划用量表序号3机械设备名称静压桩机CO2保护焊机镝灯碘钨灯经纬仪经纬仪水准仪规格型号———BX3—300-43000W1KWJ6J2DS3单位台台盏盏台台台产地湖南******武汉武汉天津数额定功率1345678量130KW143611223.5KW3KW6KW3。3技术准备1)项目技术部组织人员建立现场测量组,做好施工现场轴线、高程控制桩的设置,复验甲方已施放的桩点.2)收集工程地质资料,绘制桩基施工平面图,编制桩基施工方案。3)组织项目经理部管理人员学习有关图集、图纸、施工规范、技术标准以及技术文件。4)技术总工参与技术交底,并由技术总工牵头,组织本工程图纸学习,审查工作,做好图纸会审、施工方案交底工作。5)根据图纸会审内容,在开工前完善施工组织设计的调整编制工作。6)编制科学、实际的施工计划、质量保证措施及检验计划。7)做好对班组的技术、安全交底工作。3。4材料准备1)各种材料准备齐全,...
