临时施工道路施工方案第一章编制说明第二章工程概况第三章施工方法第四章机具设备配备表第五章人力资源配备计划第六章质量保证措施第七章环境保护措施第八章文明施工措施第一章编制说明为实现安全管理规范化、科学化,确保规范施工安全生产,根据该工程总平面图布置及施工特点特编制该施工方案
一、依据国家、行业现行的设计规范、施工规范、验收标准及有关资料
依据我公司对施工现场的勘察、调查资料
三、依据我公司积累的成熟技术、科技成果、施工工艺方法及同类工程的施工经验
四、依据我公司可调用到本工程项目的各类资源

第二章工程概况一、工程特点:1、工程名称为菏泽热电项目临时施工道路
2、本工程位于菏泽市淮河路菏泽热电厂
3、工程内容为临时施工道路施工
二、施工要求:1、路基使用建筑垃圾回填碾压夯实,厚度为300mm,铺设宽度每侧比混凝土路面宽50mm,路面C30混凝土浇筑150mm
2、办公区路基使用建筑垃圾回填碾压夯实,厚度300mm,浇筑100mm厚C20混凝土硬化处理
3、厂区临时道路路面标高比主道路入口处淮河路南侧路缘石处路面标高高200mm
第二章施工方法一、路基1、路基基本要求:对原地面进行清表、平整夯实及特殊路基处理
路基施工前或施工过程中,采取各种防排水措施,减少积(雨)水对路基的浸泡,确保施工质量
2、路基基底处理:先用挖掘机将原地面进行清表,然后用推土机根据设计标高分层推平
用重型振动压路机分层碾压,直到压实层顶面稳定、无下沉、表面平整均匀,边线顺直
碾压用振动压路机碾压次数5~6遍,除第一遍为静压外,其余为振动压
轮迹重叠30~40cm

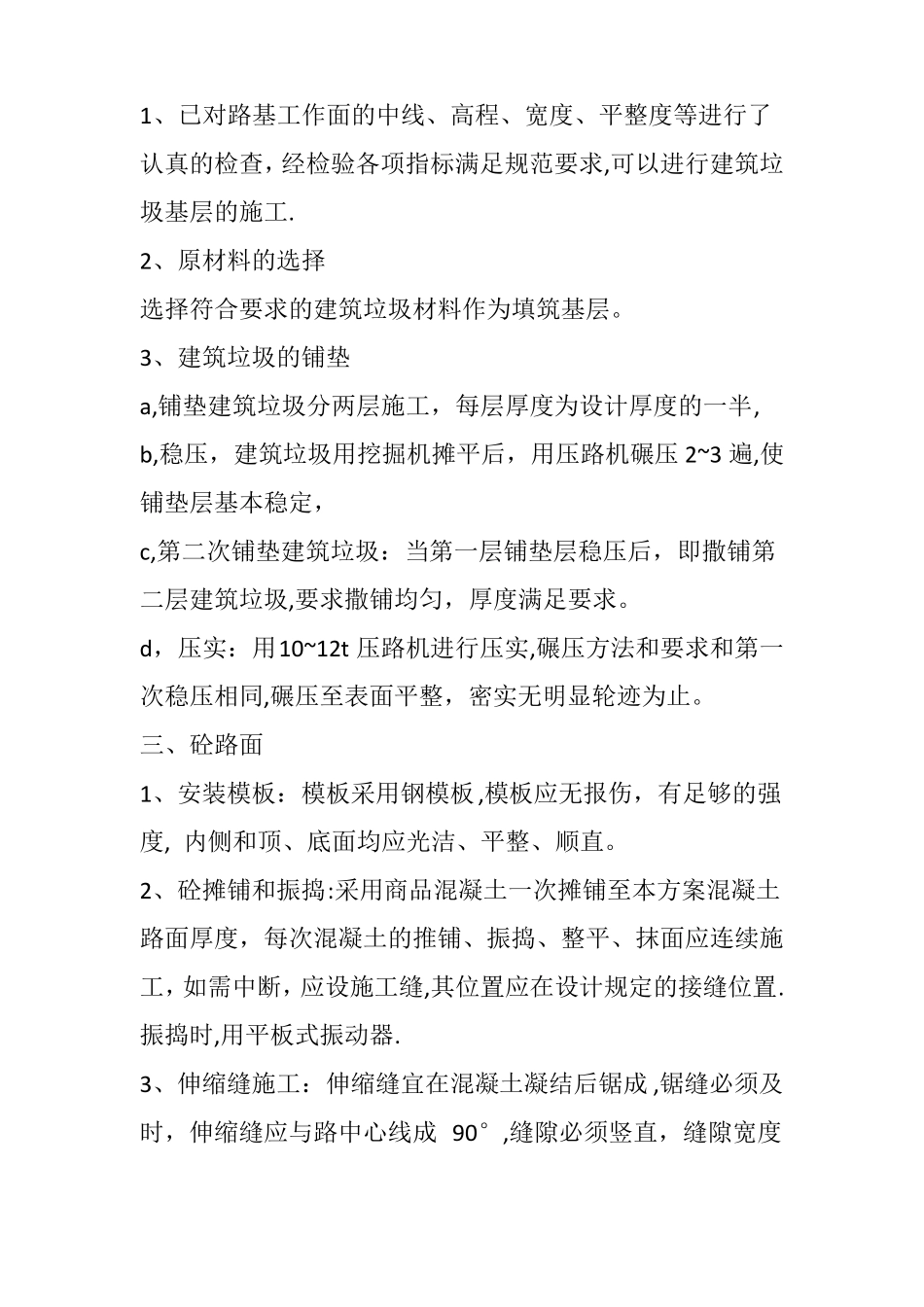

二、基层1、已对路基工作面的中线、高程、宽度、平整度等进行了认真的检查,经检验各项指标满足规范要求,可以进行建筑垃圾基层的施工
2、原材料的选择选择符合要求的建筑垃圾材料作为填筑基层
3、建筑垃圾的铺垫a,铺垫建筑垃圾分两层施工,每层厚度为设
