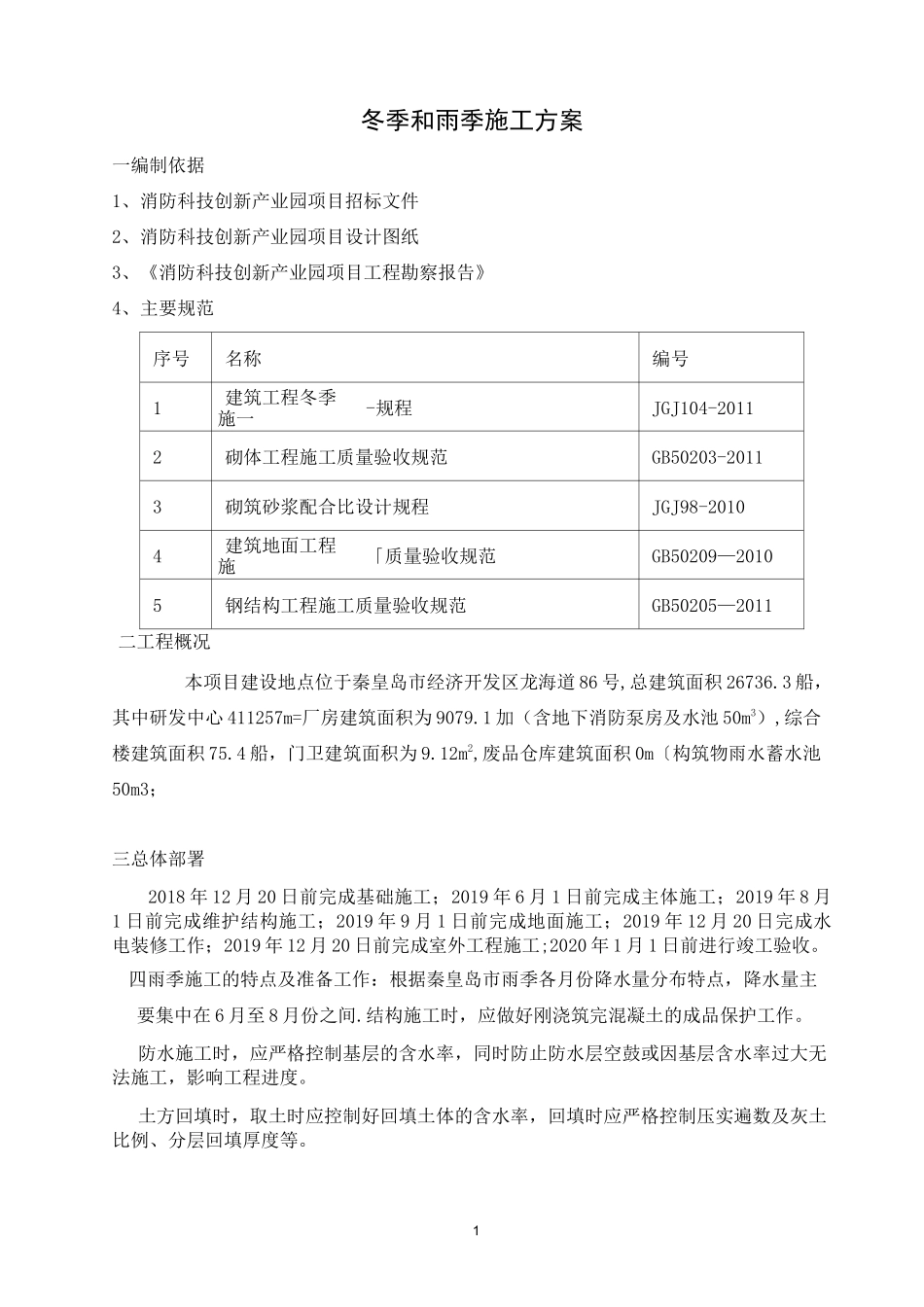

1冬季和雨季施工方案一编制依据1、消防科技创新产业园项目招标文件2、消防科技创新产业园项目设计图纸3、《消防科技创新产业园项目工程勘察报告》4、主要规范序号名称编号1建筑工程冬季施一-规程JGJ104-20112砌体工程施工质量验收规范GB50203-20113砌筑砂浆配合比设计规程JGJ98-20104建筑地面工程施「质量验收规范GB50209—20105钢结构工程施工质量验收规范GB50205—2011二工程概况本项目建设地点位于秦皇岛市经济开发区龙海道86号,总建筑面积26736
3船,其中研发中心411257m=厂房建筑面积为9079
1加(含地下消防泵房及水池50m3),综合楼建筑面积75
4船,门卫建筑面积为9
12m2,废品仓库建筑面积0m〔构筑物雨水蓄水池50m3;三总体部署2018年12月20日前完成基础施工;2019年6月1日前完成主体施工;2019年8月1日前完成维护结构施工;2019年9月1日前完成地面施工;2019年12月20日完成水电装修工作;2019年12月20日前完成室外工程施工;2020年1月1日前进行竣工验收
四雨季施工的特点及准备工作:根据秦皇岛市雨季各月份降水量分布特点,降水量主要集中在6月至8月份之间
结构施工时,应做好刚浇筑完混凝土的成品保护工作
防水施工时,应严格控制基层的含水率,同时防止防水层空鼓或因基层含水率过大无法施工,影响工程进度
土方回填时,取土时应控制好回填土体的含水率,回填时应严格控制压实遍数及灰土比例、分层回填厚度等

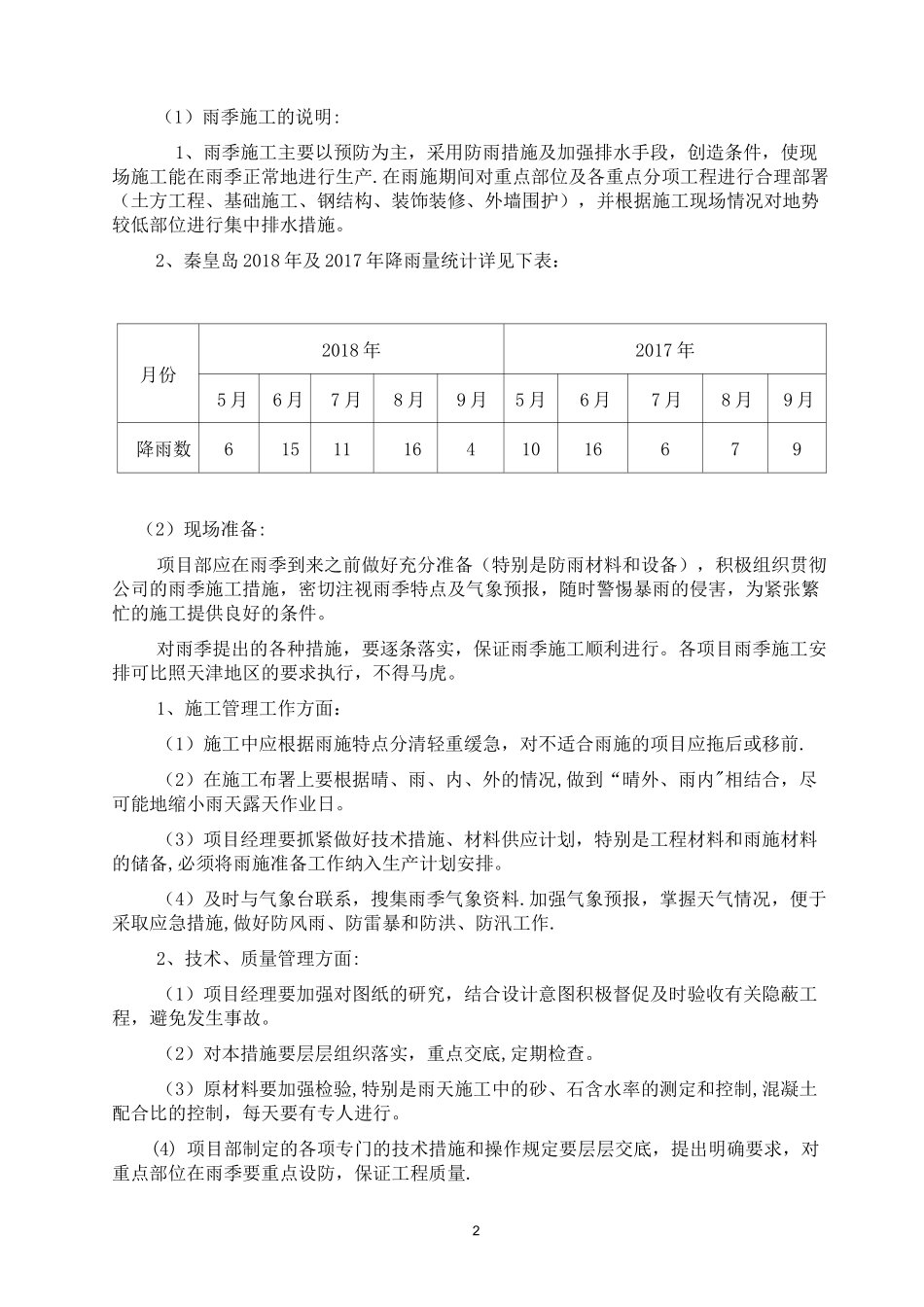

2(1)雨季施工的说明:1、雨季施工主要以预防为主,采用防雨措施及加强排水手段,创造条件,使现场施工能在雨季正常地进行生产
在雨施期间对重点部位及各重点分项工程进行合理部署(土方工程、基础施工、钢结构、装饰装修、外墙围护),并根据施工现场情况对地势较低部位进行集中排水措施

2、秦皇岛2018年及20
