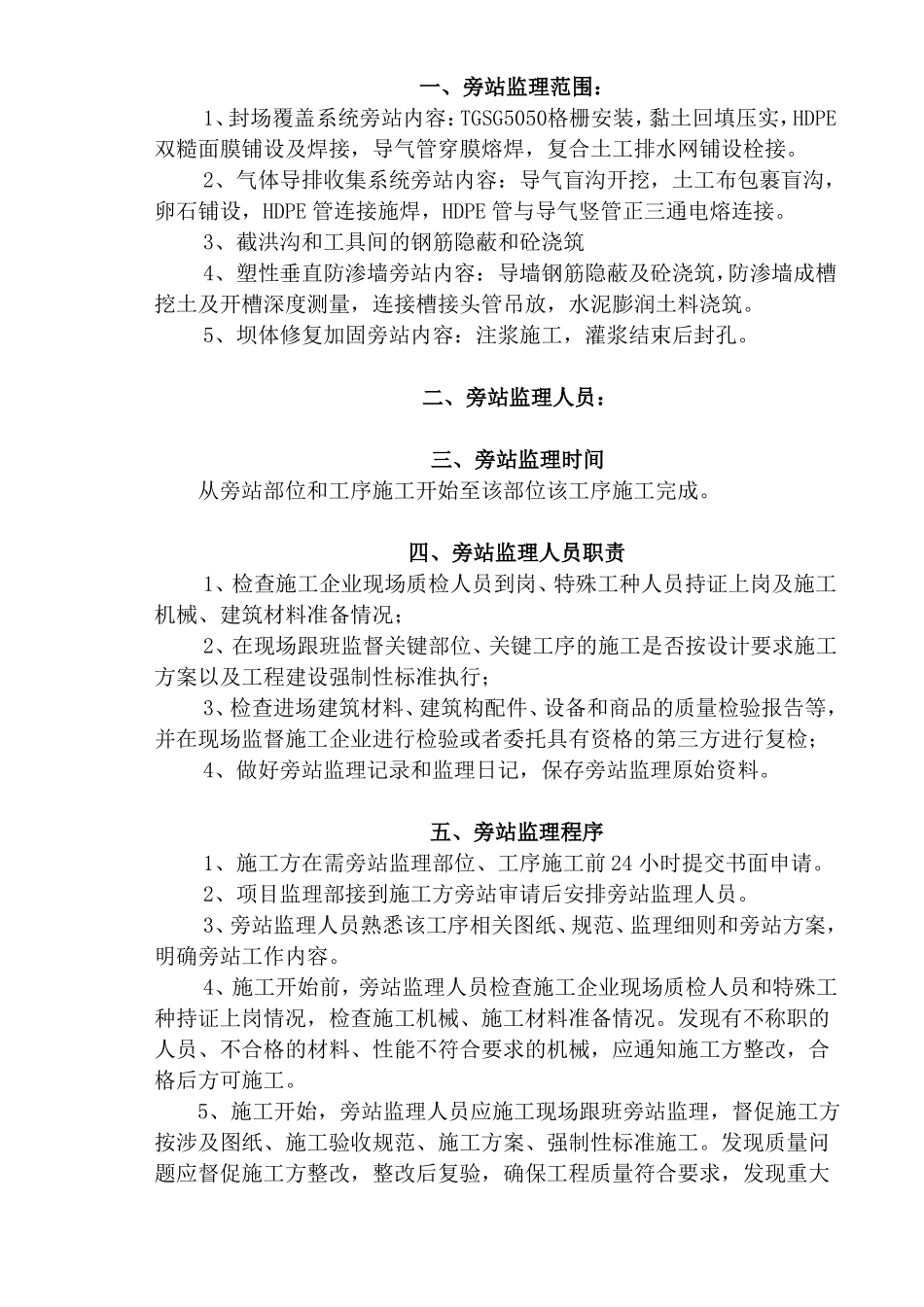

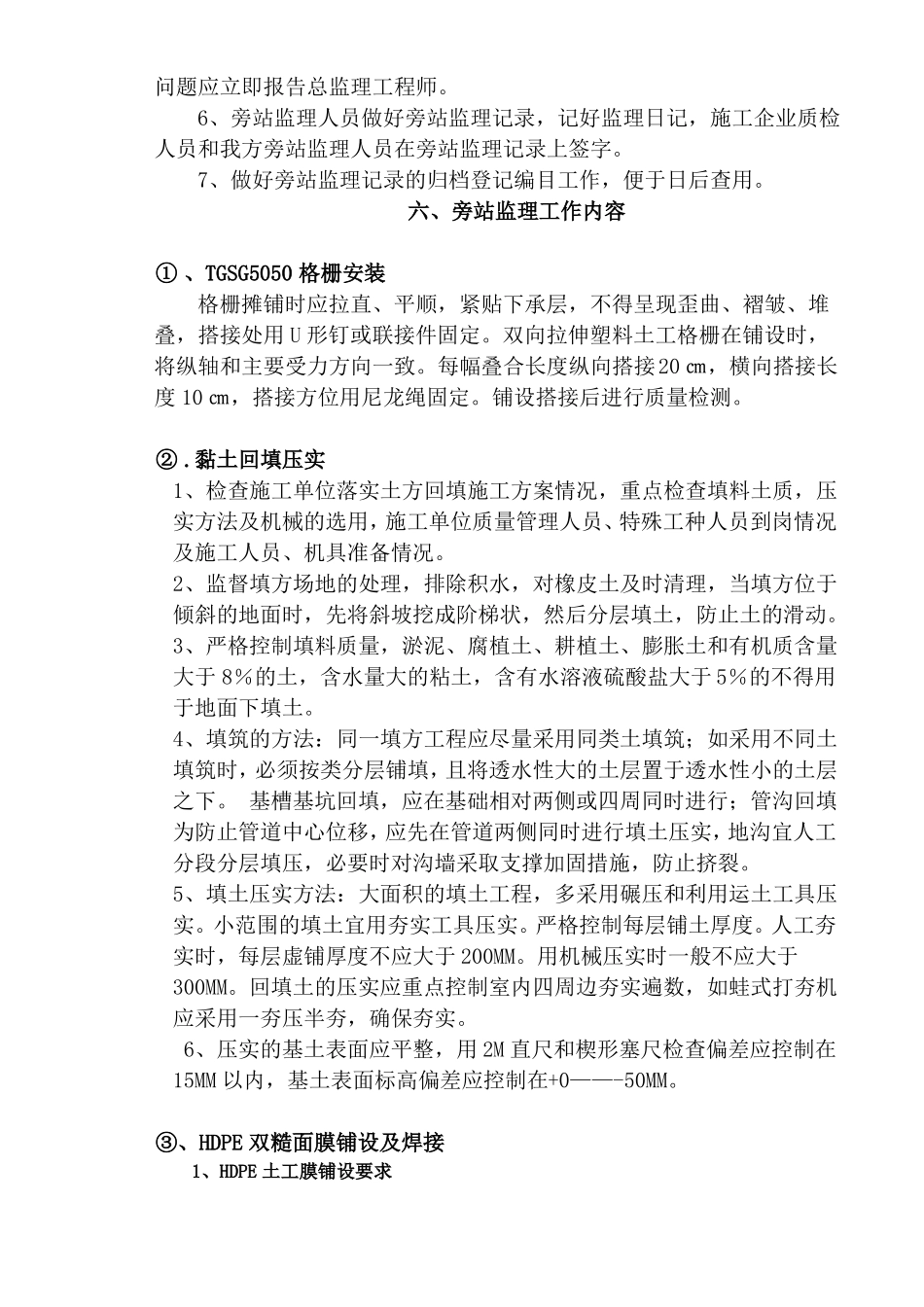

XX县垃圾填埋场生态封场再利用(二期)垃圾填埋场封场覆绿项目旁站监理方案编制:审核:有限公司县垃圾填埋场封场覆绿项目项目监理部日期:二零二二年一月一、旁站监理范围:1、封场覆盖系统旁站内容:TGSG5050格栅安装,黏土回填压实,HDPE双糙面膜铺设及焊接,导气管穿膜熔焊,复合土工排水网铺设栓接。2、气体导排收集系统旁站内容:导气盲沟开挖,土工布包裹盲沟,卵石铺设,HDPE管连接施焊,HDPE管与导气竖管正三通电熔连接。3、截洪沟和工具间的钢筋隐蔽和砼浇筑4、塑性垂直防渗墙旁站内容:导墙钢筋隐蔽及砼浇筑,防渗墙成槽挖土及开槽深度测量,连接槽接头管吊放,水泥膨润土料浇筑。5、坝体修复加固旁站内容:注浆施工,灌浆结束后封孔。二、旁站监理人员:三、旁站监理时间从旁站部位和工序施工开始至该部位该工序施工完成。四、旁站监理人员职责1、检查施工企业现场质检人员到岗、特殊工种人员持证上岗及施工机械、建筑材料准备情况;2、在现场跟班监督关键部位、关键工序的施工是否按设计要求施工方案以及工程建设强制性标准执行;3、检查进场建筑材料、建筑构配件、设备和商品的质量检验报告等,并在现场监督施工企业进行检验或者委托具有资格的第三方进行复检;4、做好旁站监理记录和监理日记,保存旁站监理原始资料。五、旁站监理程序1、施工方在需旁站监理部位、工序施工前24小时提交书面申请。2、项目监理部接到施工方旁站审请后安排旁站监理人员。3、旁站监理人员熟悉该工序相关图纸、规范、监理细则和旁站方案,明确旁站工作内容。4、施工开始前,旁站监理人员检查施工企业现场质检人员和特殊工种持证上岗情况,检查施工机械、施工材料准备情况。发现有不称职的人员、不合格的材料、性能不符合要求的机械,应通知施工方整改,合格后方可施工。5、施工开始,旁站监理人员应施工现场跟班旁站监理,督促施工方按涉及图纸、施工验收规范、施工方案、强制性标准施工。发现质量问题应督促施工方整改,整改后复验,确保工程质量符合要求,发现重大问题应立即报告总监理工程师。6、旁站监理人员做好旁站监理记录,记好监理日记,施工企业质检人员和我方旁站监理人员在旁站监理记录上签字。7、做好旁站监理记录的归档登记编目工作,便于日后查用。六、旁站监理工作内容①、TGSG5050格栅安装格栅摊铺时应拉直、平顺,紧贴下承层,不得呈现歪曲、褶皱、堆叠,搭接处用U形钉或联接件固定。双向拉伸塑料土工格栅在铺设时,将纵轴和主要受力方向一致。每幅叠合长度纵向搭接20㎝,横向搭接长度10㎝,搭接方位用尼龙绳固定。铺设搭接后进行质量检测。②.黏土回填压实1、检查施工单位落实土方回填施工方案情况,重点检查填料土质,压实方法及机械的选用,施工单位质量管理人员、特殊工种人员到岗情况及施工人员、机具准备情况。2、监督填方场地的处理,排除积水,对橡皮土及时清理,当填方位于倾斜的地面时,先将斜坡挖成阶梯状,然后分层填土,防止土的滑动。3、严格控制填料质量,淤泥、腐植土、耕植土、膨胀土和有机质含量大于8%的土,含水量大的粘土,含有水溶液硫酸盐大于5%的不得用于地面下填土。4、填筑的方法:同一填方工程应尽量采用同类土填筑;如采用不同土填筑时,必须按类分层铺填,且将透水性大的土层置于透水性小的土层之下。基槽基坑回填,应在基础相对两侧或四周同时进行;管沟回填为防止管道中心位移,应先在管道两侧同时进行填土压实,地沟宜人工分段分层填压,必要时对沟墙采取支撑加固措施,防止挤裂。5、填土压实方法:大面积的填土工程,多采用碾压和利用运土工具压实。小范围的填土宜用夯实工具压实。严格控制每层铺土厚度。人工夯实时,每层虚铺厚度不应大于200MM。用机械压实时一般不应大于300MM。回填土的压实应重点控制室内四周边夯实遍数,如蛙式打夯机应采用一夯压半夯,确保夯实。6、压实的基土表面应平整,用2M直尺和楔形塞尺检查偏差应控制在15MM以内,基土表面标高偏差应控制在+0——-50MM。③、HDPE双糙面膜铺设及焊接1、HDPE土工膜铺设要求(1)土工膜须干燥和整洁,只有质量合格的产品可以使用;不允许土工膜表面有损害土工膜的油渍、燃...
