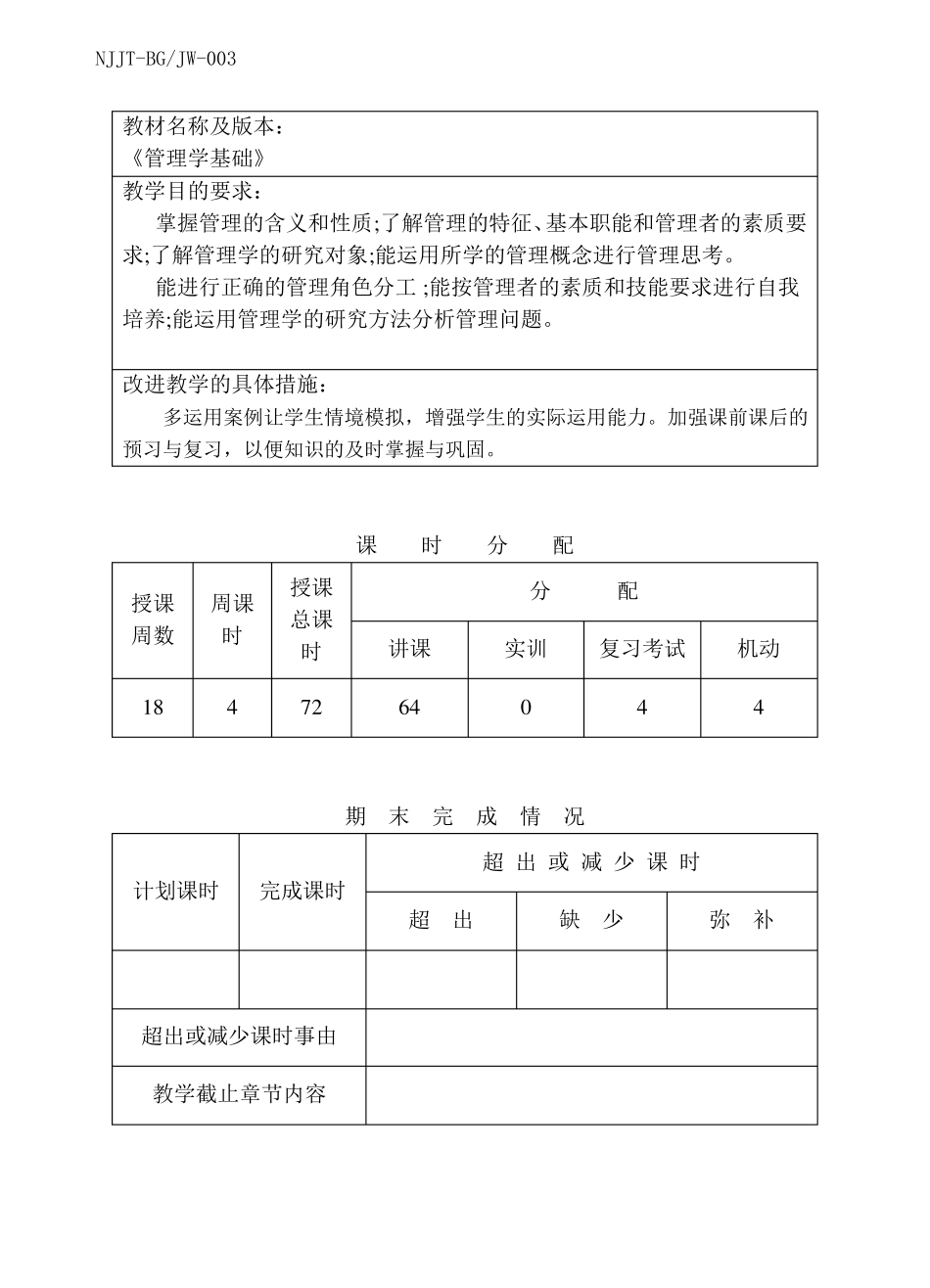

NJJT-BG/JW-003学期授课进度计划(2022—2023学年上学期)学校:南京交通科技学校课程名称:管理学基础授课班级:授课教师:审批签字教研组长部门主管年月日年月日NJJT-BG/JW-003教材名称及版本:《管理学基础》教学目的要求:掌握管理的含义和性质;了解管理的特征、基本职能和管理者的素质要求;了解管理学的研究对象;能运用所学的管理概念进行管理思考
能进行正确的管理角色分工;能按管理者的素质和技能要求进行自我培养;能运用管理学的研究方法分析管理问题
改进教学的具体措施:多运用案例让学生情境模拟,增强学生的实际运用能力
加强课前课后的预习与复习,以便知识的及时掌握与巩固

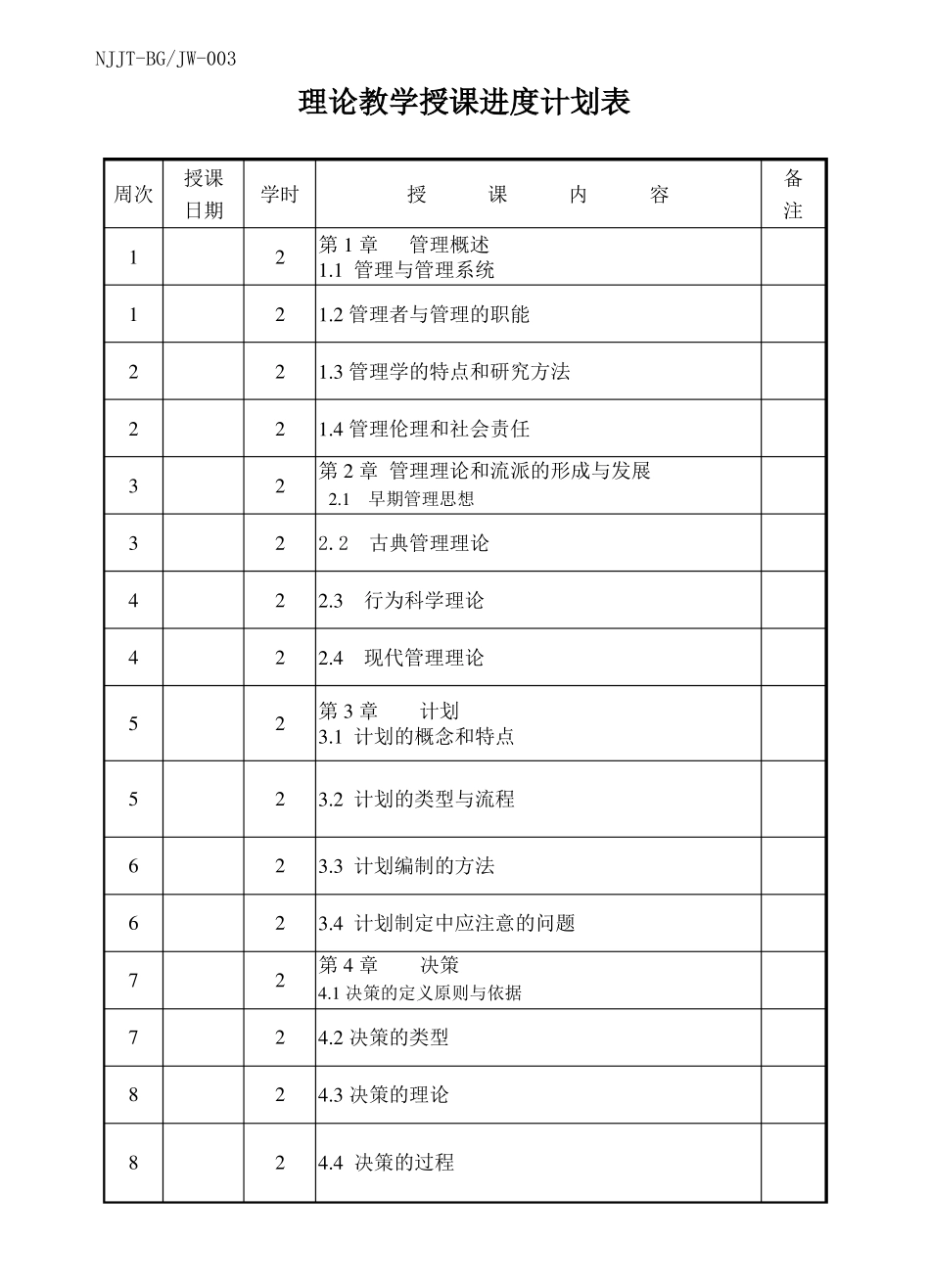

课时分配授课周数18周课时4授课总课时72分配讲课64实训0复习考试4机动4期末完成情况超出或减少课时计划课时完成课时超出缺少弥补超出或减少课时事由教学截止章节内容NJJT-BG/JW-003理论教学授课进度计划表周次112233445授课日期学时222222222授课内容第1章管理概述1
1管理与管理系统1
2管理者与管理的职能1
3管理学的特点和研究方法1
4管理伦理和社会责任第2章管理理论和流派的形成与发展2
1早期管理思想2
2古典管理理论2
3行为科学理论2
4现代管理理论第3章计划3
1计划的概念和特点3
2计划的类型与流程3
3计划编制的方法3
4计划制定中应注意的问题第4章决策4
1决策的定义原则与依据备注566778822222224
2决策的类型4
3决策的理论4
4决策的过程NJJT-BG/JW-003周次991010111112121313授课日期学时2222222222单元总结单元测试第5章决策5
1组织结构设计5
2工作分析与岗位设计5
3组织的部门化5
4组织权力的配置5
5公司的组织形式5
6组织变革与组织发展5
7组织文化第6章领导6
1领导与领导者6
