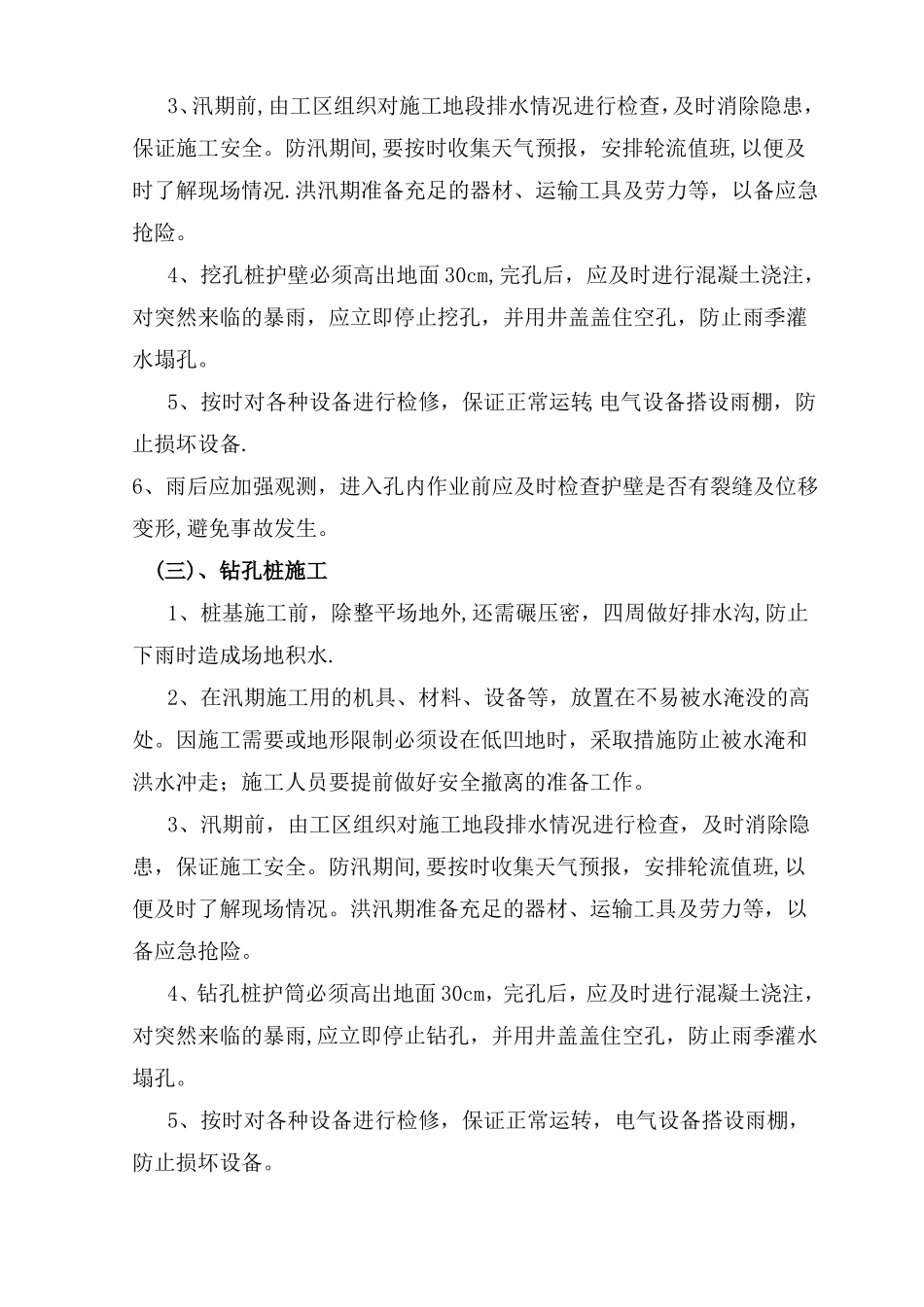

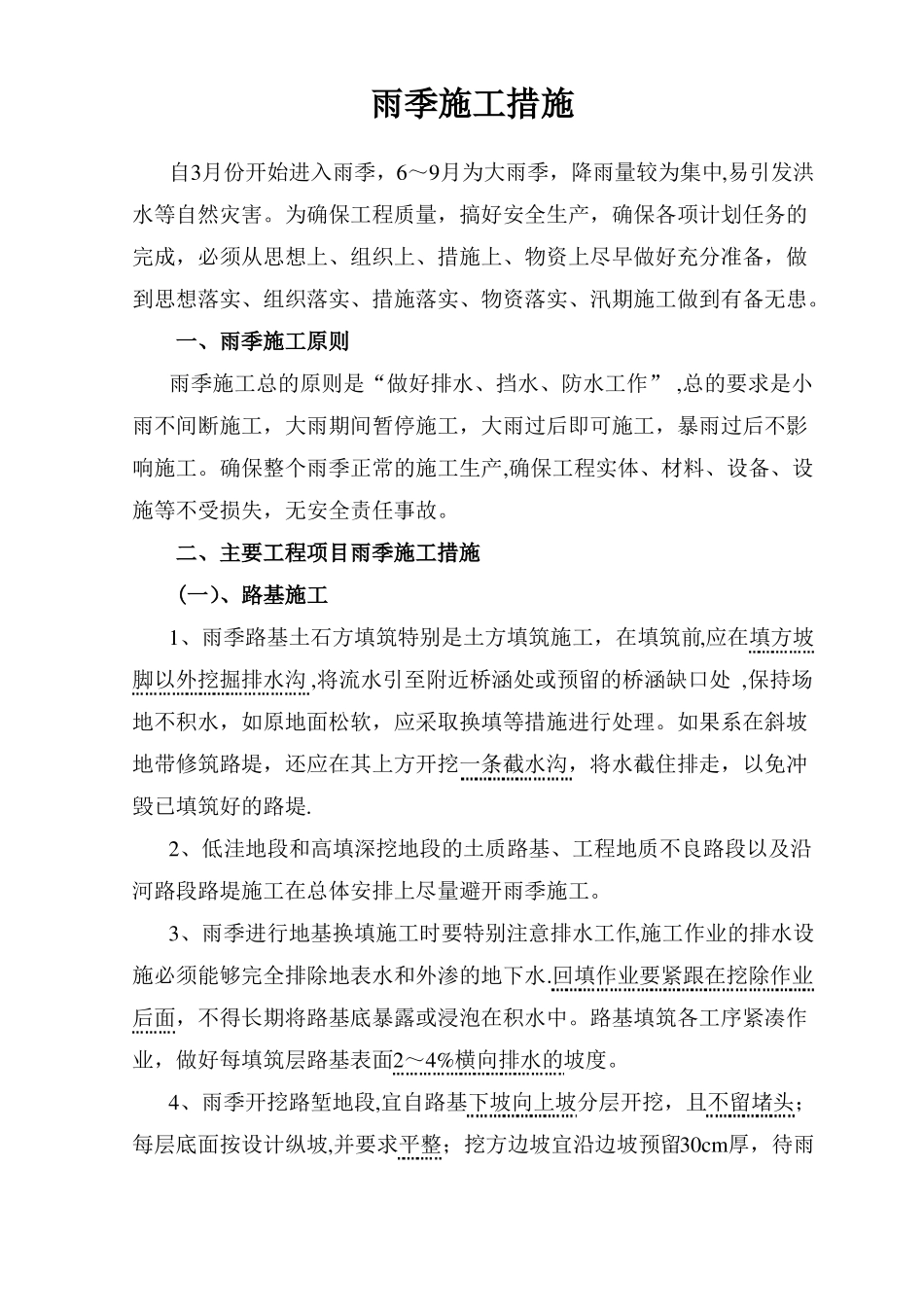

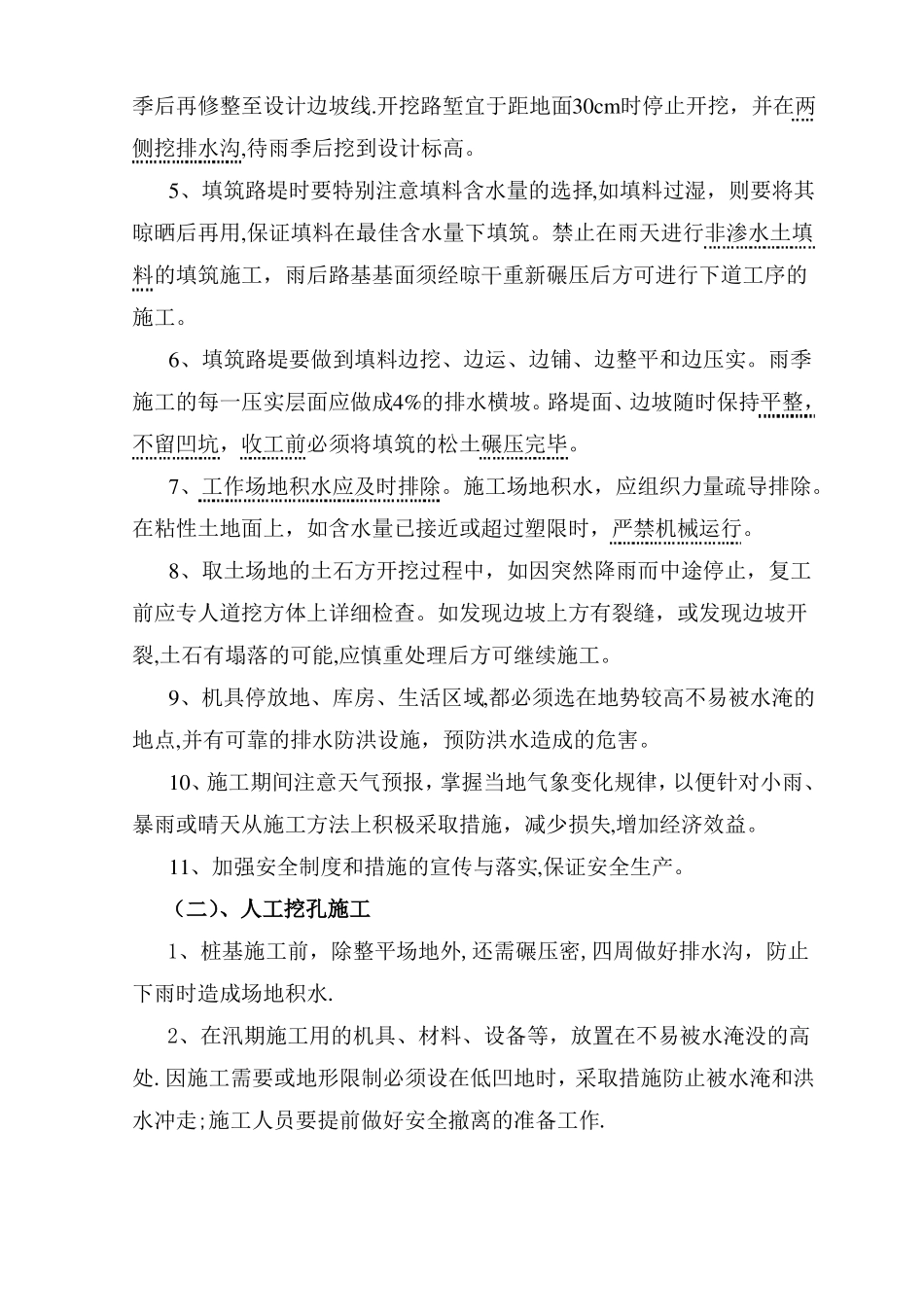

雨季施工措施自3月份开始进入雨季,6~9月为大雨季,降雨量较为集中,易引发洪水等自然灾害
为确保工程质量,搞好安全生产,确保各项计划任务的完成,必须从思想上、组织上、措施上、物资上尽早做好充分准备,做到思想落实、组织落实、措施落实、物资落实、汛期施工做到有备无患
一、雨季施工原则雨季施工总的原则是“做好排水、挡水、防水工作”,总的要求是小雨不间断施工,大雨期间暂停施工,大雨过后即可施工,暴雨过后不影响施工
确保整个雨季正常的施工生产,确保工程实体、材料、设备、设施等不受损失,无安全责任事故
二、主要工程项目雨季施工措施(一)、路基施工1、雨季路基土石方填筑特别是土方填筑施工,在填筑前,应在填方坡脚以外挖掘排水沟,将流水引至附近桥涵处或预留的桥涵缺口处,保持场地不积水,如原地面松软,应采取换填等措施进行处理
如果系在斜坡地带修筑路堤,还应在其上方开挖一条截水沟,将水截住排走,以免冲毁已填筑好的路堤
2、低洼地段和高填深挖地段的土质路基、工程地质不良路段以及沿河路段路堤施工在总体安排上尽量避开雨季施工
3、雨季进行地基换填施工时要特别注意排水工作,施工作业的排水设施必须能够完全排除地表水和外渗的地下水
回填作业要紧跟在挖除作业后面,不得长期将路基底暴露或浸泡在积水中
路基填筑各工序紧凑作业,做好每填筑层路基表面2~4%横向排水的坡度
4、雨季开挖路堑地段,宜自路基下坡向上坡分层开挖,且不留堵头;每层底面按设计纵坡,并要求平整;挖方边坡宜沿边坡预留30cm厚,待雨季后再修整至设计边坡线
开挖路堑宜于距地面30cm时停止开挖,并在两侧挖排水沟,待雨季后挖到设计标高
5、填筑路堤时要特别注意填料含水量的选择,如填料过湿,则要将其晾晒后再用,保证填料在最佳含水量下填筑
禁止在雨天进行非渗水土填料的填筑施工,雨后路基基面须经晾干重新碾压后方可进行下道工序的施工
6、填筑路堤要做到填料边挖
