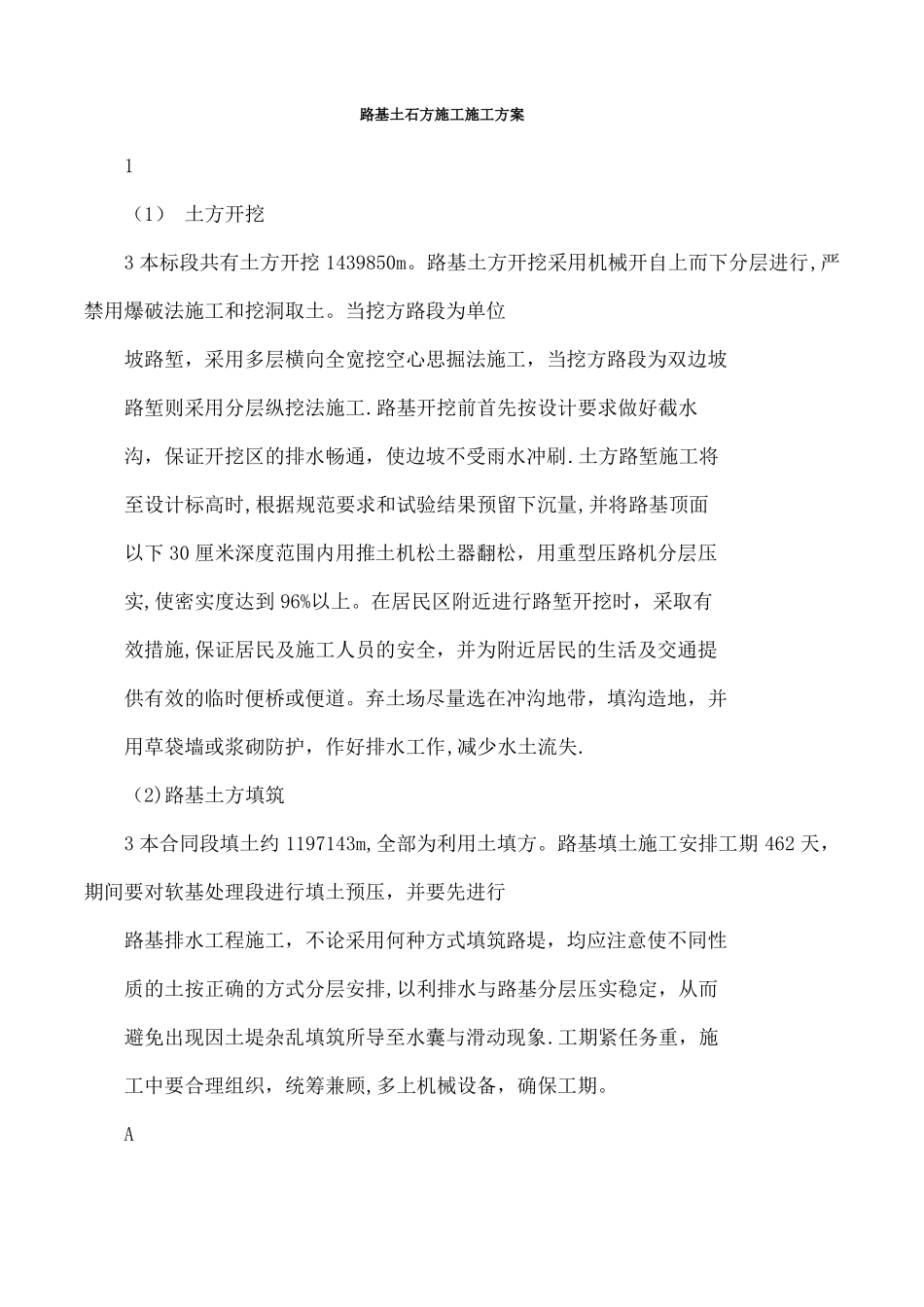

路基土石方施工施工方案1(1)土方开挖3本标段共有土方开挖1439850m
路基土方开挖采用机械开自上而下分层进行,严禁用爆破法施工和挖洞取土
当挖方路段为单位坡路堑,采用多层横向全宽挖空心思掘法施工,当挖方路段为双边坡路堑则采用分层纵挖法施工
路基开挖前首先按设计要求做好截水沟,保证开挖区的排水畅通,使边坡不受雨水冲刷
土方路堑施工将至设计标高时,根据规范要求和试验结果预留下沉量,并将路基顶面以下30厘米深度范围内用推土机松土器翻松,用重型压路机分层压实,使密实度达到96%以上
在居民区附近进行路堑开挖时,采取有效措施,保证居民及施工人员的安全,并为附近居民的生活及交通提供有效的临时便桥或便道
弃土场尽量选在冲沟地带,填沟造地,并用草袋墙或浆砌防护,作好排水工作,减少水土流失
(2)路基土方填筑3本合同段填土约1197143m,全部为利用土填方
路基填土施工安排工期462天,期间要对软基处理段进行填土预压,并要先进行路基排水工程施工,不论采用何种方式填筑路堤,均应注意使不同性质的土按正确的方式分层安排,以利排水与路基分层压实稳定,从而避免出现因土堤杂乱填筑所导至水囊与滑动现象
工期紧任务重,施工中要合理组织,统筹兼顾,多上机械设备,确保工期

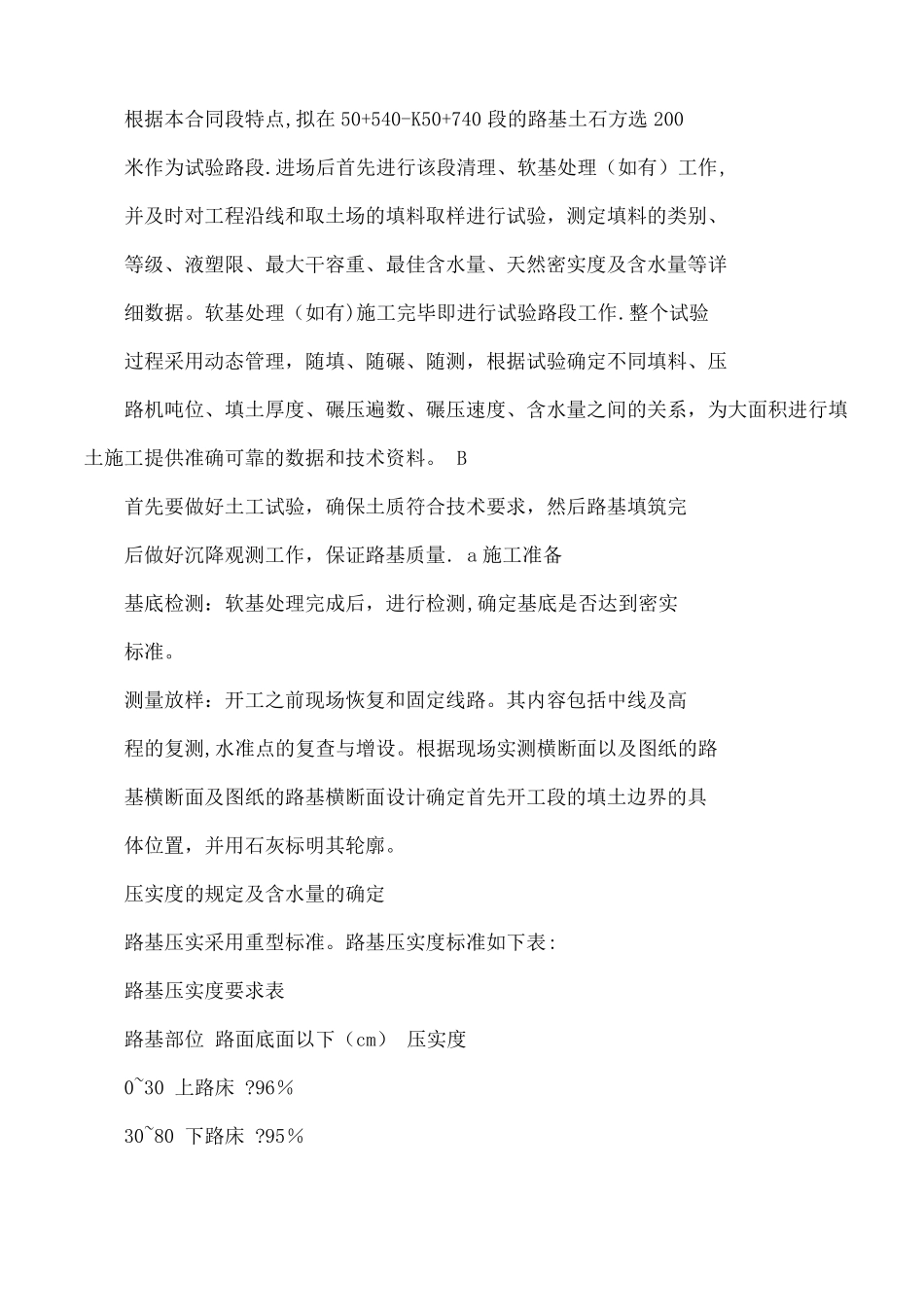

A根据本合同段特点,拟在50+540-K50+740段的路基土石方选200米作为试验路段
进场后首先进行该段清理、软基处理(如有)工作,并及时对工程沿线和取土场的填料取样进行试验,测定填料的类别、等级、液塑限、最大干容重、最佳含水量、天然密实度及含水量等详细数据
软基处理(如有)施工完毕即进行试验路段工作
整个试验过程采用动态管理,随填、随碾、随测,根据试验确定不同填料、压路机吨位、填土厚度、碾压遍数、碾压速度、含水量之间的关系,为大面积进行填土施工提供准确可靠的数据和技术资料
B首先要做好土工试验,确保土质符合技术要求,然后路基填筑
