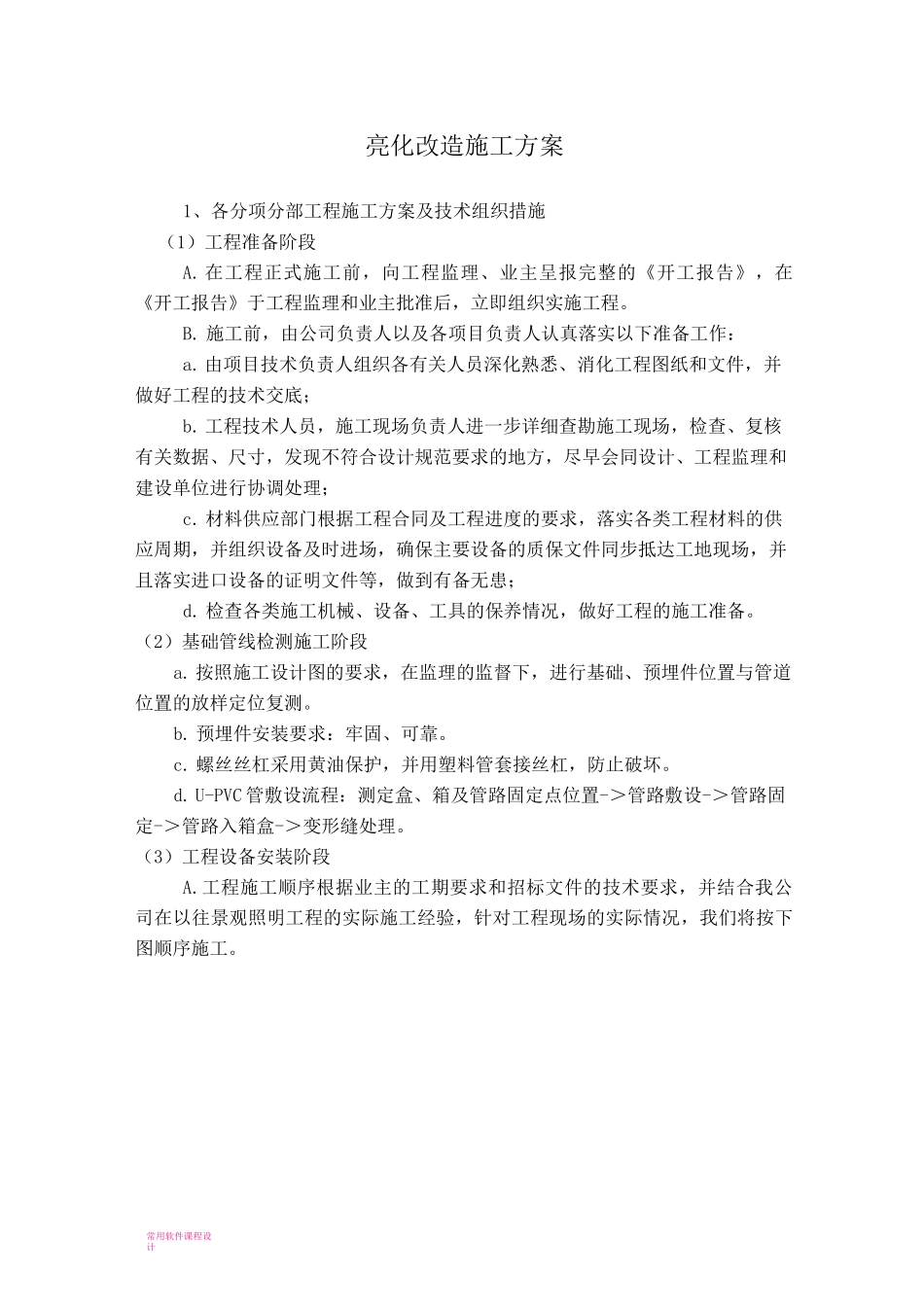

常用软件课程设计亮化改造施工方案1、各分项分部工程施工方案及技术组织措施(1)工程准备阶段A
在工程正式施工前,向工程监理、业主呈报完整的《开工报告》,在《开工报告》于工程监理和业主批准后,立即组织实施工程
施工前,由公司负责人以及各项目负责人认真落实以下准备工作:a
由项目技术负责人组织各有关人员深化熟悉、消化工程图纸和文件,并做好工程的技术交底;b
工程技术人员,施工现场负责人进一步详细查勘施工现场,检查、复核有关数据、尺寸,发现不符合设计规范要求的地方,尽早会同设计、工程监理和建设单位进行协调处理;c
材料供应部门根据工程合同及工程进度的要求,落实各类工程材料的供应周期,并组织设备及时进场,确保主要设备的质保文件同步抵达工地现场,并且落实进口设备的证明文件等,做到有备无患;d
检查各类施工机械、设备、工具的保养情况,做好工程的施工准备
(2)基础管线检测施工阶段a
按照施工设计图的要求,在监理的监督下,进行基础、预埋件位置与管道位置的放样定位复测
预埋件安装要求:牢固、可靠
螺丝丝杠采用黄油保护,并用塑料管套接丝杠,防止破坏
U-PVC管敷设流程:测定盒、箱及管路固定点位置->管路敷设->管路固定->管路入箱盒->变形缝处理
(3)工程设备安装阶段A
工程施工顺序根据业主的工期要求和招标文件的技术要求,并结合我公司在以往景观照明工程的实际施工经验,针对工程现场的实际情况,我们将按下图顺序施工

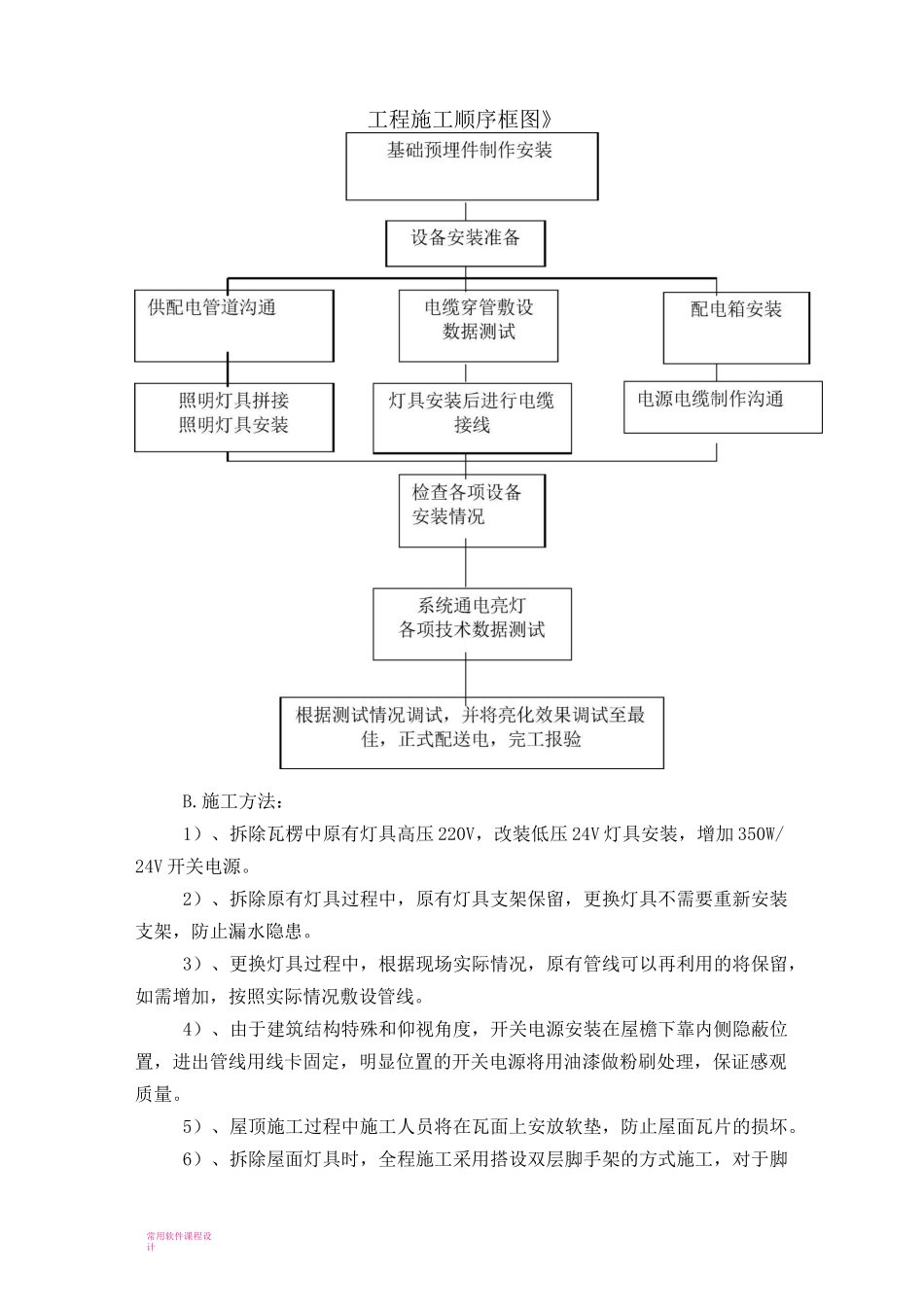

常用软件课程设计工程施工顺序框图》B
施工方法:1)、拆除瓦楞中原有灯具高压220V,改装低压24V灯具安装,增加350W/24V开关电源
2)、拆除原有灯具过程中,原有灯具支架保留,更换灯具不需要重新安装支架,防止漏水隐患
3)、更换灯具过程中,根据现场实际情况,原有管线可以再利用的将保留,如需增加,按照实际情况敷设管线
4)、由于建筑结构特殊和仰视角度,开关电
