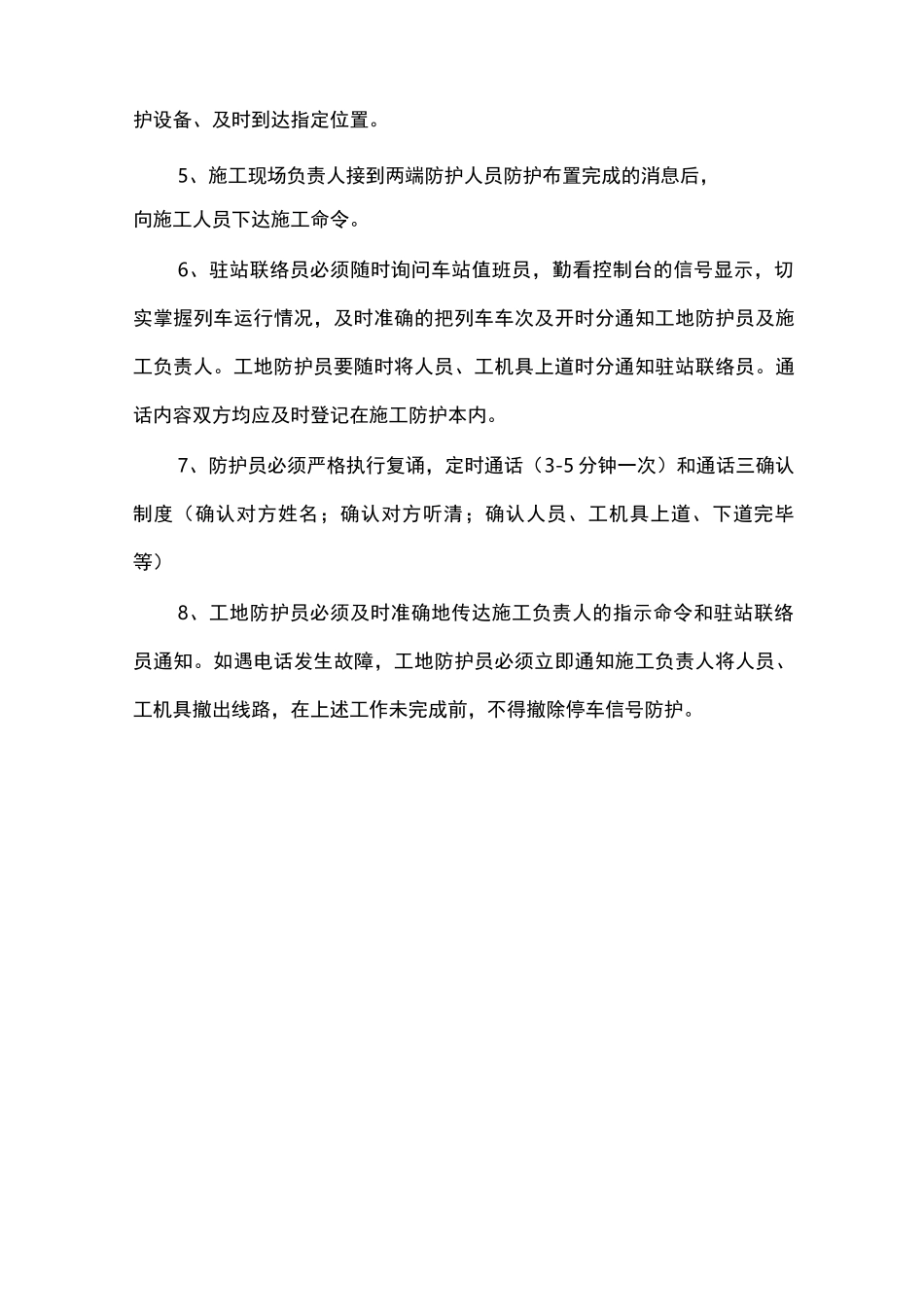

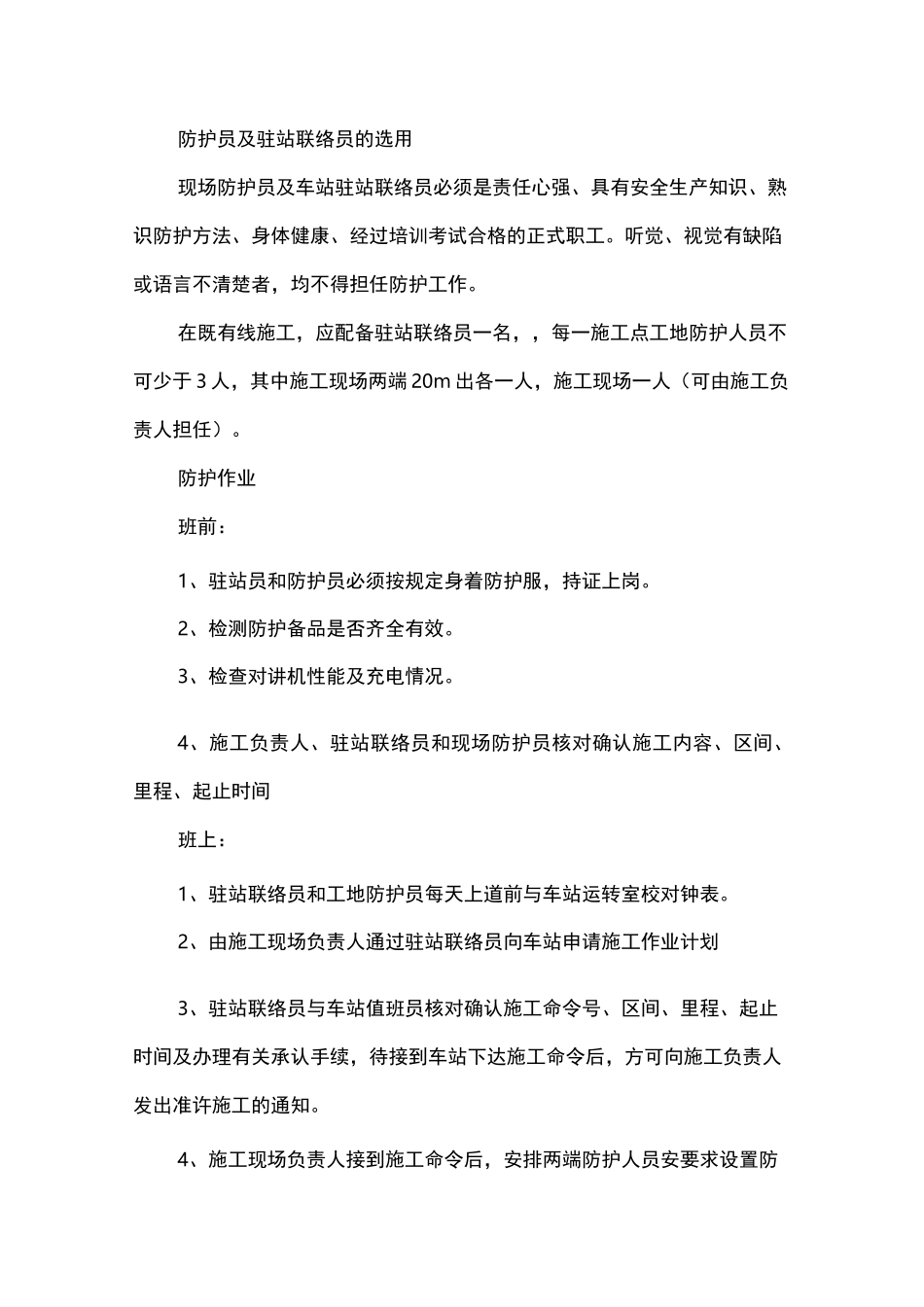

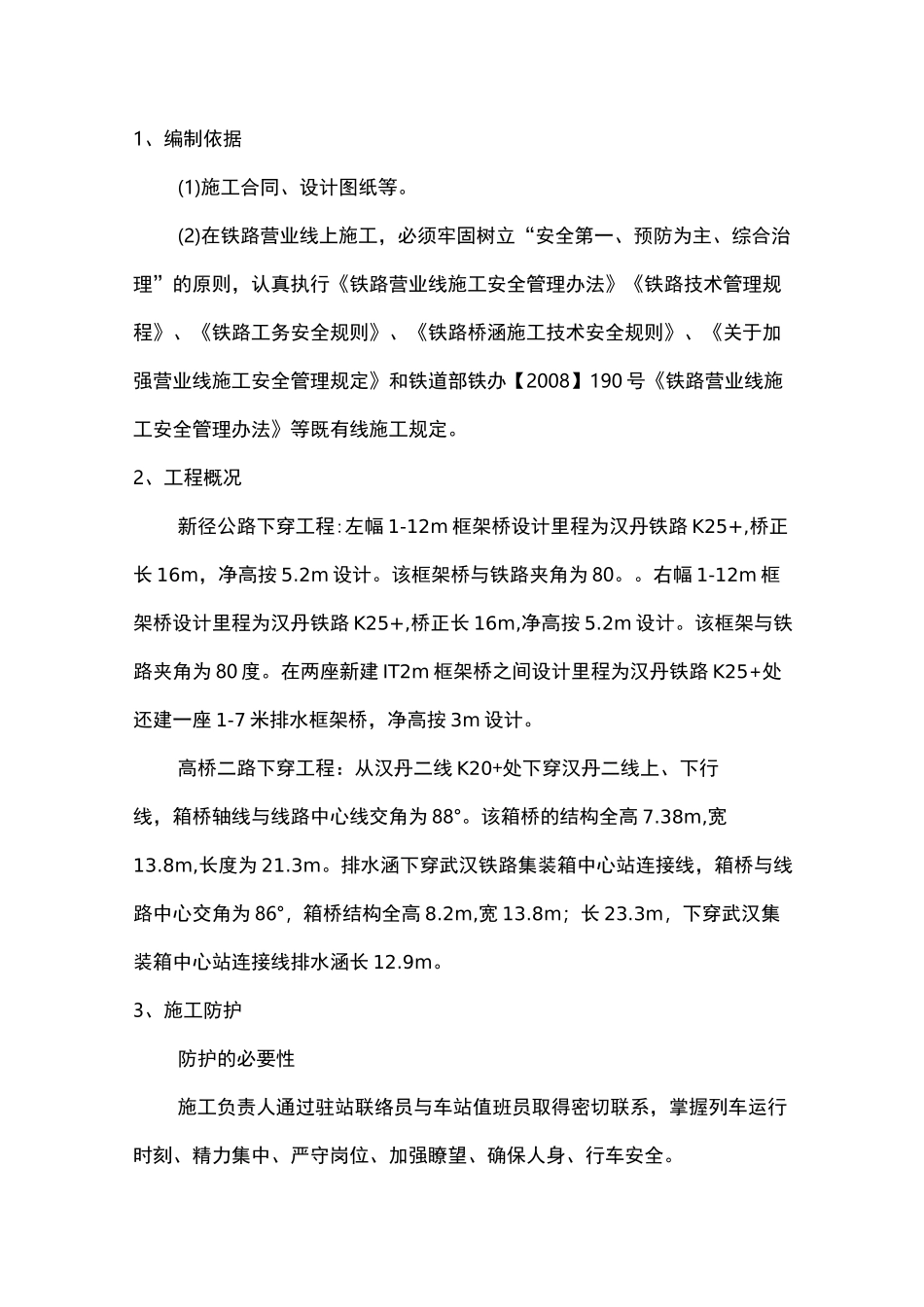

1、编制依据(1)施工合同、设计图纸等。(2)在铁路营业线上施工,必须牢固树立“安全第一、预防为主、综合治理”的原则,认真执行《铁路营业线施工安全管理办法》《铁路技术管理规程》、《铁路工务安全规则》、《铁路桥涵施工技术安全规则》、《关于加强营业线施工安全管理规定》和铁道部铁办【2008】190号《铁路营业线施工安全管理办法》等既有线施工规定。2、工程概况新径公路下穿工程:左幅1-12m框架桥设计里程为汉丹铁路K25+,桥正长16m,净高按5.2m设计。该框架桥与铁路夹角为80。。右幅1-12m框架桥设计里程为汉丹铁路K25+,桥正长16m,净高按5.2m设计。该框架与铁路夹角为80度。在两座新建IT2m框架桥之间设计里程为汉丹铁路K25+处还建一座1-7米排水框架桥,净高按3m设计。高桥二路下穿工程:从汉丹二线K20+处下穿汉丹二线上、下行线,箱桥轴线与线路中心线交角为88°。该箱桥的结构全高7.38m,宽13.8m,长度为21.3m。排水涵下穿武汉铁路集装箱中心站连接线,箱桥与线路中心交角为86°,箱桥结构全高8.2m,宽13.8m;长23.3m,下穿武汉集装箱中心站连接线排水涵长12.9m。3、施工防护防护的必要性施工负责人通过驻站联络员与车站值班员取得密切联系,掌握列车运行时刻、精力集中、严守岗位、加强瞭望、确保人身、行车安全。防护员及驻站联络员的选用现场防护员及车站驻站联络员必须是责任心强、具有安全生产知识、熟识防护方法、身体健康、经过培训考试合格的正式职工。听觉、视觉有缺陷或语言不清楚者,均不得担任防护工作。在既有线施工,应配备驻站联络员一名,,每一施工点工地防护人员不可少于3人,其中施工现场两端20m出各一人,施工现场一人(可由施工负责人担任)。防护作业班前:1、驻站员和防护员必须按规定身着防护服,持证上岗。2、检测防护备品是否齐全有效。3、检查对讲机性能及充电情况。4、施工负责人、驻站联络员和现场防护员核对确认施工内容、区间、里程、起止时间班上:1、驻站联络员和工地防护员每天上道前与车站运转室校对钟表。2、由施工现场负责人通过驻站联络员向车站申请施工作业计划3、驻站联络员与车站值班员核对确认施工命令号、区间、里程、起止时间及办理有关承认手续,待接到车站下达施工命令后,方可向施工负责人发出准许施工的通知。4、施工现场负责人接到施工命令后,安排两端防护人员安要求设置防护设备、及时到达指定位置。5、施工现场负责人接到两端防护人员防护布置完成的消息后,向施工人员下达施工命令。6、驻站联络员必须随时询问车站值班员,勤看控制台的信号显示,切实掌握列车运行情况,及时准确的把列车车次及开时分通知工地防护员及施工负责人。工地防护员要随时将人员、工机具上道时分通知驻站联络员。通话内容双方均应及时登记在施工防护本内。7、防护员必须严格执行复诵,定时通话(3-5分钟一次)和通话三确认制度(确认对方姓名;确认对方听清;确认人员、工机具上道、下道完毕等)8、工地防护员必须及时准确地传达施工负责人的指示命令和驻站联络员通知。如遇电话发生故障,工地防护员必须立即通知施工负责人将人员、工机具撤出线路,在上述工作未完成前,不得撤除停车信号防护。I-达调施工防护作业程序对外联络人员准备工作项目部选派专职人员,负责申请施工许可证,签订施工安全协议。与相关铁路运输部门联络,协商下穿铁路施工事项,报送施工方案和施工计划。负责与铁路调度部门联络,做好施工登记工作。驻站联络员工作内容驻站联络员是设在车站运转室的防护人员。利用在运转室的便利条件,及时了解掌握列车的运行情况,如车站是否向区间发车?临站开来的列车是否接近?上下行是否有通过列车等等。这些信息都要由驻站联络员及时准确的用对讲机或电话通知到工地防护员。工地防护员获得列车运行情况主要依靠驻站联络员提供。驻站联络员知道当日工地所在位置。地形。作业人员的作业项目,便于估计施工进展情况,便于向工地发出预报。办理各种施工要点登记手续,登记书写要认真,字迹清楚。施工时严禁离开信号楼和做与工作无关的事情。防护员工作内容熟悉现场作业内容、环境和列车运行情况。进入现场后,按照现场负责人的安排,及时...
