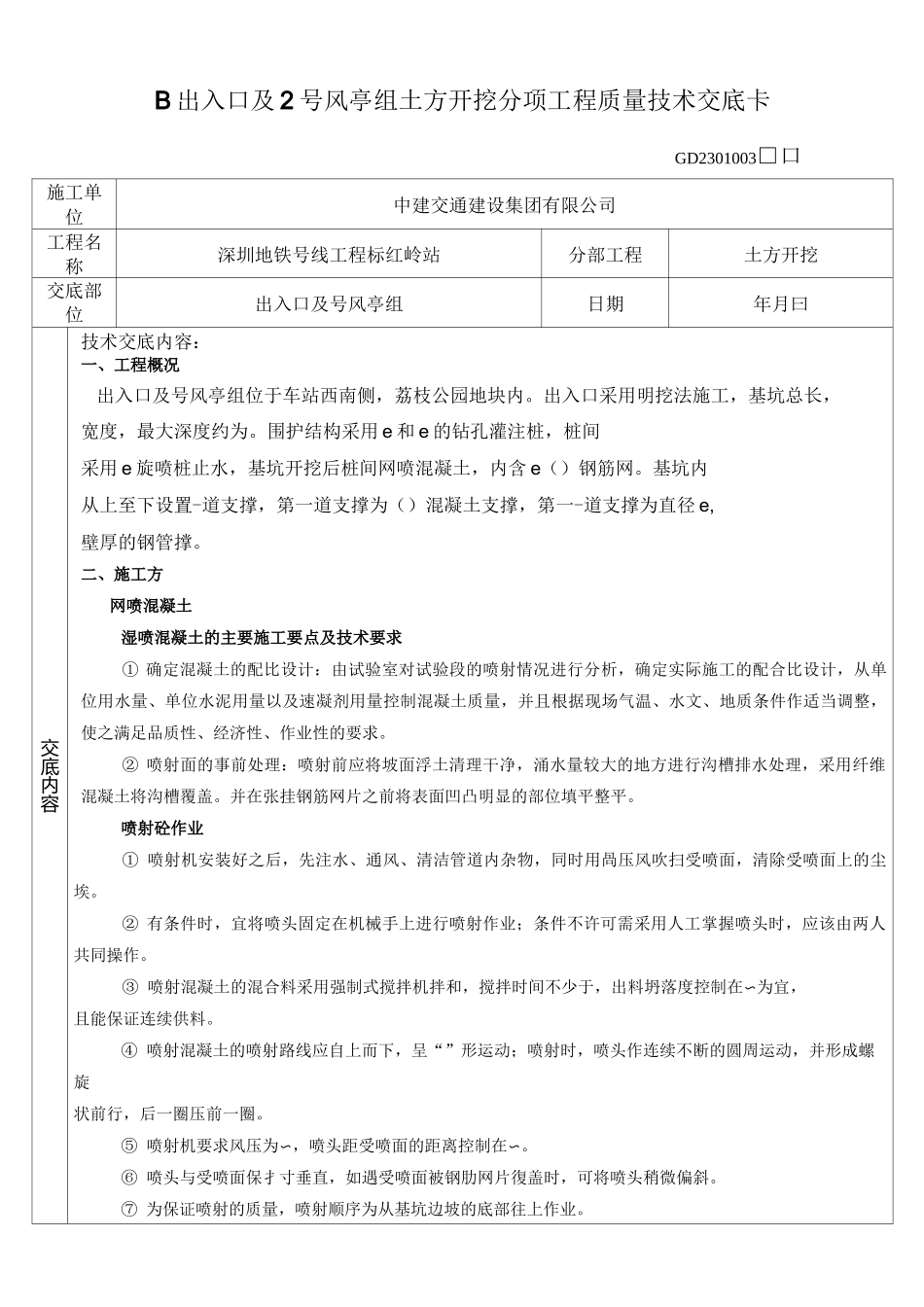

B出入口及2号风亭组土方开挖分项工程质量技术交底卡GD2301003□口施工单位中建交通建设集团有限公司工程名称深圳地铁号线工程标红岭站分部工程土方开挖交底部位出入口及号风亭组日期年月曰交底内容技术交底内容:一、工程概况出入口及号风亭组位于车站西南侧,荔枝公园地块内
出入口采用明挖法施工,基坑总长,宽度,最大深度约为
围护结构采用e和e的钻孔灌注桩,桩间采用e旋喷桩止水,基坑开挖后桩间网喷混凝土,内含e()钢筋网
基坑内从上至下设置-道支撑,第一道支撑为()混凝土支撑,第一-道支撑为直径e,壁厚的钢管撑
二、施工方网喷混凝土湿喷混凝土的主要施工要点及技术要求①确定混凝土的配比设计:由试验室对试验段的喷射情况进行分析,确定实际施工的配合比设计,从单位用水量、单位水泥用量以及速凝剂用量控制混凝土质量,并且根据现场气温、水文、地质条件作适当调整,使之满足品质性、经济性、作业性的要求
②喷射面的事前处理:喷射前应将坡面浮土清理干净,涌水量较大的地方进行沟槽排水处理,采用纤维混凝土将沟槽覆盖
并在张挂钢筋网片之前将表面凹凸明显的部位填平整平
喷射砼作业①喷射机安装好之后,先注水、通风、清洁管道内杂物,同时用咼压风吹扫受喷面,清除受喷面上的尘埃
②有条件时,宜将喷头固定在机械手上进行喷射作业;条件不许可需采用人工掌握喷头时,应该由两人共同操作
③喷射混凝土的混合料采用强制式搅拌机拌和,搅拌时间不少于,出料坍落度控制在〜为宜,且能保证连续供料
④喷射混凝土的喷射路线应自上而下,呈“”形运动;喷射时,喷头作连续不断的圆周运动,并形成螺旋状前行,后一圈压前一圈
⑤喷射机要求风压为〜,喷头距受喷面的距离控制在〜
⑥喷头与受喷面保扌寸垂直,如遇受喷面被钢肋网片復盖时,可将喷头稍微偏斜
⑦为保证喷射的质量,喷射顺序为从基坑边坡的底部往上作业
⑧喷出的混凝土应该以适当的速度和角度与坡面接触,保证其压
