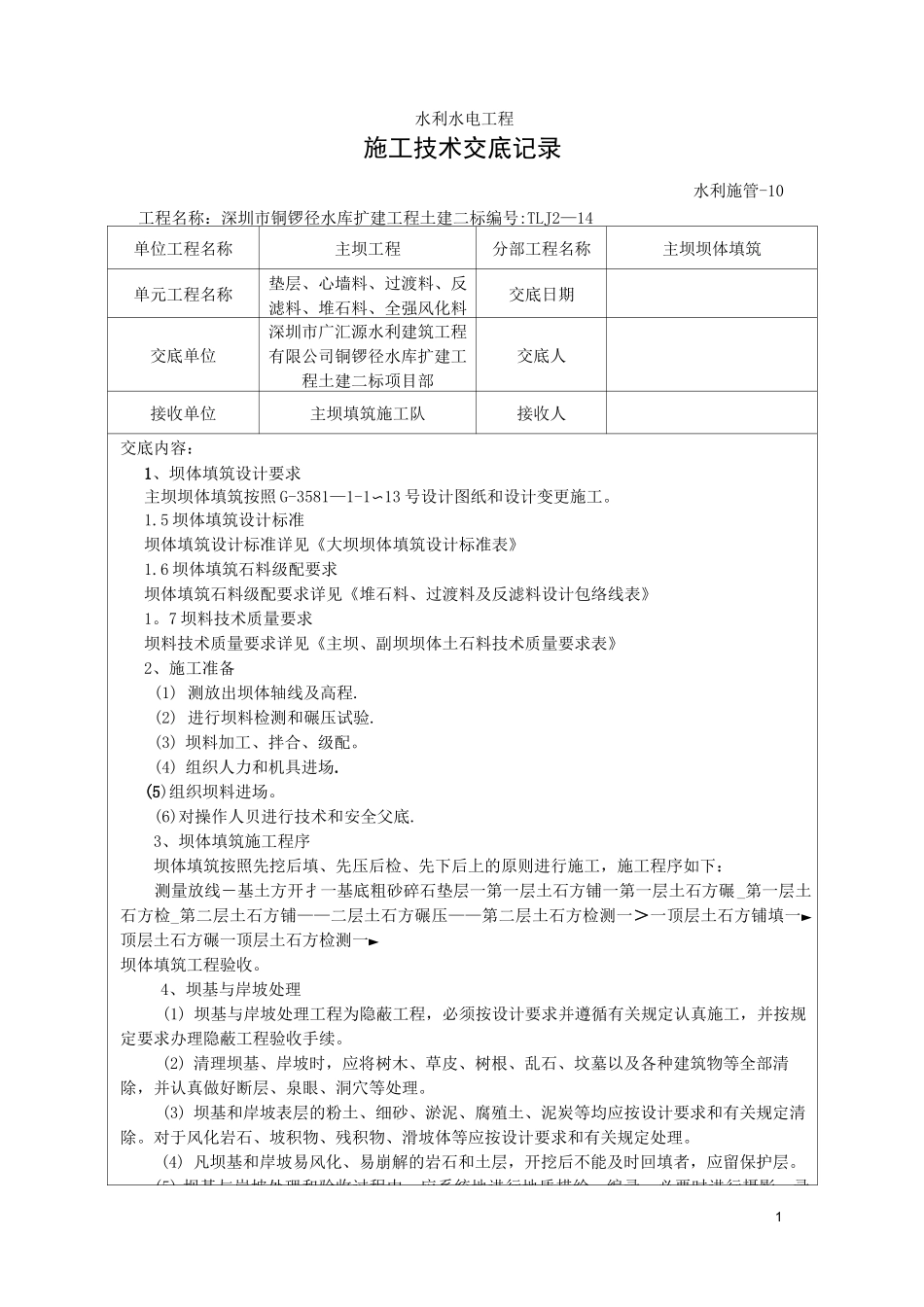

1水利水电工程施工技术交底记录水利施管-10工程名称:深圳市铜锣径水库扩建工程土建二标编号:TLJ2—14单位工程名称主坝工程分部工程名称主坝坝体填筑单元工程名称垫层、心墙料、过渡料、反滤料、堆石料、全强风化料交底日期交底单位深圳市广汇源水利建筑工程有限公司铜锣径水库扩建工程土建二标项目部交底人接收单位主坝填筑施工队接收人交底内容:1、坝体填筑设计要求主坝坝体填筑按照G-3581—1-1〜13号设计图纸和设计变更施工
5坝体填筑设计标准坝体填筑设计标准详见《大坝坝体填筑设计标准表》1
6坝体填筑石料级配要求坝体填筑石料级配要求详见《堆石料、过渡料及反滤料设计包络线表》1
7坝料技术质量要求坝料技术质量要求详见《主坝、副坝坝体土石料技术质量要求表》2、施工准备(1)测放出坝体轴线及高程
(2)进行坝料检测和碾压试验
(3)坝料加工、拌合、级配
(4)组织人力和机具进场
(5)组织坝料进场
(6)对操作人贝进行技术和安全父底

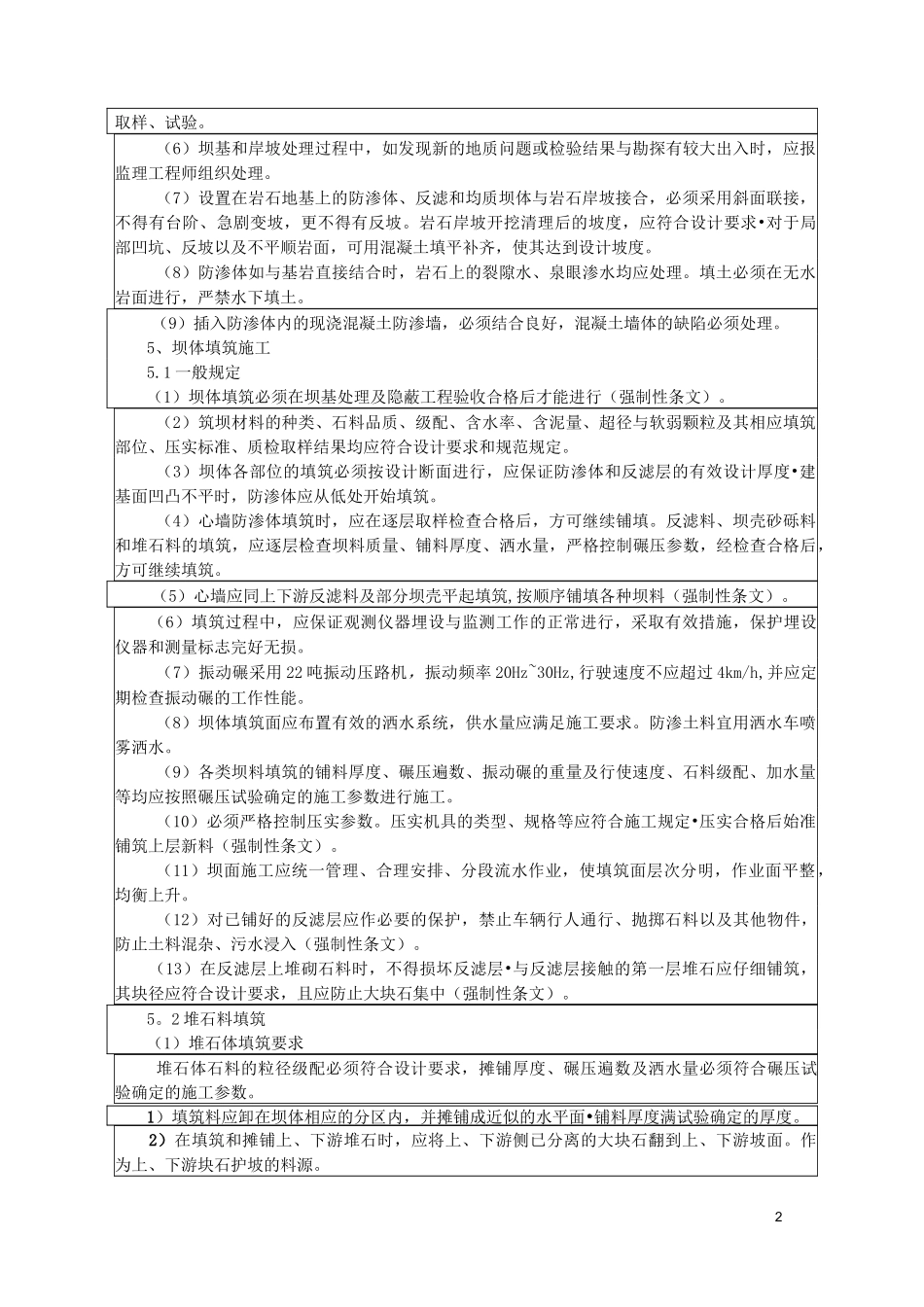

3、坝体填筑施工程序坝体填筑按照先挖后填、先压后检、先下后上的原则进行施工,施工程序如下:测量放线―基土方开扌一基底粗砂碎石垫层一第一层土石方铺一第一层土石方碾_第一层土石方检_第二层土石方铺——二层土石方碾压——第二层土石方检测一>一顶层土石方铺填一►顶层土石方碾一顶层土石方检测一►坝体填筑工程验收

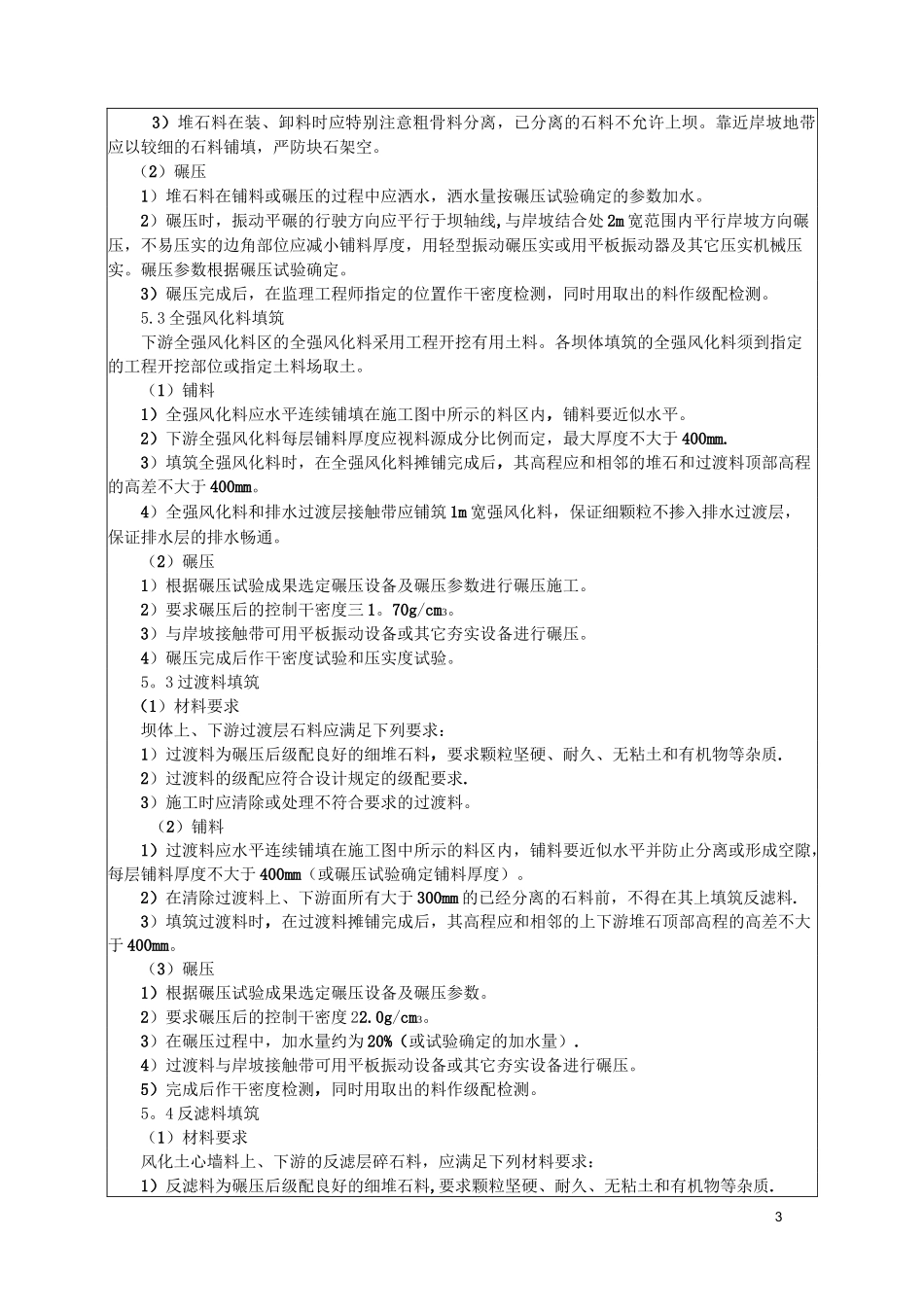

4、坝基与岸坡处理(1)坝基与岸坡处理工程为隐蔽工程,必须按设计要求并遵循有关规定认真施工,并按规定要求办理隐蔽工程验收手续
(2)清理坝基、岸坡时,应将树木、草皮、树根、乱石、坟墓以及各种建筑物等全部清除,并认真做好断层、泉眼、洞穴等处理
(3)坝基和岸坡表层的粉土、细砂、淤泥、腐殖土、泥炭等均应按设计要求和有关规定清除
对于风化岩石、坡积物、残积物、滑坡体等应按设计要求和有关规定处理
(4)凡坝基和岸坡易风化、易崩解的岩石和土层,开挖后不能及时回填者
