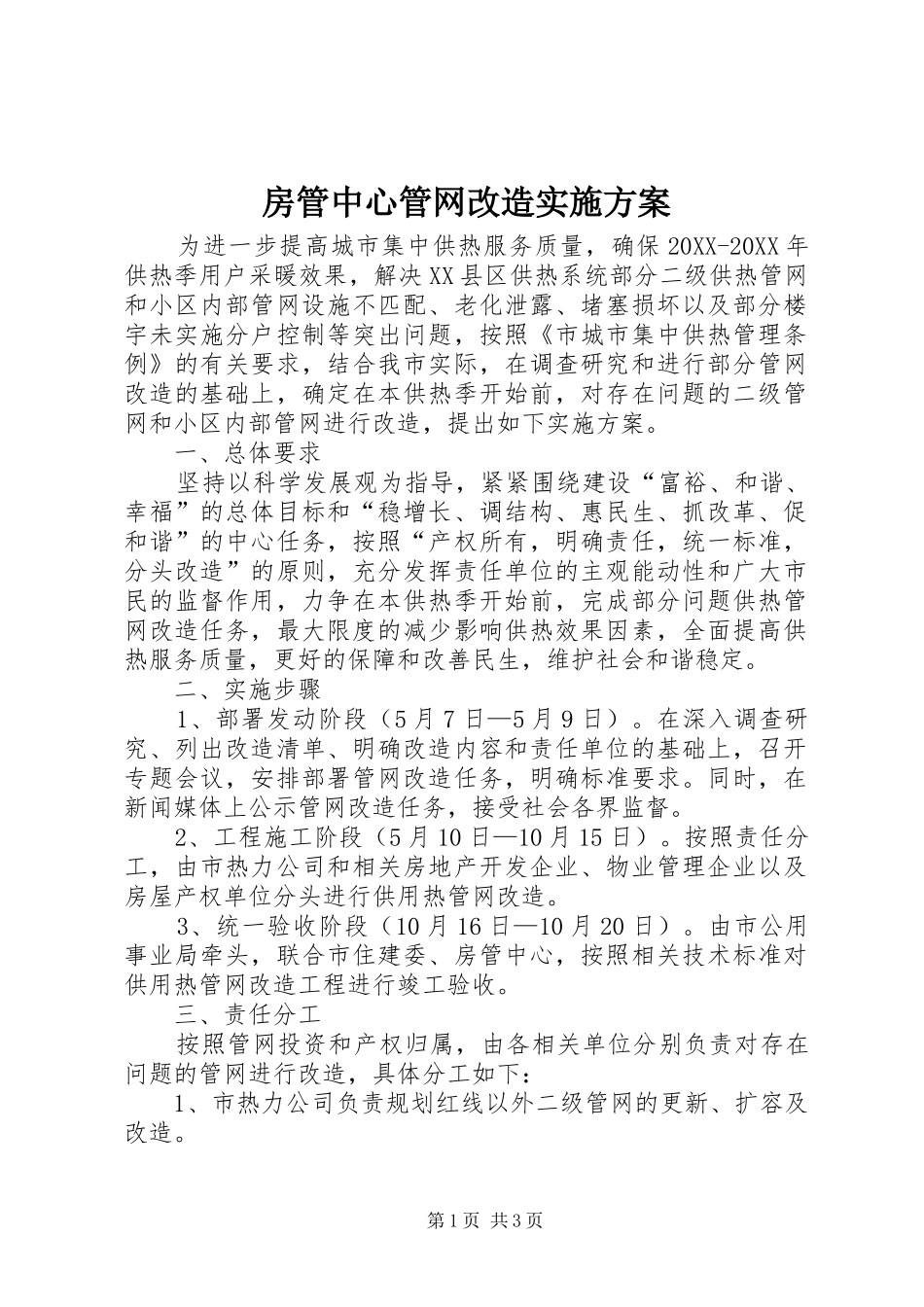

房管中心管网改造实施方案为进一步提高城市集中供热服务质量,确保20XX-20XX年供热季用户采暖效果,解决XX县区供热系统部分二级供热管网和小区内部管网设施不匹配、老化泄露、堵塞损坏以及部分楼宇未实施分户控制等突出问题,按照《市城市集中供热管理条例》的有关要求,结合我市实际,在调查研究和进行部分管网改造的基础上,确定在本供热季开始前,对存在问题的二级管网和小区内部管网进行改造,提出如下实施方案
一、总体要求坚持以科学发展观为指导,紧紧围绕建设“富裕、和谐、幸福”的总体目标和“稳增长、调结构、惠民生、抓改革、促和谐”的中心任务,按照“产权所有,明确责任,统一标准,分头改造”的原则,充分发挥责任单位的主观能动性和广大市民的监督作用,力争在本供热季开始前,完成部分问题供热管网改造任务,最大限度的减少影响供热效果因素,全面提高供热服务质量,更好的保障和改善民生,维护社会和谐稳定
二、实施步骤1、部署发动阶段(5月7日—5月9日)
在深入调查研究、列出改造清单、明确改造内容和责任单位的基础上,召开专题会议,安排部署管网改造任务,明确标准要求
同时,在新闻媒体上公示管网改造任务,接受社会各界监督
2、工程施工阶段(5月10日—10月15日)
按照责任分工,由市热力公司和相关房地产开发企业、物业管理企业以及房屋产权单位分头进行供用热管网改造
3、统一验收阶段(10月16日—10月20日)
由市公用事业局牵头,联合市住建委、房管中心,按照相关技术标准对供用热管网改造工程进行竣工验收
三、责任分工按照管网投资和产权归属,由各相关单位分别负责对存在问题的管网进行改造,具体分工如下:1、市热力公司负责规划红线以外二级管网的更新、扩容及改造

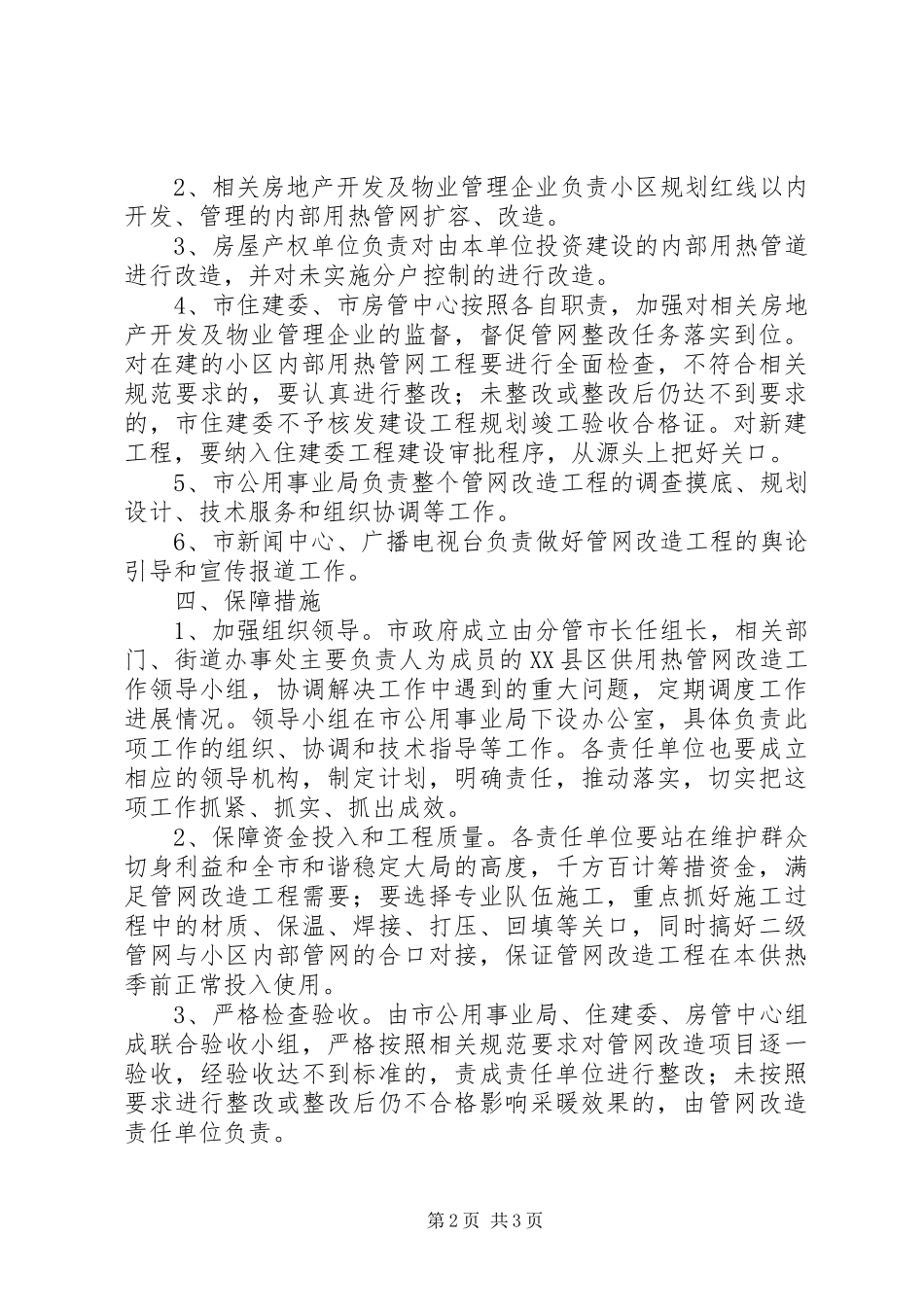

第1页共3页2、相关房地产开发及物业管理企业负责小区规划红线以内开发、管理的内部用热管网扩容、改造
3、房屋产权单位负责对由本单位投资建设的内部用热管道进行改
