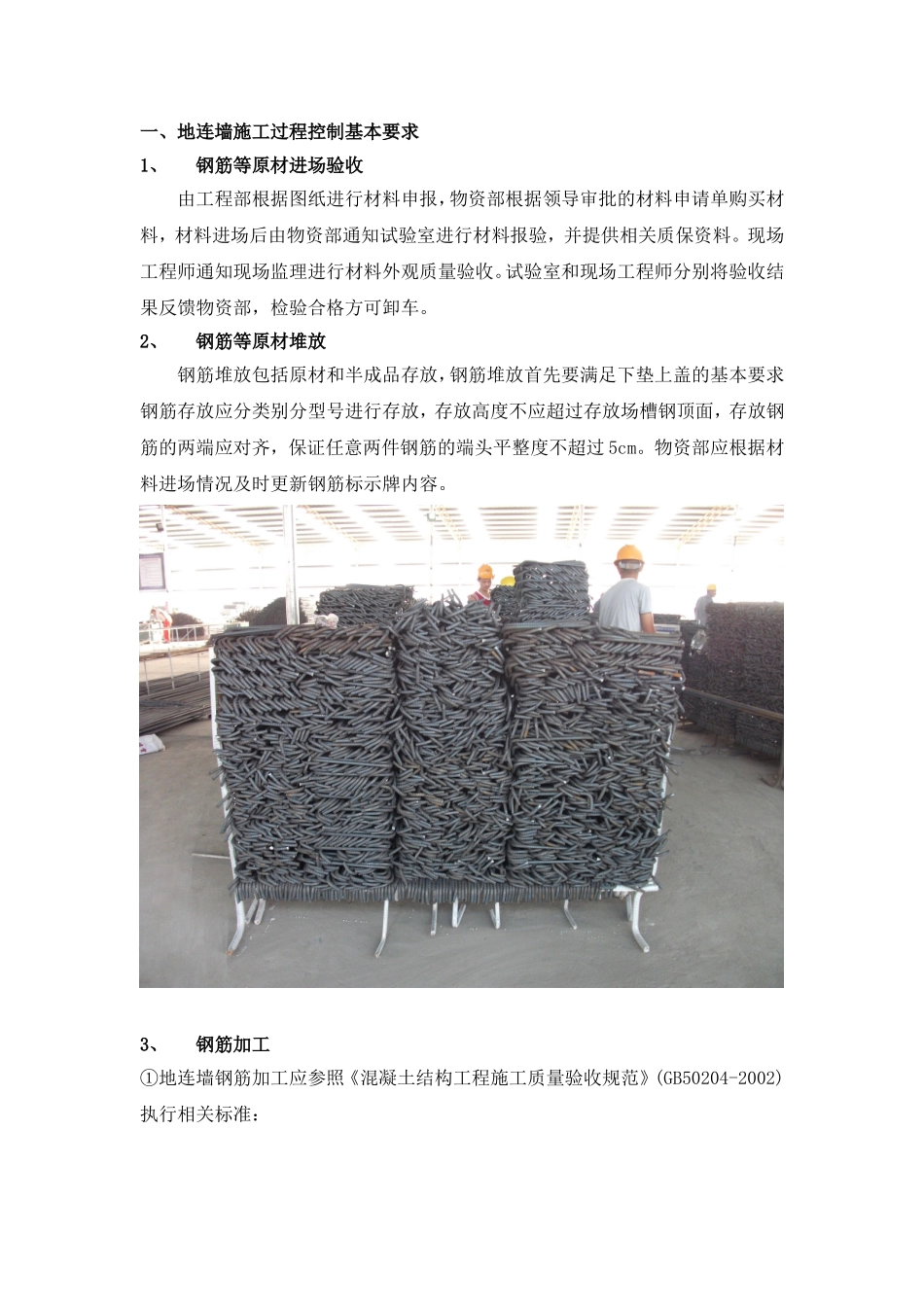

一、地连墙施工过程控制基本要求1、钢筋等原材进场验收由工程部根据图纸进行材料申报,物资部根据领导审批的材料申请单购买材料,材料进场后由物资部通知试验室进行材料报验,并提供相关质保资料
现场工程师通知现场监理进行材料外观质量验收
试验室和现场工程师分别将验收结果反馈物资部,检验合格方可卸车
2、钢筋等原材堆放钢筋堆放包括原材和半成品存放,钢筋堆放首先要满足下垫上盖的基本要求钢筋存放应分类别分型号进行存放,存放高度不应超过存放场槽钢顶面,存放钢筋的两端应对齐,保证任意两件钢筋的端头平整度不超过5cm
物资部应根据材料进场情况及时更新钢筋标示牌内容
3、钢筋加工①地连墙钢筋加工应参照《混凝土结构工程施工质量验收规范》(GB50204-2002)执行相关标准:②直螺纹接头的现场加工应符合下列规定:a
钢筋端部应切平或镦平后加再工螺纹;b
墩粗头不得有与钢筋轴线相垂直的横向裂纹;c
钢筋丝头长度应满足企业标准中产品设计要求,公差应为0~2.0p(p为螺距);d
钢筋丝头宜满足6f级精度要求,应用专用直螺纹量规检验,通规能顺利旋入并达到要求的拧入长度,止规旋入不得超过3p
抽检数量10%,检验合格率不应小于95%

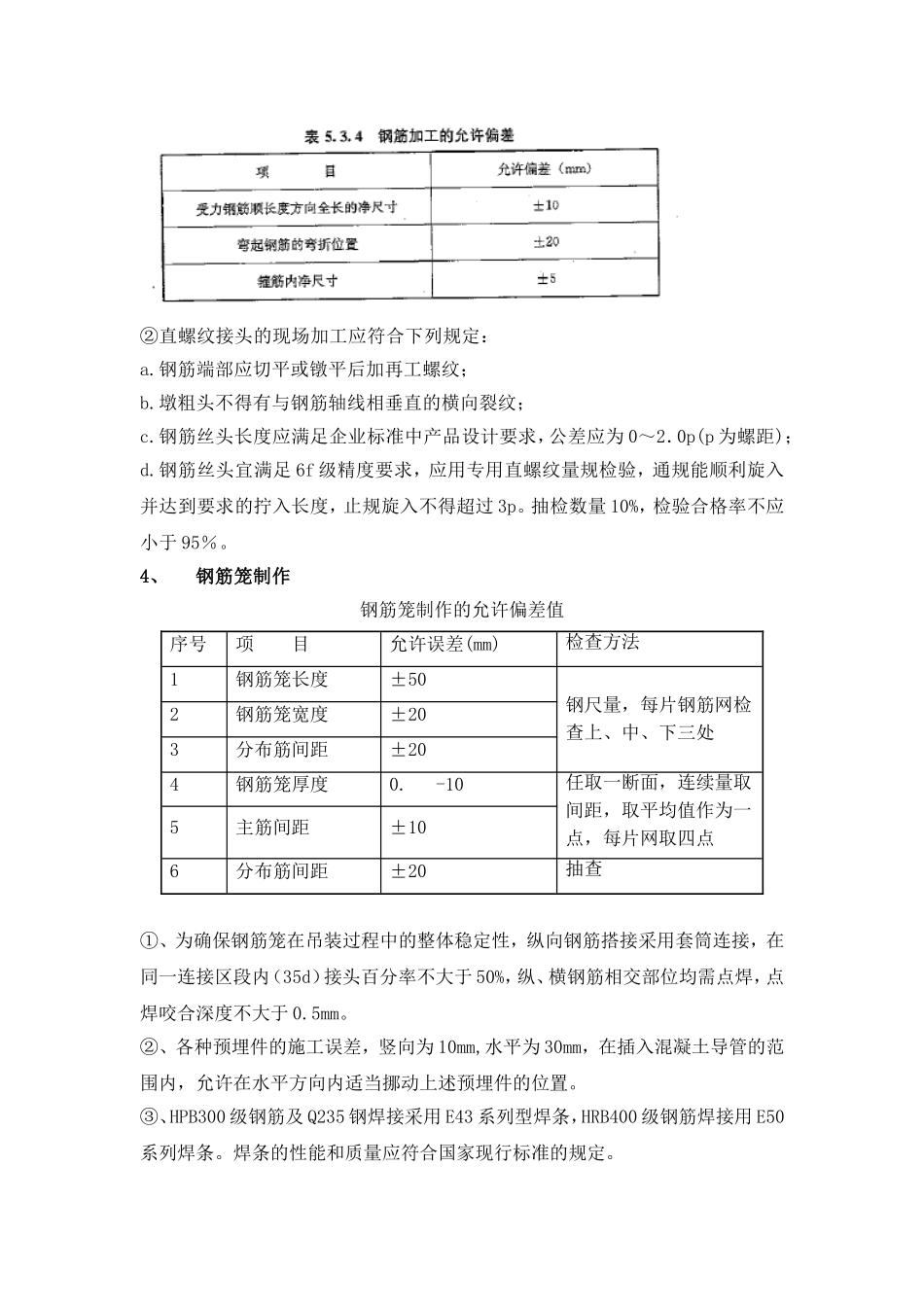

4、钢筋笼制作钢筋笼制作的允许偏差值序号项目允许误差(mm)检查方法1钢筋笼长度±50钢尺量,每片钢筋网检查上、中、下三处2钢筋笼宽度±203分布筋间距±204钢筋笼厚度0
-10任取一断面,连续量取间距,取平均值作为一点,每片网取四点5主筋间距±106分布筋间距±20抽查①、为确保钢筋笼在吊装过程中的整体稳定性,纵向钢筋搭接采用套筒连接,在同一连接区段内(35d)接头百分率不大于50%,纵、横钢筋相交部位均需点焊,点焊咬合深度不大于0

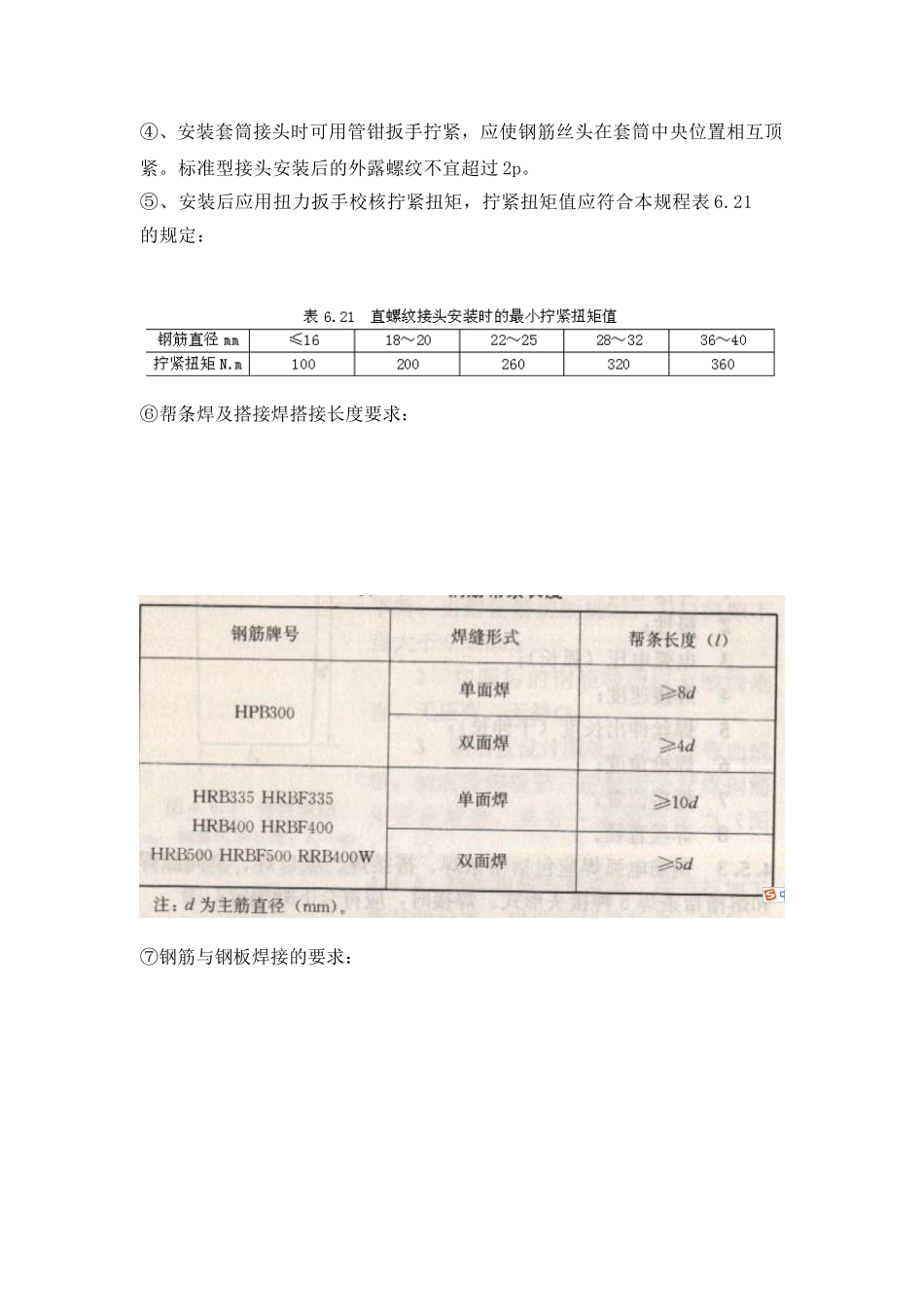

②、各种预埋件的施工误差,竖向为10mm,水平为30mm,在插入混凝土导管的范围内,允许在水平方向内适当挪动上述预埋件的位置
