地锚笼安装施工方案******工程地锚笼施工方案编制人:审核人:审批人:施工单位:(章)2015年8月10日1

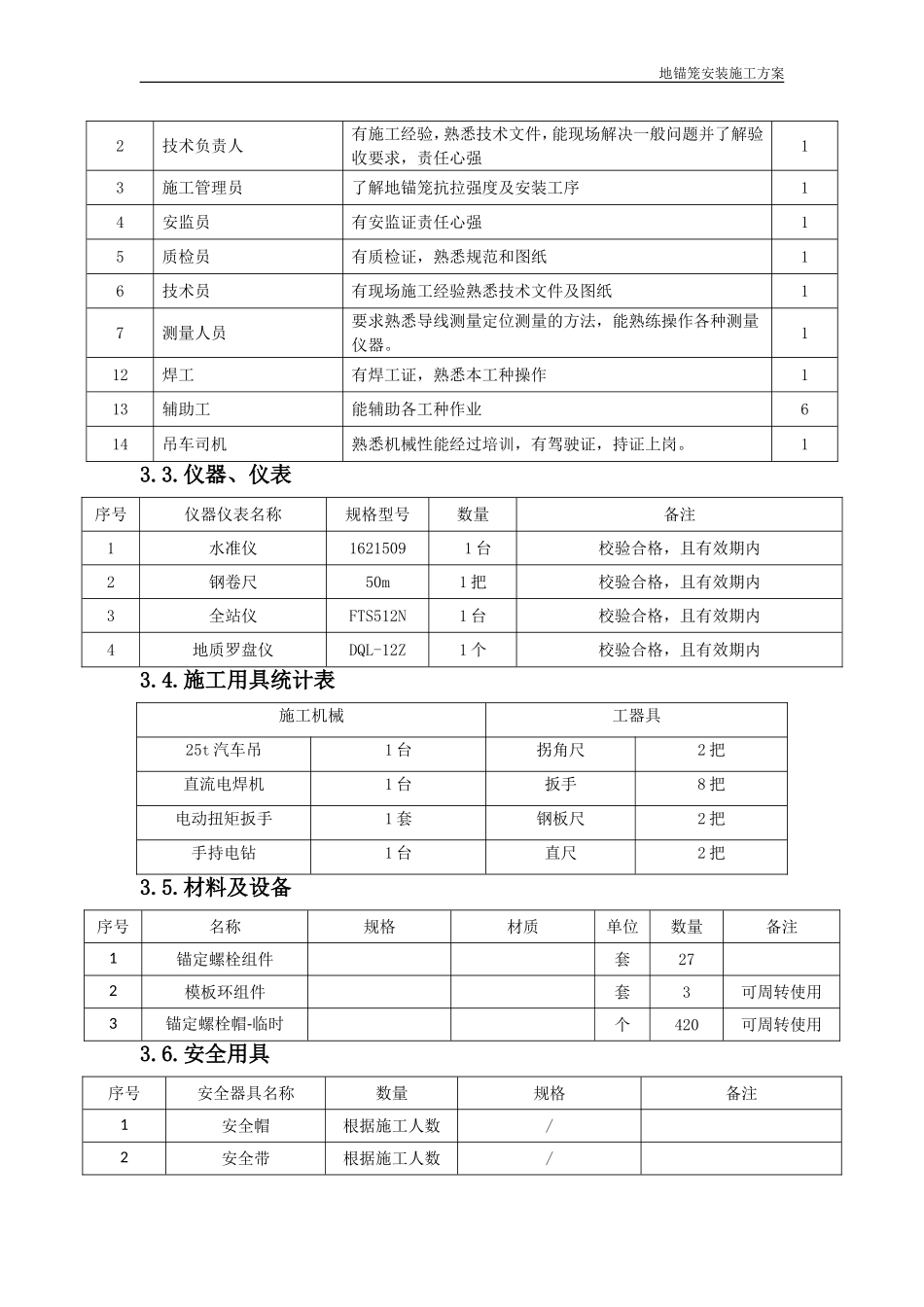

工程概况及工程量1
工程概况风机基础预埋的锚定螺栓及型钢支腿由锚定螺栓厂家提供,锚定螺栓采用人工安装
地锚笼安装施工方案1

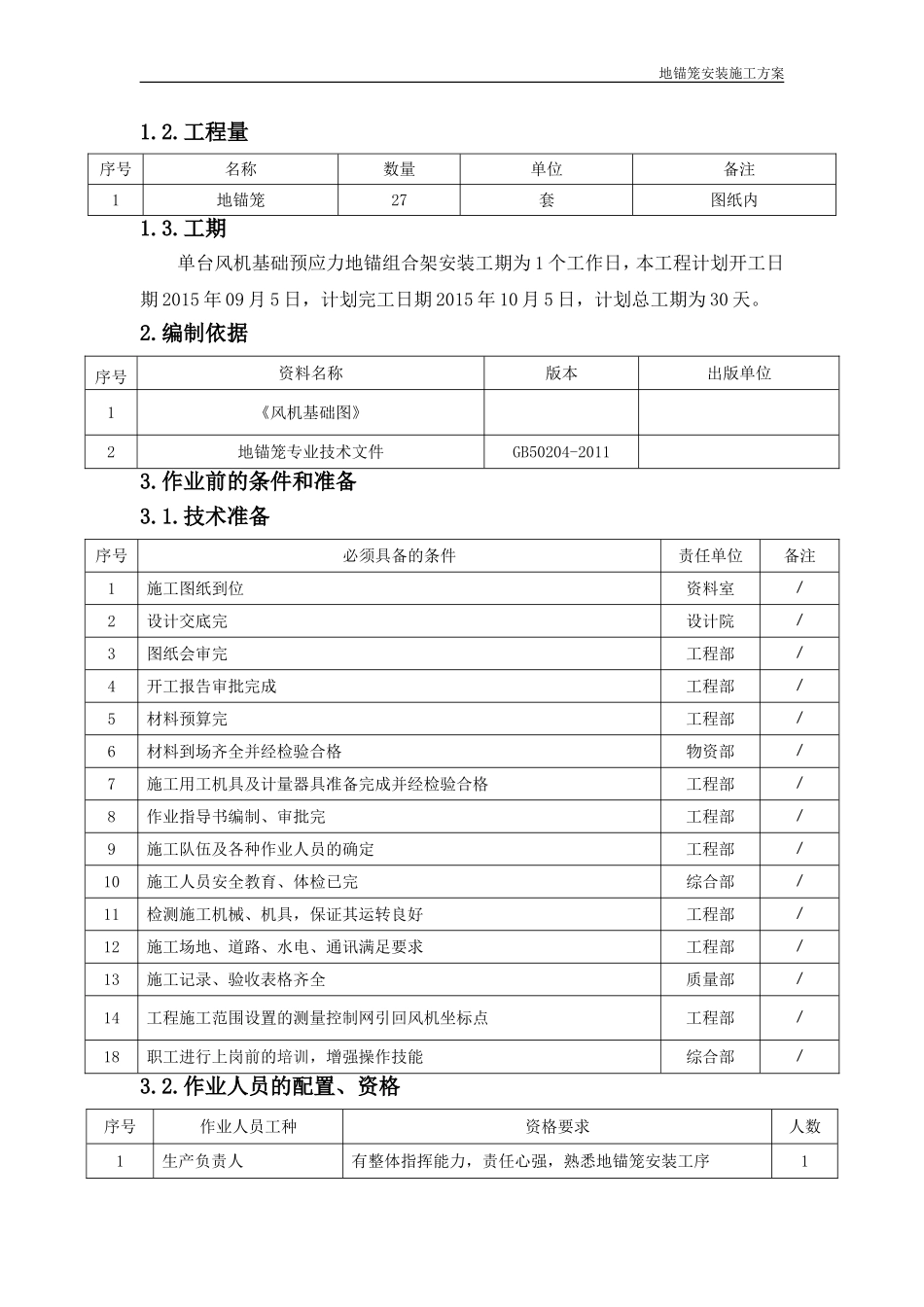

工程量序号名称数量单位备注1地锚笼27套图纸内1
工期单台风机基础预应力地锚组合架安装工期为1个工作日,本工程计划开工日期2015年09月5日,计划完工日期2015年10月5日,计划总工期为30天
编制依据序号资料名称版本出版单位1《风机基础图》2地锚笼专业技术文件GB50204-20113
作业前的条件和准备3
技术准备序号必须具备的条件责任单位备注1施工图纸到位资料室/2设计交底完设计院/3图纸会审完工程部/4开工报告审批完成工程部/5材料预算完工程部/6材料到场齐全并经检验合格物资部/7施工用工机具及计量器具准备完成并经检验合格工程部/8作业指导书编制、审批完工程部/9施工队伍及各种作业人员的确定工程部/10施工人员安全教育、体检已完综合部/11检测施工机械、机具,保证其运转良好工程部/12施工场地、道路、水电、通讯满足要求工程部/13施工记录、验收表格齐全质量部/14工程施工范围设置的测量控制网引回风机坐标点工程部/18职工进行上岗前的培训,增强操作技能综合部/3
作业人员的配置、资格序号作业人员工种资格要求人数1生产负责人有整体指挥能力,责任心强,熟悉地锚笼安装工序1地锚笼安装施工方案2技术负责人有施工经验,熟悉技术文件,能现场解决一般问题并了解验收要求,责任心强13施工管理员了解地锚笼抗拉强度及安装工序14安监员有安监证责任心强15质检员有质检证,熟悉规范和图纸16技术员有现场施工经验熟悉技术文件及图纸17测量人员要求熟悉导线测量定位测量的方法,能熟练操作各种测量仪器
