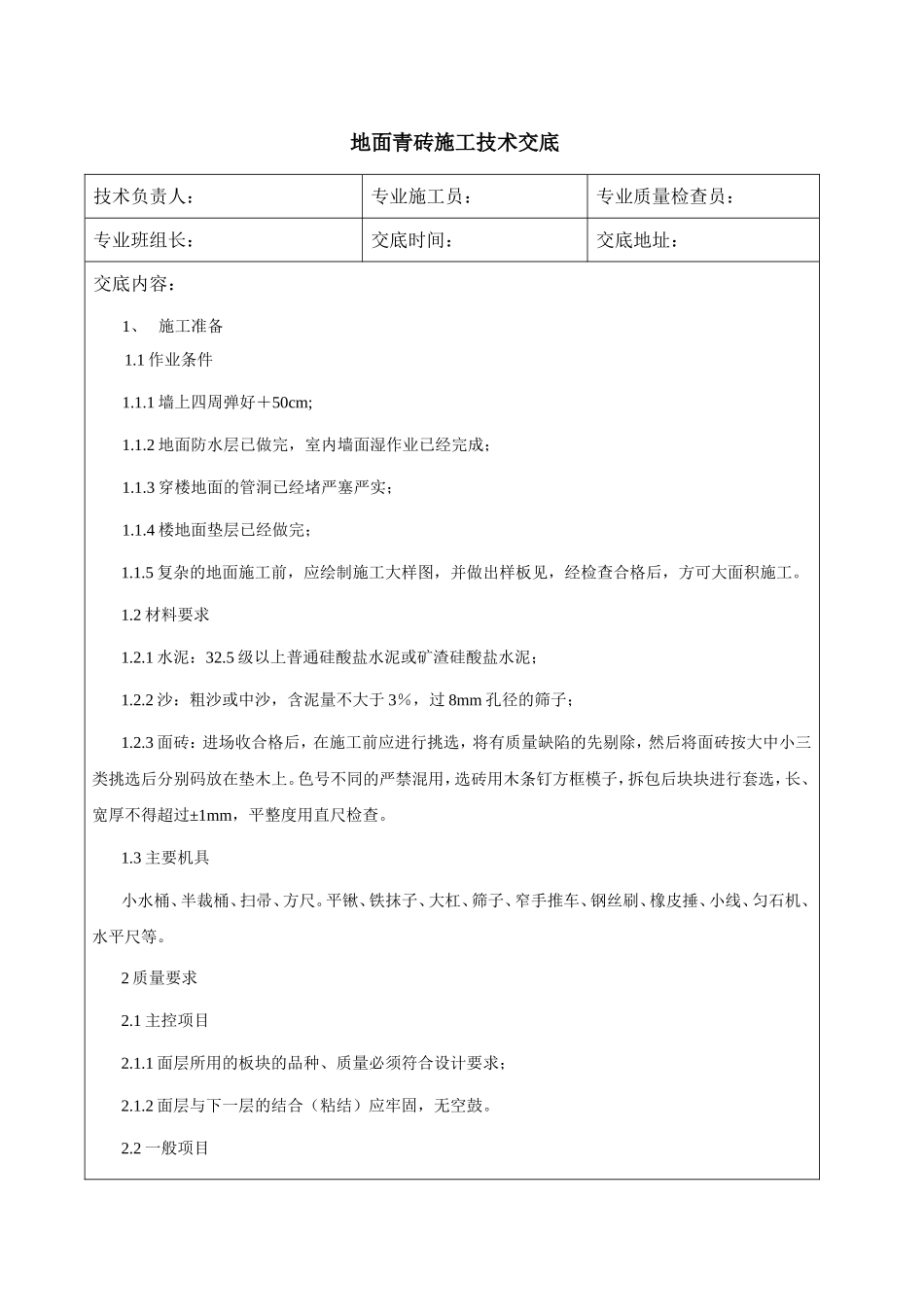

地面青砖施工技术交底技术负责人:专业施工员:专业质量检查员:专业班组长:交底时间:交底地址:交底内容:1、施工准备1
1作业条件1
1墙上四周弹好+50cm;1
2地面防水层已做完,室内墙面湿作业已经完成;1
3穿楼地面的管洞已经堵严塞严实;1
4楼地面垫层已经做完;1
5复杂的地面施工前,应绘制施工大样图,并做出样板见,经检查合格后,方可大面积施工
2材料要求1
1水泥:32
5级以上普通硅酸盐水泥或矿渣硅酸盐水泥;1
2沙:粗沙或中沙,含泥量不大于3%,过8mm孔径的筛子;1
3面砖:进场收合格后,在施工前应进行挑选,将有质量缺陷的先剔除,然后将面砖按大中小三类挑选后分别码放在垫木上
色号不同的严禁混用,选砖用木条钉方框模子,拆包后块块进行套选,长、宽厚不得超过±1mm,平整度用直尺检查
3主要机具小水桶、半裁桶、扫帚、方尺
平锹、铁抹子、大杠、筛子、窄手推车、钢丝刷、橡皮捶、小线、匀石机、水平尺等

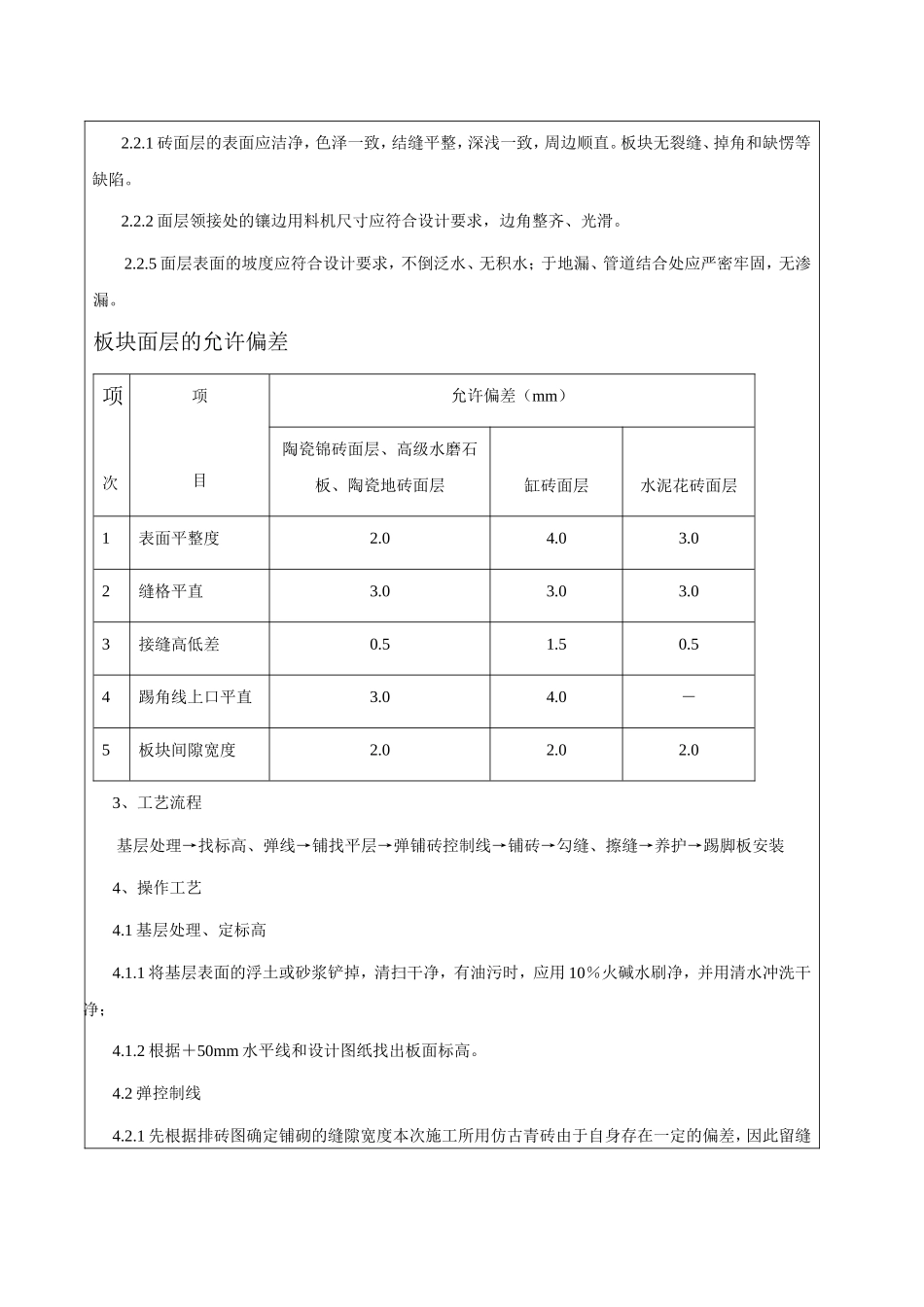

2质量要求2
1主控项目2
1面层所用的板块的品种、质量必须符合设计要求;2
2面层与下一层的结合(粘结)应牢固,无空鼓
2一般项目2
1砖面层的表面应洁净,色泽一致,结缝平整,深浅一致,周边顺直
板块无裂缝、掉角和缺愣等缺陷
2面层领接处的镶边用料机尺寸应符合设计要求,边角整齐、光滑
5面层表面的坡度应符合设计要求,不倒泛水、无积水;于地漏、管道结合处应严密牢固,无渗漏
板块面层的允许偏差项次项目允许偏差(mm)陶瓷锦砖面层、高级水磨石板、陶瓷地砖面层缸砖面层水泥花砖面层1表面平整度2
02缝格平直3
03接缝高低差0
54踢角线上口平直3
0-5板块间隙宽度2

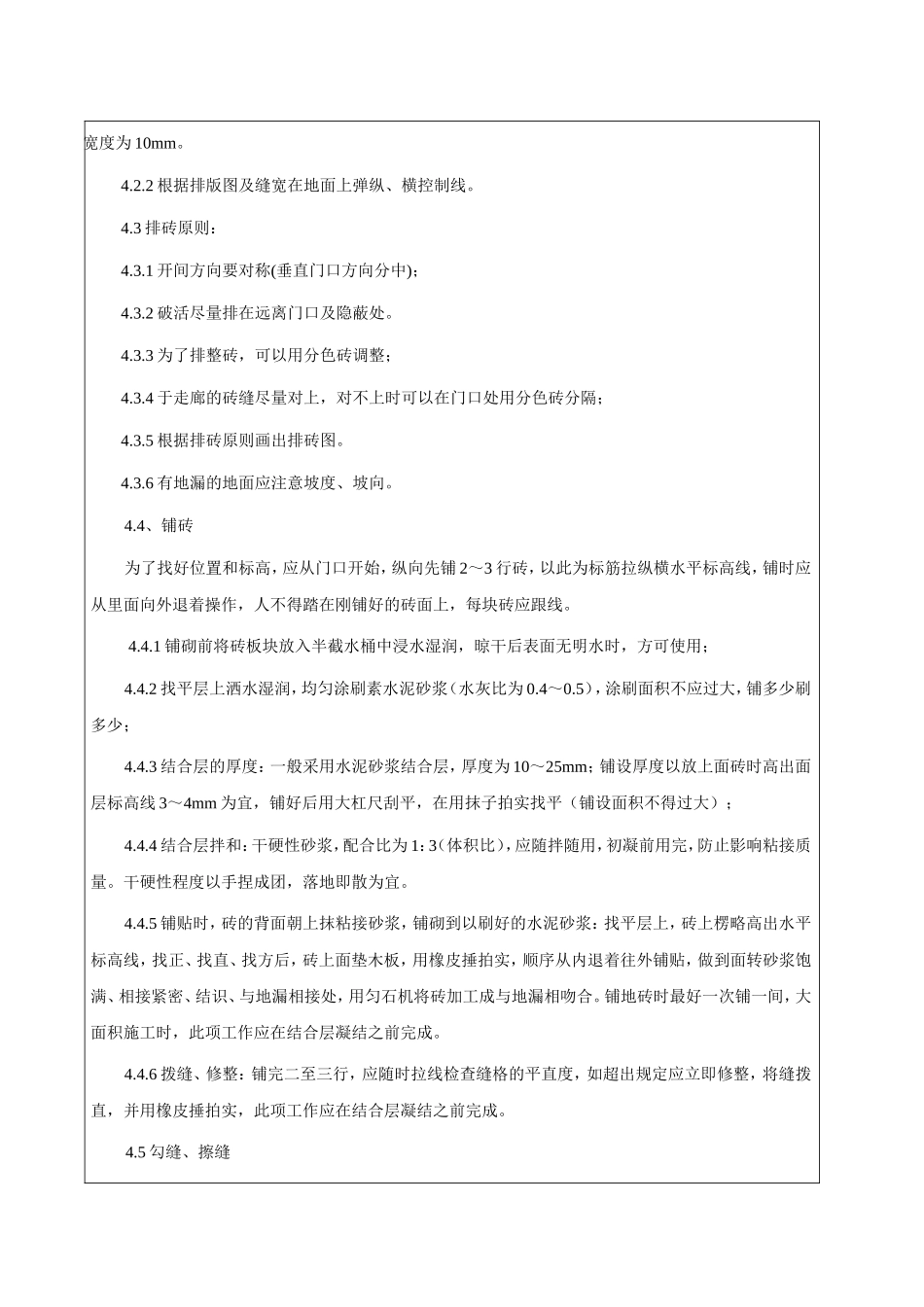

03、工艺流程基层处理→找标高、弹线→铺找平层→弹铺砖控制线→铺砖→勾缝、擦缝→养护→
