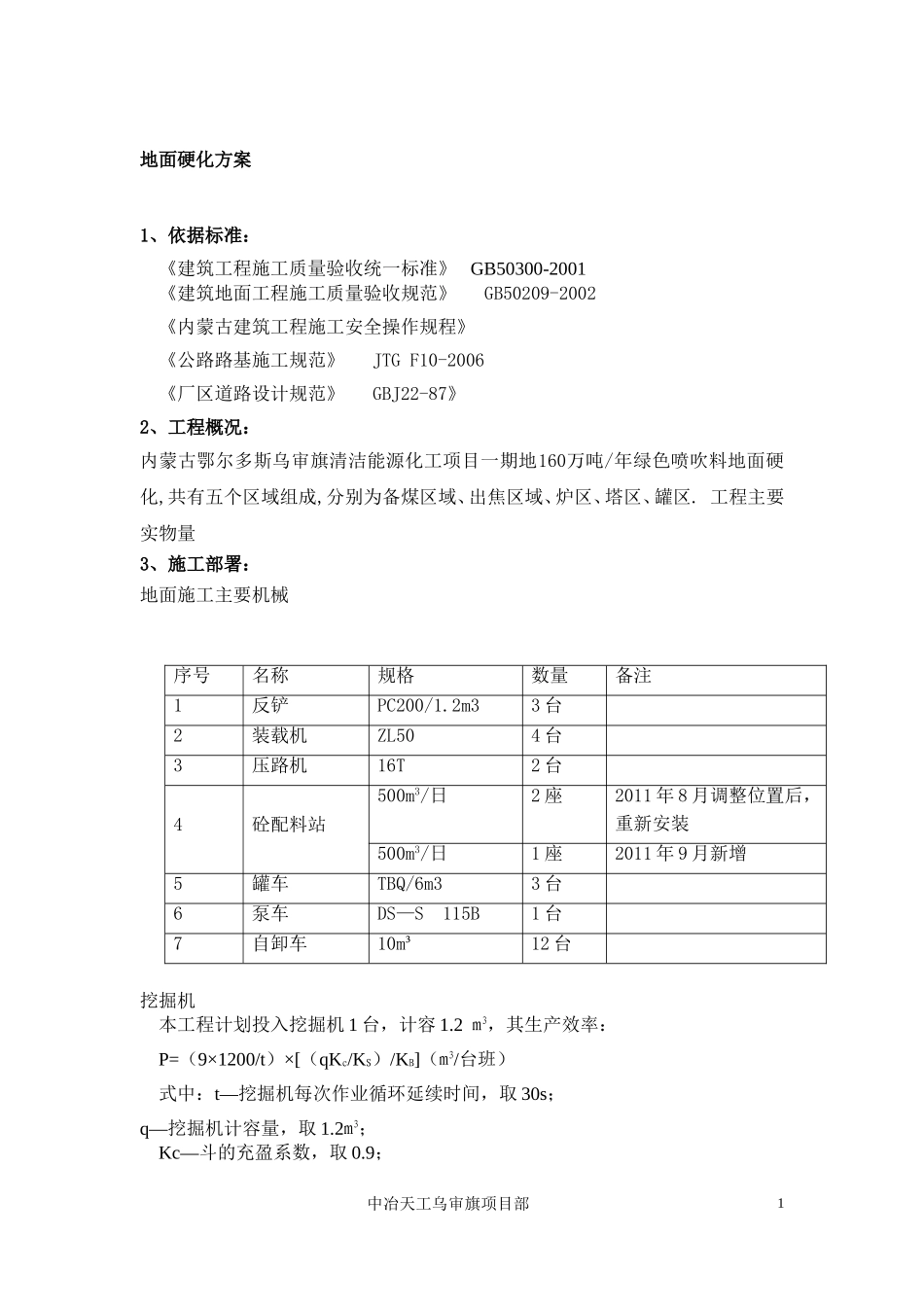

地面硬化方案1、依据标准:《建筑工程施工质量验收统一标准》GB50300-2001《建筑地面工程施工质量验收规范》GB50209-2002《内蒙古建筑工程施工安全操作规程》《公路路基施工规范》JTGF10-2006《厂区道路设计规范》GBJ22-87》2、工程概况:内蒙古鄂尔多斯乌审旗清洁能源化工项目一期地160万吨/年绿色喷吹料地面硬化,共有五个区域组成,分别为备煤区域、出焦区域、炉区、塔区、罐区
工程主要实物量3、施工部署:地面施工主要机械挖掘机本工程计划投入挖掘机1台,计容1
2m3,其生产效率:P=(9×1200/t)×[(qKc/KS)/KB](m3/台班)式中:t—挖掘机每次作业循环延续时间,取30s;q—挖掘机计容量,取1
2m3;Kc—斗的充盈系数,取0
9;中冶天工乌审旗项目部序号名称规格数量备注1反铲PC200/1
2m33台2装载机ZL504台3压路机16T2台4砼配料站500m3/日2座2011年8月调整位置后,重新安装500m3/日1座2011年9月新增5罐车TBQ/6m33台6泵车DS—S115B1台7自卸车10m³12台1KS—沙的最初可松性系数,取1
3;KB—工作时间利用系数,取0
则:P=(9×1200/30)×[(1
3]=370m3/台班即:挖掘机生产效率为P=370m3/台班,挖方量共计约100000立方米,约需60个工作台班可完成全部挖方工作量
自卸汽车拟用东风自卸汽车运渣,每辆汽车可装岩石10m3,运距为1km
汽车每工作循环延续时间为:T=t1+t2+t3+t4+t5式中:t1—装车时间,取1min;t2—重车运行时间,取8min;t3—卸车时间,取1min;t4—空车运行时间,取5min;t5—等待时间,取1min
则:T=28min验算载重汽车数量:N=T/(ta+tb)式中:ta—运输车辆装
