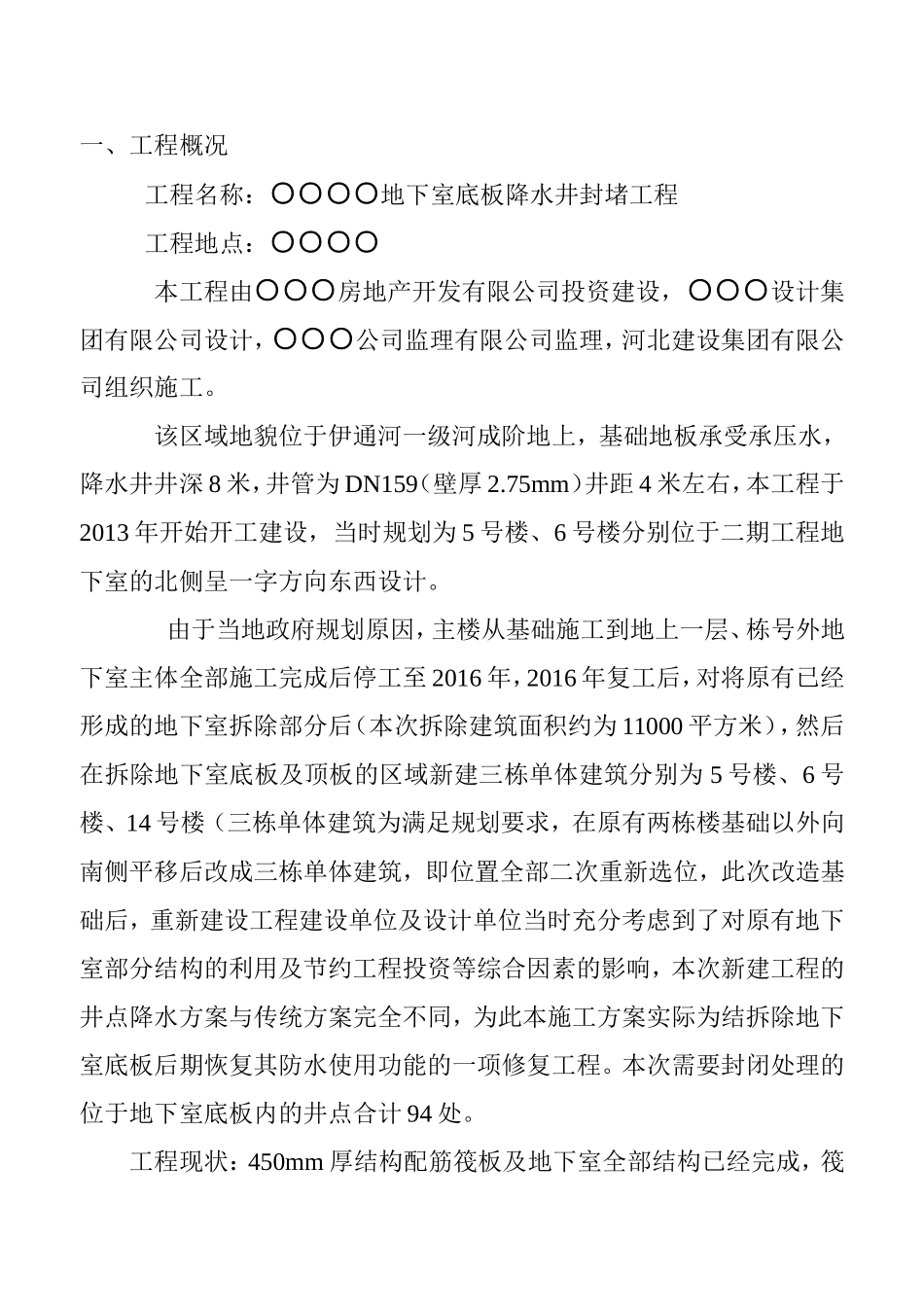

○○○○工程地下室底板降水井点封闭防水封堵施工方案一、工程概况及编制依据二、施工准备三、工艺流程一、工程概况工程名称:○○○○地下室底板降水井封堵工程工程地点:○○○○本工程由○○○房地产开发有限公司投资建设,○○○设计集团有限公司设计,○○○公司监理有限公司监理,河北建设集团有限公司组织施工
该区域地貌位于伊通河一级河成阶地上,基础地板承受承压水,降水井井深8米,井管为DN159(壁厚2
75mm)井距4米左右,本工程于2013年开始开工建设,当时规划为5号楼、6号楼分别位于二期工程地下室的北侧呈一字方向东西设计
由于当地政府规划原因,主楼从基础施工到地上一层、栋号外地下室主体全部施工完成后停工至2016年,2016年复工后,对将原有已经形成的地下室拆除部分后(本次拆除建筑面积约为11000平方米),然后在拆除地下室底板及顶板的区域新建三栋单体建筑分别为5号楼、6号楼、14号楼(三栋单体建筑为满足规划要求,在原有两栋楼基础以外向南侧平移后改成三栋单体建筑,即位置全部二次重新选位,此次改造基础后,重新建设工程建设单位及设计单位当时充分考虑到了对原有地下室部分结构的利用及节约工程投资等综合因素的影响,本次新建工程的井点降水方案与传统方案完全不同,为此本施工方案实际为结拆除地下室底板后期恢复其防水使用功能的一项修复工程
本次需要封闭处理的位于地下室底板内的井点合计94处

工程现状:450mm厚结构配筋筏板及地下室全部结构已经完成,筏板上部为300mm的低标号配重砼在主体施工同步浇筑完成,三栋单体建筑当前进度为29~31层不等,砌筑工程内部完成约20层,根据建设单位要求计划在近期内停止降水工作,降水井封闭后即停止现场降水工作
本次工程涉及的主要工作内容为剔凿砼、井外壁防水封堵、管内防水封堵、砼浇筑、垃圾外运及清理现场编制依据1、设计图纸、工程地质勘察报告2、场地现场施工条件3、○
