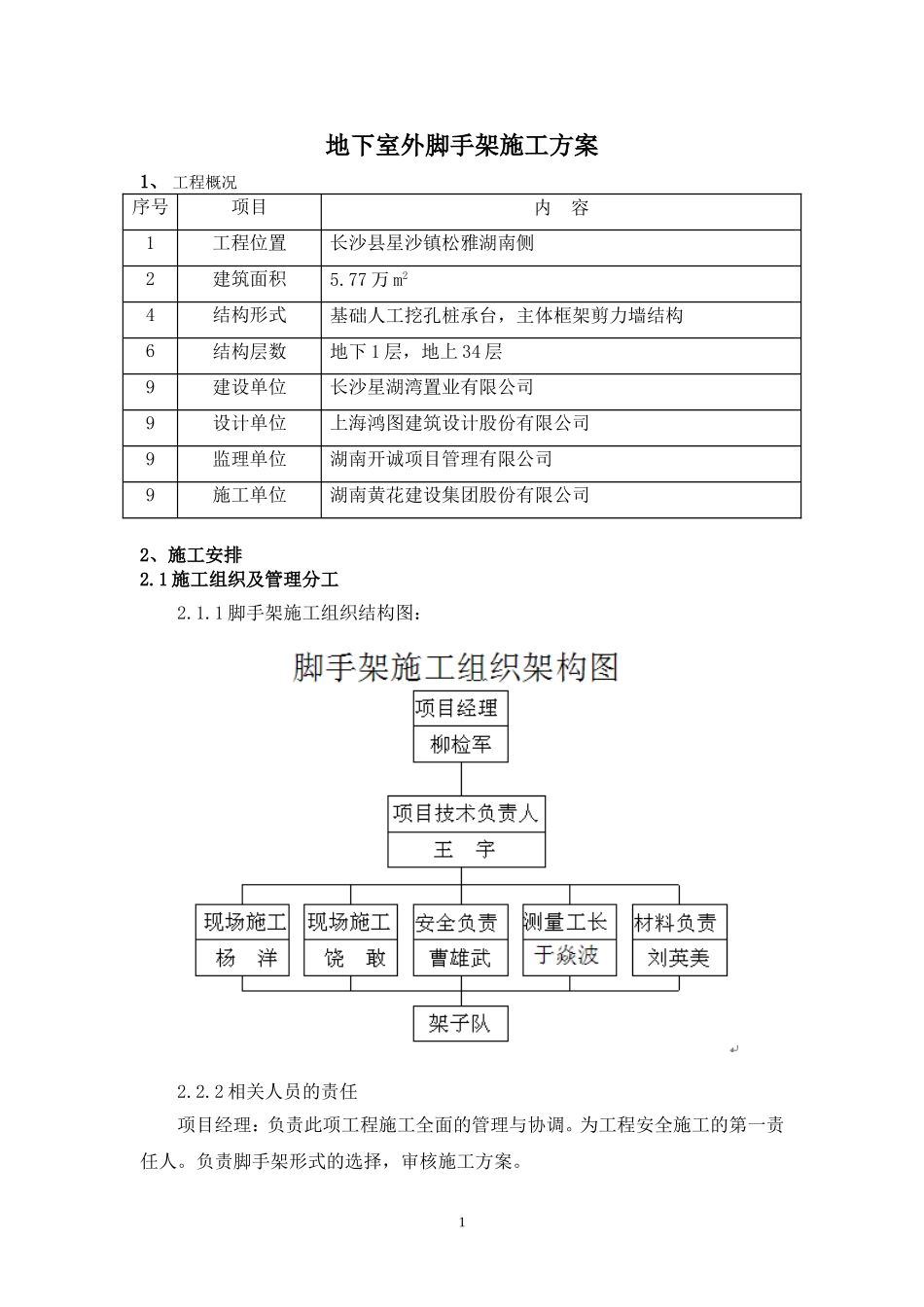

地下室外脚手架施工方案1、工程概况序号项目内容1工程位置长沙县星沙镇松雅湖南侧2建筑面积5.77万m24结构形式基础人工挖孔桩承台,主体框架剪力墙结构6结构层数地下1层,地上34层9建设单位长沙星湖湾置业有限公司9设计单位上海鸿图建筑设计股份有限公司9监理单位湖南开诚项目管理有限公司9施工单位湖南黄花建设集团股份有限公司2、施工安排2.1施工组织及管理分工2.1.1脚手架施工组织结构图:2.2.2相关人员的责任项目经理:负责此项工程施工全面的管理与协调。为工程安全施工的第一责任人。负责脚手架形式的选择,审核施工方案。1项目技术负责人:负责施工方案的编制与报审工作。全面负责相关的技术以及现场搭设的质量问题,审核技术交底,处理紧急情况下的技术问题。负责组织相关人员对搭设完成的脚手架进行验收,验收合格后才能投入使用。根据施工方案的要求编制技术以及安全交底,并下发至操作班组,并在现场进行相关的技术指导工作,发现问题在第一时间内向项目经理报告。现场施工:组织劳务人员按照施工方案及技术交底的要求进行现场的作业,负责现场的安全文明施工。材料主任:负责组织脚手架施工所需材料的进场工作,并负责组织相关人员对进场的材料进行验收,保证材料的安全性能能够满足施工的需要。安全员:全面负责脚手架在搭设及使用过程中安全文明管理工作,每天要进行必要的安全巡视,对于发现的问题要及时督导施工队进行整改,发现重大安全隐患要及时向项目主管领导汇报。负责组织对操作工人的入场安全教育以及现场的安全交底。操作工人:根据施工方案及交底的要求进行施工,遵守相关的安全管理规定在施工过程中发现安全隐患有责任进行相应的处理,若暂时无法处理,要及时向项目部报告。2.3劳务组织2.3.1操作人员上岗要求:脚手架搭设人员必须是经过《特种作业人员安全技术考核管理规则》培训,并且考试合格的专业架子工。上岗人员定期体检,合格者方可持证上岗。2.3.2施工任务划分:班长:对每一位架子工的身体、技术条件都要有所了解,年龄、身体素质及责任心都要充分考虑;根据项目技术人员提出的交底及要求要认真对待,了解架体搭设的重要性和安全性。切不可盲目追求进度忽略架子的安全性!架子搭设专业人员:严格按照交底和班长的要求进行脚手架的搭设,遇到问题要及时请教班长和现场项目技术人员,不可盲目做主,对于不合格的材料杜绝使用。随着架体的高度不断上升,安全帽、安全带、安全网的布置一个都不能少!杂工:对于工地现场遗撒的扣件和钢管每天都要进行收拾,做到工完场清。2.3.3劳务需求数量及分工:地下室施工阶段:8#栋施工,架子工4人,杂工4人。地下室施工阶段:9#栋施工,架子工4人,杂工4人。23、施工准备3.1技术准备3.1.1仔细阅读并审核施工图,熟悉结构形状、尺寸,选择合理脚手架体系,设计合理、有效的脚手架搭设方案,做出架体布置详图。并将施工方案报批相关部门。基础部分具体架体形式如下:采用双排单立杆脚手架;具体的搭设参数见架体的设计。3.1.2根据经过相关部门审批的施工方案对操作班组做出详细的书面技术交底以及现场交底。3.1.3根据工程进度情况,及架体布置图,编制各种材料的备料计划、计划进场时间安排,确保脚手架及时搭设使用。3.2材料准备:3.2.1钢管:根据供应市场的现状,选用Φ48×3.0,Q235钢管,钢管长度根据方案的要求,钢管使用前应先除锈再涂刷桔黄色油漆,用于剪刀撑的钢管涂刷艳蓝色油漆。3.2.2扣件:回转扣件、十字扣件、对接扣件等,扣件材料应符合《钢管脚手架扣件》(GB15831-1995)的规定。3.2.3脚手板:采用50mm厚木制脚手板,宽度大于200mm,每块重量不宜大于30kg。3.2.4防护网:外围采用绿色密目安全网(网目3.0×3.0mm),平网和外挑安全网网眼不大于5cm。3.2.5地下主要材料用量:项目单位地下钢管6mm30004mm5003mm3001.5mm2000脚手板立方米30安全网(密目)块(1.5x6)/安全平网块(3x6)200连接卡个2000十字卡个20000转卡个2003.3现场准备:3.3.1经检验合格的构配件要按品种、规格分类,堆放整齐、平稳,堆放场地不得有积水。3.3.2应清除搭设场地杂物,平整搭设场地,并使排水畅通。4、架体的设计34.1各...
