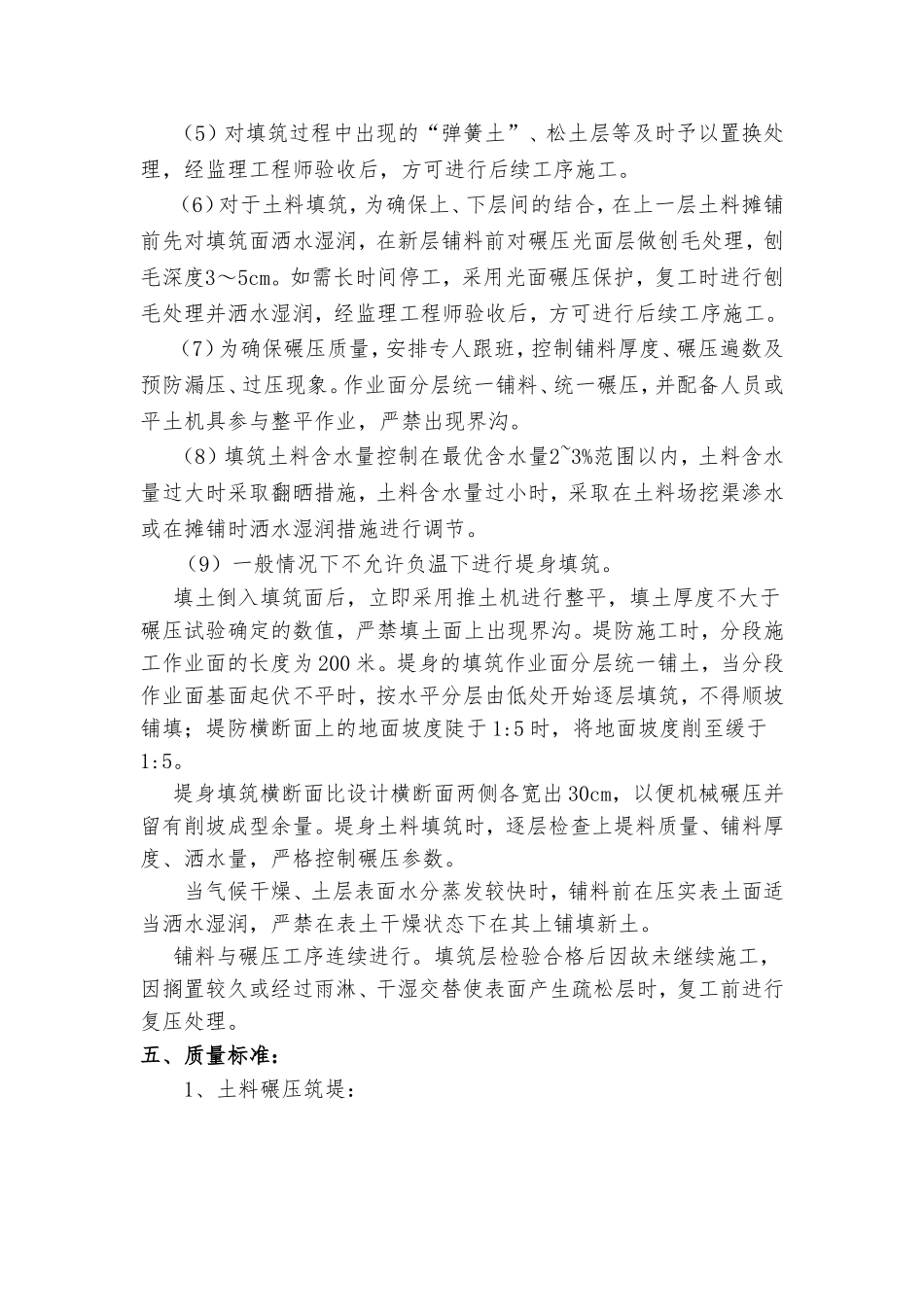

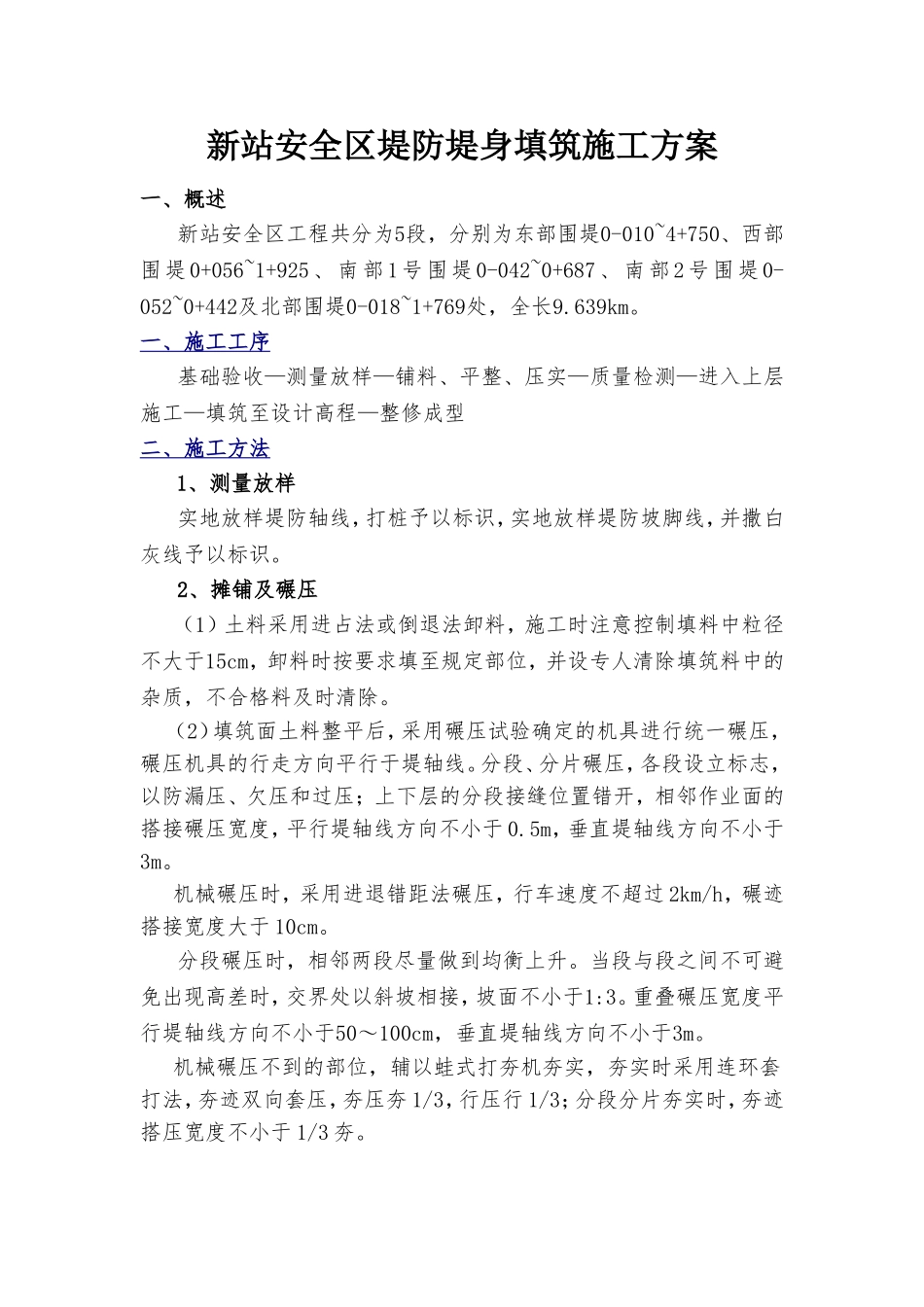

新站安全区堤防堤身填筑施工方案一、概述新站安全区工程共分为5段,分别为东部围堤0-010~4+750、西部围堤0+056~1+925、南部1号围堤0-042~0+687、南部2号围堤0-052~0+442及北部围堤0-018~1+769处,全长9

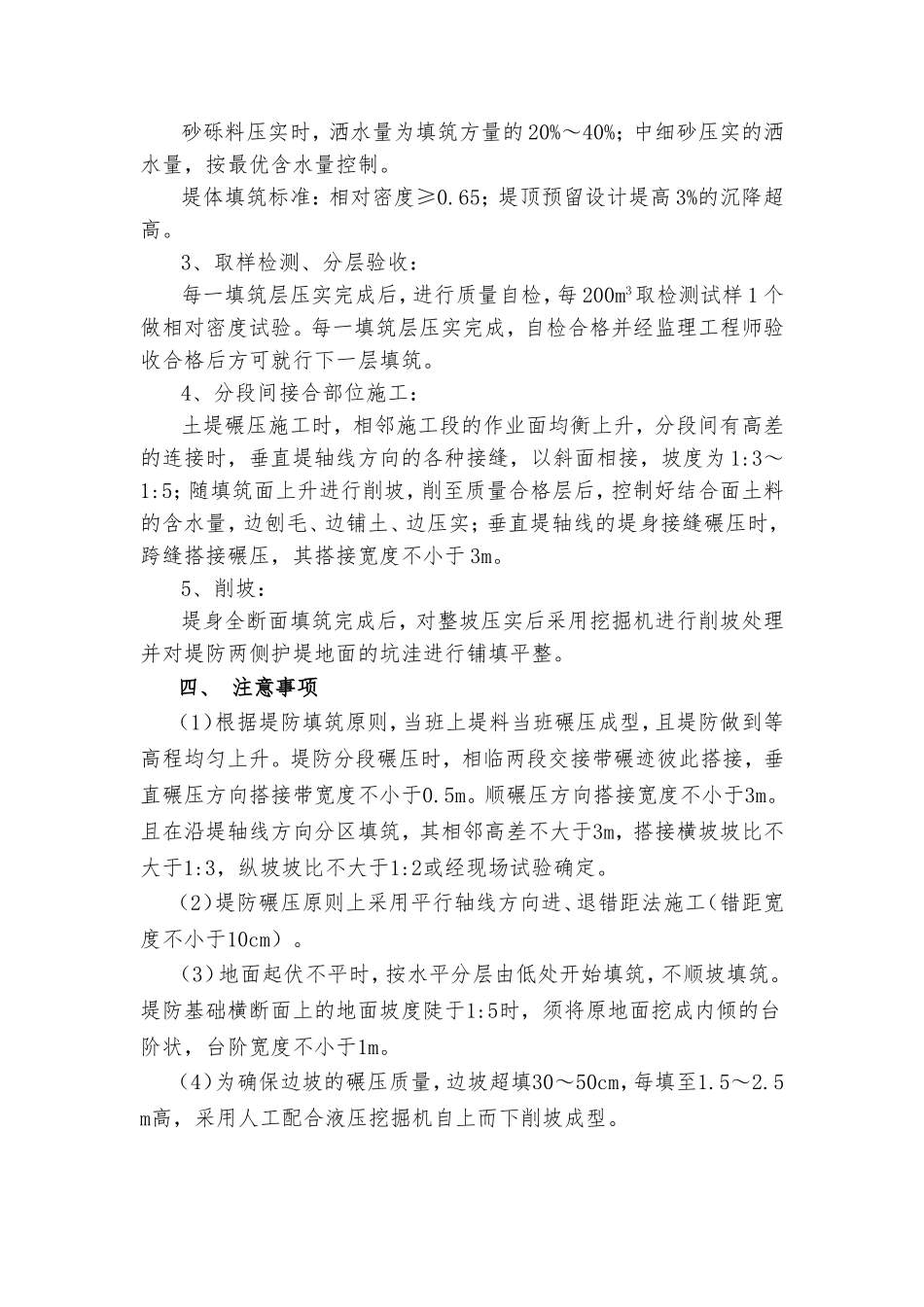

一、施工工序基础验收—测量放样—铺料、平整、压实—质量检测—进入上层施工—填筑至设计高程—整修成型二、施工方法1、测量放样实地放样堤防轴线,打桩予以标识,实地放样堤防坡脚线,并撒白灰线予以标识
2、摊铺及碾压(1)土料采用进占法或倒退法卸料,施工时注意控制填料中粒径不大于15cm,卸料时按要求填至规定部位,并设专人清除填筑料中的杂质,不合格料及时清除
(2)填筑面土料整平后,采用碾压试验确定的机具进行统一碾压,碾压机具的行走方向平行于堤轴线
分段、分片碾压,各段设立标志,以防漏压、欠压和过压;上下层的分段接缝位置错开,相邻作业面的搭接碾压宽度,平行堤轴线方向不小于0
5m,垂直堤轴线方向不小于3m
机械碾压时,采用进退错距法碾压,行车速度不超过2km/h,碾迹搭接宽度大于10cm
分段碾压时,相邻两段尽量做到均衡上升
当段与段之间不可避免出现高差时,交界处以斜坡相接,坡面不小于1:3
重叠碾压宽度平行堤轴线方向不小于50~100cm,垂直堤轴线方向不小于3m
机械碾压不到的部位,辅以蛙式打夯机夯实,夯实时采用连环套打法,夯迹双向套压,夯压夯1/3,行压行1/3;分段分片夯实时,夯迹搭压宽度不小于1/3夯
砂砾料压实时,洒水量为填筑方量的20%~40%;中细砂压实的洒水量,按最优含水量控制
堤体填筑标准:相对密度≥0
65;堤顶预留设计堤高3%的沉降超高
3、取样检测、分层验收:每一填筑层压实完成后,进行质量自检,每200m3取检测试样1个做相对密度试验
每一填筑层压实完成,自检合格并经监理工程师验收合格后方可就行下一层
