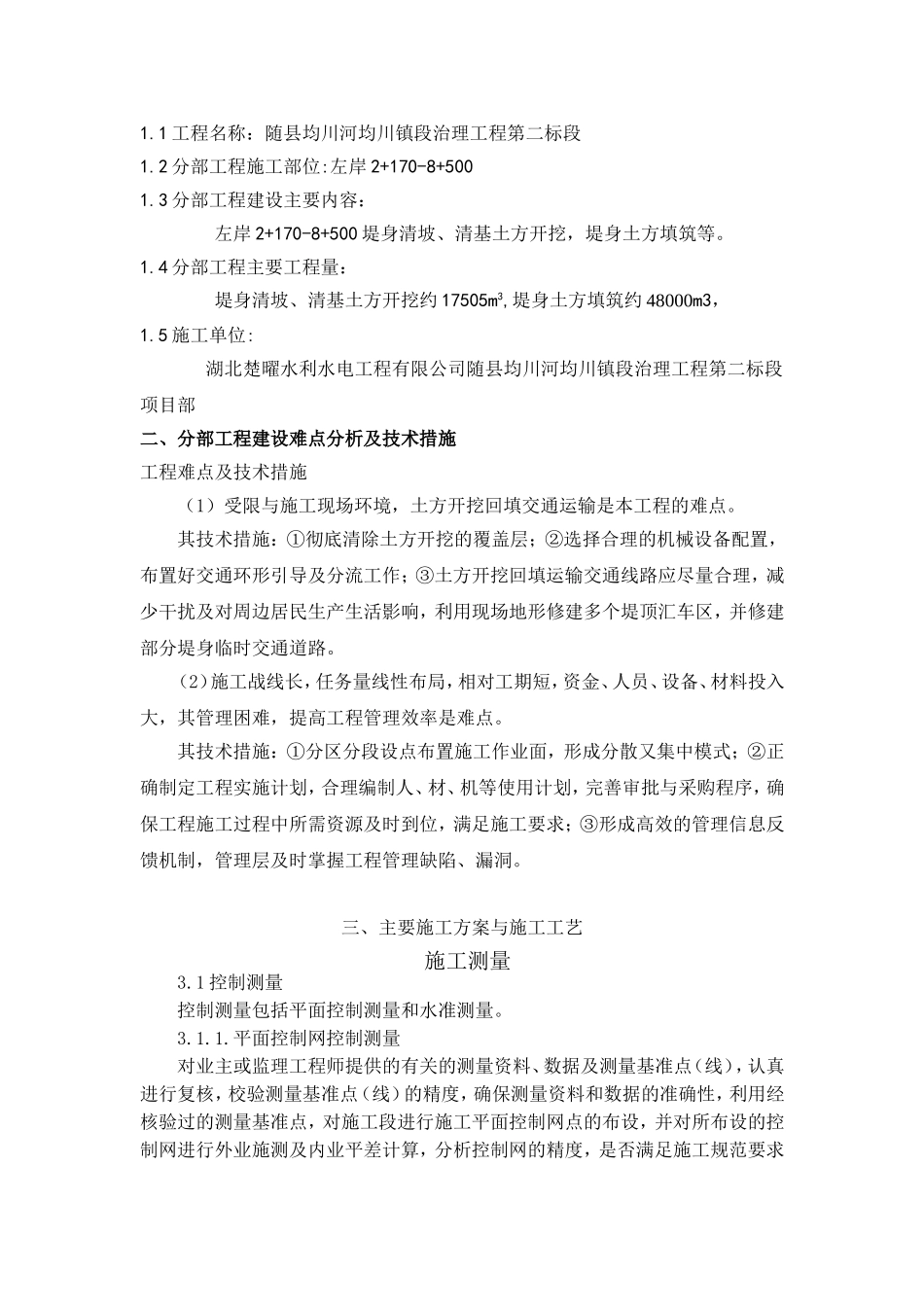

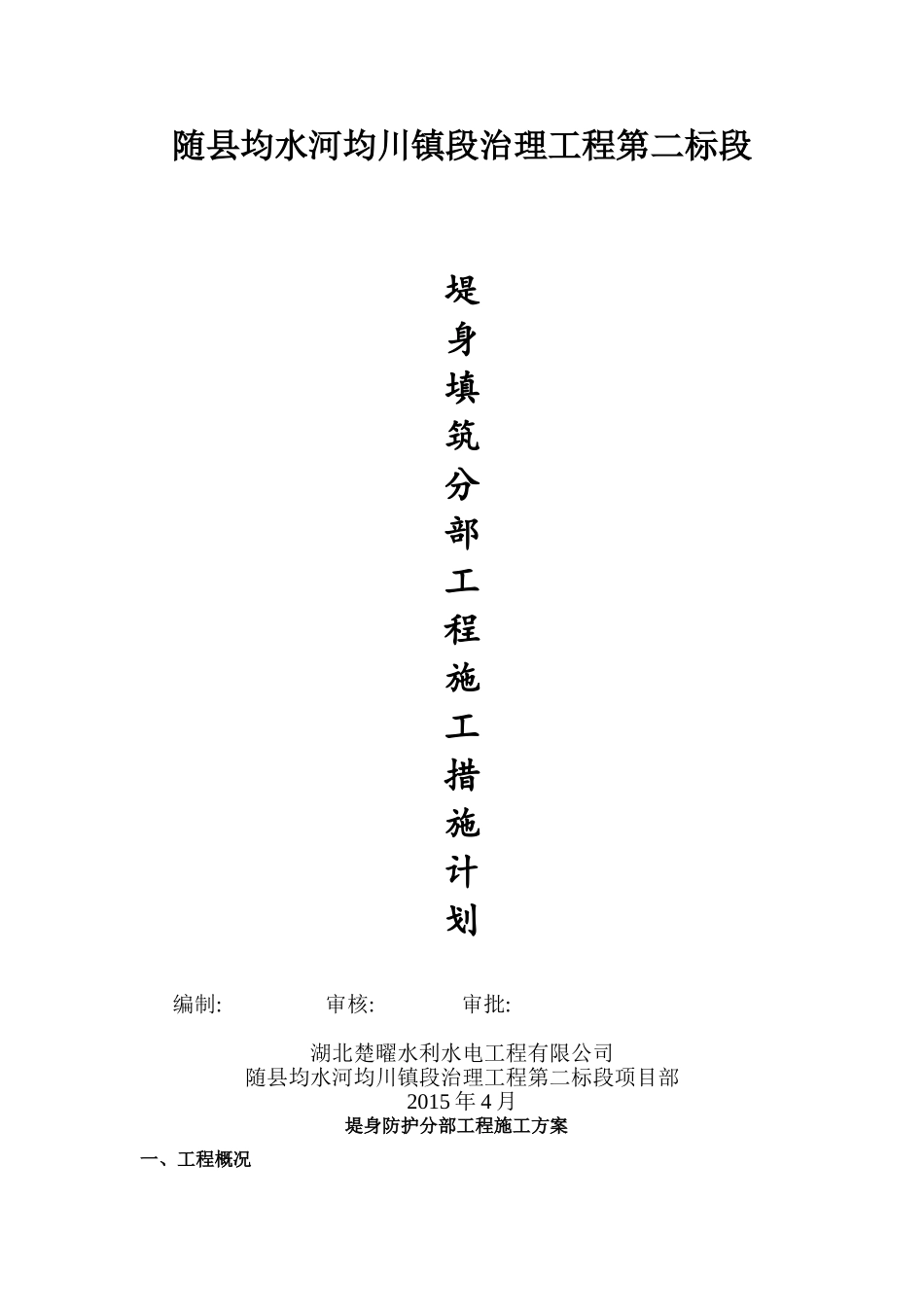

随县均水河均川镇段治理工程第二标段堤身填筑分部工程施工措施计划编制:审核:审批:湖北楚曜水利水电工程有限公司随县均水河均川镇段治理工程第二标段项目部2015年4月堤身防护分部工程施工方案一、工程概况1
1工程名称:随县均川河均川镇段治理工程第二标段1
2分部工程施工部位:左岸2+170-8+5001
3分部工程建设主要内容:左岸2+170-8+500堤身清坡、清基土方开挖,堤身土方填筑等
4分部工程主要工程量:堤身清坡、清基土方开挖约17505m3,堤身土方填筑约48000m3,1
5施工单位:湖北楚曜水利水电工程有限公司随县均川河均川镇段治理工程第二标段项目部二、分部工程建设难点分析及技术措施工程难点及技术措施(1)受限与施工现场环境,土方开挖回填交通运输是本工程的难点
其技术措施:①彻底清除土方开挖的覆盖层;②选择合理的机械设备配置,布置好交通环形引导及分流工作;③土方开挖回填运输交通线路应尽量合理,减少干扰及对周边居民生产生活影响,利用现场地形修建多个堤顶汇车区,并修建部分堤身临时交通道路
(2)施工战线长,任务量线性布局,相对工期短,资金、人员、设备、材料投入大,其管理困难,提高工程管理效率是难点
其技术措施:①分区分段设点布置施工作业面,形成分散又集中模式;②正确制定工程实施计划,合理编制人、材、机等使用计划,完善审批与采购程序,确保工程施工过程中所需资源及时到位,满足施工要求;③形成高效的管理信息反馈机制,管理层及时掌握工程管理缺陷、漏洞

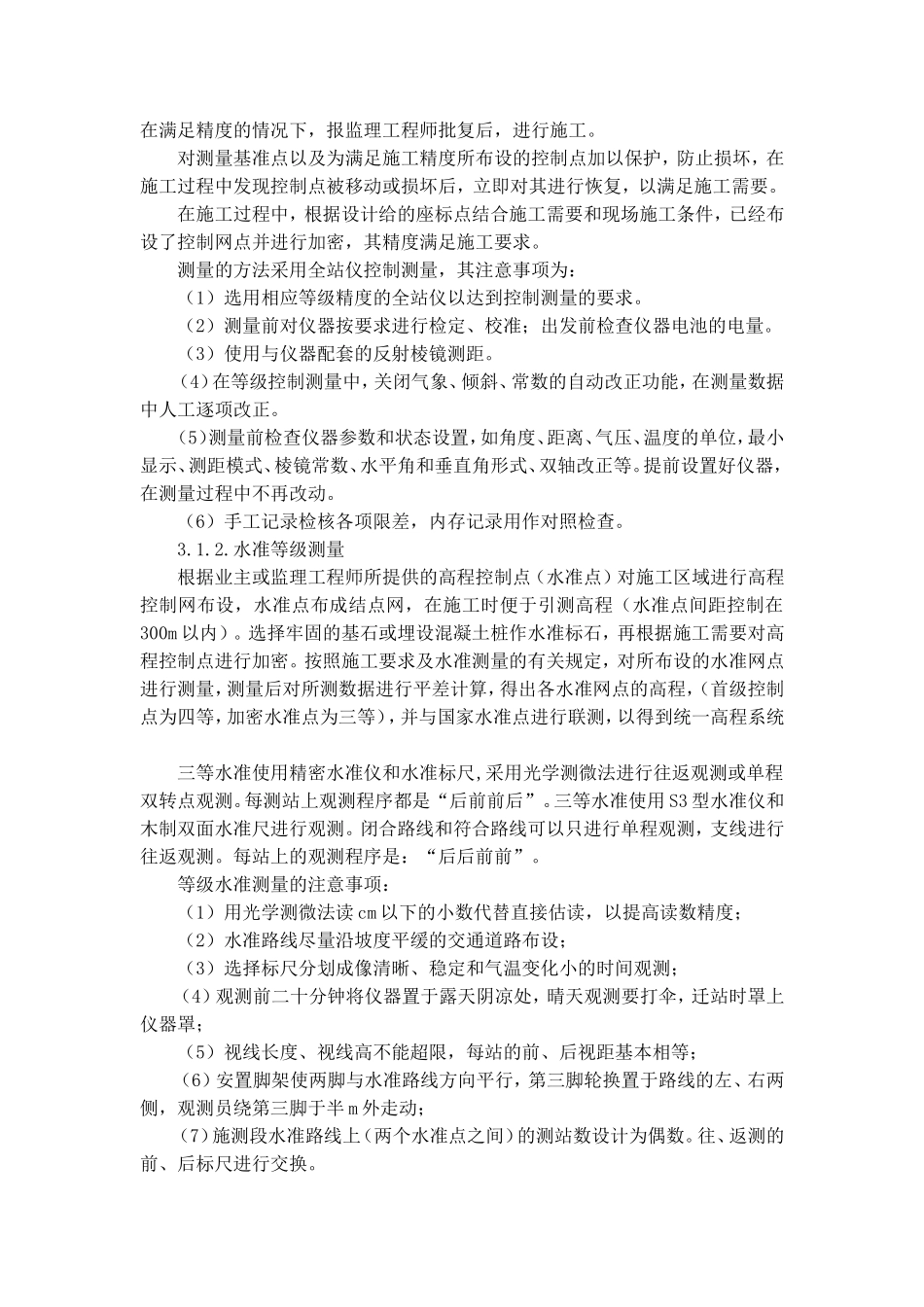

三、主要施工方案与施工工艺施工测量3
1控制测量控制测量包括平面控制测量和水准测量
平面控制网控制测量对业主或监理工程师提供的有关的测量资料、数据及测量基准点(线),认真进行复核,校验测量基准点(线)的精度,确保测量资料和数据的准确性,利用经核验过的测量基准点,对施工段进行施工平面控制网点的布设,并对所布设的控
