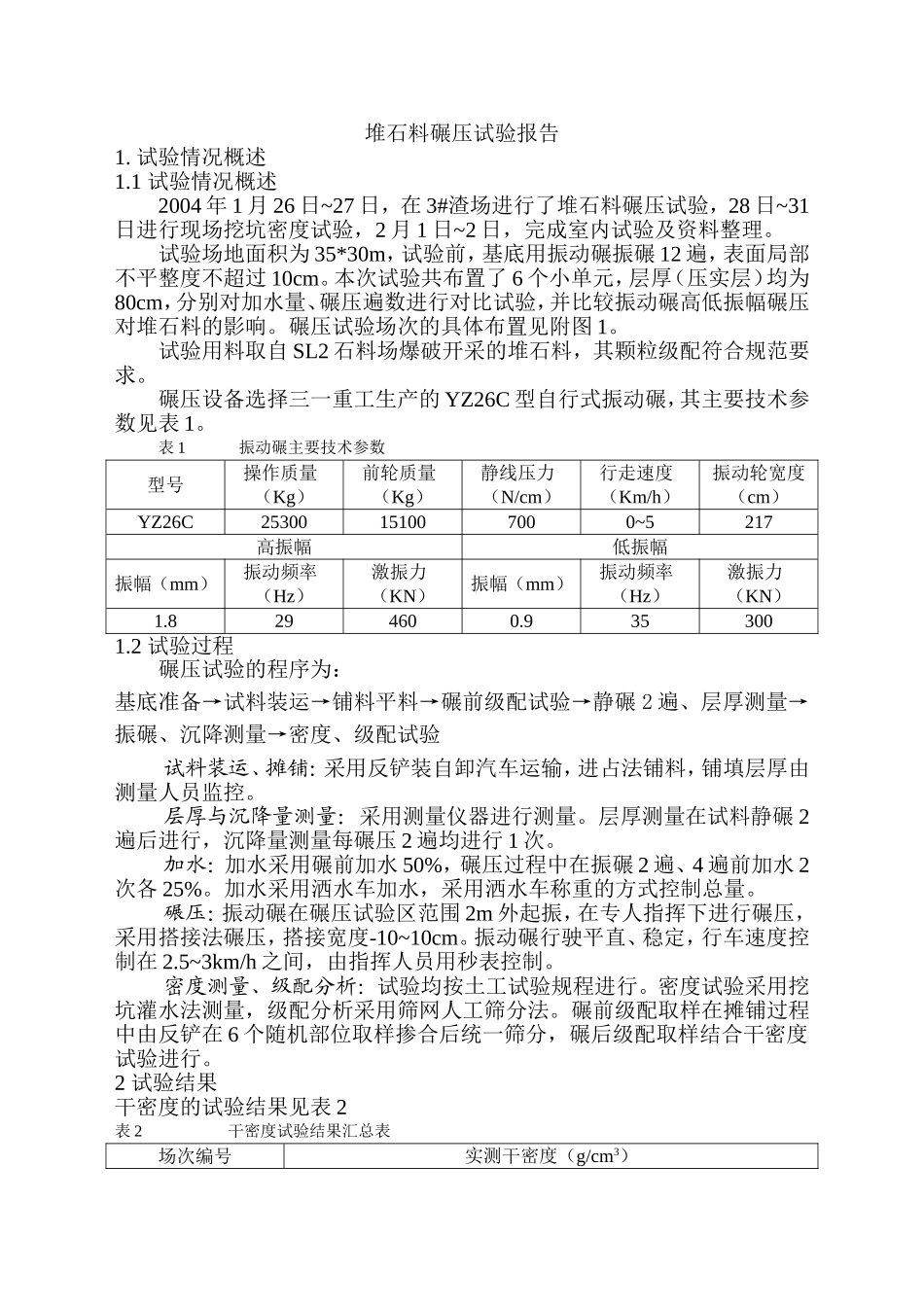

堆石料碾压试验报告1
试验情况概述1
1试验情况概述2004年1月26日~27日,在3#渣场进行了堆石料碾压试验,28日~31日进行现场挖坑密度试验,2月1日~2日,完成室内试验及资料整理
试验场地面积为35*30m,试验前,基底用振动碾振碾12遍,表面局部不平整度不超过10cm
本次试验共布置了6个小单元,层厚(压实层)均为80cm,分别对加水量、碾压遍数进行对比试验,并比较振动碾高低振幅碾压对堆石料的影响
碾压试验场次的具体布置见附图1
试验用料取自SL2石料场爆破开采的堆石料,其颗粒级配符合规范要求
碾压设备选择三一重工生产的YZ26C型自行式振动碾,其主要技术参数见表1
表1振动碾主要技术参数型号操作质量(Kg)前轮质量(Kg)静线压力(N/cm)行走速度(Km/h)振动轮宽度(cm)YZ26C25300151007000~5217高振幅低振幅振幅(mm)振动频率(Hz)激振力(KN)振幅(mm)振动频率(Hz)激振力(KN)1
8294600
9353001
2试验过程碾压试验的程序为:基底准备→试料装运→铺料平料→碾前级配试验→静碾2遍、层厚测量→振碾、沉降测量→密度、级配试验试料装运、摊铺:采用反铲装自卸汽车运输,进占法铺料,铺填层厚由测量人员监控
层厚与沉降量测量:采用测量仪器进行测量
层厚测量在试料静碾2遍后进行,沉降量测量每碾压2遍均进行1次
加水:加水采用碾前加水50%,碾压过程中在振碾2遍、4遍前加水2次各25%
加水采用洒水车加水,采用洒水车称重的方式控制总量
碾压:振动碾在碾压试验区范围2m外起振,在专人指挥下进行碾压,采用搭接法碾压,搭接宽度-10~10cm
振动碾行驶平直、稳定,行车速度控制在2
5~3km/h之间,由指挥人员用秒表控制

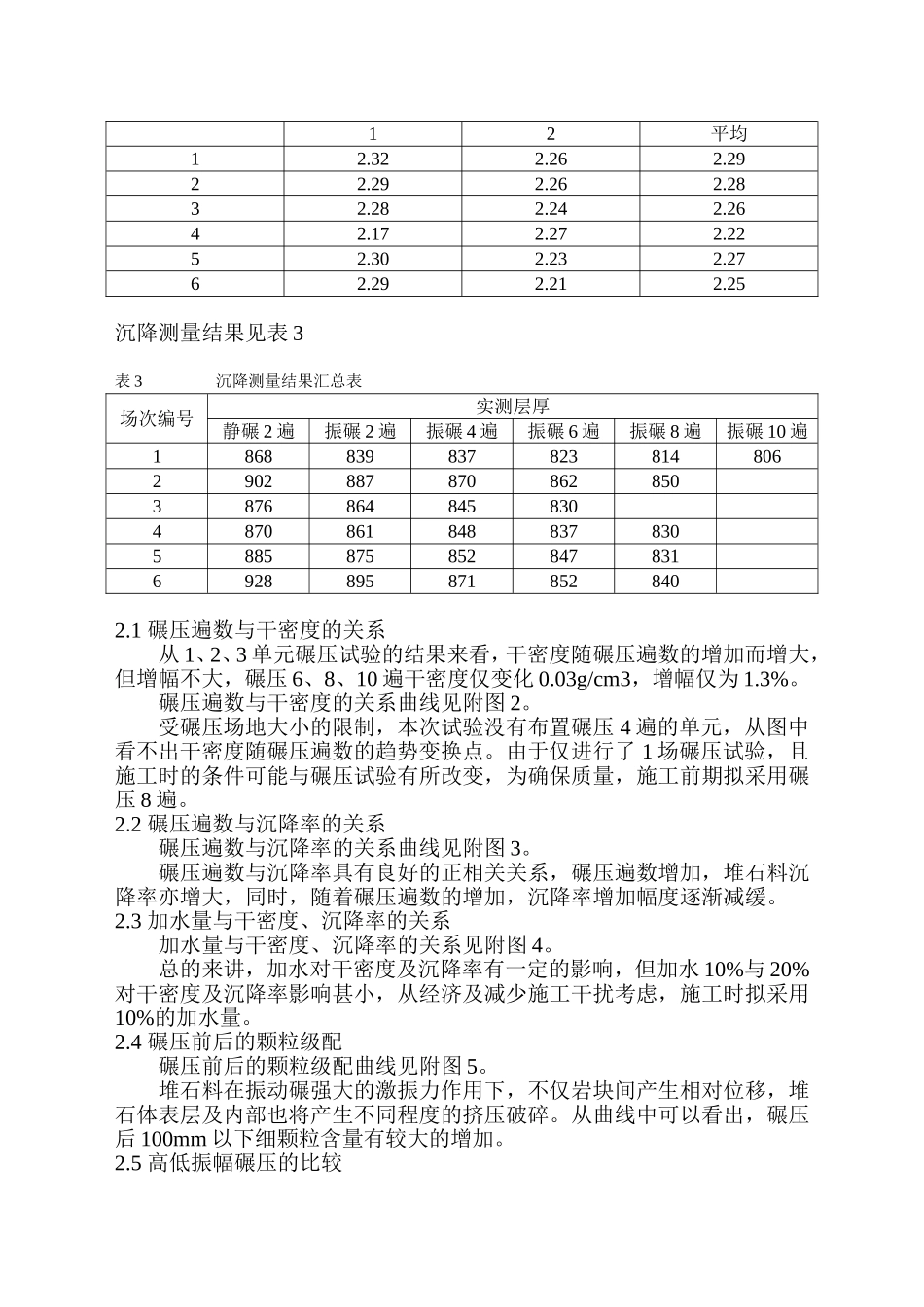

密度测量、级配分析:试验均按土工试验规程进行

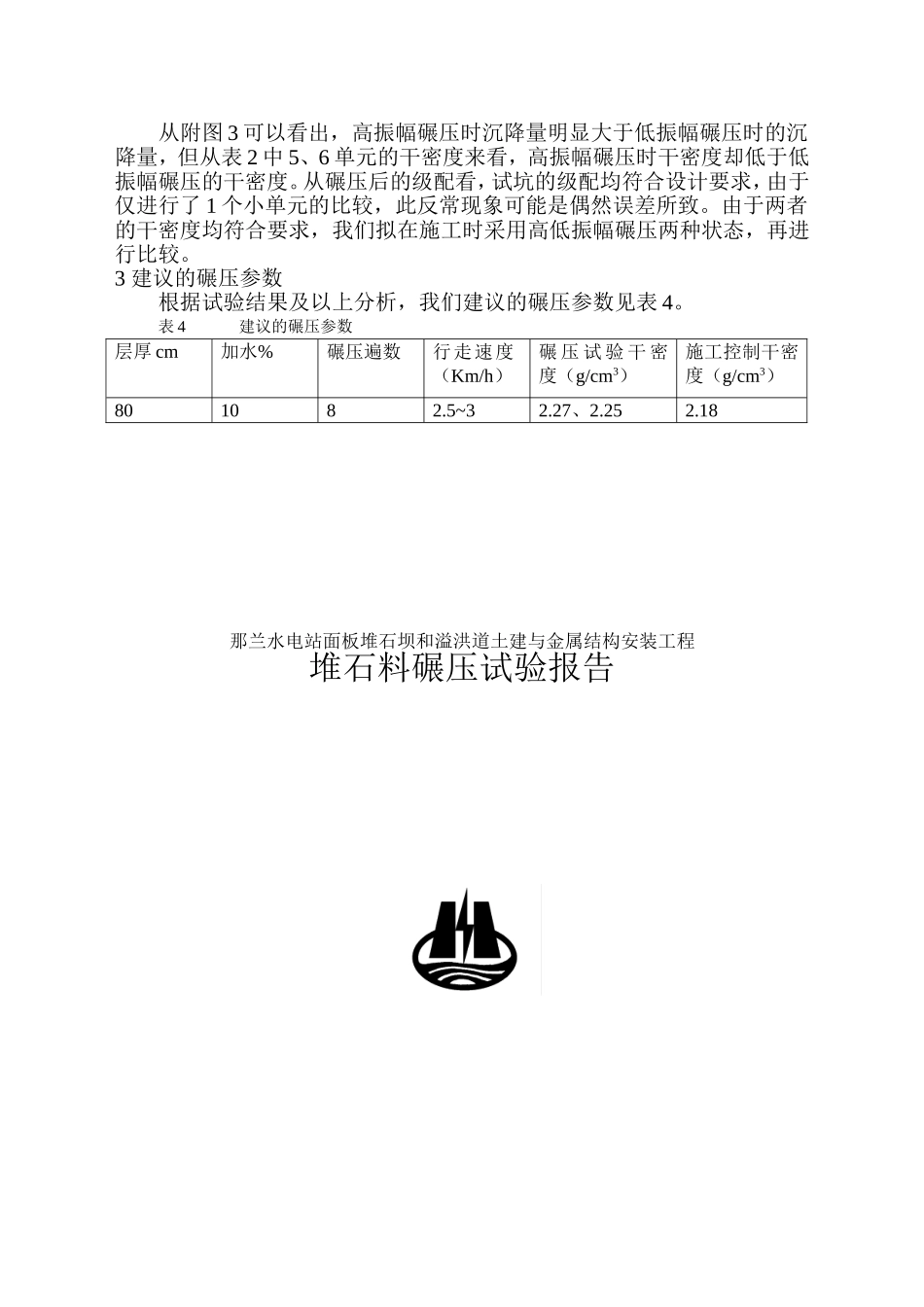

密度试验采用挖坑灌水法测量,级配分析采用筛网人工筛分法
