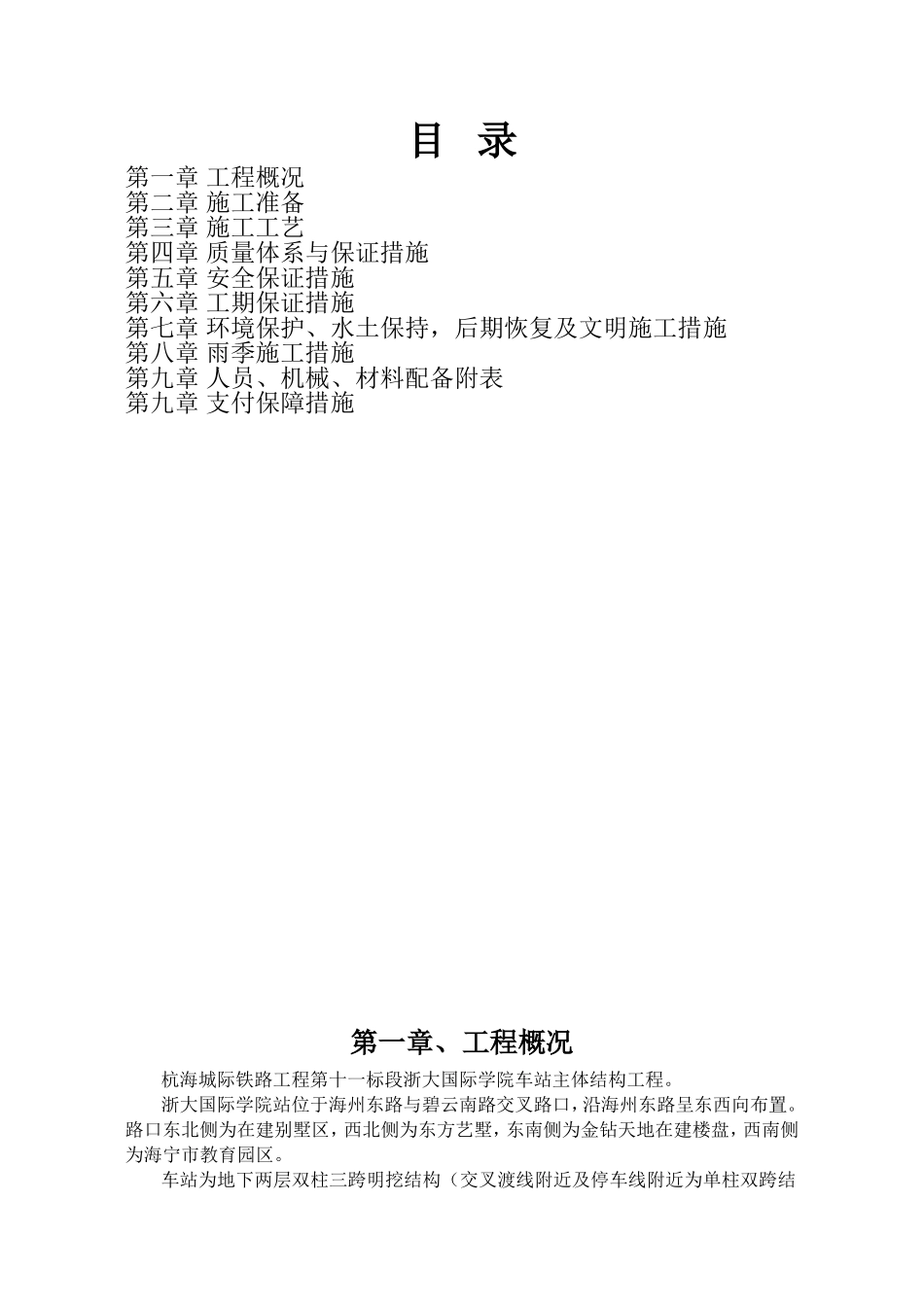

浙江交工集团股份有限公司杭海城际铁路工程第十一标段项目部浙大国际学院车站主体结构施工组织方案王保书2016年5月24日目录第一章工程概况第二章施工准备第三章施工工艺第四章质量体系与保证措施第五章安全保证措施第六章工期保证措施第七章环境保护、水土保持,后期恢复及文明施工措施第八章雨季施工措施第九章人员、机械、材料配备附表第九章支付保障措施第一章、工程概况杭海城际铁路工程第十一标段浙大国际学院车站主体结构工程
浙大国际学院站位于海州东路与碧云南路交叉路口,沿海州东路呈东西向布置
路口东北侧为在建别墅区,西北侧为东方艺墅,东南侧为金钻天地在建楼盘,西南侧为海宁市教育园区
车站为地下两层双柱三跨明挖结构(交叉渡线附近及停车线附近为单柱双跨结构),本站共设有共设置9个出入口、4组风亭及2个安全出入口,其中B号出入口与2号风亭组合建,2号安全出入口与3号风亭组合建
车站主体长446
6m,标准段宽21
3m,标准段基坑深16
94m,覆土厚度2
车站西端设置盾构始发井,东端设置预留盾构接收井
本站采用地下二层双柱三跨结构(交叉渡线附近及停车线附近为单柱双跨结构)典型横剖面详见主体结构横剖面图
主体结构侧墙为地下连续墙加内衬墙的复合结构,地下连续墙是施工期间的基坑支护结构,同时也兼作永久结构受力构件,地下连续墙与内衬墙之间设置防水隔离层,主体结构设全包防水层
车站主体主体结构顶部设置压顶梁,利用地下连续墙自重及与周边土层摩阻力以满足抗浮要求
主体结构接外挂开口较大处,为满足抗浮要求,底板下设置Φ1000mm抗拔桩立柱桩,桩长30米

1、施工工期施工计划工期:主体结构计划开工日期:2017年9月1日主体结构计划完工日期:2018年2月1日共计153天,实际工期以签订合同时为准
2、安全目标无伤亡事故,无重大安全事故,争创安全、文明工地
3、质量目标工程质量符合
