复合型塑胶跑道施工方案1、施工所需人员、机具、材料1
1人员(1)、施工队总监:项目经理1人;(2)、工地负责人:现场主管1人;(3)、专职质量员:1人;(4)、专兼职施工员、安全员:2人;(5)、施工队班组人员:10-16人
2机具(1)、高速搅拌机1-2部;(2)、四轮手推车6-8部;(3)、清扫机1部或大功率鼓风机1台;(4)、铺装机1部;(5)、喷涂机1部;(6)、画线机1台;(7)、其他施工手工用具一批
3材料(1)、所需材料:封底材料和底层颗粒粘接材料(单组份胶水);塑胶跑道专用铺装材料;黑色橡胶颗粒1~3mm;红色或绿色EPDM颗粒0

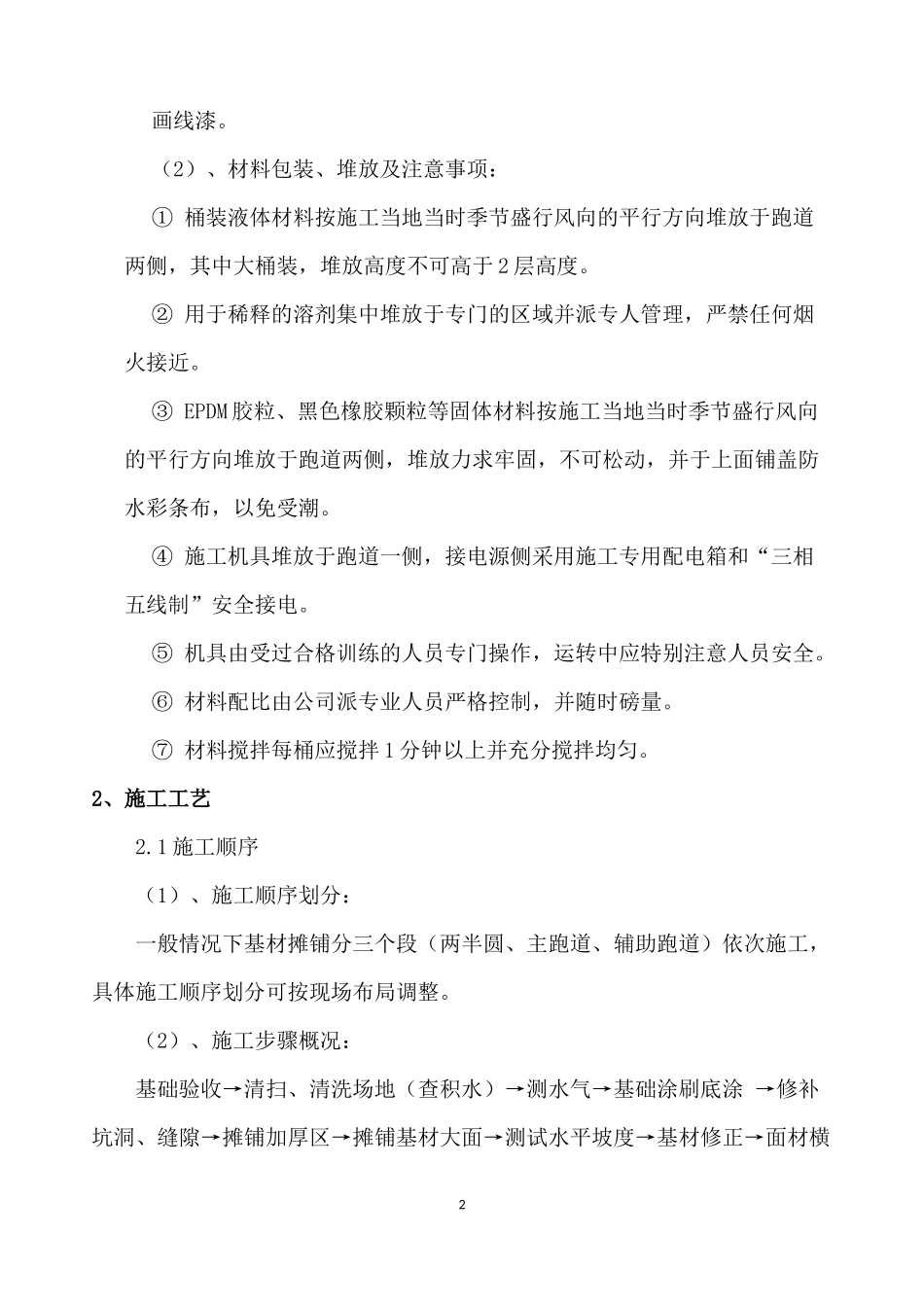

5mm;1画线漆
(2)、材料包装、堆放及注意事项:①桶装液体材料按施工当地当时季节盛行风向的平行方向堆放于跑道两侧,其中大桶装,堆放高度不可高于2层高度
②用于稀释的溶剂集中堆放于专门的区域并派专人管理,严禁任何烟火接近
③EPDM胶粒、黑色橡胶颗粒等固体材料按施工当地当时季节盛行风向的平行方向堆放于跑道两侧,堆放力求牢固,不可松动,并于上面铺盖防水彩条布,以免受潮
④施工机具堆放于跑道一侧,接电源侧采用施工专用配电箱和“三相五线制”安全接电
⑤机具由受过合格训练的人员专门操作,运转中应特别注意人员安全
⑥材料配比由公司派专业人员严格控制,并随时磅量
⑦材料搅拌每桶应搅拌1分钟以上并充分搅拌均匀
2、施工工艺2
1施工顺序(1)、施工顺序划分:一般情况下基材摊铺分三个段(两半圆、主跑道、辅助跑道)依次施工,具体施工顺序划分可按现场布局调整
(2)、施工步骤概况:基础验收→清扫、清洗场地(查积水)→测水气→基础涂刷底涂→修补坑洞、缝隙→摊铺加厚区→摊铺基材大面→测试水平坡度→基材修正→面材横2向喷涂一道→面材纵向喷涂一道→划线→验收2
2具体施工步骤(1)、基础验收:无论采用何种基础,其都应具有一定的强度和稳定性
