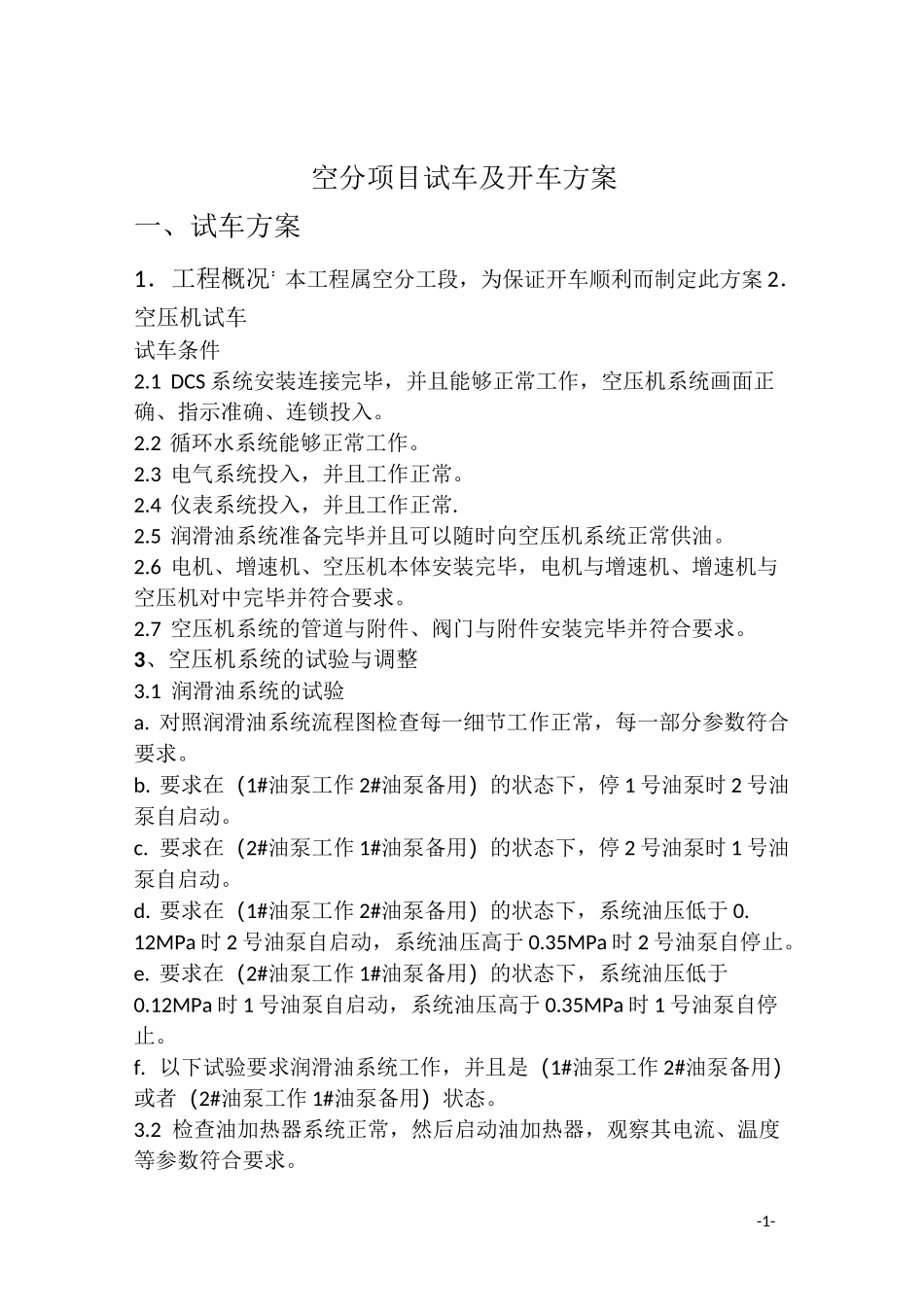

-1-空分项目试车及开车方案一、试车方案1.工程概况:本工程属空分工段,为保证开车顺利而制定此方案2.空压机试车试车条件2
1DCS系统安装连接完毕,并且能够正常工作,空压机系统画面正确、指示准确、连锁投入
2循环水系统能够正常工作
3电气系统投入,并且工作正常
4仪表系统投入,并且工作正常
5润滑油系统准备完毕并且可以随时向空压机系统正常供油
6电机、增速机、空压机本体安装完毕,电机与增速机、增速机与空压机对中完毕并符合要求
7空压机系统的管道与附件、阀门与附件安装完毕并符合要求
3、空压机系统的试验与调整3
1润滑油系统的试验a
对照润滑油系统流程图检查每一细节工作正常,每一部分参数符合要求
要求在(1#油泵工作2#油泵备用)的状态下,停1号油泵时2号油泵自启动
要求在(2#油泵工作1#油泵备用)的状态下,停2号油泵时1号油泵自启动
要求在(1#油泵工作2#油泵备用)的状态下,系统油压低于0
12MPa时2号油泵自启动,系统油压高于0
35MPa时2号油泵自停止
要求在(2#油泵工作1#油泵备用)的状态下,系统油压低于0
12MPa时1号油泵自启动,系统油压高于0
35MPa时1号油泵自停止
以下试验要求润滑油系统工作,并且是(1#油泵工作2#油泵备用)或者(2#油泵工作1#油泵备用)状态
2检查油加热器系统正常,然后启动油加热器,观察其电流、温度等参数符合要求

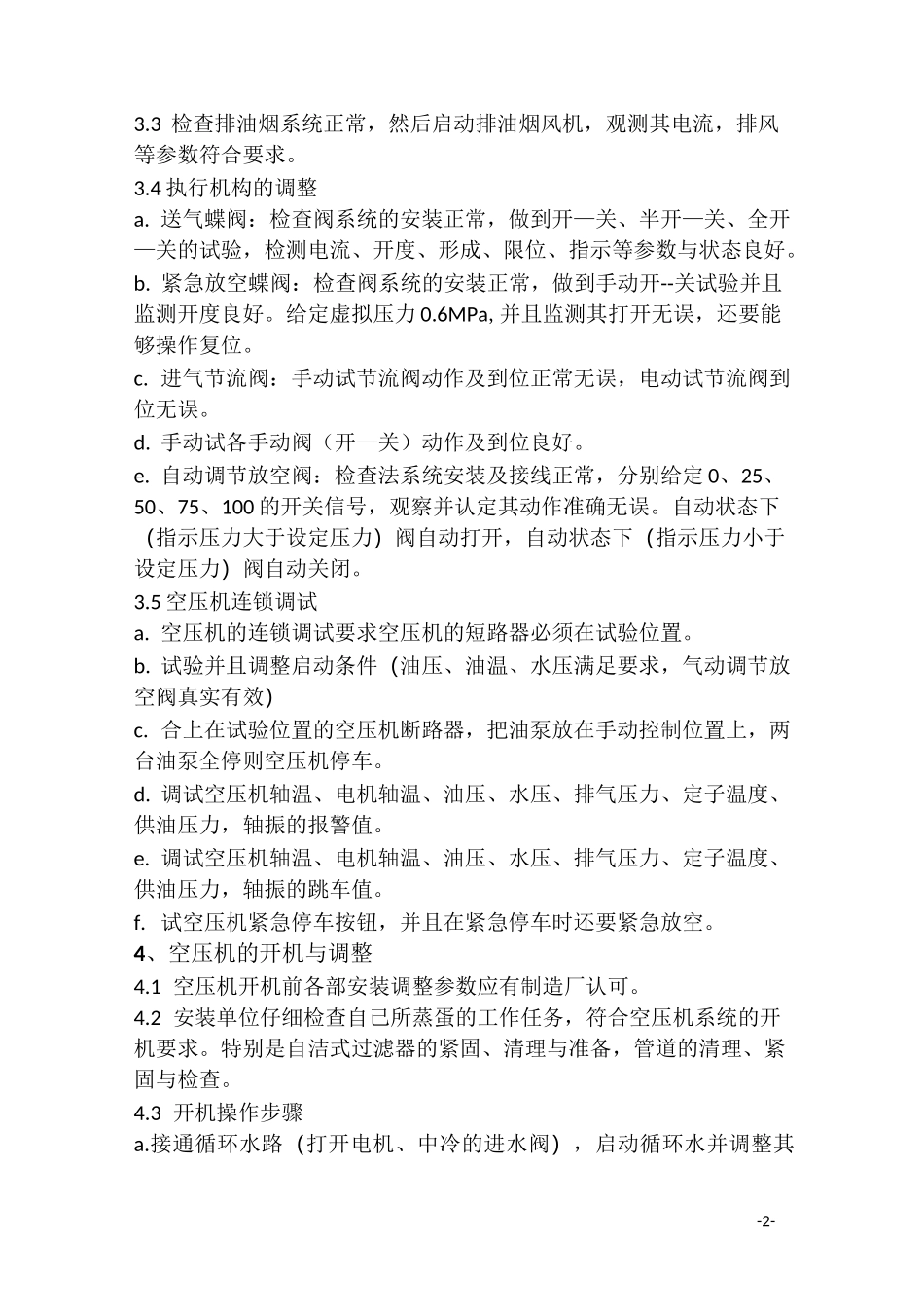

3检查排油烟系统正常,然后启动排油烟风机,观测其电流,排风等参数符合要求
4执行机构的调整a
送气蝶阀:检查阀系统的安装正常,做到开—关、半开—关、全开—关的试验,检测电流、开度、形成、限位、指示等参数与状态良好
紧急放空蝶阀:检查阀系统的安装正常,做到手动开--关试验并且监测开度良好
给定虚拟压力0
6MPa,并且监测其打开无误,还要能够操作复
