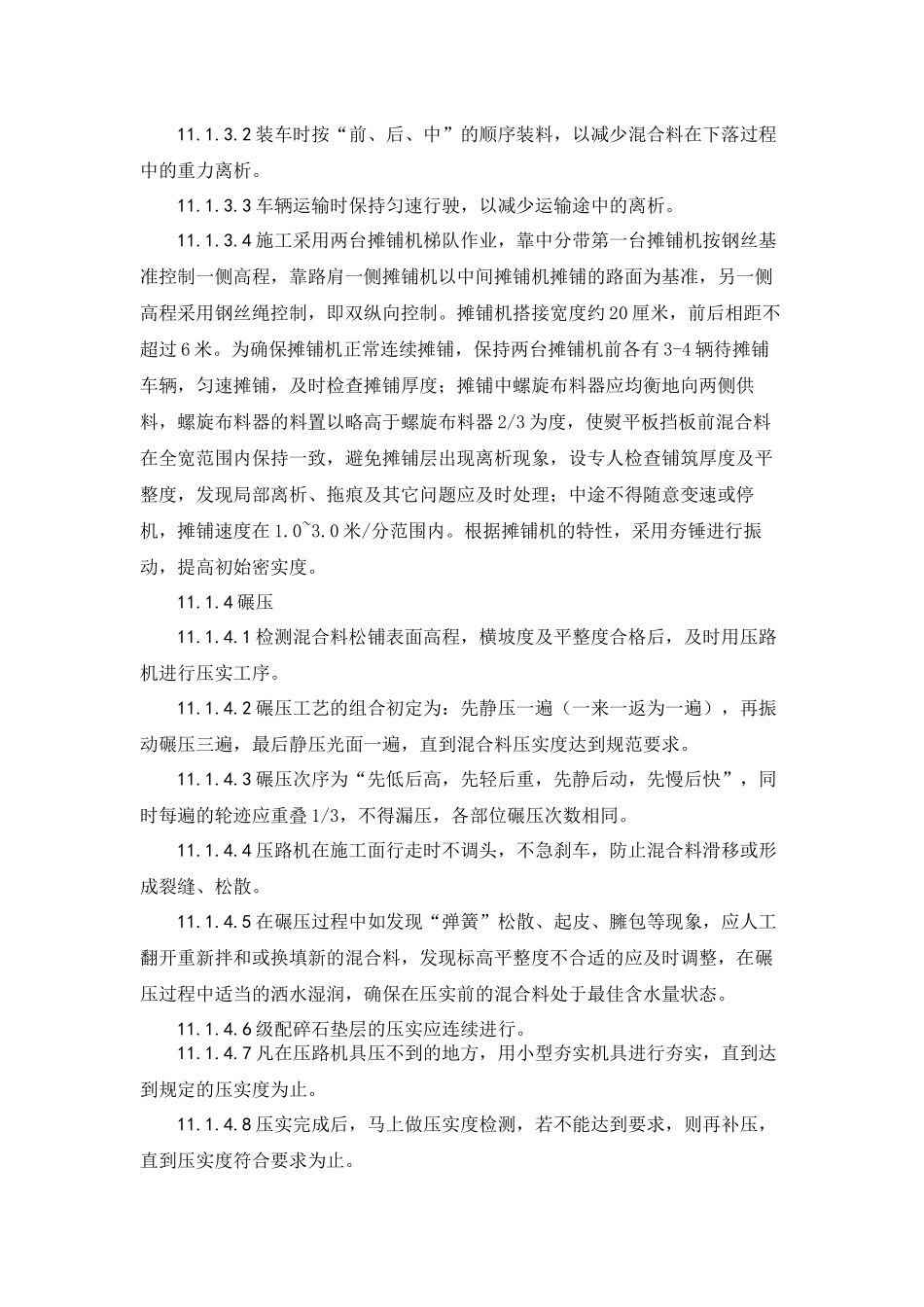

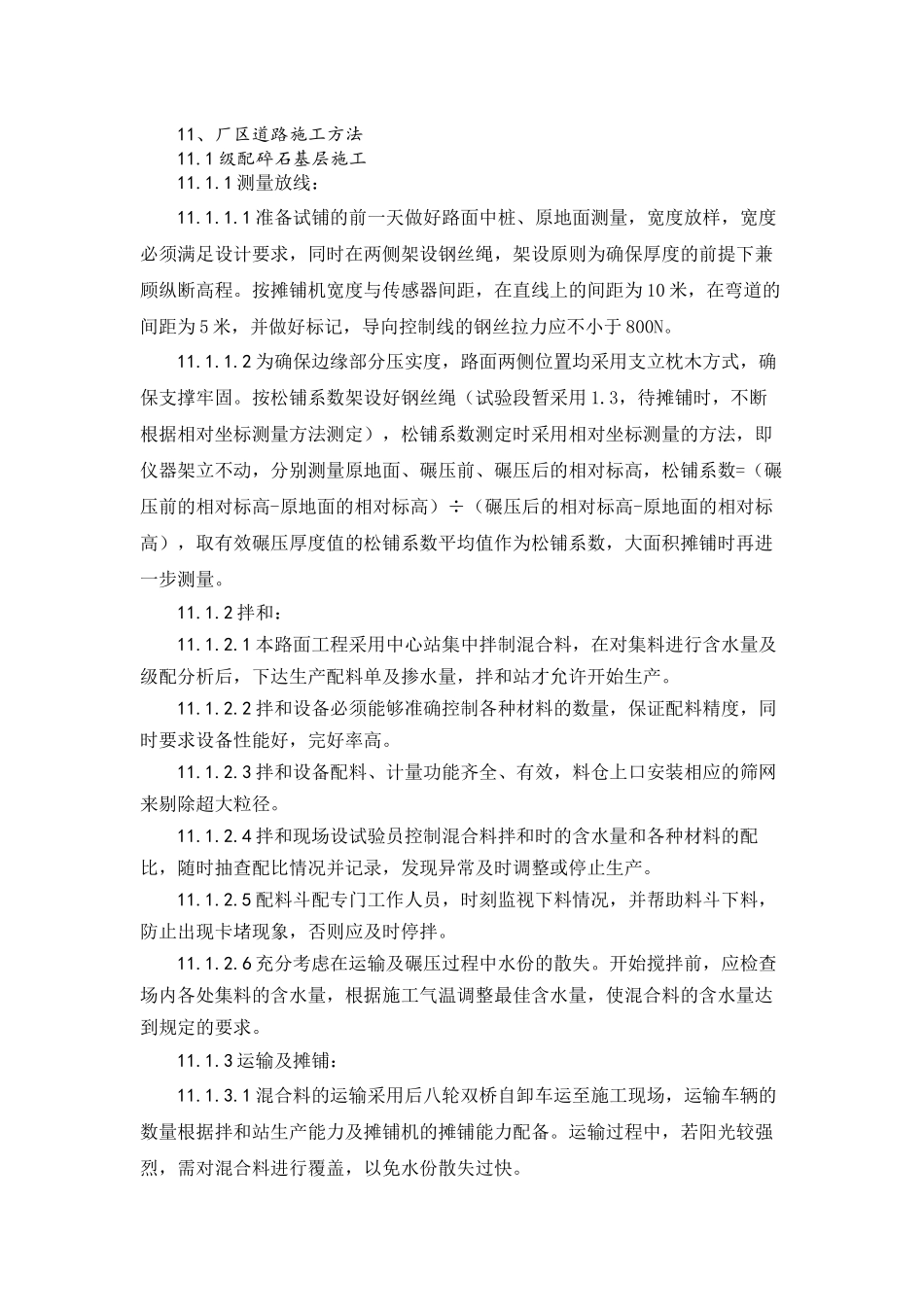

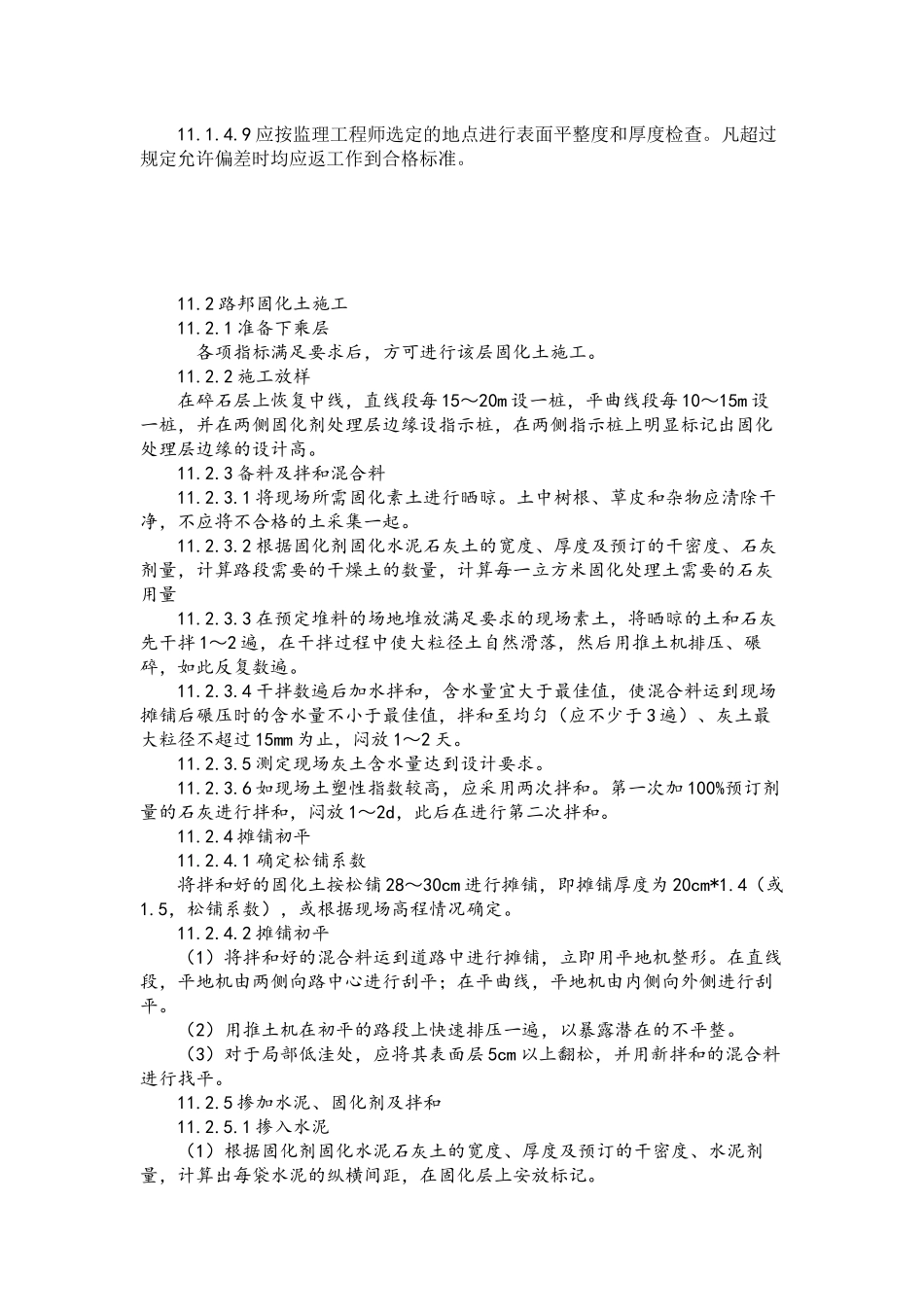

11、厂区道路施工方法11
1级配碎石基层施工11
1测量放线:11
1准备试铺的前一天做好路面中桩、原地面测量,宽度放样,宽度必须满足设计要求,同时在两侧架设钢丝绳,架设原则为确保厚度的前提下兼顾纵断高程
按摊铺机宽度与传感器间距,在直线上的间距为10米,在弯道的间距为5米,并做好标记,导向控制线的钢丝拉力应不小于800N
2为确保边缘部分压实度,路面两侧位置均采用支立枕木方式,确保支撑牢固
按松铺系数架设好钢丝绳(试验段暂采用1
3,待摊铺时,不断根据相对坐标测量方法测定),松铺系数测定时采用相对坐标测量的方法,即仪器架立不动,分别测量原地面、碾压前、碾压后的相对标高,松铺系数=(碾压前的相对标高-原地面的相对标高)÷(碾压后的相对标高-原地面的相对标高),取有效碾压厚度值的松铺系数平均值作为松铺系数,大面积摊铺时再进一步测量
2拌和:11
1本路面工程采用中心站集中拌制混合料,在对集料进行含水量及级配分析后,下达生产配料单及掺水量,拌和站才允许开始生产
2拌和设备必须能够准确控制各种材料的数量,保证配料精度,同时要求设备性能好,完好率高
3拌和设备配料、计量功能齐全、有效,料仓上口安装相应的筛网来剔除超大粒径
4拌和现场设试验员控制混合料拌和时的含水量和各种材料的配比,随时抽查配比情况并记录,发现异常及时调整或停止生产
5配料斗配专门工作人员,时刻监视下料情况,并帮助料斗下料,防止出现卡堵现象,否则应及时停拌
6充分考虑在运输及碾压过程中水份的散失
开始搅拌前,应检查场内各处集料的含水量,根据施工气温调整最佳含水量,使混合料的含水量达到规定的要求
3运输及摊铺:11
1混合料的运输采用后八轮双桥自卸车运至施工现场,运输车辆的数量根据拌和站
