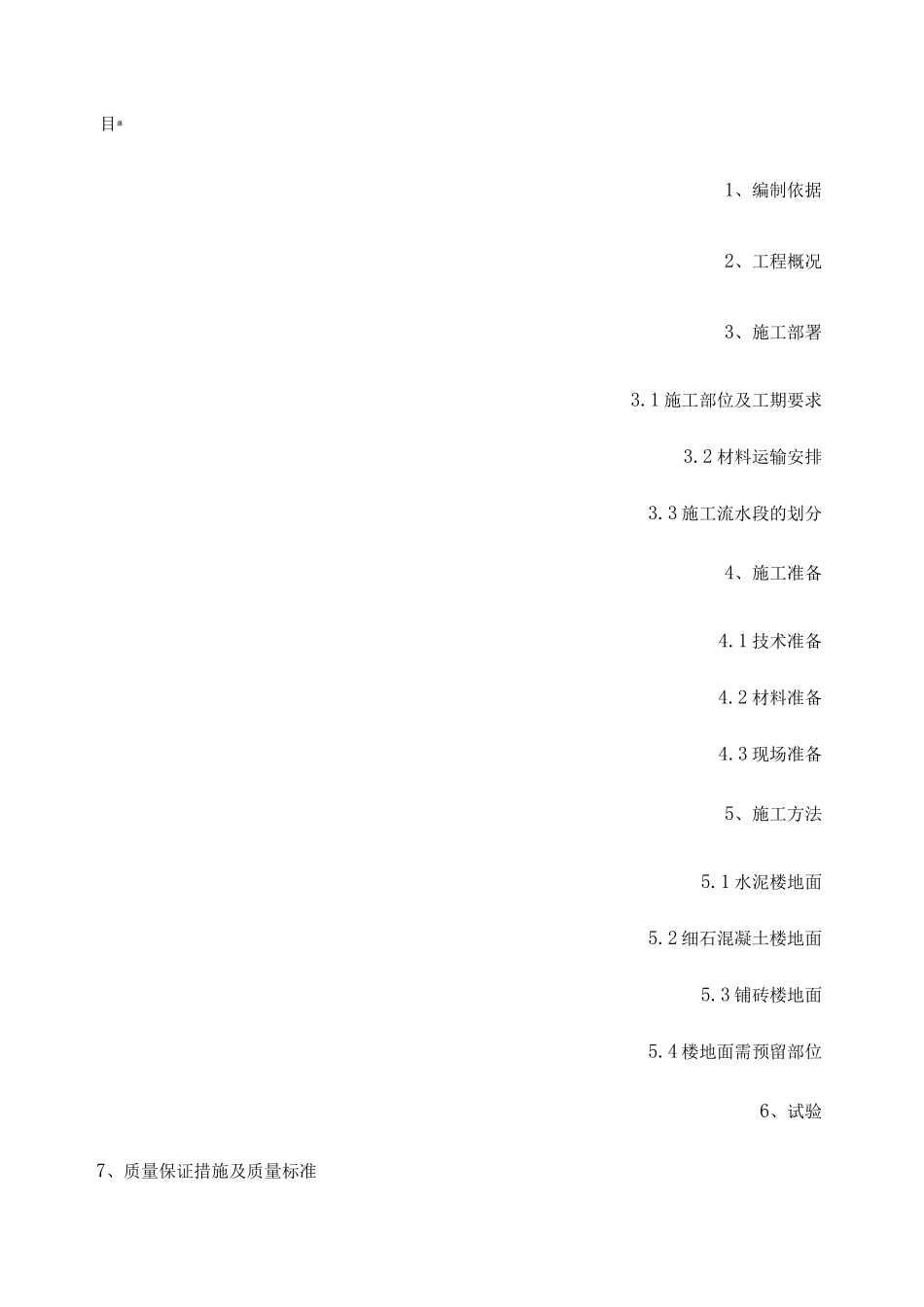

目录1、编制依据2、工程概况3、施工部署3
1施工部位及工期要求3
2材料运输安排3
3施工流水段的划分4、施工准备4
1技术准备4
2材料准备4
3现场准备5、施工方法5
1水泥楼地面5
2细石混凝土楼地面5
3铺砖楼地面5
4楼地面需预留部位6、试验7、质量保证措施及质量标准7

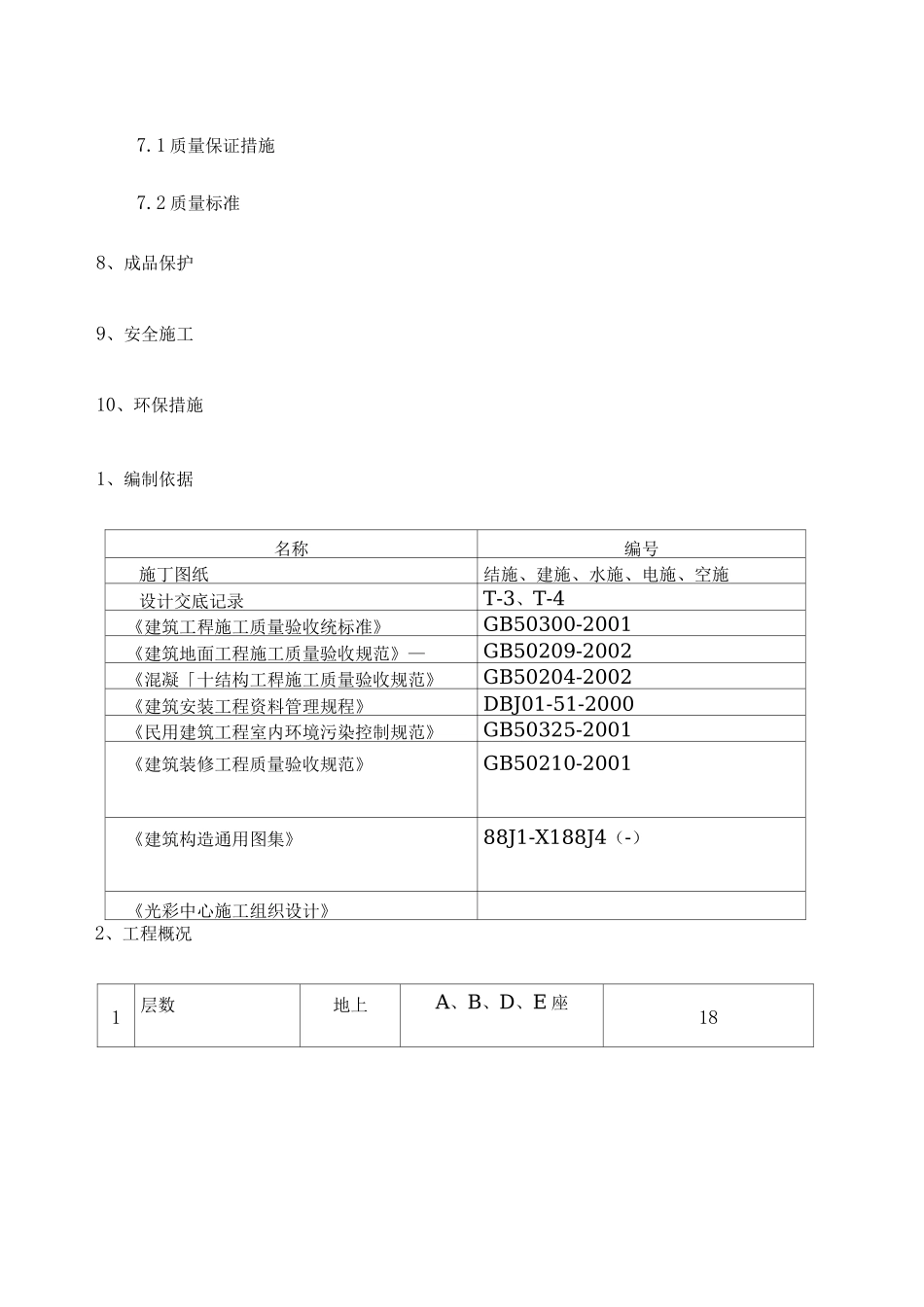

1质量保证措施7

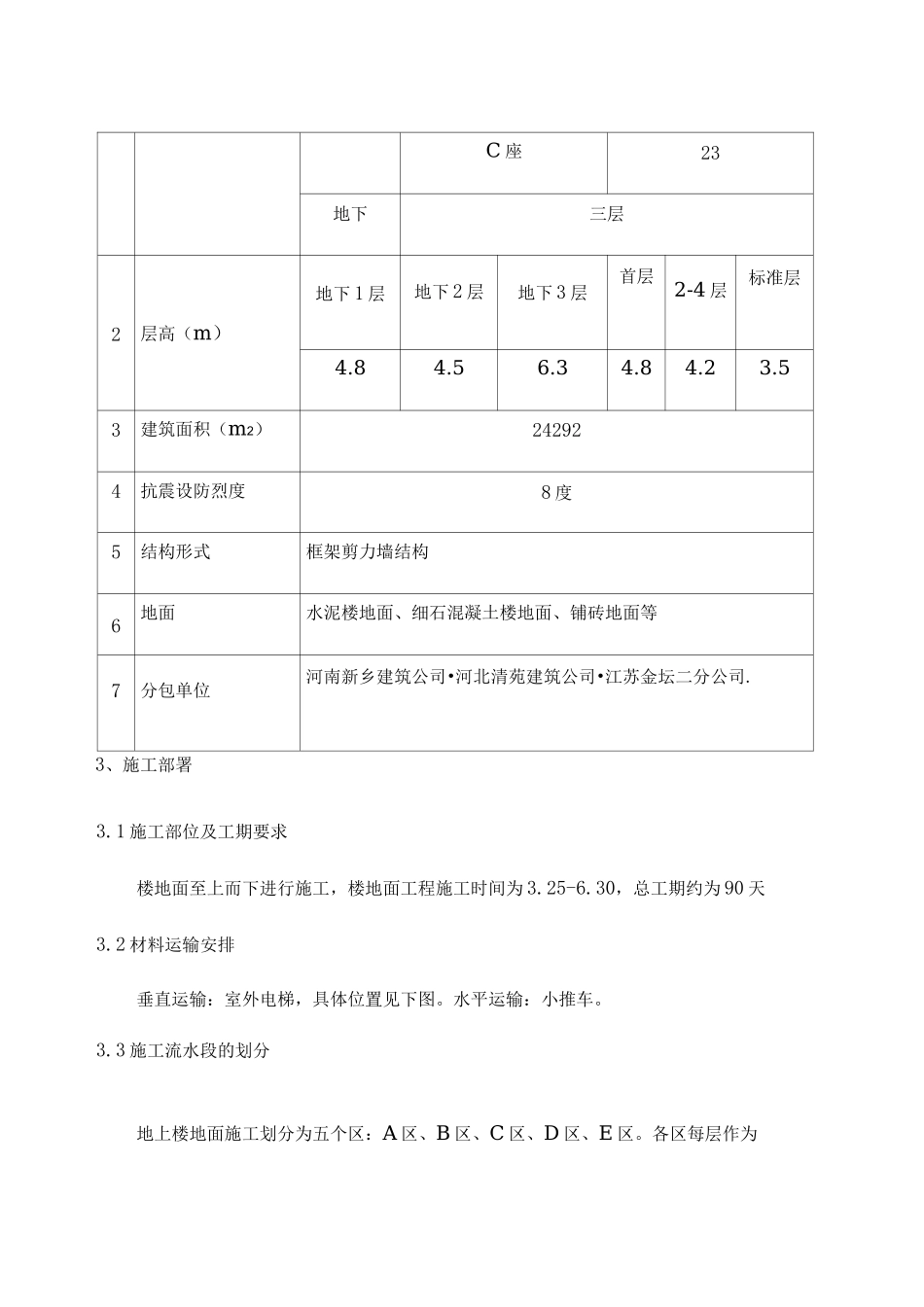

2质量标准8、成品保护9、安全施工10、环保措施1、编制依据名称编号施丁图纸结施、建施、水施、电施、空施设计交底记录T-3、T-4《建筑工稈施工质量验收统标准》GB50300-2001《建筑地面工程施工质量验收规范》—GB50209-2002《混凝「十结构工稈施工质量验收规范》GB50204-2002《建筑安装工程资料管理规程》DBJ01-51-2000《民用建筑工程室内环境污染控制规范》GB50325-2001《建筑装修工程质量验收规范》GB50210-2001《建筑构造通用图集》88J1-X188J4(-)《光彩中心施工组织设计》2、工程概况1层数地上A、B、D、E座18C座23地下三层2层高(m)地下1层地下2层地下3层首层2-4层标准层4
53建筑面积(m2)242924抗震设防烈度8度5结构形式框架剪力墙结构6地面水泥楼地面、细石混凝土楼地面、铺砖地面等7分包单位河南新乡建筑公司•河北清苑建筑公司•江苏金坛二分公司
3、施工部署3
1施工部位及工期要求楼地面至上而下进行施工,楼地面工程施工时间为3
30,总工期约为90天3
2材料运输安排垂直运输:室外电梯,具体位置见下图
水平运输:小推车
3施工流水段的划分地上楼地面施工划分为五个区:A区、B区、C区、D区、E区
各区每层作为一个流水段
4、施工准备4
1技术准备4
2材料准备各种水泥、砂、石、陶粒、界面剂等材料均应符合《民用建筑工程室内环境污染控制规范》的环保要求,并应有
