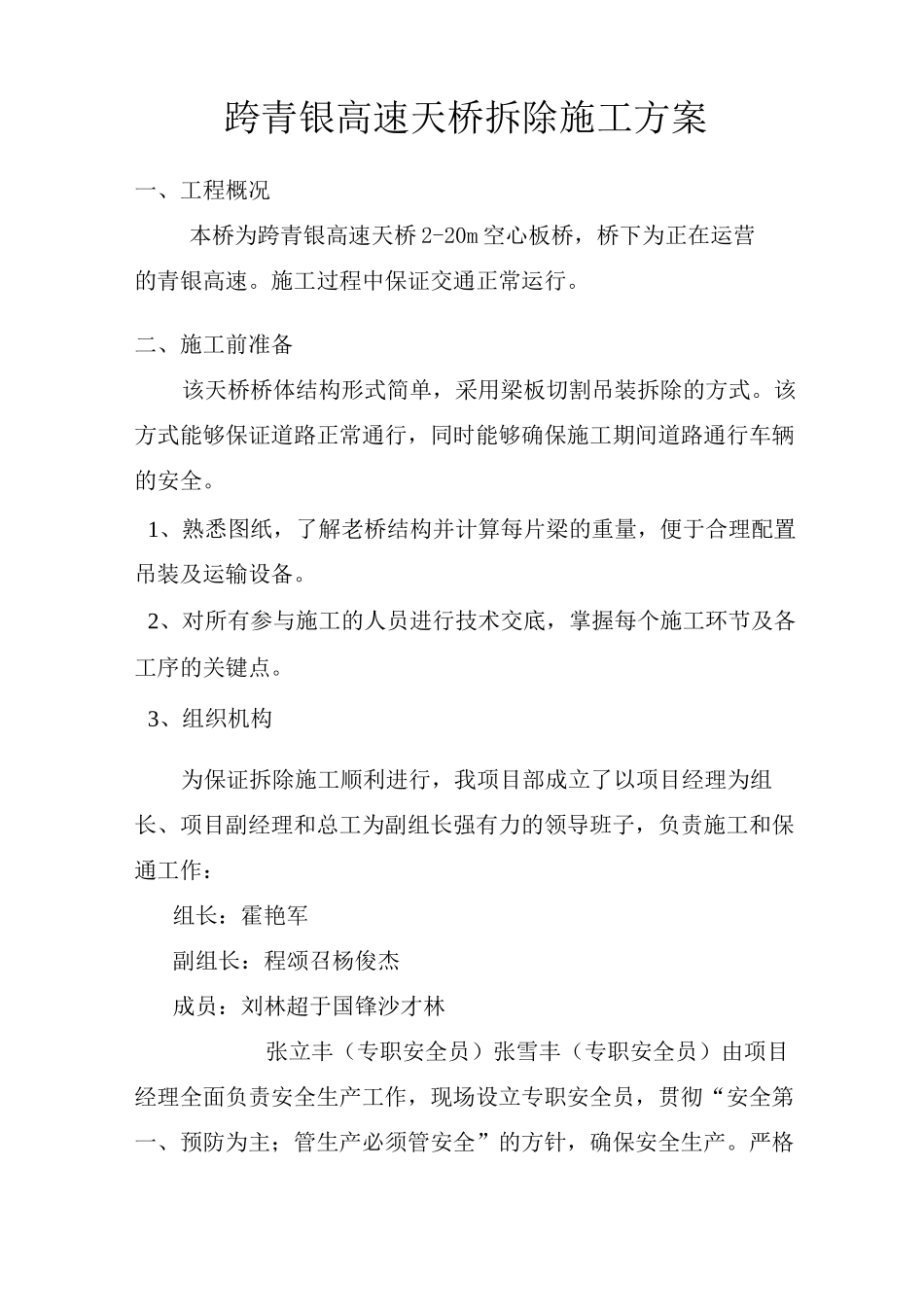

跨青银高速天桥拆除施工方案一、工程概况本桥为跨青银高速天桥2-20m空心板桥,桥下为正在运营的青银高速
施工过程中保证交通正常运行
二、施工前准备该天桥桥体结构形式简单,采用梁板切割吊装拆除的方式
该方式能够保证道路正常通行,同时能够确保施工期间道路通行车辆的安全
1、熟悉图纸,了解老桥结构并计算每片梁的重量,便于合理配置吊装及运输设备
2、对所有参与施工的人员进行技术交底,掌握每个施工环节及各工序的关键点
3、组织机构为保证拆除施工顺利进行,我项目部成立了以项目经理为组长、项目副经理和总工为副组长强有力的领导班子,负责施工和保通工作:组长:霍艳军副组长:程颂召杨俊杰成员:刘林超于国锋沙才林张立丰(专职安全员)张雪丰(专职安全员)由项目经理全面负责安全生产工作,现场设立专职安全员,贯彻“安全第一、预防为主;管生产必须管安全”的方针,确保安全生产

严格遵守国家现行的安全法规,服从甲方的安全检查,并随时纠正安全中的不合格项目

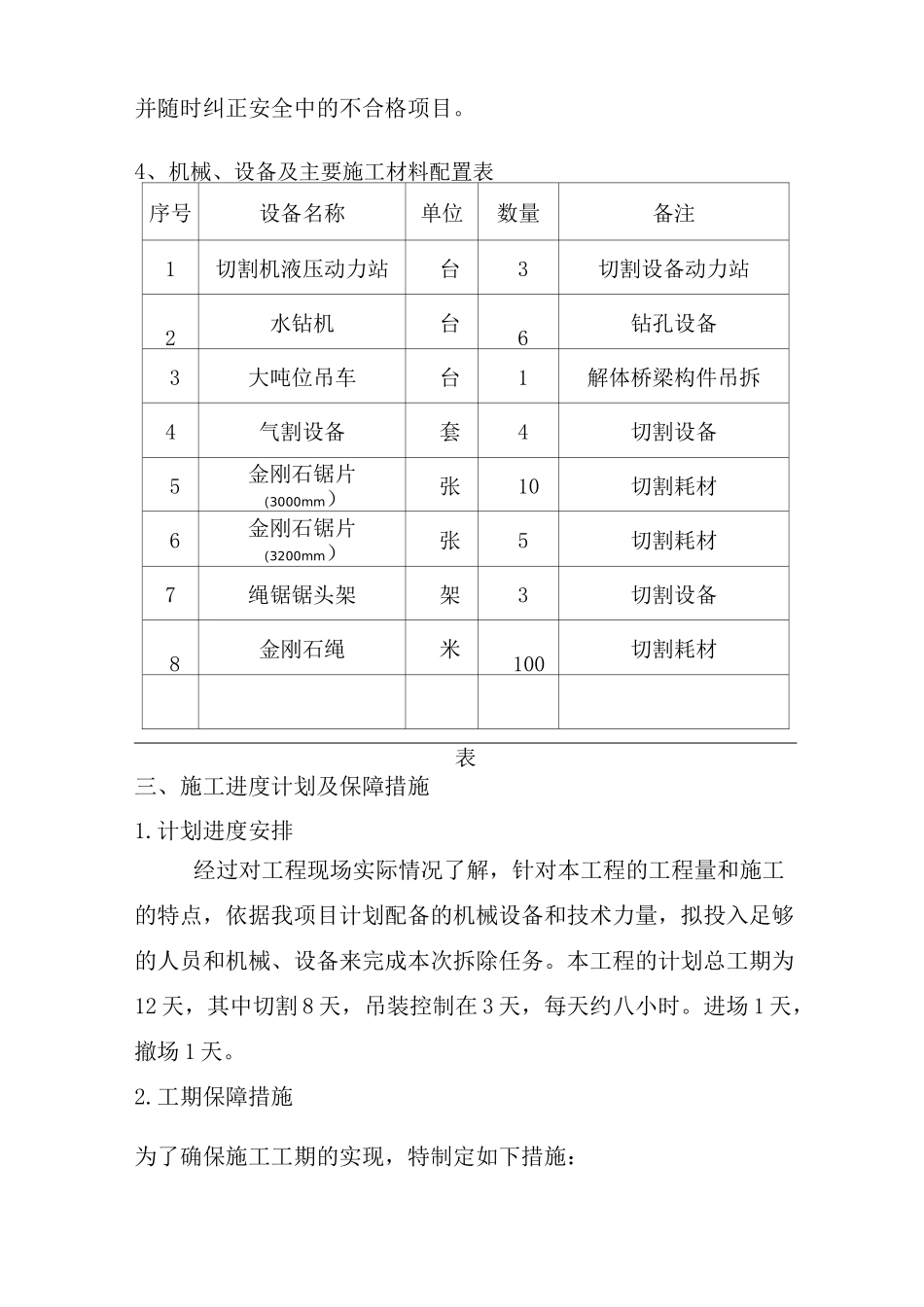

4、机械、设备及主要施工材料配置表序号设备名称单位数量备注1切割机液压动力站台3切割设备动力站2水钻机台6钻孔设备3大吨位吊车台1解体桥梁构件吊拆4气割设备套4切割设备5金刚石锯片(3000mm)张10切割耗材6金刚石锯片(3200mm)张5切割耗材7绳锯锯头架架3切割设备8金刚石绳米100切割耗材表三、施工进度计划及保障措施1
计划进度安排经过对工程现场实际情况了解,针对本工程的工程量和施工的特点,依据我项目计划配备的机械设备和技术力量,拟投入足够的人员和机械、设备来完成本次拆除任务
本工程的计划总工期为12天,其中切割8天,吊装控制在3天,每天约八小时
进场1天,撤场1天
工期保障措施为了确保施工工期的实现,特制定如下措施:(1)科学合理安排组织施工工序,做到有计划、有分工、各作业班组必须按计划完成分配的任务
(2)精心组织,加强施工现场的控制与协
